2019年一级建造师《建筑实务》真题





  2019年一级建筑实务真题及答案

  一、单项选择题

  (共20分,每题1分。每题的备选项中,只有1个最符合题意)页码2019版教材

  1. 有效控制城市发展的重要手段是(  )。
    A.建筑设计

  B.结构设计

  C.规划设计
D.功能设计

  答案:C  P3。

  2.影响钢筋与混凝土之间粘结强度的因素有(  )。
A.混凝土强度
B.混凝土抗拉强度
C.混凝土抗压强度
D.钢筋屈服强度
答案:A P23
3.水泥的初凝时间指( )。
A.从水泥加水拌合起至水泥浆失去可塑性所需的时间
B.从水泥加水拌合起至水泥浆开始失去可塑性所需的时间
C.从水泥加水拌合起至水泥浆完全失去可塑性所需的时间
D.从水泥加水拌合起至水泥浆开始产生强度所需的时间
答案:B P34
关于天然花岗石特性的说法,正确的是()。
A.碱性材料
B.酸性材料
C.耐火
D.吸水率高
答案:B P51
5.属于非膨型防火材料的是()
A.超薄型防火涂料
B.薄型防火涂料
C.厚型防火涂料
D.有机防火堵料
答案:C  P71
6.关于工程测量仪器性能与应用的说法,正确的是( )。
A.水准仪可直接测量待定点高程
B.S3型水准仪可用于国家三等水准测量
C.经纬仪不可以测量竖直角
D.激光经纬仪不能在夜间进行测量工作
答案:B P79-80
7.不宜用于填土土质的降水方法是(  )。
A.轻型井点
B.喷射井点

  C.电渗井点
D.降水管井
答案:D P87
8.直接承受动力荷载的结构构件中,直径为20mm纵向受力钢筋的连接宜选用(

  )。
A.绑扎连接
B.直螺纹套筒连接
C.帮条焊
D.搭接焊
答案:B P107;P403
9.高强度螺栓广泛采用的连接形式是(  )。
A.平接连接
B.T形连接
C.搭接连接
D.摩擦连接
答案:D P120
10.关于装配式混凝土结构工程施工的说法,正确的是( )。
A.预制构件生产宜建立首件验收制度
B.外墙板宜采用立式运输,外饰面层应朝内
C.预制楼板、阳台板宜立放
D.吊索水平夹角不应小于30°
答案:A P127

  1. 关于型钢混凝土组合结构特点的说法,正确的是( )
    A.型钢混凝土梁和板是最基本的构件
    B.型钢分为实腹式和空腹式两类
    C.型钢混凝土组合结构的混凝土强度等级不宜小于C25
    D.须等待混凝土达到一定强度才可继续上层施工
    答案:B P130
    12.地下工程防水等级分为( )。
    A.二级
    B.三级
    C.四级
    D.五级
    答案:C P132

  13.抗震设防烈度7度地区,采用满粘法施工的外墙饰面砖粘贴工程高度不应大于(  )
A.24m
B.50m
C.54m
D.100m
答案:D P146
14.施工现场五芯电缆中用作N线的标识色是( )。
A.绿色
B.红色
C.蓝色
D.黄绿色
答案:C P177
15.某临时用水支管耗水量A=1.92L/s,管网水流速度v=2m/s,则计算水管直径d为( )。
A.25mm
B.30mm
C.35mm
D.50mm
答案:C P80
16.易造成回填土密实度达不到要求的原因是(  )
A.土的含水率过大或过小
B.虚铺厚度小
C.碾压机械功率过大
D.夯实遍数过多
答案:A P237

  17.工程建设安全事故发生后,事故现场有关人员应当立即报告( )
A.应急管理部门
B.建设单位负责人
C.劳动保障部门
D.本单位负责人
答案:D P360
18.疏散楼梯前室顶棚的装修材料燃烧性能等级应是(  )。
A.A级
B.B1级
C.B2级
D.B3级
答案:A P368
19.民用建筑工程室内用饰面人造木板必须测定( )
A.苯的含量
B.挥发性有机化合物(TVOC)含量
C.游离甲醛含量或游离甲醛释放量
D.甲苯+二甲苯含量
答案:C P376
20.关于水泥土搅拌桩复合地基质量管理的说法,正确的是( )。
A.施工前检查搅拌机机头提升速度
B.施工中应对各种计量设备进行检定、校准
C.施工中应检查水泥及外掺剂的质量
D.施工结束后应检查桩体直径
答案:D P379

  二、多选题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  21.属于一类高层民用建筑的有()
A.建筑高度40m的居住建筑
B.建筑高度60m的公共建筑
C.医疗建筑
D.省级电力调度建筑
E.藏书80万册的图书馆
答案:BCD P2
22.关于楼梯空间尺度要求的说法,正确的有(  )
A.应至少一侧设扶手
B.梯段净宽达三股人流时两侧设扶手
C.梯段净宽达四股人流时应加设中间扶手
D.梯段净高不小2.0m
E.踏步前缘部分宜有防滑措施
答案:ABE P5
23.属于偶然作用(荷载)的有( )。
A.雪荷载
B.风荷载
C.火灾
D.地震
E.吊车荷载
答案:CD P20
24.框架结构抗震构造措施涉及的原则有( )。
A.强柱、强节点、强锚固
B.避免长柱、加强角柱
C.框架沿高度不宜突变
D.控制最小配筋率
E.限制配筋最大直径
答案:ACD P30
25.关于钢框架一支撑结构体系特点的说法,正确的有( )
A.属于双重抗侧力结构体系
B.钢框架部分是剪切型结构
C.支撑部分是弯曲型结构
D.两者并联将增大结构底部层间位移
E.支撑斜杆破坏后,将危及建筑物基本安全
答案:ABC P32
26.影响保温材料导致系数的因素有( )。
A.材料的性质
B.表观密度与孔隙特征
C.温度及湿度
D.材料几何形状
E.热流方向
答案:ABCE P73
27.基坑土钉墙施工需遵循的原则有(  )。
A.同步支护
B.分层分段
C.多层施作
D.限时封闭
E.严禁超挖
答案:BDE P85
28.模板工程设计的安全性原则是指模板要具有足够的( )
A.强度
B.实用性
C.刚度
D.经济性
E.稳固(定)性
答案:ACE P104
29.关于建筑幕墙防火、防雷构造技术要求的说法,正确的有( )。
A.防火层承托应采用厚度不小于1.5m铝板
B.防火密封胶应有法定检测机构的防火检验报告
C.同一幕墙玻璃单元不应跨越两个防火分区
D.在有镀膜层的构件上进行防雷连接不应破坏镀膜层
E.幕墙的金属框架应与主体结构的防雷体系可靠连接
答案:BCE  P167
30.关于试验见证与送样的说法,正确的有(  )。
A.见证人员变化时,应办理书面变更手续
B.见证人员应填写见证记录
C.施工单位在试样送检后通知见证人员
D.见证人员与备案不符时,检测机构不得接受试样
E.检测机构接收试样应核实见证人员或见证记录
答案:ABD  P197

  三、案例分析题

  (共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)

  (一)背景资料

  某工程钢筋混疑土基础底板,长度120m,宽度10m,厚度2.0m。混凝土设计强度等级P6C35,设计无后浇带。施工单位选用商品混疑土浇筑,P6C35混凝土设计配合比为1:1.7:2.8:0.46(水泥:中砂:碎石:水),水泥用量400kg/m3。粉煤灰掺量20%(等量替换水泥),实测中砂含水率4%、碎石含水率1.2%。釆用跳仓法施工方案,分别按1/3长度与1/3宽度分成9个浇筑区(见图1-1),毎区混凝土浇筑时间3d,各区依次连续浇筑,同时按照规范要求设置测温点(见图1-2)。(资料中未说明条件及因素均视为符合要求)



  问题:

  1.计算每立方米P6C35混凝土设计配合比的水泥、中砂、碎石、水的用量;计算每立方P6C35混凝土施工配合比的水泥,中砂、碎石、水、粉煤灰的用量是多少?(单位:kg,小数点后保留2位)

  2.写出正确的填充浇筑区A、B、C、D的先后浇筑顺序(如表示为A-B-C-D)。

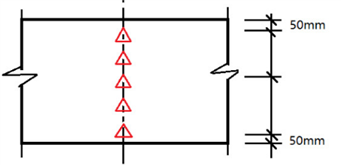

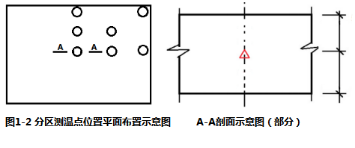

  3.在答题卡上画出A-A剖面示意图(可手绘),并补齐应布置的竖向测量点位置。

  4.写出施工现场混凝土浇筑常用的机械设备名称。

  答案

  1. 1)设计配合比每立方米中,水泥、中砂、碎石、水的用量分别为:

  水泥用量(质量)为:400kg

  中砂用量(质量)为:400×1.7=680kg

  碎石用量(质量)为:400×2.8=1120kg

  水的用量(质量)为:400×0.46=184kg

  2)施工配合比中每立方水泥、中砂、碎石、水,粉煤灰的用量分别为:

  水泥用量(质量)为:400×(1-20%)=320kg

  中砂用量(质量)为:400×1.7×1.04=400×1.768=707.2kg

  或者:680×1.04=707.2kg

  碎石用量(质量)为:400×2.8×1.012=400×2.834=1133.6kg

  或者:1120×1.012=1133.44kg

  水的用量(质量)为:400×0.3584=143.36kg

  0.3584=0.46-1.7×0.04-2.8×0.012

  或者:184-680×0.04-1120×0.012=184-27.2-13.44=143.36kg

  粉煤灰的用量为:400×20%=80kg

  2.浇筑顺序为C-A-D-B。

  3.布置至少五层测温点:底层、表层、中心温度测点,间距不宜大于500mm,底层、表层一般温度测点在50mm处



  4.插入式振动棒、表面振动器、混凝土泵、水平运输手推车、机动翻斗车、混凝土搅拌输送车、汽车泵(移动泵)、混凝土布料机。

  (二)背景资料

  某新建办公楼工程,地下二层,地上二十层,框架剪力墙结构,建筑高度87m。

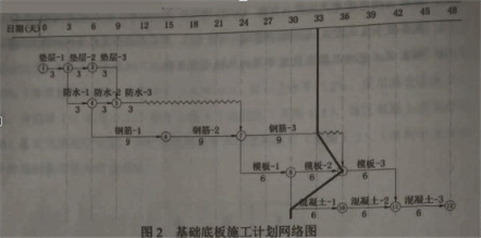

  建设单位通过公开招标选定了施工总承包单位并签订了工程施工合同,基坑深7.6m,基础底板施工计划网络图(见图2):



  基坑施工前,基坑支护专业施工单位编制了基坑支护专项方案,履行相关审批签字手续后,组织包括总承包单位技术负责人在内的5名专家对该专项方案进行专家论证,总监理工程师提出专家论证组织不妥,要求整改。

  项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示,对进度有延误的工作采取了改进措施。

  项目部对装饰装修工程门窗子分部进行过程验收中,检查了塑料门窗安装等各分项工程并验收合格;检查了外窗气密性能等有关安全和功能检测项目合格报告,观感质量符合要求。

  问题

  1.指出基坑支护专项方案论证的不妥之处,应参加专家论证会的单位还有哪些?

  2.指出网络图中各施工工作的流水节拍,如采用成倍节拍流水施工,计算各施工工作专业队数量。

  3.进度计划监测检查方法还有哪些?写出第33天的实际进度检查结果。

  4.门窗子分部工程中还包括哪些分项工程?门窗工程有关安全和功能检测的项目还有哪些?

  答案

  1.1)不妥之处1:基坑支护专业施工单位组织进行专家论证

  正确做法:施工总承包单位组织进行专家论证

  不妥之处2:组织包括总承包单位技术负责人在内的5名专家对该专项方案进行论证。

  正确做法:本项目的参建各方的人员不得以专家的身份参加专家论证。

  2)应当参加论证的单位有:(1)建设单位项目负责人或技术负责人;(2)监理单位项目总监理工程师及相关人员;(3)施工单位分管安全的负责人、技术负责人、项目负责人、项目技术负责人、专项方案编制人员、项目专职安全生产管理人员;(4)勘察、设计单位项目技术负责人及相关人员。

  2.

  1)垫层3天、防水3天、钢筋9天、模板6天和混凝土6天

  1. 垫层、防水、钢筋、模板和混凝土施工组织工作队数量分别为1、1、3、2、2,总合计9个工作队进行施工。

  或:垫层1个队伍、防水1个队伍、钢筋3个队伍、模板2个队伍和混凝土2个队伍。

  3.

  1)横道计划比较法、网络计划法、实际进度前锋线法、S形曲线法、香蕉型曲线比较法等。

  2)钢筋-3正常;模板-2提前3天;混凝土-1推迟3天。

  4.

  1)子分部工程包括塑料门窗安装、木门窗安装、金属门窗安装、特种门安装、门窗玻璃安装等分项工程。

  2)门窗工程的安全和功能检测项目:建筑外窗的气密性能、水密性能和抗风压性能。

  1. 背景资料
    某新建住宅工程,建筑面积22000㎡,地下一层,地上十六层,框架-剪力墙结构,抗震设防烈度7度。
    施工单位项目部在施工前,由项目技术负责人组织编写了项目质量计划书,报请施工单位质量管理部门审批后实施。质量计划要求项目部施工过程中建立包括使用机具和设备管理记录,图纸、设计变更收发记录,检查和整改复查记录,质量管理文件及其他记录等质量管理记录制度。240mm厚灰砂砖填充墙与主体结构连接施工的要求有:填充墙与柱连接钢筋为2φ6@600,伸入墙内500mm;填充墙与结构梁下最后三皮砖空隙部位,在墙体砌筑7d后,采取两边对称斜砌填实;化学植筋连接筋φ6做拉拔试验时,将轴向受拉非破坏承载力检验值设为5.0kN,层面持荷时间2min,期间各检测结果符合相关要求,即判定该试样合格。
    层面防水层选用2mm厚的改性沥青防水卷材,铺贴顺序和方向按照平行于屋脊、上下层不得相互垂直等要求,采用热粘法施工。
    项目部在对卫生间装修工程电气分部工程进行专项检查时发现,施工人员将卫生间内安装的金属管道、浴缸、沐浴器、暖气片等导体与等电位端子进行了连接,局部等电位联接排与各连接点使用截面积2.5m㎡黄色标单根铜芯导线进行串联连接。对此,监理工程师提岀了整改要求。
    问题:
    1.指出项目质量计划书編、审、批和确认手续的不妥之处。质量计划应用中,施工单位应建立的质量管理记录还有哪些?
    2指出填充墙与主体结构连接施工要求中的不妥之处,并写出正确做法。
    3.屋面防水卷材铺贴方法还有哪些?屋面卷材防水铺贴顺序和方向要求还有哪些?
    4.改正卫生间等电位连接中的错误做法。
    答案
    1.

  1. 不妥之处1:由项目技术负责人组织编写项目质量计划书。
    正确做法:由项目经理组织編写;(估计1分)
    不妥之处2:报请施工单位质量管理部门审批后实施。
    正确做法:应报企业相关管理部门批准并得到发包方和监理方认可后实施(估计1分)。

  2. 质量管理记录还应有:施工日记和专项施工记录;交底记录;上岗培训记录和岗位资格证明。
    2.

  不妥之处1:填充墙与柱连接钢筋为2φ6@600(估计1分)。
正确做法:连接钢筋为2φ6@500(或间距不大于500mm)(估计1分)

  不妥之处2:连接钢筋伸入墙内500mm(估计1分)。
正确做法:伸入墙内不小于1000mm(估计1分)。
不妥之处3:填充墙与结构梁下最后三皮砖空隙部位,在墙体砌筑7d后,釆取两边对称斜砌填实。(估计1分)
正确做法:砌完14d后砌筑,并由中间开始向两边斜砌(估计1分)。
不妥之处4:将轴向受拉非破坏承载力检验值设为5.0kN,层面持荷时间2min,期间各检测结果符合相关要求,即判定该试样合格(估计1分)。
正确做法:轴向受拉非破坏承载力检验值应为6.0kN(估计1分)。抽检钢筋在检验值作用下应基材无裂缝、钢筋无滑移宏观裂损现象;持荷2min期间荷载值降低不大于5%(估计1分)。

  3.

  1. 铺贴方法还有:热粘法、冷粘法、自粘法、热熔法、焊接法、机械固定法等。
    2)铺贴顺序和方向要求还有:

  1. 卷材防水层施工时,应先进行细部构造处理,然后由屋面最低标高向上铺贴(估计1分);

  2. (2)檐沟、天沟卷材施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向(估计1分)。
    4.

  1. 截面积2.5mm2错误,截面积不应小于4mm2(估计1分);
    2)黄色标错误,应采用黄绿色标(估计1分);
    3)单根铜芯导线错误,应采用多股(或多根)铜芯导线(估计1分);
    4)进行串联连接错误,应不得进行串联(或并联)(估计1分)。

  1. 背景资料

  某施工单位通过竞标承建一工程项目,甲乙双方通过协商,对工程合同协议书(编号HT-XY-201909001),以及专用合同条款(编号HT-ZY-201909001)和通用合同条款(编号HT-TY-201909001)修改意见达成一致,签订了施工合同。确认包括投标函、中标通知书等合同文件按照《建设工程施工合同(示范文本)》(GF-2017-0201)规定的优先顺序进行解释。施工合同中包含以下工程价款主要内容:

  (1)工程中标价为5800万元,暂列金额为580万元,主要材料所占比重为60%;(2)工程预付款为工程造价的20%;

  (3)工程进度款逐月计算;

  (4)工程质量保修金3%,在毎月工程进度款中扣除,质保期满后返还。

  工程1-5月份完成产值如表4。

  表4工程1-5月份完成产值表

  月份

  1

  2

  3

  4

  5

  完成产值(万元)

  180

  500

  750

  1000

  1400


项目部材料管理制度要求对物资采购合同的标的、价格、结算、特殊要求等条款加强重点管理。其中,对合同标的的管理要包括物资的名称、花色、技术标准、质量要求等内容。

  项目部按照劳动力均衡实用、分析劳动需用总工日、确定人员数量和比例等劳动力计划编制要求,编制了劳动力需求计划。重点解决了因劳动力使用不均衡给劳动力调配带来的困难,和避免出现过多、过大的需求高峰等诸多问题。

  建设单位对一关键线路上的工序内容提出修改,由设计单位发出设计变更通知,为此造成工程停工10天。施工单位对此提出索赔事项如下:

  (1)按当地造价部门发布的工资标准计算停窝工人工费8.5万元;

  (2)塔吊等机械停窝工台班费5.1万元;

  (3)索赔工期10天。

  问题

  1.指出合同签订中的不妥之处,写出背景资料中5个合同文件解释的优先顺序。

  2.计算工程的预付款、起扣点是多少?分别计算3、4、5月份应付进度款、累计支付进度款是多少?(计算到小点后两位,单位:万元)

  3.物资采购合同重点管理的条款还有哪些?物资采购合同标的包括的主要内容还有哪些?

  4.施工劳动力计划编制要求还有哪些?劳动力使用不均衡时,还会出现哪些方面的问题?

  5.办理设计变更的步骤有哪些?施工单位的索赔事项是否成立?并说明理由。

  答案

  1.

  1)不妥之处:甲乙双方通过协商修改了合同协议书、专用条款、通用条款签订了施工合同。

  正确做法:可以协商修改部分内容,但是包含合同内容、承包范围、工期、造价、计价方式、质量要求等实质性内容不能修改。

  1. 五个文件的解释顺序为:

  合同协议书、中标通知书、投标函、专用合同条款、通用合同条款。

  2.

  1)预付款:(5800-580)×20%=1044.00(万元)。

  2)起扣点:(5800-580)-1044/60%=3480.00(万元)

  3) 3月份应支付的工程款750×(1-3%)=727.50(万元)。

  4月份累计完成工程的工程款为:180+500+750+1000=2430万元<起扣点3480万元。

  4月份应支付的工程款1000×(1-3%)=970.00(万元)。

  5月份累计完成工程的工程款为:180+500+750+1000+1400=3830万元>起扣点3480万元。

  因此5月需要扣除质保金、扣回预付款。

  5月份应支付的工程款:

  1400(1-3%)-(3830-3480)×60%=1358-210=1148.00(万元)。

  3、4、5三个月累计支付工程款为:727.5+970+1148=2845.50(万元)

  1~5月份累计支付进度款为:(180+500)×(1-3%)+2845.50=3505.10(万元)

  3.

  1)物资釆购合同管理重点有:标的、价格、结算、特殊要求、数量、包装、运输方式、违约责任特殊条款。

  2)供应合同的标的主要包括,购销物资的名称(注明牌号商标)、花色、技术标准或质量要求、品种、型号、规格、等级等。P299

  4.

  1. 劳动力计划编制的要求有:

  1. 要保持劳动力均衡使用。

  2. 要根据工程的实物量和定额标准分析劳动需用总工日,确定生产工人、工程技术人员的数量和比例。

  (3)要准确计算工程量

  (4)要准确计算施工期限。

  2)劳动力使用不均衡,增加了劳动力的管理成本,带来住宿、交通、饮食、工具等方面的问题。

  5.

  1. 办理设计变更的步骤

  (1)提出设计变更,

  (2)由建设单位、设计单位、施工单位协商

  (3)经由设计部门确认,发出相应图纸或说明,并办理签发手续后实施。

  2)

  (1)不成立;理由:可以索赔,但是不能按当地造价部门发布的工资标准计算停窝工人工费8.5万元,应按窝工工资标准计算;

  (2)不成立;理由:塔吊等机械停窝工损失,不能索赔台班费,应该索赔折旧费(自有)或租赁费(租赁)。

  (3)成立;理由:设计变更由建设单位承担责任且工作在关键线路上,影响工期。



  (五)背景资料
某高级住宅工程,建筑面积8000m2,由3栋塔楼构成,地下2层(含车库),地上28层,底板厚度800mm,由A施工总承包单位承建。合同约定工程最终达到绿色建筑评价二星级。
工程开始施工正值冬季,A施工单位项目部編制了冬期施工专项方案,根据当地资源和气候情况对底板混凝土的养护釆用综合蓄热法,对底板混疑士的测温方案和温差控制,温降梯度及混凝土养护时间提出了控制指标要求。
项目部制定了项目风险管理制度和应对负面风险的措施。规范了包括风险识别、风险应对等风险管理程序的管理流桯;制定了向保险公司投保的风险转移等措施,达到了应对负面风险管理的目的。
施工中,施工员对气割作业人员进行安全作业交底,主要内容有:气瓶要防止暴晒;气瓶在楼层内滚动时应设置防震圈,严禁用带油的手套开气瓶;气割时,氧气瓶和乙炔瓶的放置距离不得小于5m,气瓶离明火的距离不得小于8m;作业点离易燃物的距离不小于20m;气瓶内的气体要尽量用完,减少浪费。
外墙挤塑板保温层施工中,项目部对保温板的固定、构造节点的处理等内容进行了隐蔽工程验收,保留了相关的记录和图像资料。
工程竣工投入使用一年后,相关部门对该工程进行绿色建筑评价,按照评价体系各类指标评价结果为:各类指标的控制项均满足要求,评分项得分均在42分以上,工程绿建筑评价总得分65分,评定为二星级。
问题:
1.冬期施工混凝土养护方法还有哪些?对底板混凝土养护中温差控制、温降梯度、养护时间应提出的控制指标是什么?
2.项目风险管理程序还有哪些?应对负面风险的措施还有哪些?
3.指出施工员安全作业交底中的不妥之处,并写出正确做法。
4.墙体节能工程隐蔽工程验收的部位或内容还有哪些?
5.绿色建筑运行评价指标体系中的指标共有几类?不参与设计评价的指标有哪些?绿色建筑评价各等级的评价总得分标准是多少?
答案
1.(估计满分7分)

  1. 混凝土养护:综合蓄热法、蓄热法、暖棚法、掺化学外加剂、负温养护法、蒸汽养护法、硫铝酸盐水泥混凝土负温养护法等方法(每项1分,满分估计3分)。
    2)在养护阶段,①混凝土浇筑体表面(以内约50mm处)温度与混凝土浇筑体里(约1/2截面处)温度差值不应大于25℃。②混凝土浇筑体内部相邻两测温点的温度差值不应大于25℃。③养护时间不应少于14d。

  2.(估计满分5分)

  1. 项目风险管理程序还应包括:风险评估(估计1分),风险监控(估计1分)。
    2)措施应对负面风险:风险规避(估计1分);风险减轻(估计1分),风验自留(估计1分)。
    3.(估计满分8分)

  1.

  不妥之处1:气瓶在楼层内滚动时应设置防震圈(估计1分)

  正确做法:气瓶严禁滚动(估计1分)

  不妥之处2:气瓶离明火的距离不得小于8m(估计1分)

  正确做法:气瓶离明火的距离不得小于10m(估计1分)

  不妥之处3:作业点离易燃物的距离不小于20m(估计1分)

  正确做法:作业点离易燃物的距离不小30m(估计1分)

  不妥之处4:气瓶内的气体应尽量用完,减少浪费(估计1分)

  正确做法:气瓶内的气体不能用尽,留有剩余压力或重量(估计1分)。P288

  4.P437(估计满分4分)

  1. 保温层附着的基层及其表面处理

  1. 锚固件;

  2. 增强网铺设;

  3. 墙体热桥部位处理;

  4. 预置保温板或预制保温墙板的板缝及构造节点;

  5. 现场喷涂或浇注有机类保温材料的界面;

  1. 被封闭的保温材料厚度;

  8)保温隔热砌块填充墙。(每项1分,满分估计4分)
5.(估计满分6分)

  1. 7类指标(估计1分);(绿色建筑评价指标体系由节地与室外环境、节能与能源利用、节水与水资源利用、节材与材料资源利用、室内环境质量、施工管理、运营管理7类指标组成)

  2)设计评价时,不对施工管理(估计1分)和运营管理(估计1分)2类指标进行评价
3)一星级50分(估计1分)、二星级60分(估计1分)、三星级80分(估计1分)或绿色建筑等级为一星级、二星级、三星级时,分别对应的总得分为50分、60分、80分。

相关文章
