2017年一级建造师《项目管理》考试真题

2017年一级建造师《项目管理》考试真题

一、单选题(共70小题,每题1分,每题的备选项中只有一个最符合题意)

1.在解决国际工程承包合同争议的时候,应该首选()方式。

A.仲裁

B.DAB

C.DRB

D.协商

答案:D

答案解析:解决国际工程承包合同争议的主要方式有:协商,调解,仲裁,诉讼。协商是解决争议最常见也是最有效的方式,也是首选的最基本的方式。答案选D。DAB和DRB既不是调解也不是诉讼,是国际工程解决争议的特殊方式,因此BC不正确。 第六章第七节 国际建设工程施工承包合同

2.施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()。

A.工期和费用索赔均能成立

B.工期和费用索赔均不能成立

C.工期索赔成立,费用索赔不能成立

D.工期索赔不能成立,费用索赔能成立

答案:A

因发包人原因引起暂停施工的,监理人经发包人同意后,应及时下达暂停施工指示。情况紧急且监理人未及时下达暂停施工指示的,按照第7.8.4项〔紧急情况下的暂停施工〕执行。因发包人原因引起的暂停施工,发包人应承担由此增加的费用和(或)延误的工期,并支付承包人合理的利润。

第六章第二节 建设工程合同的内容

3.根据《建筑施工场界环境噪声排放标准》GB12523-2001,打桩机械在昼间施工噪声排放限值是()dB。

A.55

B.60

C.65

D.70

答案:D

根据国家标准《建筑施工场界环境噪声排放标准》GB12523-2011的要求,对建筑施工过程中场界环境噪声排放限值见表1Z205042所示。

第五章第四节 建设工程施工现场职业健康安全与环境管理的要求

4.根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是()。

A.将起点节点定位在时标计划表的起始刻度线上

B.绘制标时网络计划

C.计算各工作的最早时间

D.确定各节点的位置号

答案:A

直接法绘制双代号时标网络计划图,直接在时标计划表上绘制时标网络计划。绘制步骤如下:1)将起点节点定位在时标计划表的起始刻度线上;2)按工作持续时间在时标计划表上绘制起点节点的外向箭线;3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连接处;4)用上述方法从左至右依次确定其他节点位置,直至网络计划终点节点定位,绘图完成。

第三章第三节 建设工程项目进度计划的编制和调整方法

5.预警信号一般采用国际通用的颜色表示不同的安全状况,Ⅲ级预警用()。

A.红色

B.橙色

C.黄色

D.蓝色

答案:C

预警评价中预警信号分为四级:Ⅰ级预警,表示安全状况特别严重,用红色表示。Ⅱ级预警,表示受到事故的严重威胁,用橙色表示。Ⅲ级预警,表示处于事故的上升阶段,用黄色表示。Ⅳ级预警,表示生产活动处于正常状态,用蓝色表示。 第五章第二节 建设工程安全生产管理

6.某房屋建筑拆除工程施工中,发生倒塌事故,造成12人重伤、6人死亡,根据《企业职工伤亡事故分类标准》,该事故属于()。

A.较大事故

B.特大伤亡事故

C.重大事故

D.重大伤亡事故

答案:B

按照《企业职工伤亡事故分类》,死亡事故,其中,重大伤亡事故指一次事故中死亡1-2人的事故;特大伤亡事故指一次事故死亡3人以上(含3人)的事故。本题死亡6人,属于特大伤亡事故,应选B。

第五章第三节 建设工程生产安全事故应急预案和事故处理

7.工程建设过程中,对施工场界范围内的污染防治属于()。

A.现场文明施工问题

B.环境保护问题

C.职业健康安全问题

D.安全生产问题

答案:C

工程建设过程中的污染主要包括对施工场界内的污染和对周围环境的污染。对施工场界内的污染防治属于职业健康安全问题,而对周围环境的污染防治是环境保护的问题。

第五章第四节 建设工程施工现场职业健康安全与环境管理的要求

8.关于工程变更的说法,正确的是()。

A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求

B.工程变更的索赔有效期一般为7天,不超过14天

C.工程变更的补偿范围越大,承包人的风险越大

D.工程变更索赔期越短,对承包人越有利

答案:C

工程变更如果属于合同范围内的,施工方要无条件执行,而不是先提出补偿要求,A选项错误。工程变更的索赔有效期一般是28天也有14天的,变更索赔期越短,对承包人越不利,B选项D选项错误。工程变更的补偿范围越大,承包人的风险越大。答案选C。 第六章第五节 建设工程施工合同实施

9.编制安全技术措施计划包括以下工作,①工作活动分类;②风险评价;③危险源识别;④制定安全技术措施计划;⑤评价安全技术措施计划的充分性;⑥风险确定。正确的编制步骤是()。

A.①-②-③-④-⑤-⑥

B.③-①-②-⑥-④-⑤

C.①-③-⑥-②-⑤-④

D.①-③-⑥-②-④-⑤

答案:D

安全措施计划制度的编制步骤:①工作活动分类;②危险源识别;③风险确定;④风险评价;⑤制定安全技术措施计划;⑥评价安全技术措施计划的充分性。 第五章第二节 建设工程安全生产管理

10.根据《中华人民共和国建筑法》,工程监理人员发现工程设计不符合建筑工质量标准或合同约定的质量要求的,应当报告()要求设计单位改正。

A.总监理工程师

B.专业监理工程师

C.质量监督站

D.建设单位

答案:D

“工程监理人员认为工程施工不符合工程设计要求、施工技术标准和合同约定的,有权要求建筑施工企业改正。工程监理人员发现工程设计不符合建筑工程质量标准或者合同约定的质量要求的,应当报告建设单位要求设计单位改正”。 第一章第十一节 建设工程监理的工作性质、工作任务和工作方法

11.建设工程生产安全事故应急预案的管理包括应急预案的()。

A.评审、备案、实施和奖惩

B.制订、评审、备案和实施

C.评审、备案、实施和落实

D.制订、备案、实施和奖惩

答案:A

应急预案的管理包括评审、备案、实施、奖惩。

第五章第三节 建设工程生产安全事故应急预案和事故处理

12.下列建设工程项目总进度目标论证的工作中,属于项目结构分析的是()。

A.将项目进行逐层分解

B.了解和调查项目的总体部署

C.对每一个工作项进行编码

D.调查项目实施的主客观条件

答案:A

大型建设工程项目的结构分析是根据编制总进度纲要的需要,将整个项目进行逐层分解,并确立相应的工作目录,如:

(1)一级工作任务目录,将整个项目划分成若干个子系统;

(2)二级工作任务目录,将每一个子系统分解为若干个子项目;

(3)三级工作任务目录,将每一个子项目分解为若干个工作项。

第三章第二节 建设工程项目总进度目标的论证

13.关于建设工程项目施工质量验收的说法,正确的是()。

A.分项工程、分部工程应由专业监理工程师组织验收

B.分部工程的质量验收在分项工程验收的基础上进行

C.分项工程是工程验收的最小单元

D.分部工程所含全部分项工程质量验收合格,即可认为该分部工程验收合格

答案:B

分项工程是由专业监理工程师组织验收的,分部工程师由总监理工程师组织验收的,A选项错误。检验批是工程验收的最小单元,是分项工程乃至整个建筑工程质量验收的基础。C选项错误。分部工程所包含的全部分项工程质量验收合格,仅仅是分部工程验收合格的一部分条件,还包括质量控制资料应完整,有关安全、节能、环境保护和主要使用功能的抽样检验结果应符合相应规定,观感质量要符合要求,D选项错误。

第四章第四节 建设工程项目施工质量验收

14.物资采购管理程序中,完成编制采购计划后下一步应进行的工作是()。

A.进行采购合同谈判,签订采购合同

B.选择材料设备的采购单位

C.进行市场调查,选择合格的产品供应单位并建立名录

D.明确釆购产品的基本要求、采购分工和有关责任

答案:C

物资采购管理应遵循下列程序:(1)明确采购产品或服务的基本要求、采购分工及有关责任;(2)进行采购策划,编制采购计划;(3)进行市场调查,选择合格的产品供应或服务单位,建立名录;(4)采用招标或协商等方式实施评审工作,确定供应或服务单位;(5)签订采购合同;(6)运输、验证、移交采购产品或服务;(7)处置不合格产品或不符合要求的服务;(8)采购资料归档。

第一章第五节 建设工程项目采购的模式

15.关于建设工程现场宿舍管理的说法,正确的是()。

A.每间宿舍居住人员不得超过16人

B.室内净高不得小于2.2m

C.通道宽度不得小于0.8m

D.不宜使用通铺

答案:A

宿舍内应当保证必要的生活空间,室内净高部的小于2.4m,通道宽度不得小于0.9m,每间宿舍居住人员不得超过16人。宿舍严禁使用通铺。D选项错误在于用词不当。

第五章第四节 建设工程施工现场职业健康安全与环境管理的要求

16.某工程双代号网络计划如下图,其计算工期是()天。


A.11

B.13

C.15

D.22

答案:D

计算工期等于以网络计划的终点节点为箭头节点的各个工作的最早完成时间的最大值。可以先找出持续时间最长的关键线路,那么关键线路的持续时间就是计算工期。

第三章第三节 建设工程项目进度计划的编制和调整方法

17.关于施工成本分析依据的说法,正确的是()。

A.统计核算可以用货币计算

B.业务核算主要是价值核算

C.统计核算的计量尺度比会计核算窄

D.会计核算可以对尚未发生的经济活动进核算

答案:A

会计核算主要是价值核算,B错误。统计核算的计量尺度要比会计核算统计核算宽,C错误。会计核算主要是对已经发生的经济活动进行核算,D错误。

第二章第四节 成本核算

18.编制实施性成本计划的主要依据是()。

A.施工图预算

B.投资估算

C.施工预算

D.设计概算

答案:C

按照发挥的作用不同可以分为竞争性成本计划、指导性成本计划、实施性成本计划。第二章第二节 成本计划

19.下列工程质量事故中,可由事故发生单位组织事故调查组的是()。

A.2人以下死亡,100万元~500万元的直接经济损失

B.5人以下重伤、100万元~500万元的直接经济损失

C.未造成人员伤亡,1000万~5000万元的直接经济损失

D.未造成人员伤亡,100万元~1000万元的直接经济损失

答案:D

工程质量事故没有造成人员伤亡的一般事故,经县级人民政府委托可以由事故发生单位组织事故调查。ABC三个选项都不是一般事故。

第四章第五节 施工质量不合格的处理

20.项目质量控制体系得以运行的基础条件是()。

A.项目合同结构合理

B.组织制度健全

C.人员和资源合理配置

D.程序性文件规范

答案:C

建设工程项目质量控制体系的运行环境:

①建设工程的合同结构--纽带;②质量管理的资源配置--基础条件;③质量管理的组织制度--评价的依据,运行的保证。

第四章第二节 建设工程项目质量控制体系

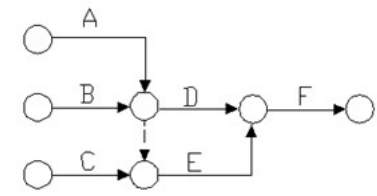

21.某工作间逻辑关系如下图,则正确的是()。


A.A、B均完成后同时进行C、D

B.A、B均完成后进行D

C.A、B、C均完成后同时进行D、E

D.B、C完成后进行E

答案:B

A选项中,A、B工作均完成后进行D工作,C工作与AB工作没有先后逻辑关系。A、C选项错误。ABC工作均完成后,E工作才能开始,D选项错误。

第三章第三节 建设工程项目进度计划的编制和调整方法

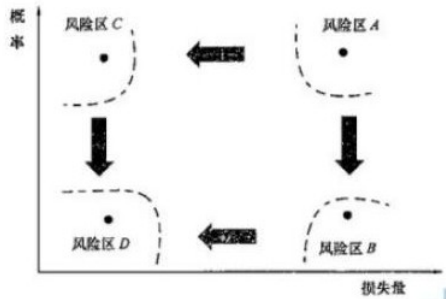

22.根据《建设工程项目管理规范》GB/T 50326-2006条文风险等级划分的说明,下图中风险区A的风险等级为()等风险。


A.1

B.3

C.5

D.7

答案:C

各风险区的风险等级如下:(1)风险区A--5等风险;(2)风险区B--3等风险;(3)风险区C--3等风险;(4)风险区D--1等风险。

第一章第十节 建设工程项目的风险和风险管理的工作流程

(本题涉及的知识点已删除)

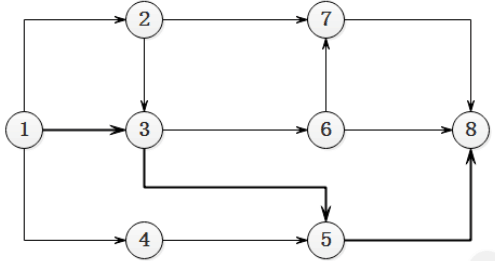

23.某工程基础包含开挖基槽、浇筑混凝土垫层,砌筑砖基础三项工作,分三个施工段组织流水施工,每项工作均由一个专业班组施工,各工作在各施工段上的流水节拍分别是4天、1天和2天,混凝土热层和砖基础之间有1天的技术间歇。在保证各专业班组连续施工的情况下,完成该基础施工的工期是()天。

A.8

B.12

C.18

D.22

答案:C

采用大差法计算流水步距分别为10和1,所以工期=10+1+2+2+2+1=18天。

第三章第三节 建设工程项目进度计划的编制和调整方法

24.下列成本项目的分析中,属于材料费分析的是()。

A.分析材料节约将对劳务分包合同的影响

B.分析材料储备天数对材料储备金的影响

C.分析施工机械燃料消耗量对施工成本的影响

D.分析材料检验试验费占企业管理费的比重

答案:B

A选项是属于人工费的分析;C选项属于机械使用费的分析;D选项是属于管理费的分析。材料费分析包括主要材料、结构件和周转材料使用费的分析以及材料储备的分析。 第二章第四节 成本核算

25.企业获准质量管理体系认证后,维持与监督管理活动中的自愿行为是()。

A.监督检查

B.企业通报

C.认证暂停

D.认证注销

答案:D

认证注销是企业的自愿行为。在企业质量管理体系发生变化或证书有效期届满未提出重新申请等情况下,认证持证者提出注销的,认证机构予以注销,收回该体系认证证书。企业质量管理体系的维持与监督管理内容如下:①企业通报。②监督检查:包括定期和不定期的监督检查。定期检查通常是每年一次。③认证注销:注销是企业的自愿行为。④认证暂停。⑤认证撤销:撤销后一年后可重新提出认证申请。⑥复评。⑦重新换证:标准变更、范围变更、证书持有者变更。 第四章第二节 建设工程项目质量控制体系

26.根据《建筑施工组织设计规范》GB/T 50502-2009“合理安排施工顺序”属于施工组织设计中()的内容。

A.施工部署和施工方案

B.施工进度计划

C.施工平面图

D.施工准备工作计划

答案:A

施工组织设计应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等基本内容。施工部署及施工方案包括:(1)根据工程情况,结合人力、材料、机械设备、资金、施工方法等条件,全面部署施工任务,合理安排施工顺序,确定主要工程的施工方案;(2)对拟建工程可能采用的几个施工方案进行定性、定量的分析,通过技术经济评价,选择最佳方案。

第一章第七节 施工组织设计的内容和编制方法

27.下列工程项目管理工作中,属于信息管理部门工作任务的是()。

A.工程质量管理

B.工程安全管理

C.工程档案管理

D.工程进度管理

答案:C

信息管理部门的工作任务包括①负责编制信息管理手册;②负责协调和组织项目管理班子中各个工作部门的信息处理工作;③负责信息处理工作平台的建立和运行维护④与其他工作部门协同组织收集信息、处理信息和形成各种反映项目进展和项目目标控制的报表和报告⑤负责工程档案管理等。这个题目采用排除法比较更容易选择。

第七章第一节 建设工程项目信息管理的目的和任务

28.某项目在进行资金成本分析时,其计算期实际工程款收入为220万元,计算期实际成本支出为119万元,计划工期成本为150万元,则该项目成本支出率为()。

A.30.69%

B.54.09%

C.68.18%

D.79.33%

答案:B

进行资金成本分析通常应用“成本支出率”指标,即成本支出占工程款收入的比例,计算公式如下:成本支出率=(计算期实际成本支出/计算期实际工程款收入)×100%

通过对“成本支出率”的分析,可以看出资金收入中用于成本支出的比重。119/220=0.540909。

第二章第四节 成本核算

29.根据《建设工程项目管理规范》GB/T 50326-2006,项目管理规划大纲的编制工作包括:①收集项目的有关资料和信息;②明确项目目标;③确定项目管理组织模式;④明确项目管理内容;⑤编制项目目标计划;⑥报送审批;⑦分析项目环境和条件环境和条件。正确的编制程序是()。

A.①-②-⑦-④-③-⑤-⑥

B.①-②-⑦-⑤-①-④-⑥

C.②-⑦-①-③-④-⑤-⑥

D.②-①-⑦-④-⑤-③-⑥

答案:C

项目管理规划大纲的编制工作程序:①明确项目目标;②分析项目环境和条件;③收集项目的有关资料和信息;④确定项目管理组织模式、结构和职责;⑤明确项目管理内容;⑥编制项目目标计划和资源计划;⑦汇总整理,报送审批。 第一章第六节 建设工程项目管理规划的内容和编制方法

30.关于施工总承包模式特点的说法,正确的是()。

A.招标和合同管理工作量大

B.业主组织与协调的工作量大

C.分包合同价对业主是透明的

D.开工前就有较明确的合同价

答案:D

施工总承包模式的特点是建设单位与一家施工单位签订合同,招标和合同管理工作量小,A选项错误;业主组织与协调的工作量小,B选项错误;分包与施工总包签订合同,分包合同价对业主并不透明,C选项错误。

第一章第五节 建设工程项目采购的模式

31.编制设计任务书是项目()阶段的工作。

A.设计准备

B.决策

C.设计

D.施工

答案:A

从下图中可以看出,编制设计任务书是属于设计准备阶段。

第一章第二节 建设工程项目管理的目标和任务

32.关于成本加酬金合同的说法,正确的是()。

A.成本加固定费用合同是指在工程直接费中加一定比例的报酬费

B.最大成本加费用合同是指承包商报一个工程成本总价和一个固定的酬金

C.成本加奖金合同是指对直接成本实报实销,同时确定固定数目的报酬金额 D.成本加固定比例费用合同是指按成本估算的60%~75%作为酬金计算的基数

答案:B

A选项错误,因为成本加固定费用合同是,人工、材料、机械台班等直接成本则实报实销,再考虑确定一笔固定数目的报酬金额作为管理费及利润;

B选项正确,因为最大成本加费用合同是在工程成本总价合同基础上加固定酬金费用的方式,即当设计深度达到可以报总价的深度,投标人报一个工程成本总价和一个固定的酬金;

C选项错误,因为成本加奖金是根据报价书中的成本估算指标制定的,在合同中对这个估算指标规定一个底点和顶点,分别为工程成本估算的60%~75%和110%~135%,承包商在估算指标的顶点以下完成工程则可得到奖金,超过顶点则要对超出部分支付罚款。如果成本在底点之下,则可加大酬金值或酬金百分比。

D选项错误,因为成本加固定比例费用合同中的报酬费的确定是由,工程成本中直接费加一定比例的报酬费,报酬部分的比例在签订合同时由双方确定。这种方式的报酬费用总额随成本加大而增加。

第六章第三节 合同计价方式

33.施工单位内部的施工作业质量检包括()。

A.自检、互检和旁站检查

B.自检、专检和平行检验

C.自检、专检、旁站检查和平行检验

D.自检、互检、专检和交接检查

答案:D

加强现场文明施工的管理:

(1)建立文明施工的管理组织。应确立项目经理为现场文明施工的第一责任人,以各专业工程师、施工质量、安全、材料、保卫等现场项目经理部人员为成员的施工现场文明管理组织,共同负责本工程现场文明施工工作。

(2)健全文明施工的管理制度。包括建立各级文明施工岗位责任制、将文明施工工作考核列入经济责任制,建立定期的检查制度,实行自检、互检、交接检制度,建立奖惩制度,开展文明施工立功竞赛,加强文明施工教育培训等。

第五章第四节 建设工程施工现场职业健康安全与环境管理的要求

34.建设工程管理工作是一种增值服务工作,下列属于工程建设增值的是()。

A.确保工程使用安全

B.提高工程质量

C.满足最终用户的使用功能

D.有利于工程维护

答案:B

建设工程管理工作是一种增值工作,其核心任务是为工程的建设和使用增值。

第一章第一节 建设工程管理的内涵和任务

35.施工单位编制项目管理任务分工表前,应完成的工作是()。

A.明确各项管理工作的流程

B.详细分解项目实施各阶段的工作

C.落实各工作部门的具体人员

D.检查各项管理工作的执行情况

答案:B

为了编制项目管理任务分工表,首先应对项目实施各阶段的费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等管理任务进行详细分解,在项目管理任务分解的基础上定义项目经理和费用(投资或成本)控制、进度控制、质量控制、合同管理、信息管理和组织与协调等主管工作部门或主管人员的工作任务。

第一章第三节 建设工程项目的组织

36.绘制时间-成本累积曲线的环节有:①计算单位时间成本;②确定工程项目进度计划;③计算计划累计支出的成本额;④绘制S形曲线。正确的绘制步骤是()。

A.①-②-③-④

B.②-①-③-④

C.①-③-②-④

D.②-③-④-①

答案:B

时间-成本累计曲线的步骤:(1)确定工程项目进度计划编制进度计划的横道图;(2)根据每单位时间内完成的实务工程量或投入的人力、物力和财力,计算单位时间(月或旬)的成本,在时标网络图上按时间编制成本支出计划;(3)计算计划累计支出的成本额。(4)绘制S型曲线。

第二章第二节 成本计划

37.下列策划內容中,属于建设工程项目实施阶段策划的是()。

A.编制项目实施合同期合同结构总体方案

B.确立项目实施期管理总体方案

C.确定关键技术分析和论证

D.进行项目目标的分析和再论证

答案:D

实施阶段策划的主要内容包括:(1)项目实施的环境和条件的调查与分析;(2)项目目标的分析和再认证;(3)项目实施的组织策划;(4)项目实施的管理策划;(5)项目实施的合同策划;(6)项目实施的经济策划;(7)项目实施的技术策划;(8)项目实施的风险策划等。

选项A、B、C全属于决策阶段策划的工作内容。

第一章第四节 建设工程项目策划

38.下列财产损失和人身伤害事件中,属于第三者责任险赔偿范围的是()。

A.项目承包商在施工工地的财产损失

B.项目承包商职工在施工工地的人身伤害

C.项目法人自聘员工在施工工地的人身伤害

D.项目法人、承包商以外的第三人因施工原因造成的财产损失

答案:D

第三者责任险是指由于施工的原因导致项目法人和承包人以外的第三人受到财产损失或人身伤害的赔偿。第三者责任险的被保险人也应是项目法人和承包人。该险种一般附加在工程一切险中。应当注意,属于承包商或业主在工地的财产损失,或其公司和其他承包商在现场从事与工作有关的职工的伤亡不属于第三者责任险的赔偿范围,而属于工程一切险和人身意外伤害险的范围。

第六章第四节 建设工程施工合同风险管理、工程保险和工程担保

39.关于建设工程项目施工成本控制的说法,正确的是()。

A.施工成本管理体系由社会有关组织进行评审和认证

B.管理行为控制程序是进行成本过程控制的重点

C.施工成本控制可分为事先控制、过程控制和事后控制

D.管理行为控制程序和指标控制程序是相互独立的

答案:C

施工成本管理体系属于企业内部的管理,不需要社会组织的评审和认证,A选项错误。管理行为控制程序是对成本全过程控制的基础;指标控制程序则是成本进行过程控制的重点,B选项错误;两者相互交叉相互制约用成本指标考核管理行为,D选项错误。

第二章第三节 成本控制

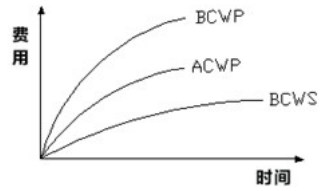

40.某工程项目的赢得值曲线如下图,关于项目偏差原因分析与纠偏措施的说法,正确的是 ()。


A.效率高,进度较慢,投入延后

B.效率较高进度较快,投入超前

C.抽出部分人员,放慢进度

D.增加人员投入,加快速度

答案:C

。在任一一个时点BCWP>ACWP>BCWS,也就意味着SV>0,CV>0,说明效率高,进度快,投入延后。A选项中进度较慢的说法错误;B选项中投入超前的说法错误;D选项中增加投入,加快速度的说法也错误。

第二章第三节 成本控制

41.在施工成本的过程控制中,需进行包干控制的材料是()。

A.钢钉

B.水泥

C.钢筋

D.石子

答案:A

对于部分小型及零星材料(如钢钉、钢丝等)根据工程量计算处所需材料量,将其折算成费用,由作业者包干使用。

第二章第三节 成本控制

42.建设工程项目进度控制的措施中,“定义项目进度计划系统的组成”属于()措施。

A.管理

B.经济

C.组织

D.技术

答案:C

在组织措施中,在项目组织结构中应有专门的工作部门和符合进度控制岗位资格的专人负责进度控制工作。

进度控制的主要工作环节包括进度目标的分析和论证、编制进度计划、定期跟踪进度计划的执行情况、采取纠偏措施以及调整进度计划。这些工作任务和相应的管理职能应在项目管理组织设计的任务分工表和管理职能分工表中标示并落实。

应编制项目进度控制的工作流程,如:

(1)定义项目进度计划系统的组成;

(2)各类进度计划的编制程序、审批程序和计划调整程序等。

进度控制工作包含了大量的组织和协调工作,而会议是组织和协调的重要手段,应进行有关进度控制会议的组织设计。

第三章第四节 建设工程项目进度控制的措施

43.下列合同实施偏差处理措施中,属于合同措施的是()。

A.变更技术方案

B.采取索赔手段

C.调整工作流程

D.增加经济投入

答案:B

合同措施主要包括“合同”“索赔”等关键词的内容。A选项是技术措施,C选项是组织措施,D选型是经济措施。

合同实施偏差的调整措施可以分为:

(1)组织措施,如增加人员投入,调整人员安排,调整工作流程和工作计划等;

(2)技术措施,如变更技术方案,采用新的高效率的施工方案等;

(3)经济措施,如增加投入,采取经济激励措施等;

(4)合同措施,如进行合同变更,签订附加协议,采取索赔手段等。

第六章第五节 建设工程施工合同实施

44.下列质量风险对策中,属于“减轻”对策的是()。

A.设立质量事故风险基金

B.正确进行项目规划选址

C.依法实行联合体承包

D.制定并落实施工质量保证措施

答案:D

A是属于风险自留;B是属于风险规避;C属于风险转移。1.规避--开始之前规避;2.减轻--制定质量保证措施、制定应急预案;3.转移--分包、担保、保险;4.自留--设立风险基金和不可预见费。

第四章第一节 建设工程项目质量控制的内涵

45.质量管理中,运用排列图法可以()。

A.划分调查分析的类别和层次

B.描述质量问题的原因分析统计数据

C.确定质量问题的原因层次

D.掌握质量能力状态

答案:B

在质量管理过程中,通过抽样检查或检验试验所得到的关于质量问题、偏差、缺陷、不合格等方面的统计数据,以及造成质量问题的原因分析统计数据,均可采用排列图方法进行状况描述,它具有直观、主次分明的特点。

第四章第六节 数理统计方法在工程质量管理中的应用

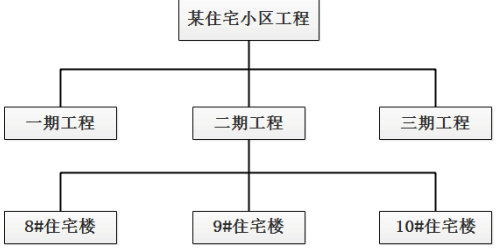

46.某住宅小区施工前,施工项目管理机构对项目分析后形成结果如下图,该图是()。


A.组织结构图

B.项目结构图

C.工作流程图

D.合同结构图

答案:B

背景中的图是一个项目结构图,项目结构图是一个组织工具,它通过树状图的方式对一个项目的结构进行逐层分解,以反映组成该项目的所有工作任务。项目结构图中,矩形表示工作任务(或第一层、第二层子项目等),矩形框之间的连接用连线表示。

第一章第三节 建设工程项目的组织

47.根据《质量管理体系基础和术语》GB/T 19000-2008/IS0 9000-2005,“凡工程产品没有满足某个与预期或规定用途有关的要求”称为()。

A.质量问题

B.质量事故

C.质量不合格

D.质量缺陷

答案:D

凡工程产品没有满足某个规定的要求就称之为质量不合格;而未满足某个与预期或规定用途有关的要求,称之为质量缺陷。质量不合格,影响使用功能或结构安全,造成永久质量缺陷或存在重大质量隐患,甚至直接导致倒塌或伤亡,必须进行返修、加固或报废处理,按照直接经济损失的大小分为质量问题和质量事故。 第四章第五节 施工质量不合格的处理

48.关于住宅工程分户验收的说法,正确的是()

A.分户验收应在住宅工程竣工验收合格后进行

B.《住宅工程质量分户验收表》要作为《住宅质量保证书》的附件一同交给住户

C.《住宅工程质量分户验收表》需要建设单位和设计单位项目负责人分别签字 D.分户验收的内容不包括建筑节能工程质量的验收

答案:B

选项A,在住宅工程各检验批、分项、分部工程验收合格的基础上在住宅工程竣工验收前,建设单位应当组织施工,监理等单位依据国家有关工程质量验收标准对每户住宅及相关公共部位的观感质量和使用功能进行检查验收。选项C,正确的说法应该是每户住宅和规定的公共部位验收完毕,应当填写住宅工程质量分户验收表建设单位和施工单位项目负责人、监理单位项目总监理工程师要分别签字。选项D,正确的说法应该是住宅工程质量分户验收的主要内容包括建筑节能和采暖工程质量。

第四章第四节 建设工程项目施工质量验收

(本题涉及的知识点已删除)

49.根据《建设工程质量管理条例》,对国家重大技术改造项目实施监督检查的部门是()。

A.经济贸易主管部门

B.建设行政主管部门

C.发展计划部门

D.环境保护部门

答案:A

监督管理部门职责的划分:

国务院建设行政主管部门对全国的建设工程质量实施统一监督管理。国家交通、水利等有关部门按照国务院规定的职责分工,负责全国有关专业建设工程质量的监督管理。

县级以上地方人民政府建设行政主管部门对本行政区域内的建设工程质量实施监督管理。县级以上地方人民政府交通、水利等有关部门在各自的职责范围内,负责对本行政区域内的专业建设工程质量进行监督管理。

国务院发展计划部门按照国务院规定的职责,组织稽察特派员,对国家出资的重大建设项目实施监督检查。

国务院经济贸易主管部门按照国务院规定的职责,对国家重太技术改造项目实施监督检查。

第四章第七节 建设工程项目质量的政府监督

50.根据《中华人民共和国建筑法》和《建设工程质量管理条例》,设计单位的质量责任和义务是()。

A.按设计要求检验商品混凝土质量

B.将施工图设计文件上报有关部门审查

C.向施工单位提供设计原始资料

D.参与建设工程质量事故分析

答案:D

设计单位应当参与建设工程质量事故分析,并对因设计造成的质量事故提出相应的技术处理方案。选项A属于施工单位的质量责任和义务。选项B和选项C属于建设单位的质量责任与义务。

第四章第一节 建设工程项目质量控制的内涵

51.为确保安全,对设备的运转和零件的状况定时进行检查,发现损伤立即更换,绝不能“带病”作业,此项工作属于()。

A.全面安全检查

B.要害部门重点安全检查

C.经常性安全检查

D.专项安全检查

答案:B

答案解析:安全生产检查监督的主要类型:

(一)全面安全检查--汇总分析,详细探讨所出现的问题及相应对策。

(二)经常性安全检查--工程项目和班组应开展经常性安全检查,及时排除事故隐患。

(三)专业或专职安全管理人员的专业安全检查

(四)季节性安全检查

(五)节假日检查

(六)要害部门重点安全检查

对于企业要害部门和重要设备必须进行重点检查。由于其重要性和特殊性,一旦发生意外,会造成大的伤害,给企业的经济效益和社会效益带来不良的影响。为了确保安全,对设备的运转和零件的状况要定时进行检查,发现损伤立刻更换,决不能“带病”作业;一过有效年限即使没有故障,也应该予以更新,不能因小失大。

第五章第二节 建设工程安全生产管理

52.某工程项目总价值1000万元,合同工期为18个月,现因建设条件发生变化需增加额外工程费用500万元,则承包方可提出的工期索赔为()个月。

A.6

B.9

C.24

D.27

答案:B

答案解析:索赔的方法中的比例分析法为:索赔值=原工期×新增工程量/原工程量。 第六章第六节 建设工程索赔

53.根据《建设工程监理合同(示范文本)》GF-2012-0202,关于监理人职责的说法,正确的是()。

A.委托人与承包人之间发生合同争议时,监理人应代表委托人进行处理

B.在任何情况下,监理人的指令都必须经委托人批准后方可发出

C.委托人与承包人合同争议提交仲裁机构时,监理人应提供必要的证明资料 D.监理人发现承包人的人员不能胜任本职工作时,无权要求承包人予以替换

答案:C

答案解析:选项A,当委托人与承包人之间发生合同争议时监理人应协助委托人承包人协商解决;选项B,在紧急情况下,为了保护财产和人身安全。监理人所发出的指令可以不经过委托人批准,未能事先报委托人批准的。应在发出指令后的24小时内以书面形式报委托人。选项D,监理发现承包人的人员不能胜任本职工作的,有权要求承包人予以更换。

第六章第二节 建设工程合同的内容

54.关于单价合同中承包商风险的说法,正确的是()。

A.单价合同中承包商存在工程量方面的风险

B.固定单价合同条件下,承包商存在通货膨胀带来的单价上涨的风险

C.单价合同中承包商存在投标总价过低方面的风险

D.变动单价合同下,承包商存在通货膨胀带来的单价上涨的风险

答案:B

答案解析:选项A,单价合同,允许随工程量变化而调整工程总价,业主和承包商都不存在工程量方面风险。选项C,单价合同中承发包双方根据投标单价和最终工程量确定总价,不存在投标总价方面风险。选项D,当采用变动单价合同时可以约定当通货膨胀达到一定水平或者国家政策发生变化的时候可以对哪些工程内容的单价进行调整以及如何调整等饮次承包商的风险就相对较小。

第六章第三节 合同计价方式

55.施工单位在工程开工前编制的测量控制方案,需经()批准后方可实施。

A.项目技术负责人

B.项目经理

C.总监理工程师

D.项目质量工程师

答案:A

答案解析:

工程测量放线是建设工程产品由设计转化为实物的第一步。施工测量质量的好坏,直接决定工程的定位和标高是否正确,并且制约施工过程有关工序的质量。因此,施工单位在开工前应编制测量控制方案,经项目技术负责人批准后实施。要对建设单位提供的原始坐标点、基准线和水准点等测量控制点线进行复核,并将复测结果上报监理工程师审核,批准后施工单位才能建立施工测量控制网,进行工程定位和标高基准的控制。

第四章第三节 建设工程项目施工质量控制

56.某项目部按施工总进度计划、主体工程施工计划、钢筋工程施工计划,构建了承包项目的进度计划系统,则该进度计划系统是按不同()组成的计划系统。

A.计划功能

B.项目参与方

C.计划深度

D.计划周期

答案:C

答案解析:由不同深度的计划构成进度计划系统,包括:(1)总进度规划(计划);(2)项目子系统进度规划(计划);(3)项目子系统中的单项工程进度计划等。

第三章第一节 建设工程项目进度控制与进度计划系统

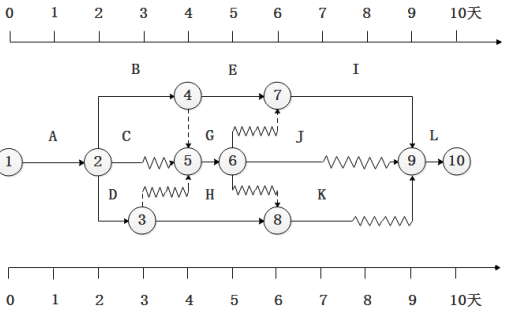

57.某双代号时标网络计划如下图,工作G的最迟开始时间是第()天。


A.4

B.5

C.6

D.7

答案:B

答案解析:

从这个图上我们可以判断系工作开始的最早开始时间是第4天。总时差是1天,最迟-最早=总时差,最迟=最早+总时差。

第三章第三节 建设工程项目进度计划的编制和调整方法

58.对于依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起()日内将保证安全施工的措施报送工程所在地相关部门备案。

A.7

B.14

C.15

D.30

答案:C

答案解析:

建设单位在申请领取施工许可证时,应当提供建设工程有关安全施工措施的资料。对于依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起15日内,将保证安全施工的措施报送至建设工程所在地的县级以上人民政府建设行政主管部门或者其他有关部门备案。

第五章第一节 职业健康安全管理体系与环境管理体系

59.关于施工承包合同中缺陷责任与保修的说法,正确的是()。

A.缺陷责任期自实际竣工日期起计算,最长不超过12个月

B.缺陷责任期满,承包人仍应按合同约定的各部位保修年限承担保修义务

C.因发包人原因导致工程无法按合同约定期限进行竣工验收的,缺陷责任期自竣工验收合格之日开始计算

D.发包人未经竣工验收擅自使用工程的,缺陷责任期自承包人提交竣工验收申请报告之日开始计算

答案:B

答案解析:选项A错误。缺陷责任期,应当自实际竣工日期算。合同当事人应当在专用合同条款约定。缺陷责任期的具体期限,最长不得超过24个月;选项C错误。因发包人原因导致工程无法按照合同约定期限进行竣工验收的,缺陷责任期自承包人提交竣工验收申请报告之日起开始计算;选项D错误,未经竣工验收擅自使用工程的缺陷责任期自工程转移占有之日起开始计算。

第六章第二节 建设工程合同的内容

60.美国建造师学会(AIA)合同文件中,A系列的合同类型主要是用于()。

A.业主与建筑师之间

B.建筑师与咨询机构之间

C.业主与承包人之间

D.国际工程项目

答案:C

答案解析:根据文件的不同性质,AIA文件分

为A、B、C、D、F、G、INT系列。其中:A系列,是关于业主与承包人之间的合同文件;B系列,是关于业主与建筑师之间的合同文件;C系列,是关于建筑师与提供专业服务的咨询机构之间的合同文件;D系列,是建筑师行业所用的有关文件;F系列,财务管理报表;G系列,是合同和办公管理中使用的文件和表格。

第六章第七节 国际建设工程施工承包合同

61.根据《建设工程施工劳务分包合同(示范文本)》GF-2003-0214,合同中对固定劳动报酬可以约定调整的情况是()。

A.市场人工价格低于合同约定基准价格,按变化前后价格差予以调整

B.工程量超出设计图纸范围导致劳务价格变化的,按变化前后价格差予以调整 C.施工时超出原施工要求导致劳务价格变化的,按变化前后价格差予以调整 D.法律及政策变化导致劳务价格变化的,按变化前后价格差予以调整

答案:D

答案解析:在合同中可以约定下列情况下,固定劳务报酬或单价可以调整。一是本合同约定的价格为基准,市场人工价格的变化幅度超过一定百分比时,按变化前后价格的差额予以调整。二是后续法律及政策变化,导致劳务价格变化的。按变化前后价格的差额予以调整。三是双方约定的其他情形。

第六章第二节 建设工程合同的内容

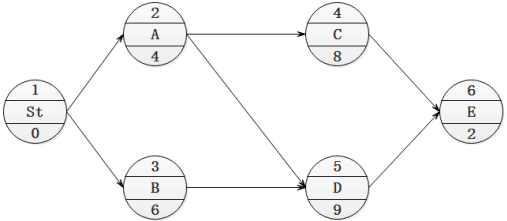

62.某单代号网络计划如下图,工作A、D之间的时间间隔是()天。


A.0

B.1

C.2

D.3

答案:C

答案解析:在单代号网络计划计算中,相邻两项工作之间的时间间隔等于紧后工作的最早开始时间和本工作的最早完成时间之差。工作A的最早完成时间为4。工作D的最早开始时间为6,工作D的最早开始时间为六6-4=2。因此工作A和D之间的时间间隔为2天。

第三章第三节 建设工程项目进度计划的编制和调整方法

63.关于工程合同风险分配的说法,正确的是()。

A.业主、承包商谁能更有效的降低风险损失,则应由谁承担相应的风险责任 B.承包商在工程合同风险分配中起主导作用

C.业主、承包商谁承担管理风险的成本最高,则应由谁来承担相应的风险责任 D.合同定义的风险没有发生,业主不用支付承包商投标中的不可预见风险费

答案:A

答案解析:B项错误,业主在工程合同风险分配中起主导作用。C项错误,谁能最有效的(有能力和经验)预测、防止和控制风险,或能有效地降低风险损失,或能将风险转移给其他方面,则应由他承担相应的风险责任。D项错误,如果合同所定义的风险没有发生,则业主多支付了报价中的不可预见风险费,承包商取得了超额利润。

第六章第四节 建设工程施工合同风险管理、工程保险和工程担保

64.某工程项目截至8月末的有关费用数据为:BCWP为980万元,BCWS为820万元,ACWP为1050万元,则其SV为()万元。

A.-160

B.160

C.70

D.-70

答案:B

答案解析:进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)

当进度偏差SV为负值时,表示进度延误,即实际进度落后于计划进度;当进度偏差SV为正值时,表示进度提前,即实际进度快于计划进度。SV=BCDP-BCWS=已完工作预算费用-计划工作预算费用=160。

第二章第三节 成本控制

65.关于建设工程项目施工成本管理责任体系的说法,正确的是()。

A.项目经理部的成本管理体现效益中心的管理职能

B.项目经理部的成本管理贯穿于单位投标和实施、结算过程

C.项目经理部的成本管理除生产成本以外,还包括经营管理费用

D.成本管理责任体系包括公司层和项目经理部的成本管理

答案:D

答案解析:选项A和选项B都是说公司层面贯穿于项目投标、实施和结算的全过程。体现了效益为中心的管理职能。选项C公司层面的成本管理除了生产成本以外,还包括经营管理费用。

第二章第一节 成本管理的任务、程序和措施

(本题涉及的知识点已删除)

66.应用动态控制原理进行建设工程项目投资控制时,相对于工程合同价,投资的计划值是()。

A.工程预算

B.施工预算

C.工程进度款

D.工程决算

答案:A

答案解析:在施工过程中投资的计划值和实际值的比较包括:1)工程合同价与工程概算的比较;2)工程合同价与工程预算的比较;3)工程款支付与工程概算的比较;4)工程款支付与工程预算的比较;5)工程款支付与工程合同价的比较;6)工程决算与工程概算、工程预算和工程合同价的比较。由上可知,投资的计划值和实际值是相对的,如:相对于工程预算而言,工程概算是投资的计划值;相对于工程合同价,则工程概算和工程预算都可作为投资的计划值等。 第一章第八节 建设工程项目目标的动态控制

67.关于施工企业劳动用工管理的说法,正确的是()。

A.作业人员变更后的14个工作日内,在当地建筑业企业信息管理系统中变更 B.施工企业与劳动者者按相关规定可以订立口头劳动合同

C.劳动合同一式两份,双方当事人各持一份

D.施工企业不得允许未与企业签订劳动合同的劳动者从事施工活动

答案:D

答案解析:选项A中人员发生变更的,应当在变更后的七个工作日内在建筑业企业信息管理系统当中做出相应的变更。选项B建筑施工企业与劳动者建立劳动合同,建立劳动关系,应当自用工之日起,按照《劳动合同法》规的规定签订书面的劳动合同。选项C劳动合同应当一式三份,双方当事人各持一份,劳动者所在的工地保留一份用于备查。

 第一章第九节 施工企业项目经理的工作性质、任务和责任

68.关于投标文件的说法,正确的是()。

A.通常投标文件中需要提交投标担保

B.投标文件在对招标文件的实质性要求作出响应后,可另外提出新的要求

C.投标书只需要盖有投标企业公章或企业法定代表人名章

D.投标书可由项目所在地的企业项目经理部组织投标,不需要授权委托书

答案:A

答案解析:选项B,投标文件应当招标文件提出的实质性要求和条件作出响应。投标文件不完备或者是投标没有达到招标人的要求。在招标范围以外提出的新的要求,均应当被视为对招标文件的否定。不会被招标人所接受。选项C投标书需要按照要求签章、密封。投标书需要盖有投标企业公章以及企业法定代表人的。公章或签字。选项D,如果项目所在地与企业的距离较远,应当由当地项目经理部组织投标。需要提交企业法人对投标项目经理的授权委托书。

第六章第一节 建设工程施工招标与投标

69.建筑施工企业因暂时生产经营困难无法按劳动合同约定的日期支付工资的,应当向劳动者说明情况,并与工会或职工代表协商一致后,可以延期支付工资,但最长不超过()天。

A.7

B.10

C.15

D.30

答案:D

答案解析:建筑施工企业因暂时的生产经营困难没有办法按按照劳动合同约定的日期支付工资的应当向劳动者说明情况并经工会或者职工代表商协商一致后可以延期支付可以延期支付公司,但最长不得超过30日。

第一章第九节 施工企业项目经理的工作性质、任务和责任

70.根据《工程网络计划技术规程》JGJ/T 121-2015,网络图存在的绘图错误有()。


A.编号相同的工作

B.多个起点节点

C.相同的节点编号

D.无箭尾节点的箭线

答案:A

答案解析:工作1-2表示了2个工作,而工作3-5是交叉箭线不可避免时所用的指向法。 第三章第三节 建设工程项目进度计划的编制和调整方法

二、多选题(共30小题,每题2分,每题的备选项中有2个或2个以上符合题意,至少有一个错项。错选、漏选不得分;少选,所选的每个选项得0.5分)

1.在项目实施阶段,项目总进度应包括()。

A.项目建议书编制进度

B.设计工程进度

C.招标工作进度

D.项目投产运行工作进度

E.工程施工和设备安装进度

答案:BCE

答案解析:在项目的实施阶段,项目总进度包括:1.设计前准备阶段的工作进度;2.设计工作进度;3.招标工作进度;4.施工前准备工作进度。5.工程施工和设备安装进度;6.工程物资采购工作进度期项目动前的准备工作进度等等。

第三章第二节 建设工程项目总进度目标的论证

2.关于建筑材料采购合同中违约责任的说法,正确有的()。

A.供货方提前发运或交付的货物,采购方要按实际发运或交付时间付款

B.供货方发生逾期交货,要按合同约定依据逾期交货部分货款总价计算违约金 C.供货方部分交货,应按合同约定违约金比例乘以不能交货部分贷款计算违约金

D.合同签订后采购方中途退货,应向供货方支付按退货贷款总额计算的违约金 E.合同签订后,采购方逾期付款,应按照合同约定支付逾期付款利息

答案:BCDE

答案解析:选项A,对于供货方提前发运或交付的货物,采购方仍可按合同规定的时间付款,并非必须。 第六章第二节 建设工程合同的内容

3.在企业质量管理体系的运行中,开展内部质量审核活动的主要目的有()。

A.检查质量体系运行的信息

B.评价质量管理程序的完整性

C.为质量改进提供证据

D.减少社会重复检验费用

E.向外部审核单位提供体系有效的证据

答案:ACE

答案解析:落实质量体系的内部审核程序,有组织有计划开展内部质量审核活动,其主要目的是:(1)评价管理程序的执行情况及适用性;(2)揭露过程中存在的问题,为质量改进提供依据;(3)检查质量体系运行的信息;(4)向外部审核单位提供体系有效的证据。

第四章第二节 建设工程项目质量控制体系

4.工程质量验收时,设计单位项目负责人应参加验收的分部工程有()。

A.地基与基础

B.装饰装修

C.主体结构

D.环境保护

E.节能工程

答案:ACE

答案解析:勘察单位,设计单位项目负责人和施工单位技术,质量部门负责人应当参加地基与基础分部工程验收,设计单位项目负责人和施工单位技术,质量部门负责人应当参加主体结构,节能分部工程的验收。

第四章第四节 建设工程项目施工质量验收

5.关于履约担保的说法,正确的有()。

A.履约担保是为保证正确、合理使用发包人支付的预付款而提供的担保

B.履约担保有效期始于工程开工之日,终止日期可以约定在工程竣工交付之日 C.银行履约保函担保金额通常为合同金额的10%左右

D.保留金由发包人从工程进度款中扣除,总额一般限制在合同总价款的5%

E.履约担保书由商业银行开具,金额在保证金的担保金额之内

答案:BCD

答案解析:选项A的内容是预付款担保的内容,正确的说法应为:履约担保是指招标人在招标文件当中规定的要求中标的投标人提交的保证履行合同义务和责任的担保。选项E,正确的说法应为:履约担保书由担保公司或者保险公司开具履约担保书。 第六章第四节 建设工程施工合同风险管理、工程保险和工程担保

(本题涉及知识点已变更,D项保留金已变更为3%)

6.与施工总承包模式相比,施工总承包管理模式的优点有()。

A.整个建设项目合同总额的确定较有依据

B.能为分包单位提供更好的管理和服务

C.对业主节约投资较为有利

D.施工现场的总体管理与协调较为有利

E.缩短建设周期,进度控制较为有利

答案:ACE

答案解析:施工总承包管理模式可以在很大程度上缩短建设周期。

施工总承包管理模式与施工总承包模式相比在合同价方面有以下优点:

1.合同总价不是一次性确定,当某一部分施工图设计完成以后,再进行该部分施工招标,确定该部分合同价,因此整个建设项目的合同总额的确定有依据。2.所有分包都通过招标获得有竞争力的,投标报价对于业主方节约投资有利。3.在施工总承包管理模式下,分包与业主签订合同,分包合同价对业主是透明的。

第一章第五节 建设工程项目采购的模式

7.施工成本计划的编制方式有()。

A.按施工进度编制施工成本计划

B.按施工成本组成编制施工成本计划

C.按施工质量编制施工成本计划

D.按施工合同编制施工成本计划

E.按施工项目组成编制施工成本计划

答案:ABE

答案解析:施工程本计划的编制方式有以下几种:第一案施工程本组成编制施工程本计划;第二按施工项目组成编制施工程本计划;第三,按照工程实施阶段编制施工程本计划。 第二章第二节 成本计划

8.关于施工分包单位管理责任主体的说法,正确的有()。

A.分包单位的选择可由业主指定,也可在业主同意下由总承包单位自主选择

B.分包合同由业主签订的,分包单位的管理责任由业主承担

C.施工总承包单位不需承担分包单位施工的安全责任

D.对施工分包单位进行管理的第一责任主体是业主

E.分包合同由总承包单位签订的,分包单位的管理责任由总承包单位承担

答案:AE

答案解析:选项B中,正确的说法应当为一般情况下,无论是业主指定的分包单位,还是施工总承包或者施工总承包管理单位选定的分包单位,其对于分包单位都是经过认可、确认的,对于分包单位的管理责任也就有施工总承包或者施工总承包管理单位承担。选项C正确的说法,施工总包或者施工总包管理单位向业主承担分包单位负责施工的工程质量,工程进度,安全等责任。选项D正确的说法应当为,对施工分包单位进行管理的第一责任主体,应当是施工总包单位或者施工总包管理单位。

第六章第五节 建设工程施工合同实施

9.依据《中华人民共和国招标投标法实施条例》,招标人以不合理条件限制、排斥投标人的行为有()。

A.就同一招标项目向投标人提供有差别的项目信息

B.就同一招标项目对投标人采取不同的资格审查标准

C.招标项目以获得鲁班奖工程业绩作为加分条件

D.招标项目指定特定的专利作为中标条件

E.依照招标项目的总体特点设定专门的技术条件

答案:ABCD

答案解析:以下属于以不合理条件限制,排斥潜在投标人或者是投标人的的行为:1.就同一招标项目向潜在投标人或者投标人提供有差异,有差别的项目信息。2.设定的资格,技术,商务条件与招标项目的具体特点和实际需要不相适应或者与合同履行,没有关系的。3.依法必须进行招标项目以特定行政区域或者特定行业的业绩,奖项作为加分条件或者中标条件。4.对于潜在投标人或者投标人采取不同的资格审查或者评标标准。5.限定或者指定特定的专利,商标,品牌,原产地或者供应商。6.依法必须进行的招标的项目非法限定潜在的投标人或者投标人的所有制形式或者组织形式。7.以其他不合理条件限制,排斥潜在投标人或者投标人。 第六章第一节 建设工程施工招标与投标

10.根据《建设项目工程总承包合同示范文本(试行)》GF-2011-0216,承包人在技术和设计方面的工作和义务有()。

A.提供建筑设计总体布局、功能分区方案

B.提供项目基础资料

C.提供现场障碍资料

D.组织设计阶段审查会议

E.对工程的安全、环境保护、职业健康标准负责

答案:AE

答案解析:选项B、选项C、选项D都是《建设项目工程总承包合同示范文本》中规定的发包人的义务。

第六章第二节 建设工程合同的内容

11.施工成本控制的主要依据包括()。

A.工程承包合同

B.施工成本计划

C.施工图预算

D.进度报告

E.工程变更

答案:ABDE

答案解析:施工成本控制的依据包括以下内容:1.工程承包合同;2.施工成本计划;3.进度报告;4.工程变更。除了上述几种施工成本控制工作的主要依据以外,施工组织设计、分包合同等有关文件资料也都是施工成本控制的依据。

第三章第三节 建设工程项目进度计划的编制和调整方法

(该知识点已变更)

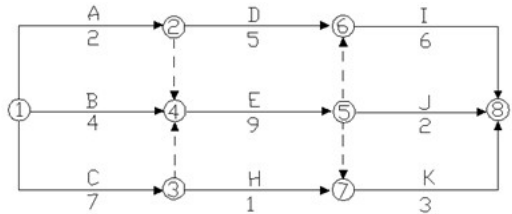

12.某双代号网络计划如下图(图中粗实线为关键工作),若计划工期等于计算工期,则自由时差一定等于总时差且不为零的工作有()。


A.1-2

B.3-5

C.2-7

D.4-5

E.6-8

答案:DE

答案解析:此题可用总时差与自由时差的关系来进行解题,TC=TP的前提下,总时差和自由时差相等且为0的工作是关键工作,如果非关键工作的结束节点为终点节点或者完成节点后续有关键工作的,本工作的自由时差和总时差相等但是不为0。第三章第三节 建设工程项目进度计划的编制和调整方法

13.下列可能导致施工质量事故发生的原因中,属于管理原因的有()。

A.质量控制不严

B.操作人员技术素质差

C.地质勘察过于疏略

D.材料质量检验不严 E.违章作业

答案:ADE

答案解析:质量事故按原因分类:(1)技术原因--技术问题;(2)管理原因--管理不完善;(3)社会经济原因--社会不正之风;(4)人为事故和自然灾害。选项B属于组织原因。选项C属于技术原因。

第四章第五节 施工质量不合格的处理

14.下列建设工程项目进度控制的措施中,属于管理措施的有()。

A.采用工程网络计划实现进度控制科学化

B.明确进度控制管理职能分工

C.选择合理的工程物资采购模式

D.编制资源需求计划

E.重视信息技术在进度控制中的应用

答案:ACE

答案解析:选项B属于组织措施,选项D属于经济措施。进度计划调整的措施:(1)组织措施:人、分工、流程、会议。(2)管理措施:方法、手段、信息技术、合同。(3)经济措施:资金、资源需求计划。(4)技术措施:勘察、设计、施工、物资、机具。

第三章第四节 建设工程项目进度控制的措施

15.下列施工成本管理的措施中,属于经济措施的有()。

A.对施工方案进行经济效果分析论证

B.通过生产要素的动态管理控制实际成本

C.抽检进场的工程材料、构配件质量

D.对各种变更及时落实业主签证并结算工程款

E.对施工成本管理目标进行风险分析并制定防范性对策

答案:DE

答案解析:选项A属于技术措施,选项B属于组织措施;严格地讲,C选项不属于成本管理内容。DE属于经济措施。

第二章第一节 成本管理的任务、程序和措施

16.关于生产安全事故报告和调查处理原则的说法,正确的有()。

A.事故未整改到位不放过

B.事故未及时报告不放过

C.事故原因未查清不放过

D.事故责任人和周围群众未受到教育不放过

E.事故责任人未受到处理不放过

答案:CDE

答案解析:国家对发生事故后的“四不放过”处理原则,其具体内容如下:1.事故原因未查清不放过。2.事故责任人未受到处理不放过。3.事故责任人和周围群众没有受到教育不放过。4.事故没有制定切实可行的整改措施不放过。

第五章第三节 建设工程生产安全事故应急预案和事故处理

17.专项成本分析中,工期成本分析一般采取的方法有()。

A.构成比率法

B.成本盈亏异常分析

C.比较法

D.因素分析法

E.差额计算法

答案:CD

答案解析:工期成本分析是计划工期成本与实际工期成本的比较分析。计划工期成本是指在假定完成预期利润的前提下计划工期内所耗用的计划成本;而实际成本是在实际工期中耗用的实际成本。工期成本分析一般采用比较法,即将计划工期成本与实际工期成本进行比较,然后应用“因素分析法”分析各种因素的变动对工期成本差异的影响程度。

第二章第四节 成本分析和成本考核

18.关于总价合同的说法,正确的有()。

A.当施工内容及有关条件未发生变化时,业主付给承包商的价款总额不变

B.采用总价合同的前提是施工图设计完成,施工任务和范围比较明确

C.总价合同中业主风险较大、承包人风险较小

D.总价合同中可约定在发生设计变更时对合同价格进行调整

E.总价合同在施工进度上能够调动承包人的积极性

答案:ABDE

答案解析:选项C当中,正确的说法应当为业主的风险较小,承包人将承担较多的风险。总价合同的特点是:(1)发包单位可以在报价竞争状态下确定项目的总造价,可以较早确定或者预测工程成本;(2)业主的风险较小,承包人将承担较多的风险;(3)评标时易于迅速确定最低报价的投标人;(4)在施工进度上能极大地调动承包人的积极性;(5)发包单位能更容易、更有把握地对项目进行控制;(6)必须完整而明确地规定承包人的工作;(7)必须将设计和施工方面的变化控制在最小限度内。

第六章第三节 合同计价方式

19.建设工程项目施工准备阶段,建设监理工作的主要任务有()。

A.审查分包单位资质条件

B.检查施工单位的试验室

C.审查工程开工条件

D.签署单位工程质量评定表

E.审查施工单位提交的施工进度计划

答案:ABC

答案解析:在施工准备阶段建设监理工作的主要任务有:①审查施工单位提交的施工组织设计当中的质量安全技术措施、专项施工方案与工程建设强制性标准的符合性。②参与设计单位向施工单位的设计交底。③检查施工单位单位工程质量安全生产管理制度及组织机构和人员资格。④检查施工单位专职安全生产管理人员的配备情况。⑤审核分包单位资质条件。⑥检查施工单位的实验室。⑦查验施工单位的施工测量放线成果。⑧查工程开工条件签发开工令。选项D属于验收阶段,选项E属于施工阶段。

第一章第十一节 建设工程监理的工作性质、工作任务和工作方法

20.根据《建设工程安全生产管理条例》,下列专项施工方案中,应当组织专家进行论证的有()。

A.脚手架工程

B.深基坑工程

C.地下暗挖工程

D.爆破工程

E.高大模板工程

答案:BCE

答案解析:《建设工程安全生产管理条例》(国务院第393号令)规定:对下列达到一定规模的危险性较大的分部(分项)工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施:1)基坑支护与降水工程;2)土方开挖工程;3)模板工程;4)起重吊装工程;5)脚手架工程;6)拆除爆破工程;7)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。以上所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查。

第五章第二节 建设工程安全生产管理

21.据《建设工程项目管理规范》GB/T50326-2006,施工项目经理的职责有()。

A.进行授权范围内的利益分配

B.对资源进行动态管理

C.参与工程竣工验收

D.确保项目建设资金的落实到位

E.与建设单位签订承包合同

答案:ABC

答案解析:项目经理应当履行下列职责:1.项目管理目标责任书规定的职责。2.主持编制项目管理实施规划,并对象目标进行系统管理。3.对资源进行动态管理,4.是建立各种专业管理体系,并组织实施。5.进行授权范围内的利益分配。6.收集工程资料,准备结算资料,参与工程竣工验收。7.接受审计,处理项目经理部解体后的善后工作吧。8.协助组织进行项目的检查,鉴定和评奖报申报工作。 (注:本题知识点在2018年教材中已经修改,请按照2018年教材知识点内容为准)。第一章第九节 施工企业项目经理的工作性质、任务和责任

22.某工程工作逻辑关系如下表,C工作的紧后工作有()。

多 22.png

A.工作H

B.工作G

C.工作F

D.工作E

E.工作D

答案:ACD

答案解析:在表格当中C作为EFH的紧前工作时,那么C工作的紧后工作就是EFH。 第三章第三节 建设工程项目进度计划的编制和调整方法

23.项目施工过程中,对施工组织设计进行修改或补充的情形有()。

A.设计单位应业主要求对楼梯部分进行局部修改

B.某桥梁工程由于新规范的实施而需要重新调整施工工艺

C.由于自然灾害导致施工资源的配置有重大变更

D.施工单位发现设计图纸存在重大错误需要修改工程设计

E.某钢结构工程施工期间,钢材价格上涨

答案:BCD

答案解析:项目施工过程当中发生以下情形之一的。施工组织设计应当及时进行修改或者补充。1.工程设计有重大修改。2.有关法律法规规范和标准实施,修订和废止。3.主要施工方法有重大调整。4.主要施工资源配置有重大调整。5.施工环境有重大改变。在选项A当中,局部修改,不需要进行施工组织设计的修改或者补充。选项E,钢材价格上涨,不需要进行施工组织设计的修改和补充。

第一章第七节 施工组织设计的内容和编制方法

24.根据《建设项目工程总承包管理规范》GB/T50358-2005,工程总承包项目管理的主要内容有()。

A.任命项目经理,组建项目部

B.编制和报批项目可行性研究报告

C.落实项目建设资金

D.进行项目策划,编制项目计划

E.实施项目运行管理

答案:AD

答案解析:工程总承包项目管理的主要内容包括,一任命项目经理,组建项目部,进行项目策划并编制项目计划。二设计管理采购管理、施工管理和试运行管理。三进行项目范围管理,进度管理,费用管理,设备材料管理,资金管理,质量管理,安全职业健康和环境管理,人力资源管理,风险管理,沟通与信息管理,合同管理,现场管理,项目收尾等。

第一章第二节 建设工程项目管理的目标和任务

(本题涉及知识点已删除)

25.在建设工程项目施工过程中,施工机具使用费的索赔款项包括()。

A.因监理工程师指令错误导致机械停工的窝工费

B.因机械故障停工维修而导致的窝工费

C.非承包商责任导致功效降低增加的机械使用费

D.由于完成额外工作增加的机械使用费

E.因机械操作工患病停工而导致的机械窝工费

答案:ACD

答案解析:施工机具使用费的索赔包括:由于完成额外工作增加的机械使用费;非承包人责任工效降低增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费。窝工费的计算,如系租赁设备,一般按实际租金和调进调出费的分摊计算;如系承包人自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。

第六章第六节 建设工程索赔

26.关于建设工程现场文明施工管理措施的说法,正确的有()。

A.项目安全负责人是施工现场文明施工的第一负责人

B.沿工地四周连续设置围挡,市区主要路段的围挡高度不低于1.8m

C.施工现场设置排水系统、泥浆、污水、废水有组织地排入下水道

D.施工现场必须实行封闭管理,严格执行外来人员进场登记制度

E.现场必须有消防平面布置图,临时设施按消防条例有关规定布置

答案:DE

答案解析:项目经理是现场文明施工的第一负责人,A错误;市区主要路段和其他涉及市容景观路段的工地设置围挡的高度不低于2.5m,其他工地的围挡高度不低于1.8m,B选项错误;选项C,严禁泥浆、污水、废水外流或未经允许排入河道。 第五章第四节 建设工程施工现场职业健康安全与环境管理的要求

27.根据《建设工程项目管理规范》GB/T50326-2006,项目风险管理计划应包括( )。

A.风险分类和风险排序要求

B.可使用的风险管理方法、工具

C.确定风险因素

D.分析各种风险损失量

E.收集风险信息

答案:AB

答案解析:项目风险管理计划包括:1、风险管理目标;2、风险管理范围;3、可使用的风险管理方法、工具以及数据来源;4、风险分类和风险排序要求;5、风险管理的职责和权限;6、风险跟踪的要求;7、相应的资源预算。

第一章第十节 建设工程项目的风险和风险管理的工作流程

(本题涉及知识点已删除)

28.某工程网络计划中,工作N的自由时差为5天,计划执行过程中检查发现,工作N的工作时间延后了3天,其他工作均正常,此时()。

A.工作N的总时差不变,自由时差减少3天

B.总工期不会延长

C.工作N的总时差减少3天

D.工作N的最早完成时间推迟3天

E.工作N将会影响紧后工作

答案:BCD

答案解析:工作拖延3天,其自由时差为5天,所以并不影响总工期,所以B选项正确。“本工作的总时差=min{后工作的总时差的最小值+本工作的自由时差}”。其他工作正常,自由时差减少了3天,所以总时差减少三天,因此选项C正确,选项A错误。因为N工作拖延了3天,因此最早完成时间拖延了3天,所以选项D正确。E选项错误,由于工作N的自由时差为5天,而工作N延后了3天,并不影响紧后工作。

第三章第三节 建设工程项目进度计划的编制和调整方法

29.根据《建筑工程施工质量验收统一标准》GB50300-2013,分项工程的划分依据()。

A.工程部位

B.工种

C.材料

D.施工工艺

E.设备类别

答案:BCDE

答案解析:分项工程可以按照主要工种、材料、施工工艺、设备类别等等进行划分。A选项是属于分部工程划分的标准。1.单位工程的划分应按下列原则确定:(1)具备独立施工条件并能形成独立使用功能的建筑物及构筑物为一个单位工程;(2)对于建筑规模较大的单位工程,可将其能形成独立使用功能的部分划为一个子单位工程。2.分部工程的划分应按下列原则确定:

(1)可按专业性质、工程部位确定,例如,一般的建筑工程可划分为地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给水排水及采暧、建筑电气、智能建筑、通风与空调、建筑节能、电梯等分部工程;

(2)当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别等划分为若干子分部工程。3.分项工程可按主要工种、材料、施工工艺、设备类别等进行划分。4.检验批可根据施工、质量控制和专业验收需要,按工程量、楼层、施工段、变形缝等进行划分。

第四章第三节 建设工程项目施工质量控制

30.关于工程质量信息技术的说法,正确的有()。

A.管理信息系统可以实现项目各参与方的信息交流

B.项目信息门户不同于项目管理信息系统

C.项目管理信息系统主要用于企业人财物、产供销的管理

D.项目管理信息系统有利于项目各参与方的信息交流和协同工作

E.项目信息门户是项目各参与方共同使用、共同工作和互动的管理工具

答案:BE

答案解析:选项A,项目信息门户可以实现项目各参与方的信息交流。选项C,管理信息系统主要用于企业人、财、物、产、供、销的管理而不是项目管理信息系统。选项D,项目管理信息系统是服务于一个企业的一个项目,项目信息门户有利于项目各参与方的信息交流和协同工作。

第七章第三节 建设工程管理信息化及建设工程项目管理信息系统的功能
