魔考速记宝典项目管理2019年考试对比分析(第三章)

魔考速记宝典项目管理

2019年考试对比分析

(第三章)



项目管理第三章,速记宝典共归纳10个大考点,44个小考点,共考到了12个考点。涉及到13题,其只有2道题未涉及到。

魔考速记宝典采用大数据,对历年真题进行考点归类,2019年实践证明,这个方法是行之有效的!少看书,多做题,多做魔考速记宝典的题,过关更容易!

目录

3.1.3.1建设工程项目进度计划系统的内涵,考1 2

3.1.3.2不同深度构成的进度计划系统,考1道真题 2

3.2.1.3在项目实施阶段,项目总进度应包括哪些?考1 3

3.2.2项目总进度目标论证的工作步骤,考1,有速记 4

3.3.1横道图进度计划的编制方法,考2题,1题考到,1题未涉及 5

3.3.12关键线路判断,考1道真题 6

3.3.11工期计算,考1题,未涉及到 9

3.3.6最迟时间的计算,考1道真题 10

3.3.9总时差,考1 10

3.3.7自由时差,考1 11

3.4.2项目进度控制的组织措施,考1 12

3.4.4项目进度控制的经济措施,考1道真题 13

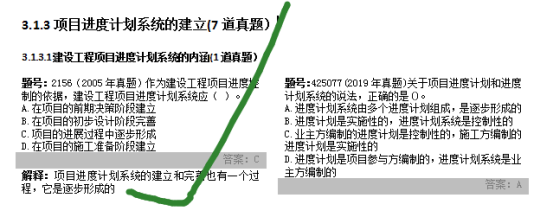

3.1.3.1建设工程项目进度计划系统的内涵,考1

题号:425077(2019年真题)关于项目进度计划和进度计划系统的说法,正确的是()。

A.进度计划系统由多个进度计划组成,是逐步形成的

B.进度计划是实施性的,进度计划系统是控制性的

C.业主方编制的进度计划是控制性的,施工方编制的进度计划是实施性的

D.进度计划是项目参与方编制的,进度计划系统是业主方编制的

答案:A

解释:2019版教材P114

建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,它是项目进度控制的依据。由于各种进度计划编制所需要的必要资料是在项目进展过程中逐步形成的,因此项目进度计划系统的建立和完善也有一个过程,它是逐步形成的,所以 A 正确。

证据:

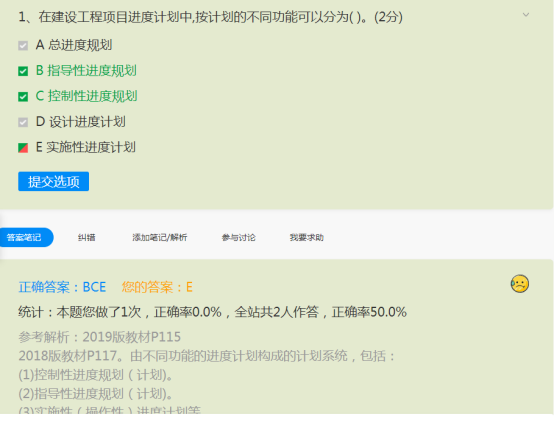

3.1.3.2不同深度构成的进度计划系统,考1道真题

题号:425136(2019年真题)下列工程进度计划系统的构成内容中,属于由不同功能进度计划组成的进度计划系统有()。

A.业主方的控制性进度计划、项目管理机构的操作性进度计划

B.施工总进度计划、主体工程施工进度计划、钢结构工程施工计划

C.设计进度计划、物资采购进度计划、施工进度计划

D.企业的年度进度计划、项目部的月进度计划

E.企业投标的指导性进度计划、项目部的实施性进度计划

答案:AE

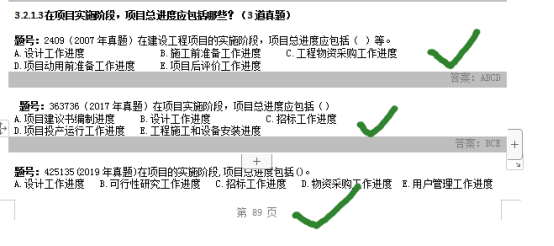

3.2.1.3在项目实施阶段,项目总进度应包括哪些?考1

题号:425135(2019年真题)在项目的实施阶段,项目总进度包括()。

A.设计工作进度 B.可行性研究工作进度  C.招标工作进度   D.物资采购工作进度  E.用户管理工作进度

答案:ACD

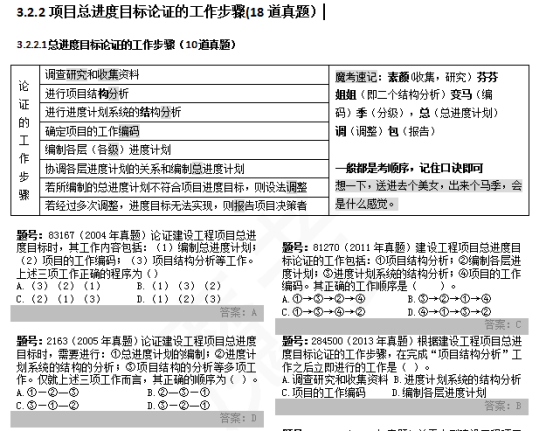

3.2.2项目总进度目标论证的工作步骤,考1,有速记

题号:425078(2019年真题)根据项目总进度目标论证的工作步骤,进度计划系统结构分析的紧后工作是()。

A.项目的工作编码

B.项目结构分析

C.编制各层进度计划

D.编制总进度计划

答案:A

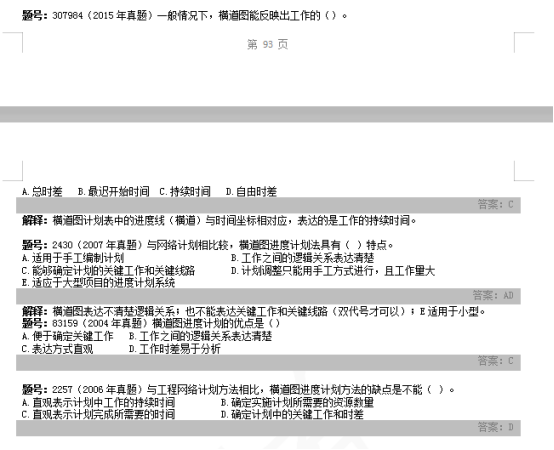

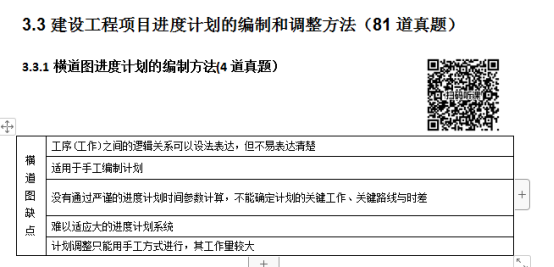

3.3.1横道图进度计划的编制方法,考2题,1题考到,1题未涉及



题号:425137(2019年真题)关于横道图进度计划的说法,正确的有()。
A.便于进行资源优化和调整          B.能直接显示工作的开始和完成时间    C.计划调整工作量大

D.可将工作简要说明直接放在横道上  E.有严谨的时间参数计算,可使用电脑自动编制

答案:BCD

解释:横道图不便于进行资源优化和调整,A错;没有通过严谨的进度计划时间参数计算,不能确定计划的关键工作、关键路线与时差,E错。
证据:

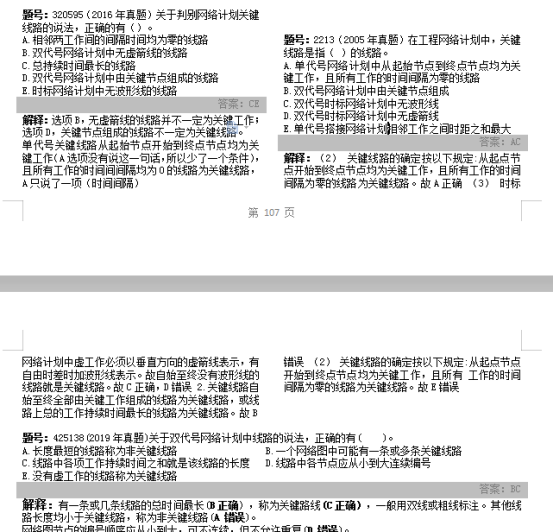

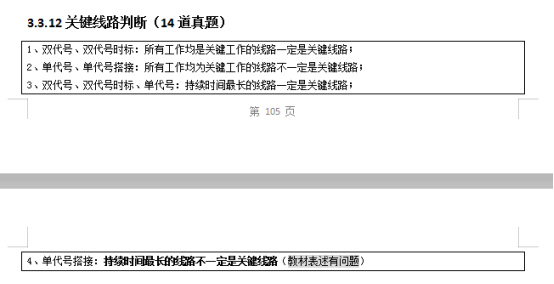

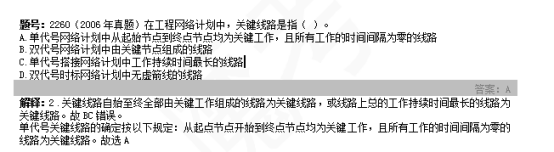

 3.3.12关键线路判断,考1道真题

题号:425138(2019年真题)关于双代号网络计划中线路的说法,正确的有(    )。

A.长度最短的线路称为非关键线路                 B.一个网络图中可能有一条或多条关键线路

C.线路中各项工作持续时间之和就是该线路的长度   D.线路中各节点应从小到大连续编号

E.没有虚工作的线路称为关键线路

答案:BC

解释:有一条或几条线路的总时间最长(B正确),称为关键路线,一般用双线或粗线标注。其他线路长度均小于关键线路,称为非关键线路(A 错误)。

网络图节点的编号顺序应从小到大,可不连续,但不允许重复(D 错误)。

关键线路上也有可能有虚工作(E 错误)。







题号:425081(2019年真题)关于双代号早时标网络计划的说法,正确的是()。
A.能在图上直接显示各项工作的最迟开始与完成时间B.工作间的逻辑关系可以设法表达,但不易表达清楚
C.没有虚箭线,绘图比较简单           D.工作的自由时差可以通过比较与其紧后工作间波形线的长度

答案:D

解释:时标网络计划能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路(A 错误,可以显示最早的时间,但最迟的时间需要计算)。工作间的逻辑关系容易表达清楚(B 错误,表达不清楚的是横道图)。 时标网络计划中虚工作必须以垂直方向的虚箭线表示(C 错误)。

证据:

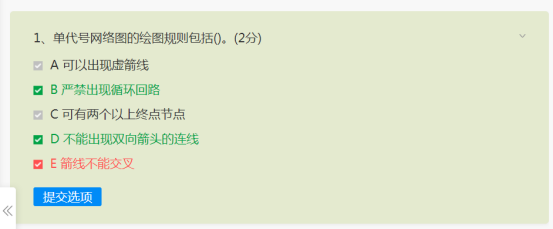

题号:425082(2019年真题)关于单代号网络计划绘图规则的说法,正确的是(   )。

A.不允许出现虚工作         B.箭线不能交叉

C.不能出现双向箭头的连线   D.只能有一个起点节点,但可以有多个终点节点

答案:C

解释:A 错误,单代号网络图、双代号均可以出现虚工作;单代号没有虚箭线,双代号有虚箭线。

B 错误,绘制网络图时,箭线不宜交叉,当交叉不可避免时,可采用过桥法或指向法绘制,即交叉的时候可以采用特殊方法(过桥或指向)

D 错误,单代号网络图不能有多个终点。

补充考点:单代号中一定没有虚箭线,单代号中可以有虚工作;双代号中可能有虚箭线,也可能有虚工作。



 3.3.11工期计算,考1题,未涉及到

题号:425080(2019年真题)某装饰工程共有墙纸裱糊、墙面软包两项相互独立的施工过程,每项施工过程包括备料、运输、现场施工三项工作,墙纸裱糊各项工作的持续时间分别为216天,墙面软包各项工作的时间分别是324;由于运输工具的限制,每天只能运输一项施工过程的材料,该装饰工程的最短施工工期是(    )

A.9   B.10   C.11    D.12

答案:B

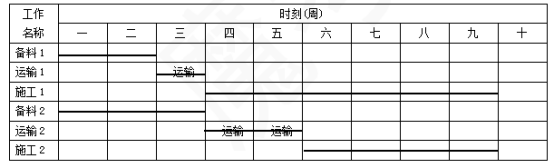

解释:如下图,因为运输不能同时进行,所以如下图进行安排,工期为9




3.3.6最迟时间的计算,考1道真题

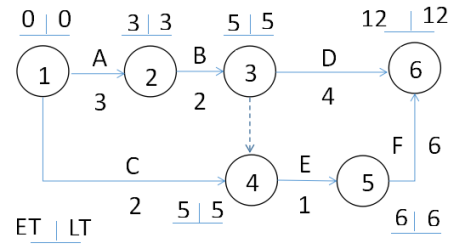

题号:425085(2019年真题)某工程网络计划如下,工作D的最迟开始时间是第(    )天。




A.3    B.5    C.8    D.6

答案:C

解释:D的最迟完成时间是12,而D的工作持续时间是4,所以D的最迟开始时间=12-4=8

这一题,太多了,不列举证据了。他其实就是最迟完成时间-持续时间

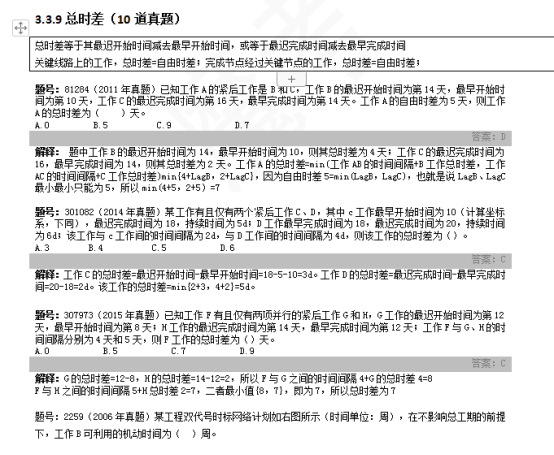

3.3.9总时差,考1

题号:425084(2019年真题)某工作持续时间2天,有两项紧前工作和三项紧后工作,紧前工作的最早开始时间分别是第3天、第6天(计算坐标系),对应的持续时间分别是5天、1天;紧后工作的最早开始时间分别是第15天、第17天、第19天,对应的总时差分别是3天、2天、0天。该工作的总时差是()天。

A.9    B.8    C.10   D.13

答案:B

解释:该工作最早开始时间=max{3+5,6+1}=8;它的最早完成时间=8+2=10;安的最迟完成时间=min{15+3,17+2,19+0}=18;所以它的总时差=18-10=8 天

这种题,已经很多,就是利用公式

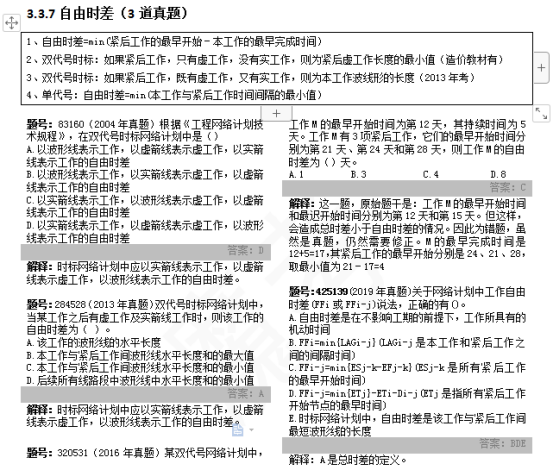

3.3.7自由时差,考1

题号:425139(2019年真题)关于网络计划中工作自由时差(FFiFFi-j)说法,正确的有()

A.自由时差是在不影响工期的前提下,工作所具有的机动时间

B.FFi=min{LAGi-j}(LAGi-j是本工作和紧后工作之间的间隔时间)

C.FFi-j=min{ESj-k-EFj-k}(ESj-k是所有紧后工作的最早开始时间)

D.FFi-j=min{ETj}-ETi-Di-j(ETj是指所有紧后工作开始节点的最早时间)

E.时标网络计划中,自由时差是该工作与紧后工作间最短波形线的长度

答案:BDE

解释:A是总时差的定义。

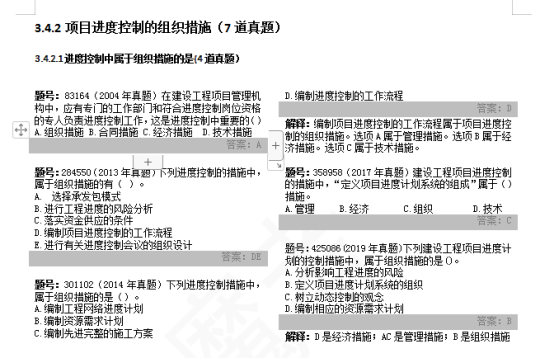

3.4.2项目进度控制的组织措施,考1



题号:425086(2019年真题)下列建设工程项目进度计划的控制措施中,属于组织措施的是()

A.分析影响工程进度的风险

B.定义项目进度计划系统的组织

C.树立动态控制的观念

D.编制相应的资源需求计划

答案:B

解释:D是经济措施;AC是管理措施;B是组织措施

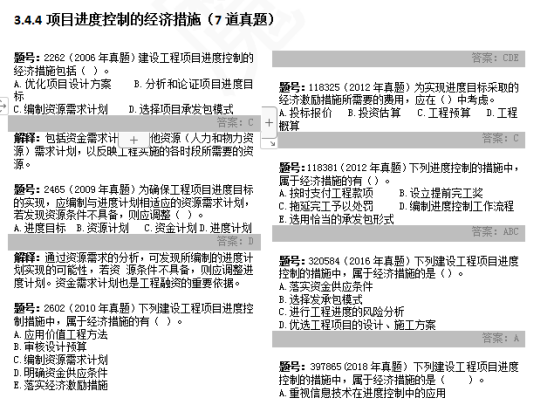

3.4.4项目进度控制的经济措施,考1道真题



题号:425140(2019年真题)下列项目进度控制的措施中,属于经济措施的有()

A.编制工程网络计划       B.编制资源需求计划

C.分析影响进度资源的资源风险

D.采取激励措施           E.分析资金供应条件

答案:BDE

解释:AC 属于管理措施;
