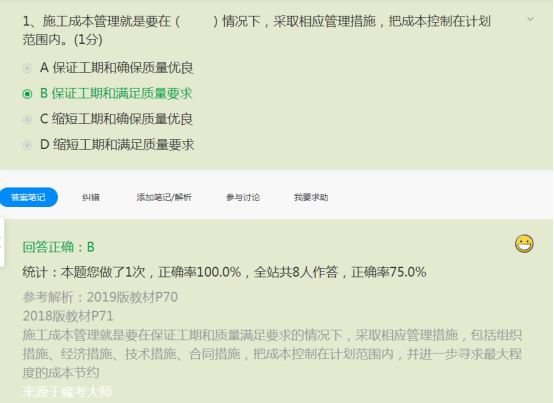

题号:425068(2019年真题)建设工程项目施工成本管理是指在保证工期和质量要求的情况下,采用相应管理措施( )。
A.全面分析实际成本的变动状态 B.严格控制计划成本的变动范围
C.实际成本控制在计划范围内 D.把计划成本控制在目标范围内
答案:C |
类似的题:
题号:425070(2019年真题)建设工程项目施工成本按构成要素可分解为()。
A.直接费、间接费、利润、税金等
B.单位工程施工成本、分部工程施工成本、分项工程施工成本等
C.人工费、材料费、施工机具使用费、措施项目费等
D.人工费、材料费、施工机具使用费、企业管理费等
答案:D
|
证据:

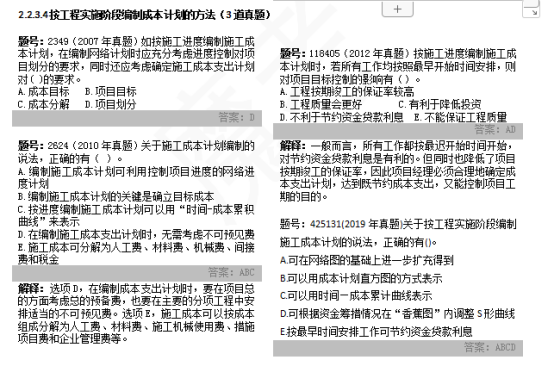

题号:425131(2019年真题)关于按工程实施阶段编制施工成本计划的说法,正确的有()。
A.可在网络图的基础上进一步扩充得到
B.可以用成本计划直方图的方式表示
C.可以用时间—成本累计曲线表示
D.可根据资金筹措情况在“香蕉图”内调整S形曲线
E.按最早时间安排工作可节约资金贷款利息
答案:ABCD |

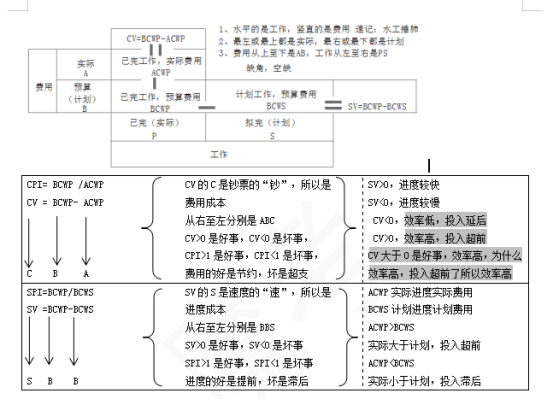

题号:425132(2019年真题)某分项工程采用赢得值法分析得到:已完工作预算费用(BCWP)>计划工作预算费用(BCWS)>已完工作实际费用(ACWP),则该工程()。
A.费用结余 B.进度提前 C.费用超支 D.进度延误 E.费用绩效指数大于1
答案:ABE |
解释:SV=BCWP-BCWS>0,CV=BCWP-ACWP>0,表明SV>0,CV>0,这样都是好事,即费用有节省,进度有提前,AB正确;因为CV>0,所以CPI也大于1,E正确。
题号:425071(2019年真题)某分项工程月计划完成工程量为3200m2,计划单价为15元/m2,月底承包商实际完成工程量为2800m2,实际单价为20元/m2,则该工程当月的计划工作预算费用(BCWS)为()元。
A.42000 B.48000 C.56000 D.6400
答案:B |
证据:
题号:425072(2019年真题)应用曲线法进行施工成本偏差分析时,已完工作实际成本曲线与已完工作预算成本曲线的竖向距离表示( )。
A.成本累计偏差 B.进度累计偏差 C.进度局部偏差 D.成本局部偏差
答案:A |
解释:已完工作实际成本与已完工作预算成本曲线直接的竖向距离,表示的是费用偏差,且是成本累计偏差。
证据:
题号:425073(2019年真题)某施工单位为订立某工程项目建造合同共发生差旅费、投标费50万元。该项目工程完工时共发生人工费600万元,差旅费5万元,管理人员工资98万元,材料采购及保管费15万元,根据《企业会计准则第15号建造合同》,间接费用是()万元。
A.50 B.103 C.55 D.70
答案:B |
解释:为订立某工程项目建造合同共发生差旅费、投标费、人工费、材料采购及保管费属于直接费用。
差旅费 5 万元,管理人员工资 98 万元,属于间接费用,共为 103 万元。
证据:这一题在工程经济里面有很多题。

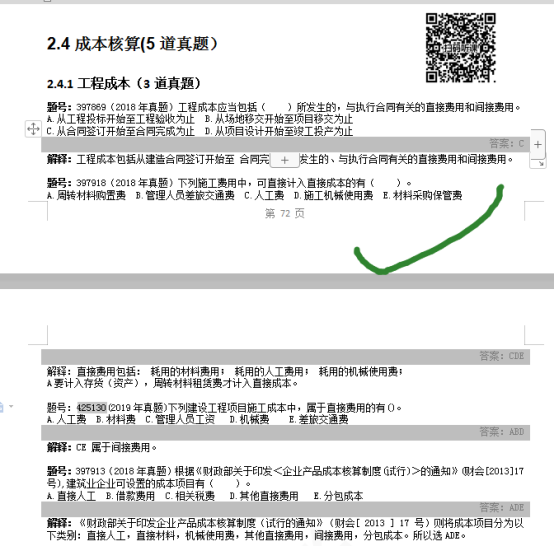

题号:425130(2019年真题)下列建设工程项目施工成本中,属于直接费用的有()。
A.人工费 B.材料费 C.管理人员工资 D.机械费 E.差旅交通费
答案:ABD |
解释:CE 属于间接费用。
证据:
1、对所发生的费用进行审核,以确定应计入工程成本的费用和计入各项期间费用的数额。
| 确定哪些是工程成本; |
2、将应计入工程成本的各项费用,区分为哪些应当计入本月的工程成本,哪些应计入其他月份
| 确定哪些是本月的工程成本 |
3、将每个月应计工程成本的生产费用,进行分配和归集
| 分配,归集 |
4、确定已完工程实际成本; | 本期工程实际成本 |
5、将已完工程成本转入工程结算成本,核算竣工工程实际成本。 | 竣工工程实际成本 |
速记:成分归死。核算以后,发现这个价格为什么贵呢, 因为里面有一个成(成本)分(分配)很贵,贵(归集)的要死(实际)。1、2很类似,无非1是所有月份的成本;2是本月的成本;4、5同理,4是本月的,5是所有月份的。 |
题号:425074(2019年真题)施工项目成本核算的程序中,将每个月应计入工程成本的生产费用,在各个成本对象之间进行分配和归集,计算各工程成本后需进行的工作是( )。
A.对所发生的费用进行审核,确定应计入成本的费用和期间费用
B.将应计入工程成本的各项费用,区分计入本月或其他月份的工程
C.将已完工程成本转入工程结算成本
D.对未完工程进行盘点,确定本期已完工程实际成本
答案:D
|
题号:425133(2019年真题)关于成本核算方法的说法,正确的有()。
A.项目财务部门一般采用表格法进行成本核算 B.表格核算法的基础是施工项目内部各环节的成本核算
C.会计核算科学严密,覆盖面积大 D.会计核算法适用于工程项目内各岗位成本的责任核算
E.表格核算法精度不高,覆盖面较小
答案:BCD
|
解释:项目财务部门一般采用会计核算法,A错;表格核算具有操作简单和表格格式自由等特点,因而对工程项目内各岗位成本的责任核算比较实用,E错误。

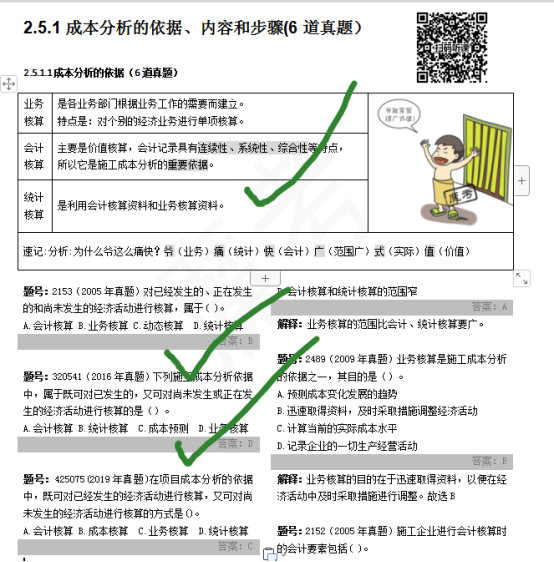

题号:425075(2019年真题)在项目成本分析的依据中,既可对已经发生的经济活动进行核算,又可对尚未发生的经济活动进行核算的方式是()。
A.会计核算 B.成本核算 C.业务核算 D.统计核算
答案:C
|
证据:

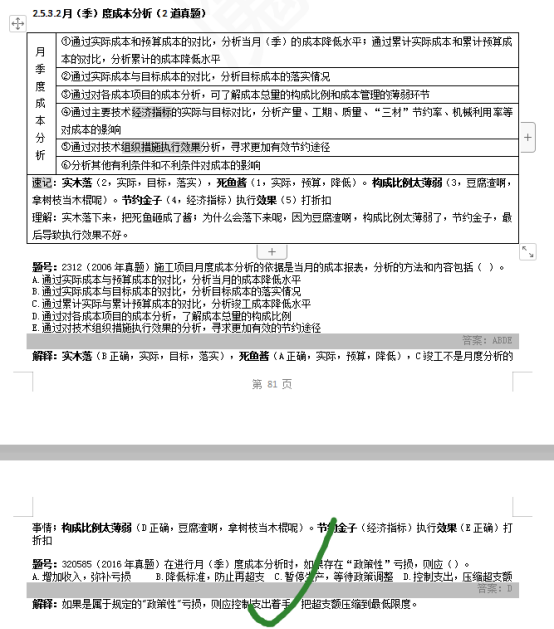

题号:425076(2019年真题)某工程项目进行月(季)度成本分析时,发现属于预算定额规定的“政策性”亏损,则应采取的措施是()。
A.从控制支出着手,把超支额压缩到最低限度 B.增加变更收入,弥补政策亏损
C.将亏损成本转入下一月(季)度 D.停止施工生产,并报告业主方
答案:A |
解释:在成本分析中,如果是属于规定的“政策性”亏损,则应从控制支出着手,把超支额压缩到最低限度。

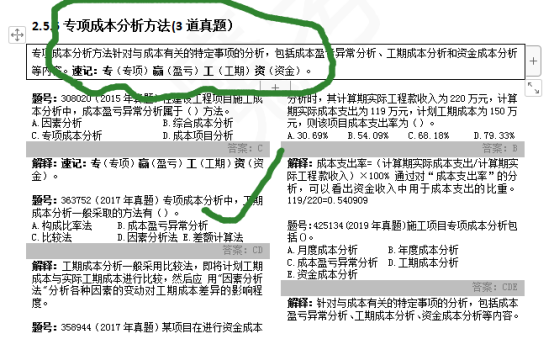

题号:425134(2019年真题)施工项目专项成本分析包括()。
A.月度成本分析 B.年度成本分析
C.成本盈亏异常分析 D.工期成本分析
E.资金成本分析
答案:CDE |
解释:针对与成本有关的特定事项的分析,包括成本盈亏异常分析、工期成本分析、资金成本分析等内容。
证据:
