魔考速记宝典2019年考试对比分析
工程经济第三章,速记宝典共归纳51个考点,共考到了21个考点。涉及到45题,其只有3道题未涉及到。
魔考速记宝典采用大数据,对历年真题进行考点归类,2019年实践证明,这个方法是行之有效的!少看书,多做题,多做魔考速记宝典的题,过关更容易!
目录

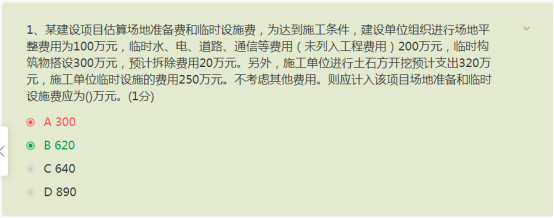

题号:424784(2019年真题)某建设项目的工程费用为1500万元,工程建设其他费用为200万元,场地准备和临时设施费按工程费用的5%计算,预计项目完工后拆除工程产生的清理费用为20万元,拆除工程可收回材料作价5万元。则该项目的场地准备和临时设施费为()万元。
A.70 B.90 C.75 D.100
答案:B
解释:场地准备和临时设施费=工程费*费率+折除清理费=1500*0.05+20-5=90。教材上提到了凡可回收材料的拆除工程采用以料抵工方式冲抵拆除清理费。所以5万元的回收材料以扣掉。

题号:424769(2019年真题)下列费用中,属于工程建设其他费用中的联合试运转费的是()。
A.试运转过程中所需的专家指导费 B.试运转过程中因施工质量原因发生的处理费用
C.单台设备调试及试车费用 D.试运转过程中设备缺陷发生的处理费用
答案:A

解释:联合试运转费包括试运转所需材料、燃料及动力消耗、低值易耗品、其他物料消耗、机械使用费、联合试运转人员工资、施工单位参加试运转人工费、专家指导费,以及必要的工业炉烘炉费。A正确;
联合试运转费不包括应由设备安装工程费用开支的调试及试车费用(C不能选择),以及在试运转中暴露出来的因施工原因或设备缺陷等发生的处理费用。BD不能选择。

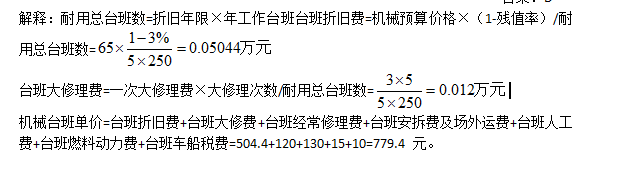

题号:424798(2019年真题)某施工机械预算价格为65万元,预算残值率为3%,折旧年限为5年(年限平均法折旧),每年工作250台班。折旧年限内预计每年大修理1次,每次费用为3万元。机械台班人工费为130元,台班燃料动力费为15元,台班车船税费为10元,不计台班安拆费及场外运输费和经常修理费,则该机械台班单价为()元。
A.649.40 B.754.40 C.795.00 D.779.40
答案:D
证据:

题号:424778(2019年真题)根据《建设工程工程量清单计价规范》,下列项目中,不得作为竞争性项目的是()。

A.安全文明施工费、二次搬运费和税金 B.安全文明施工费、规费和税金
C.社会保险费、计日工和总承包服务费 D.暂列金额、规费和安全文明施工费
答案:B
解释:发包人和承包人均应按照省、自治区、直辖市或行业建设主管部门发布的标准计算规费和税金,不得作为竞争性费用。安全文明施工费应按照国家或省级、行业建设主管部门的规定计价,不得作为竞争性费用。
题号:424752(2019年真题)根据《建设工程工程量清单计价规范》,施工企业为从事危险作业的建筑安装工人员缴纳的工伤保险费应计入建筑安装程造价的()。
A.人工费 B.措施费 C.规费 D.企业管理费
证据:
答案:C
题号:424771(2019年真题)在进行施工作业时间研究时,下列方法中,属于计时测定方法的是()。
A.图纸分析法 B.比较类推法 C.写实记录法 D.经验估计法
答案:C
解释:计时测定的方法有许多种,如测时法、写实记录法、工作日写实法等。
证据:

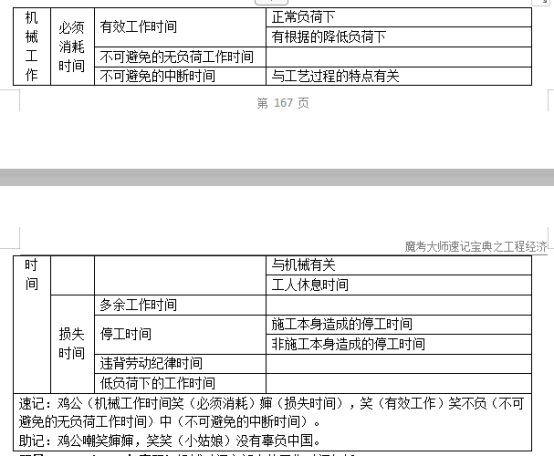

题号:424809(2019年真题)下列机械工作时间中,属于机械工作必需消耗的时间有()。
A.不可避免的无负荷工作时间 B.多余工作时间
C.有效工作时间 D.低负荷下工作时间 E.非施工本身造成的停工时间
答案:AC
解释:速记:鸡公(机械工作时间笑(必须消耗)婶(损失时间),笑(有效工作)笑不负(不可避免的无负荷工作时间)中(不可避免的中断时间)。
证据:
题号:424793(2019年真题)关于企业定额编制方法和定额水平的说法,正确的是()。
A.人工消耗量应依据行业标准水平,分别测定基本用工和其他用工的工日数
B.企业定额应反映本企业的施工生产力水平
C.材料消耗量应依据历史数据统计分析计算,只计算净用量
D.机械台班使用量应按照项目作业环境和非正常施工条件,确定机械净工作效率和利用系数
答案:B
解释:企业定额直接反映本企业的施工生产力水平,B 正确。
人工消耗量的确定,首先是根据企业环境,拟定正常的施工作业条件,分别计算测定基本用工和其他用工的工日数,进而拟定施工作业的定额时间,A 错误。
确定材料消耗量,是通过企业历史数据的统计分析、理论计算、实验试验、实地考察等方法计算确定材料包括周转材料的净用量和损耗量,从而拟定材料消耗的定额指标,C 错误。
机械台班消耗量的确定,同样需要按照企业的环境,拟定机械工作的正常施工条件,确定机械净工作效率和利用系数,据此拟定施工机械作业的定额台班和与机械作业相关的工人小组的定额时间,D 错误。
证据:
题号:424750(2019年真题)按照单位工程量和劳动定额中的时间定额计算出的基本用工数量为15日,超运距用工量为3工日,辅助用工为2工日,人工幅度差系数为10%,则人工幅度差用工数量为()工日。
A.1.5 B.1.7 C.1.8 D.2.0
答案:D
解释:人工幅度差用工数量=∑(基本用工+超运距用工+辅助用工)×人工幅度差系数=(15+3+2)×10%=2 工日
证据:

题号:424747(2019年真题)某建设项目的建筑面积为10000m2,按类似工程概算指标计算的一般土建工程单位概算造价为1158.84元/㎡(其中人、料、机费用为800元/㎡),项目所在地建筑安装工程企业管理费率为8%,按人、料、机和企业管理费计算的规费费率为15%,利润率为7%,增值税税率为9%。与类似工程概算指标规定的结构特征比较,该项目结构有部分变更,换出结构构件中每100㎡的人、料、机费用为12450元,换入结构构件中每100㎡的人、料、机费用为15800元,人、料、机费用均不包含增值税可抵扣进项额。则该项目一般土建工程修正后的概算单价为()元/㎡。
A.833.50 B.1207.36 C.1192.34 D.1316.84
答案:B
解释:结构变化修正概算指标(元/㎡)=原概算指标+换入结构的工程量×换入结构的人料机费用单价-换出结构的工程量×换出结构的人料机费用单价则调整后的概算单价=(800+15800÷100-12450÷100)×(1+8%)×(1+15%)×(1+7%)×(1+9%) =1207.36(元/㎡)。
证据:

题号:424818(2019年真题)采用概算指标法计算设备安装工程费时,可采用的概算指标有()。
A.按占设备价值百分比的概算指标 B.按每吨设备安装费的概算指标
C.按设备台、套等单位计量的概算指标 D.按占总投资百分比的概算指标
E.按设备安装工程每平方米建筑面积的概算指标
答案:ABCE
解释:概算指标形式较多,概括起来主要可按以下几种指标进行计算。
①按占设备价值的百分比(安装费率)的概算指标计算。
②按每吨设备安装费的概算指标计算。
③按座、台、套、组、根或功率等为计量单位的概算指标计算。
④按设备安装工程每平方米建筑面积的概算指标计算。
证据:

题号:424783(2019年真题)采用定额单价法编制施工图预算时,若分项工程采用的主要材料品种与定额单价中规定的材料品种不一致,正确的做法是()。
A.直接套用定额单价并通过系数调整 B.编制补充定额
C.调整材料数量,不换价 D.按实际使用材料价格换算定额单价
答案:D
证据:
题号:424748(2019年真题)编制施工图预算时,按各分项工程的工程量套取预算定额中人、料、机消耗量指标,并按类相加求取单位工程人、料、机消耗总量,再采用当时当地的人工、材料和机械台班实际价格计算汇总人、料、机费用的方法是()。
A.定额单价法 B.工程量清单综合单价法 C.全费用综合单价法 D.实物量法
答案:D
解释:用实物量法编制施工图预算,主要是先用计算出的各分项工程的实物工程量,分别套取预算定额中工、料、机消耗指标,并按类相加,求出单位工程所需的各种人工、材料、施工机械台班的总消耗量,然后分别乘以当时当地各种人工、材料、机械台班的单价,求得人工费、材料费和施工机械使用费,再汇总求和。

题号:424759(2019年真题)拟建工程与已完工程预算采用同一施工图,但基础部分和现场施工条件不同,则施工图预算审查时对相同部分审查宜采用的方法是()。
A.筛选审查法 B.重点审查法 C.分组计算审查法 D.对比审查法
答案:D
解释:拟建工程与已完或在建工程预算采用同一施工图,但基础部分和现场施工条件不同,则相同部分可采用对比审查法。
证据:

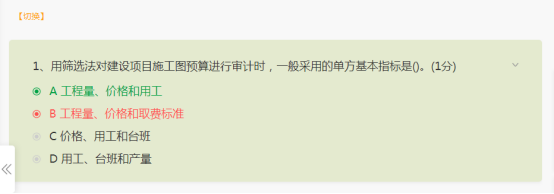

题号:424819(2019年真题)运用筛选审查法审查建筑工程施工图预算时,需要先确定有关分部分项工程的建筑面积基本数值指标,其指标包括()。
A.工程量 B.能耗 C.单价 D.用工量 E.占地
答案:ACD
解释:“筛选”是能较快发现问题的一种方法。建筑工程虽面积和高度不同,但其各分部分项工程的单位建筑面积指标变化却不大。将这样的分部分项工程加以汇集、优选,找出其单位建筑面积工程量、单价、用工的基本数值,归纳为工程量、价格、用工三个单方基本指标,并注明基本指标的适用范围。这些基本指标用来筛选各分部分项工程,对不符合条件的应进行详细审查,若审查对象的预算标准与基本指标的标准不符,就应对其进行调整。

题号:424817(2019年真题)根据《建设工程工程量清单计价规范》,关于招标工程量清单中项目特征的说法,正确的有()。
A.项目特征是确定一个清单项目综合单价的重要依据
B.项目特征主要涉及到项目的自身特征,不涉及项目的工艺特征
C.项目特征是区分清单项目的重要依据
D.项目特征决定了工程实体的实质内容,直接决定工程实体的自身价值
E.仅有分部分项工程量清单项目需要进行项目特征描述
答案:ACD
解释:分部分项工程量清单的项目特征是确定一个清单项目综合单价的重要依据,在编制的工程量清单中必须对其项目特征进行准确和全面的描述。E错误。
清单项目特征主要涉及项目的自身特征(材质、型号、规格、品牌)、项目的工艺特征以及对项目施工方法可能产生影响的特征。B错误。
题号:424814(2019年真题)根据《建设工程工程量清单计价规范》,投标人按照招标工程量清单填报投标价格时,必须与招标工程量清单保持一致的有()。
A.项目编码 B.项目名称 C.计量单位 D.工程量 E.工程内容
答案:ABCD
解释:要求投标人必须按招标人提供的招标工程量清单填报投标价格,填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标工程量清单一致。
注意:前面有一个速记口诀“名码特征,胆量内置”,但为什么这里没有工程内容呢?因为招标清单中工作内容可以不用描述,但是项目特征必须要描述的。如果还不明白,可以看一下教材分部分项工程量清单与计价表,里面的确没有提到工程内容。
下图是工程量清单中的附录中的编码:
配管、配线(编码:0.0412) | |||||
项目编码 | 项目 名称 | 项目 特征 | 计量 单位 | 工程量计算规则 | 工作内容 |
030412002 | 线槽 | 1、名称 2、材质 3、规格 | M | 按设计图示尺寸以长度计算 | 本体安装 补刷(喷)油漆 |
证据:

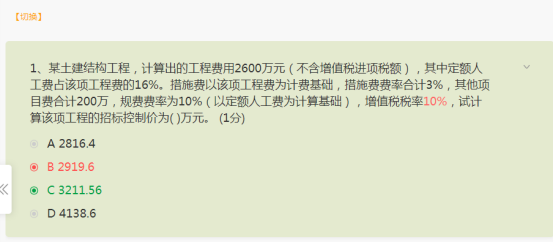

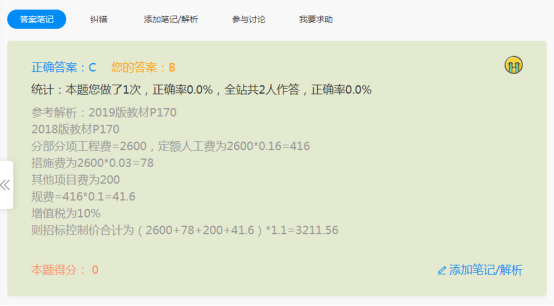

题号:424760(2019年真题)某建设项目分部分项工程的费用为20000万元(其中定额人工费占分部分项工程费的15%),措施项目费为500万元,其他项目费为740万元。以上数据均不含增值税,规费为分部分项工程定额人工费的8%,增值税税率为9%,则该项目的招标控制价为()万元。
A.23151.60 B.24895.60 C.26421.60 D.23413.20
答案:D
解释:规费=20000×15%×8%=240 万元,招标控制价=(20000+500+740+240)×(1+9%)=23413.2 万元。本题虽然问的是招标控制价,但考的其实是造价组成的计算。
证据:
题号:424757(2019年真题)投标人编制分部分项工程综合单价的主要工作有:①计算清单项目的管理费和利润;②测算人、料、机消耗量;③确定组合定额子目并计算各子目工程量;④确定人、料、机单价。正确的顺序是()。
A.③①②④ B.②①③④ C.③②①④ D.③②④①
答案:D
解释:综合单价的计算步骤:①确定组合定额子目;②计算定额子目工程量;③测算人、材、机消耗量;④确定人、料、机单价;⑤计算清单项目的人、料、机总费用;⑥计算清单项目的管理费和利润;⑦计算清单项目的综合单价。
题号:424773(2019年真题)根据《建设工程工程量清单计价规范》,某招标工程量清单中挖沟槽土方的工程量为2600m3,投标人在考虑工作面和放坡后,预计开挖土方量为5090m3,运输土方量为1925m3,人料机及管理费,利润合价为118200元。不考虑其他因素,则该分项工程的工程量清单综合单价为()元/m3。
A.16.85 B.45.46 C.23.22 D.61.40
答案:B
解释:综合单价=(人、料、机总费用+管理费+利润)/清单工程量=118200/2600=45.46 元/m3。
证据:
题号:424754(2019年真题)工程量清单计价模式下,宜采用参数法计价的措施项目费是()。
A.夜间施工增加费 B.混凝土模板费 C.施工围挡费 D.垂直运输费
答案:A
解释:2019版教材P240。参数法计价是指按一定的基数乘系数的方法或自定义公式进行计算。这种方法简单明了,但最大的难点是公式的科学性、准确性难以把握。这种方法主要适用于施工过程中必须发生,但在投标时很难具体分项预测,又无法单独列出项目内容的措施项目。如夜间施工费、二次搬运费、冬雨期施工的计价均可以采用该方法。BCD 采用综合单价法计价。
证据:
题号:424787(2019年真题)根据《建设工程工程量清单计价规范》,总承包为配合协调业主进行专业工程分包所需的费用,在投标报价时应计入()。
A.总承包服务费 B.企业管理费 C.措施项目费 D.暂列金额
答案:A
解释:总承包服务费:是指总承包人为配合、协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。
证据:

题号:424800(2019年真题)下列资料中,属于编制招投标控制价和投标报价的共同依据的有()。A.国家、地区或行业定额 B.企业定额 C.造价管理部门发布的工程造价信息
D.投标人拟采用的施工方案 E.施工现场自然条件
答案:ACE
解释:本题中招标控制价编制的时候,招标方是没有企业定额和施工方案,所以BD不能选择。
招标控制价的计价依据有: (1) 《建设工程工程壁清单计价规范》 (2)国家或省级、行业建设主管部门颁发的计价定额和计价办法; (7)工程造价管理机构发布的工程造价信息,当工程造价信息没有发布时,参照市场价; | 投标报价编制的依据有: (2)国家或省级、行业建设主管部门颁发的计价办法; |

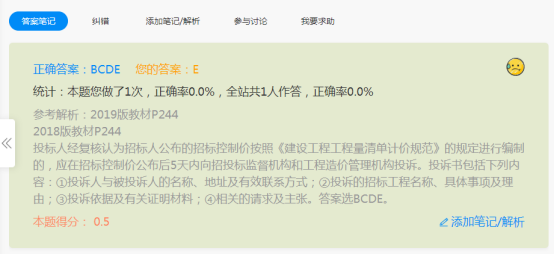

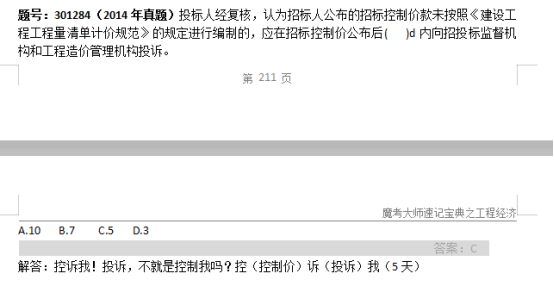

题号:424770(2019年真题)根据《建设工程工程量清单计价规范》,关于投标人投诉招标人不按规范编制招标控制价的说法,正确的是()。
A.投诉期为招标控制价公布后的16天内 B.投标人应向政府投资管理部门投诉
C.投诉时应当提交只加盖招标单位公章的书面投诉书D.投诉书应明确投诉人的相关请求及主张
答案:D
解释:投标人经复核认为招标人公布的招标控制价未按照《建设工程工程量清单计价规范》的规定进行编制的,应在招标控制价公布后 5 天内(A错误)向招投标监督机构和工程造价管理机构投诉(B 错误)。投诉人投诉时,应当提交由单位盖章和法定代表人或其委托人签名或盖章的书面投诉书(C 错误)。
投诉书包括下列内容:①投诉人与被投诉人的名称、地址及有效联系方式;
②投诉的招标工程名称、具体事项及理由;③投诉依据及有关证明材料;④相关的请求及主张(D 正确)。
证据:
题号:424764(2019年真题)工程量清单计价模式下,投标人应该按照招标工程量清单中列出的金额填写且不得变动的项目是()。
A.暂列金额和专业工程暂估价 B.暂列金额和总承包服务费
C.计日工和总承包服务费 D.计日工和专业工程暂估价
答案:A
解释:暂列金额和暂估价,不得变动;计日工和总承包服务费,可以自主确定价格。
证据:

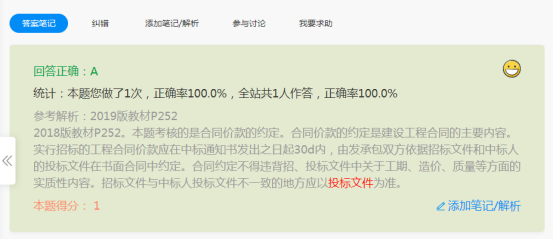

题号:424777(2019年真题)发承包双方在进行招标工程合同价款约定时,若出现中标人投标文件与招标文件不一致的情况,正确的做法()。
A.以中标人投标文件为准 B.以招标文件为准
C.由双方重新商定不一致的条款 D.选择有利于招标人的条款
答案:A
解释:招标与中标文件不一致的地方,以投标文件为准
题号:424776(2019年真题)某混凝土工程招标清单工程量为200m3,合同约定的综合单价为600元/m3,当实际完成并经监理工程师确认的工程量超过清单工程量15%时可调整综合单价,调价系数为0.9,施工过程中,因设计变更导致实际工程量为250m3。则该混凝土的工程价款为()万元。
A.12.00 B.14.88 C.14.74 D.15.00
答案:B
解释:200×(1+15%)×600=138000,增加需要调价的部分[250-200×(1+15%)]×600×0.9=10800
合计:138000+10800=148800元=14.88 万元
题号:424792(2019年真题)根据《建设工程工程量清单计价规范》,某工程采用价格调整公式进行价格调整。施工中由于承包人返工的原因导致工期延误,则约定竣工日期后继续施工的工程,在使用价格调整公式时,应采用的价格指数是()。
A.原约定竣工日期与实际竣工日期的两个价格指数中较低者 B.原约定竣工日期的价格指数
C.实际竣工日期的价格指数 D.原约定竣工日期与实际竣工日期的两个价格指数中较高者
答案:A
解释:因承包人原因未按期竣工的,对合同约定的竣工日期后继续施工的工程,在使用价格调整公式时,应采用计划竣工日期与实际竣工日期的两个价格指数中较低的一个作为现行价格指数。
证据:
题号:424780(2019年真题)根据《建设工程工程量清单计价规范》,工程量清单计价的某分部分项工程综合单价为500元/m3,其中暂估材料单价300元,管理费率5%,利润率7%。工程实施后,暂估材料的单价确定为350元。结算时该分部分项工程综合单价为()元/m3。
A.350.00 B.392.00 C.550.00 D.556.18
答案:C
解释:暂估材料或工程设备的单价确定后,在综合单价中只应取代原暂估单价,不应再在综合单价中涉及企业管理费或利润等其他费的变动。
证据:

题号:424786(2019年真题)某工程在施工过程中因不可抗力造成如下损失:永久工程损坏修复费用16万元,承包人受伤人员医药费4万元,施工机具损害损失6万元,应发包人要求赶工发生费用2万元,停工期间应发包人要求承包人清理现场费用4万元。承包人及时向项目监理机构提出索赔申请,并附有相关证明材料。根据《建设工程施工合同(示范文本)》,项目监理机构应批准的索赔金额为()万元。
A.20 B.24 C.22 D.32
答案:C
解释:应批准的索赔金额=16+2+4=22 万元。
题号:424758(2019年真题)根据《建设工程施工合同(示范文本)》通用合同条款,关于工程保修的说法,正确的是()。
A.保修期内因发包人使用不当造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用但不用支付承包人利润
B.保修期内因承包人原因造成工程的缺陷和损坏,承包人应负责修复并承担修复的费用,但不承担因工程缺陷和损坏造成的人身及财产损失
C.保修期内因特大地震造成工程的缺陷和损坏,可以委托承包人修复,发包人承担修复的费用并支付承包人合理的利润
D.保修期内发包人发现已经接收的工程存在任何缺陷应书面通知承包人修复,承包人接到通知后应在48小时内到工程现场修复缺陷
答案:C
解释:保修期内,因发包人使用不当造成工程的缺陷、损坏,可以委托承包人修复,但发包人应承担修复的费用,并支付承包人合理利润,相当于这个损坏的工程重新干了一次,所以要计算利润,A 错误。
保修期内,因承包人原因造成工程的缺陷、损坏,承包人应负责修复,并承担修复的费用以及因工程的缺陷、损坏造成的人身伤害和财产损失,一连带的责任都要承担,B 错误。
因其他原因造成工程的缺陷、损坏,可以委托承包人修复,发包人应承担修复的费用,并支付承包人合理的利润,因工程的缺陷、损坏造成的人身伤害和财产损失由责任方承担,毕竟这是不可抗力造成的,C 正确。
在保修期内,发包人在使用过程中,发现已接收的工程存在缺陷或损坏的,应书面通知承包人予以修复,(例外情况)但情况紧急必须立即修复缺陷或损坏的,发包人可以口头通知承包人并在口头通知后 48 小时内书面确认,承包人应在专用合同条款约定的合理期限内到达工程现场并修复缺陷或损坏,D 错误。

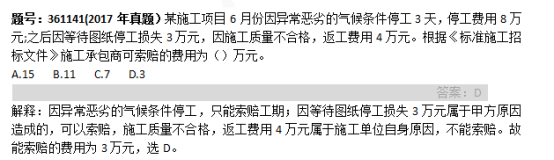

题号:424797(2019年真题)某工程在施工过程中,由于发包人设计变更导致停工,承包人的工人窝工10个工日,每个工日单价为250元;承包人租赁的一台挖土机窝工3个台班,挖土机台班租赁费为800元;承包人自有的一台自卸汽车窝工3个台班,该自卸汽车台班折旧费为400元,台班单价为700元,则承包人可以向发包人索赔的费用为()元。
A.6100 B.4900 C.5500 D.7000
答案:A
解释:承包人可以向发包人索赔的费用为 10×250+3×800+3×400=6100 元

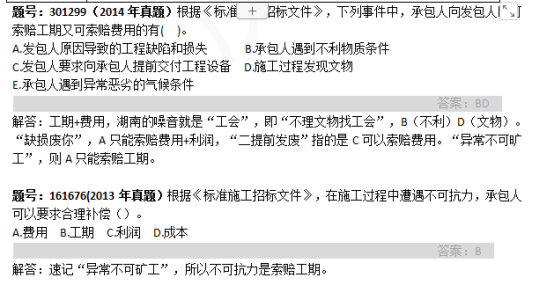

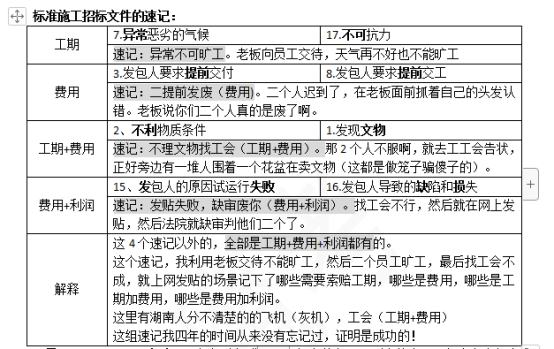

题号:424808(2019年真题)根据《标准施工招标文件》,承包人可同时索赔工期和费用的情形有()。
A.承包人遇到不利物质条件 B.施工过程中发现文物
A.法律变化引起价格调整 D.发包人要求向承包人提前交付工程设备
E.承包人遇到异常恶劣的气候条件
答案:AB
解释:速记“不理文物找工会”,AB可以索赔工期和费用,CD 只能索赔费用,E 只能索赔工期。
证据:
题号:424751(2019年真题)工程竣工结算书编制与核对的责任分工是()。
A.发包人编制,承包人核对 B.监理人编制,发包人核对
C.工程造价咨询机构编制,承包人核对 D.承包人编制,发包人核对
答案:D
解释:企业在什么时间内核对完毕,核对完毕后,什么时间内支付等。所以是承包人编制,发包人或其委托的工程造价咨询企业核对。
三、最终结清:

题号:424772(2019年真题)根据《建设工程施工合同(示范文本)》,除专用合同条款另有约定外,承包人应提交最终结清申请单及证明材料的最迟时间为()。
A.竣工验收合格后7天 B.缺陷责任期终止证书颁发后7天
C.签发竣工付款证书后14天 D.工程竣工验收合格后28天
答案:D
解释:除专用合同条款另有约定外,承包人应在缺陷责任期终止证书颁发后 7 天内,按专用合同条款约定的份数向发包人提交最终结清申请单,并提供相关证明材料。
证据:
六、合同价款纠纷的处理:

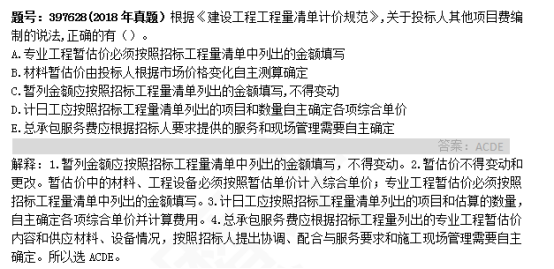

题号:424801(2019年真题)根据《建设工程造价鉴定规范》,关于计量争议鉴定的说法,正确的有()。

A.在鉴定项目图纸完备,当事人对计量依据存在争议,合同专用条款没有明确约定且无国家标准的,鉴定人应以相关工程行业标准或地方标准规定计量
B.当事人一方对另一方的计量结果提出异议但未提供具体证据的,鉴定人应按计量结果进行鉴定
C.当事人一方对另一方的计量结果提出异议又提出具体证据的,鉴定人应复核并依据复核结果进行鉴定
D.合同当事人签订的总价合同对工程计量有约定的,鉴定人应按约定进行鉴定
E.当事人签订的总价台同对工程计量没有约定的,鉴定人应对整个工程的工程量进行鉴定
答案:ABCD
解释:计量争议的鉴定:
1)在鉴定项目图纸完备,当事人就计量依据发生争议,鉴定人应以现行相关工程国家计量规范规定的工程量计算规则计量;无国家标准的,按行业标准或地方标准计量。但当事人在合同专用条款中明确约定了计量规则的,除外。
2) 一方当事人对双方当事人已经签认的某一工程项目的计量结果有异议的,鉴定人应按以下规定进行鉴定:
(1)当事人一方仅提出异议未提供具体证据的,按原计量结果进行鉴定;
(2)当事人一方既提出异议又提出具体证据的,应复核或进行现场勘验,按复核后的计量结果进行鉴定。
3)当事人就总价合同计量发生争议的,总价合同对工程计量有约定的,按约定进行鉴定,没有约定的,仅就工程变更部分进行鉴定(E错误)。
证据:

题号:424782(2019年真题)根据《建设工程造价管理规范》,由于承包人违约导致合同解除的费用争议,鉴定人出具的鉴定意见包括的费用是()。
A.完成永久工程的价款 B.遣散人员的费用
C.撤离现场的费用 D.已付款的材料等物品金额(归承包人所有)
答案:A
解释:因承包人违约导致合同解除的费用争议,鉴定意见应包括以下费用: (1)完成永久工程的价款; (2)已付款的材料设备等物品的金额(付款后归发包人所有) ;(3)临时设施的摊销费用; (4)现场签证、索赔以及其他应支付的费用; (5)赔偿发包人的违约费用。
证据:

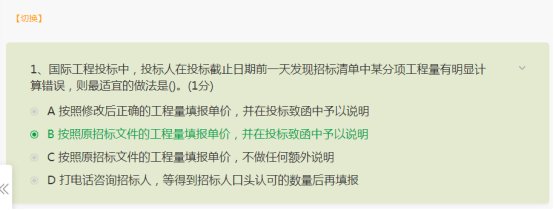

题号:424779(2019年真题)国际工程投标中,投标人在投标截止日前天发现招标工程量清单中某分项工程量有明显的计算错误,则最适宜采取的做法是()。
A.按照施工中可能的工程量填报单价,不做任何额外说明
B.电话咨询招标人,根据招标人口头认可的数量填报单价
C.按照原招标文件的工程量填报单价,另在投标致函中予以说明
D.按照投标人修正的工程量填报单价,另在投标致函中予以说明
答案:C
解释:当发现遗漏或相差较大时,投标人不能随便改动工程量,仍应按招标文件的要求填报自己的报价,但可另在投标函中适当予以说明。
注意:本题不管是国际上,还是国内,虽然发现清单中的量有问题,但仍要按清单的量来报价。
证据:

题号:424790(2019年真题)某国际工程,业主方在施工招标文件中规定了500万元的暂定金额,则承包商对该笔暂定金额的正确处理方式是()。
A.不计入投标总价,发生时由工程师决定是否使用B.计入投标总报价,并有权自主使用
C.计入投标总报价,但无权自主决定使用 D.不计入投标总价,在实际发生时由业主支付
答案:C
注意:无论是国内,还是国外,承包人均无权自主决定使用。
证据:

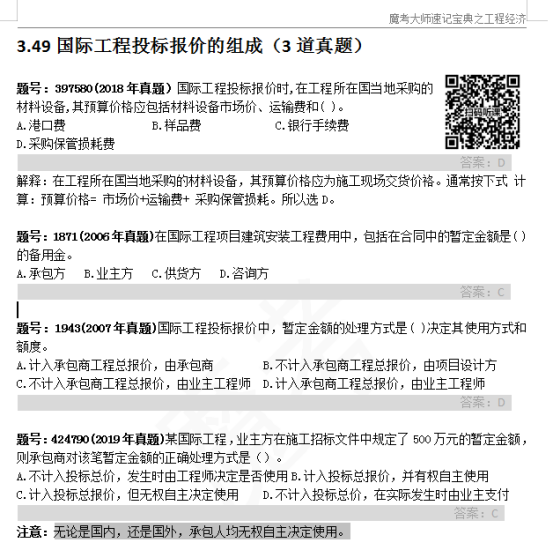

题号:424802(2019年真题)在国际工程报价中,投标人为了既不提高总报价,又能在结算中获得更理想的经济效益,运用不平衡报价法时,可以适当偏高报价的有()。
A.能早日结账收款的工程项目
B.预计不可能完全实施的早期工程项目
C.经核算预计今后工程量会增加较多的项目
D.预计工程量可能减少的后期工程项目
E.因设计图纸不明确可能导致工程量增加的项目
答案:ACE
解释:一般可以在以下几个方面考虑采用不平衡报价法。
1)能够早日结账收款的项目(如开办费、土石方工程、基础工程等)可以报得高一些,以利资金周转,后期工程项目(如机电设备安装工程、装饰工程等)可适当降低。
2)经过工程量核算,预计今后工程量会增加的项目,单价适当提高,这样在最终结算时可获得超额利润,而将工程量可能减少的项目单价降低,工程结算时损失不大。但是上述1 、2 两点要统筹考虑,针对工程量有错误的早期工程,如果不可能完成工程量表中的数量,则不能盲目抬高报价,要具体分析后再确定。
3)设计图纸不明确,估计修改后工程盘要增加的,可以提高单价,而工程内容说明不清的,则可降低一些单价。
证据:
题号:424761(2019年真题)为保障施工机械正常运转所需的随机配备工具附具的摊销和维护费用,属于施工机具使用费中的()。
A.折旧费 B.经常修理费 C.施工仪器使用费 D.安拆费
答案:B
解释:经常修理费:是指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。
题号:424804(2019年真题)关于建筑安装工程人工费中日工资单价的说法,正确的有()。
A.日工资单价是施工企业技术较熟练的生产工人在每工作日应得的工资总额
B.工程造价管理机构应参考项目实物工程量人工单价综合分析确定日工资单价
C.最低日工资单价不得低于工程所在地人力资源和社会保障部门发布的最低工资标准
D.企业投标报价时应自主确定日工资单价
E.工程计价定额中应根据项目技术要求和工种差别划分多种日工资单价
答案:BCE
解释:日工资单价是指平均技术熟练程度的生产工人,而不是技术较熟的工人,A 错误。
工程造价管理机构确定日工资单价应根据工程项目的技术要求,通过市场调查,参考实物工程量人工单价综合分析确定,B 正确。
最低日工资单价不得低于工程所在地人力资源和社会保障部门所发布的最低工资标准的:普工1.3倍;一般技工2倍;高级技工3倍,C 正确。
魔考速记:儿子高三,仆人腰酸。即:儿子(2,技)高三(高级,3),仆(普)人腰酸(1.3)。
投标报价由投标人自主确定,但必须执行《建设工程工程量清单计价规范》的强制性规定 D 错误。
工程计价定额不可只列一个综合工日单价,应根据工程项目技术要求和工种差别适当划分多种日人工单价,确保各分部工程人工费的合理构成,E 正确。
有类似的:
3.31工程量清单的作用及依据速记,未涉及。
题号:424762(2019年真题)根据专业工程《计量规范》编制招标工程量清单时,有两种不同截面对的现浇混凝土矩形柱,一种是400mm×400mm,另一种是600mm×400mm,混凝土强度均为C30,其余特征相同,则在编制清单时这两个矩形柱的清单项应()
A.合并列项,项目名称为“矩形柱”,在项目特征中注明混凝土强度
B.分别列项,项目名称均为“现浇混凝土矩形柱”,在项目特种中注明截面尺寸
C.分别列项,一个项目名称为“C30现浇混凝土矩形柱400×400”,另一个项目名称为“C30现浇混凝土矩形柱600×400”
D.合并列项,项目名称为“矩形柱(400×400,600×400)”,工程数量一栏给出合并后的工程量
答案:C
解释:编制工程量清单时,应以附录中的项目名称为基础,考虑该项目的规格、型号、材质等特征要求,并结合拟建工程的实际情况,对其进行适当的调整或细化,使其能够反映影响工程造价的主要因素。如《房屋建筑与装饰工程工程量计算规范》 中编号为“010502001” 的项目名称为“矩形柱”可根据拟建工程的实际情况写成“C30 现浇混凝土矩形柱400×400” 。
