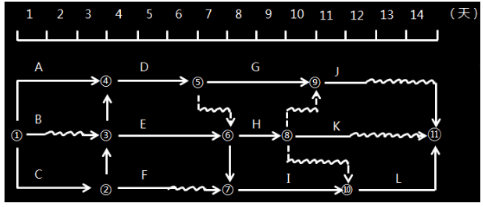

A.第8天,第11天B.第8天,第9天C.第7天,第11天D.第7天,第9天答案:C解释:2019版教材P1232018版教材P125,本题考查的是双代号时标网络计划的计算。识图发现,工作F的最早完成时间为第5天,工作F的总时差为2天,所以工作F的最迟完成时间=5+2=7(天)。工作H的最早完成时间为第9天,工作H的总时差为2天,所以工作H的最迟完成时间=9+2=11(天)。所以选C。
