【一建管理】双代号时标网络计划中,当某工作之后只紧接虚工作时,则该工作的自由时差为( )。
A.该工作的波形线的水平长度
B.本工作与紧后工作间波形线水平长度和的最大值
C.其紧接的虚箭线中波线形水平投影长度的最小值
D.后续所有线路段中波形线中水平长度和的最小值
答案:C
解释:2019版教材P142
2018版教材P144
先总结:
1、当紧后工作不全是虚工作时:其自由时差=其波形长长度的最小值
2、当紧后工作紧接的全是虚工作时,其自由时差=其紧接的虚箭线中波线形水平投影长度的最小值
2016版一建教材只提到了自由时差为波形长度的最小值。
分几种情况讨论:
第一种:紧后工作有一个虚工作,一个实工作。则E工作的自由时差为0

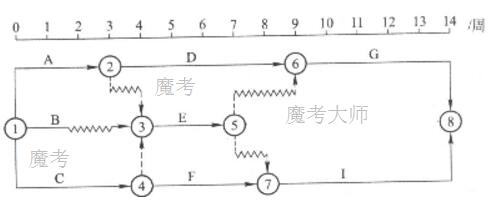

第二种情形:如果紧后工和有二项虚工作的,且有实工作时候,大家再看A正确与否:

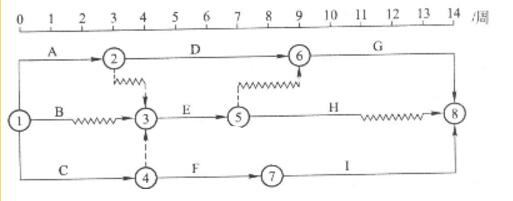

E工作之后有G和H、I,则E的自由时差=0

第三种情况:紧后有二项虚工作(且仅有虚工作的情形),则E自由时差为5-7和5-6波形长度的最小值,即为1
原题为:双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。这是一道错题,虽然是真题,也要修正。
