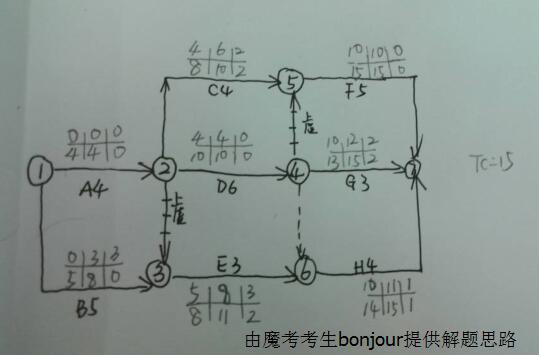

【一建管理】某工程双代号网络计划如下图所示,图中已经标出每项工作的最早开始时间和最迟开始时间,该计划表明( )。
A.工作D的总时差为零
B.工作H为关键工作
C.工作E的自由时差为3天
D.工作C的自由时差为2天
E.工作B的自由时差为零
答案:ADE
解释:2019版教材P119
2018版教材P121-125
4.计算工作总时差
总时差等于其最迟开始时间减去最早开始时间,或等于最迟完成时间减去最早完成时间
A工作的总时差=0 B工作总时差=5 C工作总时差=2 D工作总时差=0 (a正确) E工作总时差=3 F工作总时差=0 G工作总时差=2 H工作总时差=1( b答案不正确)
(三)1关键工作 网络计划中总时差最小的工作是关键工作。
A工作的最早完成时间=0 +4=4 B工作最早完成时间=0+5=5 C工作最早完成时间=24+4=8 D工作最早完成时间=04+6=10 E工作最早完成时间=5+3=8 F工作最早完成时间=10+5=15 G工作最早完成时间=10+3=13 H工作总时差最早完成时间=10+4=14
公式1z203033-14 A工作的自由时差=4-4=0 B工作
