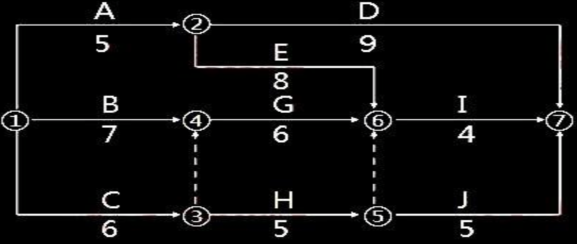

【一建管理】由分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。【2013年真题】

  【一建管理】由分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。【2013年真题】


  A.1

  B.2

  C.3

  D.0

  答案:D

  解释:2019版教材P130

  原文:自由时差(FFi-j ) , 是指在不影响其紧后工作最早开始的前提下,工作i-j可以利用的机动时间。P131原文:当工作i-j有紧后工作j-k 时,其自由时差应为:FFi-j = ES j-k - EF i-j 图中C工作的紧后工作为工作G和工作H,计算可知,ES(G)=7,ES(H)=6,EF(C)=6,则FF(C)=min(ES(G)-EF(C):ES(H)-EF(C))=min(7-6:6-6)=0,故选D
