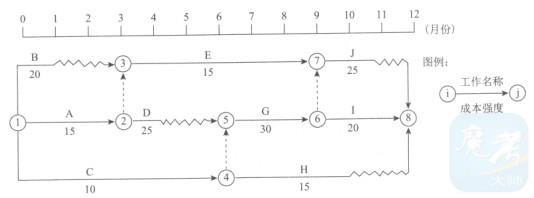

【一建管理】按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是()万元。【2015年真题】

  【一建管理】按最早开始时间编制的施工计划及各工作每月成本强度(单位:万元/月)如下图,D工作可以按最早开始时间或最迟开始时间进行安排。则4月份的施工成本计划值可以是()万元。【2015年真题】


  A.60

  B.50

  C.25

  D.15

  E.10

  答案:BC

  解释:2019版教材P123

  2018版教材P125

  答案BC 。本题考查的是双代号时标网络图及施工成本计划。因为D工作可以按最早开始时间或最迟开始时间进行安排,所以4月份可以是只干E和C工作,施工计划值为15+10=25万元;或者D按最早开始时间安排,4月份工作C、D、E三项工作,施工计划值为15+10+25=50万元。

  疑问:怎么这么个算法,工作强度应该是整个工作的工作强度啊,但它持续了好几个月得嘛。

  答疑:请看清楚题干单位:万元/月 ,图中标示的就是每个月的成本强度!

  问4月份的成本计划值,就是问4月份有工作在同时工作
