【一建管理】关于双代号工程网络计划的说法,正确的有(  )。【2011】

  【一建管理】关于双代号工程网络计划的说法,正确的有(  )。【2011】

  A.总时差最小的工作为关键工作

  B.关键线路上允许有虚箭线和波形线的存在

  C.网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等

  D.除了以网络计划终点为完成节点的工作,其他工作的最迟完成时间应等于其所有紧后工作最迟开始时间的最小值

  E.某项工作的自由时差为零时,其总时差必为零

  答案:ACD

  解释:2019版教材P132

  2018版教材P134

  原文是:1.关键工作网络计划中总时差最小的工作是关键工作。最迟完成时间等于各紧后工作的最迟开始时间LSj-k的最小值

  B选项解析:关键线路上可以有虚箭线,但不允许有波形线。而且波形线应当是出现在双代号时标网络中

  E选项,总时差为0,自由时差必然为0;但是反过来则是错误的;因为总时差=自由时差+紧后工作总时差的最小值,从这个公式也可以看出E是错误的

  C的结论是对的,请大家注意,无论计划工期是否等于计算工期,网络计划中以终点节点为完成节点的工作,其自由时差与总时差相等。

  有人说:人家问的是双代号工程网络计划,有工程两字,包括:双代号网络和双代号时标网络计划。选项B是对的,

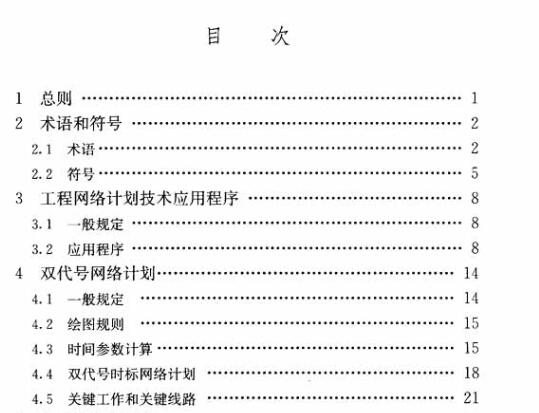

  答:前半句你说对了,下面是从工程网络计划技术规程里面截图下来的,的确,双代号包括双代号网络和双代号时标网络。后半句话就不对了,波线形是不允许存在的。




  另外有一个人说:常用的工程网络计划包括:双代号网络计划 单代号网络计划 双代号时标网络计划 单代号搭接网络计划。题干说的是双代号工程网络计划,不是双代号网络计划,包括双代号时标网络计划。B是正确的

  答:从上面规范的截图来看,双代号包括双代号网络计划和双代号时标,所以你肯定说错了。
