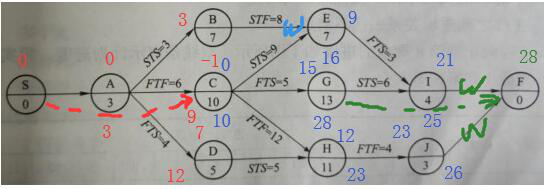

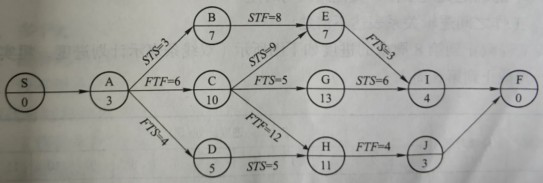

【一建管理】某项目单代号搭接网络计划如下图所示,该计划的计算工期是()天。

  【一建管理】某项目单代号搭接网络计划如下图所示,该计划的计算工期是()天。


  A.26

  B.27

  C.28

  D.29

  答案:C

  解释:

  2019版教材P135

  注意,节点G的时间结束是18,比紧后I的完成时间25要到,所要直接和终点节点连接起来。

  C节点开始时间为-1,所以要和起始节点连接起来
