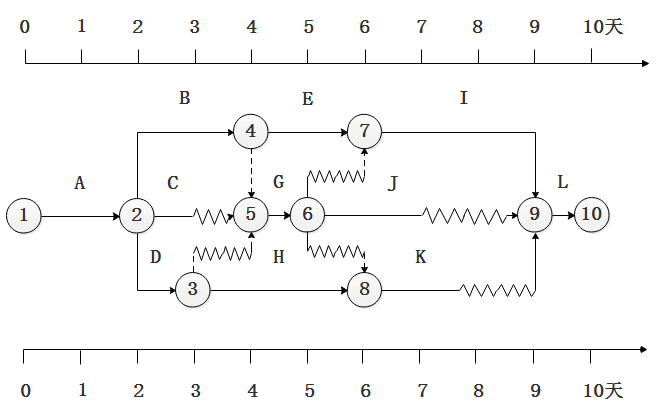

【一建管理】某双代号时标网络计划如下图,工作G 的最迟开始时间是第()天。【2017年真题】
A.4
B.5
C.6
D.7
答案:B
解释:2019版教材P123
2018版教材P125
这个题目主要考察的双代号时标网络计划,实质上是在考察总时差的计算。从这个图上我们可以判断G工作开始的最早开始时间是第4天。总时差是1天,最迟-最早=总时差,最迟=最早+总时差=4+1=5天。
