一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、堆石坝坝体填筑垫层料的摊铺多用(  ),以减轻物料的分离。
A 、 后退法
B 、 混合法
C 、 进占法
D 、 综合法
◆◆
答案: A
解析:垫层料的摊铺多用后退法,以减轻物料的分离。当压实层厚度大时,可采用混合法卸料,即先用后退法卸料呈分散堆状,再用进占法卸料铺平,以减轻物料的分离。

2、根据《水利水电工程施工组织设计规范》,工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为(  )。
A 、 主体工程施工期和工程筹建期之和
B 、 工程筹建期和主体工程施工期之和
C 、 工程准备期、主体工程施工期和工程完建期之和
D 、 工程准备期和工程完建期之和
◆◆
答案: C
解析:根据《水利水电工程施工组织设计规范》,工程建设全过程可划分为工程筹建期、工程准备期、主体工程施工期和工程完建期四个施工时段。编制施工总进度时,工程施工总工期应为后三项工期之和。

3、钻孔取样评定中,评定碾压混凝土抗渗性的试验是(  )。
A 、 芯样获得率试验
B 、 压水试验
C 、 气密性实验
D 、 芯样外观描述
◆◆
答案: B
解析:钻孔取样评定的内容如下:
①芯样获得率:评价碾压混凝士的均质性。
②压水试验:评定碾压混凝土抗渗性。
③测定芯样密度、抗压强度、抗拉强度、抗剪强度、弹性模量和拉伸变形等性能, 评定碾压混凝土的均质性和结构强度。
④ 芯样外观描述:评定碾压混凝土的均质性和密实性。

4、工程抗震设防类别为(  )类的水工建筑物,应在基本烈度基础上提高1度作为设计烈度。
A 、 甲
B 、 乙
C 、 丙
D 、 丁
◆◆
答案: A
解析:依据《中国地震动参数区划图》GB18306确定其设防水准的水工建筑物,对一般工程应取该图中其场址所在地区的地震动峰值加速度的分区值,按场地类别调整后,作为设计水平向地震动峰值加速度代表值,将与之对应的地震基本烈度作为设计烈度;对其中工程抗震设防类别为甲类的水工建筑物,应在基本烈度基础上提高1度作为设计烈度,设计水平向地震动峰值加速度代表值相应增加1倍。

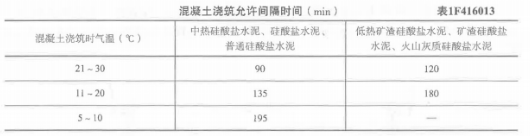

5、某水利工程混凝土浇筑施工时,当地气温18℃,普通硅酸盐水泥浇筑的允许间隔时间为(  )min。
A 、 90
B 、 120
C 、 135
D 、 195
◆◆
答案: C
解析:

6、具有生产效率高等优点的碾压机械开行方式是(  )。
A 、 进退错距法
B 、 圈转套压法
C 、 进退平距法
D 、 圈转碾压法
◆◆
答案: B
解析:圈转套压法要求开行的工作面较大,适合于多碾滚组合碾压。其优点是生产效率较高,但碾压中转弯套压交接处重压过多,易产生超压。

7、为了便于常态混凝土与碾压混凝土在浇筑时能同步上升,应对常态混凝土掺加(  )。
A 、 高效缓凝剂
B 、 离效速凝剂
C 、 高效减水剂
D 、 大量粉煤灰
◆◆
答案: A
解析:由于两种料的初凝时间相差可达4小时,除应注意接缝面外,还应防止常态混凝土水平层面出现冷缝。应对常态混凝土掺高效缓凝剂,使两种材料初凝时间接近,同处于塑性状态,保持层面同步上升,以保证结合部的质量。

8、某水坝设计图纸上标注的比例尺为1:25000,该比例为(  )。
A 、 大比例尺
B 、 中比例尺
C 、 小比例尺
D 、 特大比例尺
◆◆
答案: B
解析:地形图比例尺分为三类:1:500、1:1000、1:2000、1:5000、1:10000为大比例尺地形图;1:25000、1:50000、1:100000为中比例尺地形图;1:250000、1:500000、1:1000000为小比例尺地形图。

9、对工程造成较大经济损失或延误较短工期,经处理后不影响工程正常使用但对工程寿命有一定影响的事故是(  )。
A 、 重大质量事故
B 、 一般质量事故
C 、 特大质量事故
D 、 较大质量事故
◆◆
答案: D
解析:根据《水利工程质量事故处理暂行规定》,较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。

10、反滤层的主要作用是(  )。
A 、 降低渗透压力
B 、 延长渗径
C 、 滤土排水
D 、 降低扬压力
◆◆
答案: C
解析:反滤层的作用是滤土排水,防止在水工建筑物渗流出口处发生渗透变形。在土质防渗体与坝身或与坝基透水层相邻处以及渗流出口处,如不满足反滤要求,都必须设置反滤层。

11、碾压混凝土的VC值太大,说明(  )。
A 、 拌合料湿,不易压实
B 、 拌合料湿,灰浆太少
C 、 拌合料干,不易压实
D 、 拌合料干,灰浆太多
◆◆
答案: C
解析:碾压混凝土的干湿度一般用VC值来表示。VC值太小表示拌合太湿,振动碾易沉陷,难以正常工作。VC值太大表示拌合料太干,灰浆太少,集料架空,不易压实。

12、下列不属于通仓浇筑的特点是(  )。
A 、 坝体整体性好,有利于改善坝踵应力状态
B 、 免除了接缝灌浆
C 、 仓面面积增大,有利于提高机械化水平
D 、 浇块尺寸小,温控要求高
◆◆
答案: D
解析:通仓浇筑的特点是:
(1)坝体整体性好,有利于改善坝踵应力状态。
(2)免除了接缝灌浆、减少了模板工程量,节省工程费用,有利于加快施工进度。
(3)仓面面积增大,有利于提高机械化水平,充分发挥大型、先进机械设备的效率。
(4)浇块尺寸大,温控要求高。
故选项D不属于通仓浇筑的特点。

13、土坝黏性土填筑的设计控制指标包括最优含水率和(  )。
A 、 压实度
B 、 密实度
C 、 最大干密度
D 、 相对密实度
◆◆
答案: A
解析:含砾和不含砾的黏性土的填筑标准应以压实度和最优含水率作为设计控制指标。设计最大干密度应以击实最大干密度乘以压实度求得。

14、下列关于导爆索起爆,描述错误的是(  )。
A 、 导爆索只准使用剪刀剪断导火索,不得快刀切割
B 、 起爆导爆索的雷管,其聚能穴应朝向导爆索的传爆方向
C 、 导爆索交叉敷设时,应在两根交叉导爆索之间设置厚度不小于10cm的木质垫板
D 、 连接导爆索中间不应出现断裂破皮
◆◆
答案: A
解析:导爆索只准用快刀切割,不得用剪刀剪断。故选项A错误。

15、堤基清理边线应比设计基面边线宽出(  )cm。
A 、 20~40
B 、 30~50
C 、 40~60
D 、 50~70
◆◆
答案: B
解析:堤基清理范围包括堤身、铺盖和压载的基面。堤基清理边线应比设计基面边线宽出30~50cm。老堤加高培厚,其清理范围包括堤顶和堤坡。

16、安全生产管理三类人员在考核合格证书的每一个有效期内,应当至少参加一次由原发证机关组织的,不低于(  )学时的安全生产继续教育。
A 、 4
B 、 5
C 、 8
D 、 10
◆◆
答案: C
解析:安全生产管理三类人员在考核合格证书的每一个有效期内,应当至少参加一次由原发证机关组织的、不低于8个学时的安全生产继续教育。

17、(  )一般适用于岸坡平缓或有一岸具有较宽的台地、垭口或古河道的地形;具有施工简单,适合大型机械施工的优点。
A 、 明渠导流
B 、 隧洞导流
C 、 涵管导流
D 、 束窄河床导流
◆◆
答案: A
解析:明渠导流一般适用于岸坡平缓或有一岸具有较宽的台地、垭口或古河道的地形。具有施工简单,适合大型机械施工的优点;有利于加速施工进度,缩短工期;对通航、放木条件也较好。

18、下列施工用电负荷属一类负荷的是(  )。
A 、 隧洞施工照明
B 、 坝基石方开挖
C 、 混凝土浇筑施工
D 、 钢筋加工厂
◆◆
答案: A
解析:水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。

19、多用于起伏的基础部位或特殊的异形结构的模板是(  )模板。
A 、 固定式
B 、 拆移式
C 、 移动式
D 、 滑升式
◆◆
答案: A
解析:固定式模板多用于起伏的基础部位或特殊的异形结构。

20、用同钢号某直径钢筋代替另一种直径的钢筋肘,变更后钢筋总截面面积与设计文件规定的截面面积之比为(  )。
A 、 95%~106%
B 、 96%~105%
C 、 97%~104%
D 、 98%~103%
◆◆
答案: D
解析:用同钢号某直径钢筋代替另一种直径的钢筋时,其直径变化范围不宜超过4mm,代换后钢筋总截面面积与设计文件规定的截面面积之比不得小于98%或大于103%。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、主体工程开工,必须具备的条件包括(  )。
A 、 项目法人或者建设单位已经设立
B 、 初步设计已经批准
C 、 建设项目可行性研究报告已经批准
D 、 建设资金已经落实
E 、 主要设备和材料已经落实来源
◆◆
答案: A,B,D,E
解析:主体工程开工,必须具备的条件包括:
①项目法人或者建设单位已经设立;
②初步设计已经批准,施工详图设计满足主体工程施工需要;
③建设资金已经落实;
④主体工程施工单位和监理单位已经确定,并分别订立合同;
⑤质量安全监督单位已经确定,并办理了质量安全监督手续;
⑥主要设备和材料已经落实来源;
⑦施工准备和征地移民等工作满足主体工程开工需要。

22、水利工程施工项目招标中,有下列情形之一的需重新招标(  )。
A 、 投标截止时间止,投标人少于3个的
B 、 经评标委员会评审后否决所有投标的
C 、 因有效投标不足3个
D 、 同意延长投标有效期的投标人少于4个的
E 、 中标候选人均未与招标人签订合同的
◆◆
答案: A,B,E
解析:有下列情形之一的,招标人将重新招标:
①投标截止时间止,投标人少于3个的;
②经评标委员会评审后否决所有投标的;
③评标委员会否决不合格投标或者界定为废标后因有效投标不足3个使得投标明显缺乏竞争,评标委员会决定否决全部投标的;
④同意延长投标有效期的投标人少于3个的;
⑤中标候选人均未与招标人签订合同的。

23、下列属于分段围堰法导流的是(  )。
A 、 束窄河床导流
B 、 通过已建或在建的建筑物导流
C 、 明渠导流
D 、 隧洞导流
E 、 涵管导流
◆◆
答案: A,B
解析:根据不同时期泄水道的特点,分段围堰法导流中又包括束窄河床导流和通过已建或在建的建筑物导流。选项C、D、E属于全围堰法导流。

24、减少截流难度的主要技术措施有(  )。
A 、 加大分流量
B 、 合理的截流方式
C 、 改善龙口水力条件
D 、 增大抛投料的稳定性,减少块料流失
E 、 加大截流的施工强度
◆◆
答案: A,C,D,E
解析:减少截流难度的主要技术措施包括加大分流量,改善分流条件,改善龙口水力条件,增大抛投料的稳定性,减少块料流失,加大截流施工强度;合理选择截流时段等。

25、建设工程标准的级别分为(  )。
A 、 国家标准
B 、 省市级标准
C 、 地方标准
D 、 企业标准
E 、 行业标准


答案: A,C,D,E
解析:我国目前工程建设标准分为四级,分别为:国家标准、行业标准、地方标准、企业标准。

26、下列有关横道图的优缺点,描述正确的有(  )。
A 、 横道计划形象、直观,且易于编制和理解
B 、 不利于建设工程进度的动态控制
C 、 能够明确地反映出关键工作和关键线路
D 、 不能反映出工作所具有的机动时间
E 、 不能反映出工程费用与工期之间的关系
◆◆
答案: A,B,D,E
解析:利用横道图表示工程进度计划,不能明确地反映出影响工期的关键工作和关键线路,也就无法反映出整个工程项目的关键所在,因而不便于进度控制人员抓住主要矛盾。故选项C错误。

27、堆石坝填筑施工质量控制关键是要对(  )进行有效控制。
A 、 填筑工艺
B 、 填筑速度
C 、 过渡区厚度
D 、 压实参数
E 、 垫层料厚度
◆◆
答案: A,D
解析:堆石坝填筑施工质量控制关键是要对填筑工艺和压实参数进行有效控制。

28、混凝土拌合设备生产能力主要取决于(  )等因素。
A 、 混凝土浇筑强度
B 、 设备容量
C 、 储存量
D 、 台数
E 、 生产率
◆◆
答案: B,D,E
解析:混凝土拌合设备生产能力主要取决于设备容量、台数与生产率等因素。

29、围堰拆除爆破按照岩渣的处理方式,可分为(  )。
A 、 泄渣爆破
B 、 留渣(聚渣)爆破
C 、 倒渣爆破
D 、 抛渣爆破
E 、 固渣爆破
◆◆
答案: A,B
解析:围堰拆除爆破按照岩渣的处理方式,可分为泄渣爆破和留渣(聚渣)爆破两类。

30、有堤防的河道、湖泊,其管理范围为两岸堤防之间的(  )。
A 、 水域、沙洲、滩地
B 、 堤防
C 、 行洪区
D 、 护堤地
E 、 防洪保护区
◆◆
答案: A,B,C,D
解析:根据《防洪法》的规定,有堤防的河道、湖泊,其管理范围为两岸堤防之间的水域、沙洲、滩地、行洪区和堤防及护堤地;无堤防的河道、湖泊,其管理范围为历史最高洪水位或者设计洪水位之间的水域、沙洲、滩地和行洪区。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:
淮江湖行洪区退水闸为大(1)型工程,批复概算约为3亿元,某招标代理机构组织了此次招标工作。在招标文件审查会上,专家甲、乙、丙、丁分别提出了如下建议:
甲:为了防止投标人哄抬报价,建议招标文件规定投标报价超过标底5%的为废标。
乙:开标是招标工作的重要环节,建议招标文件规定投标人的法定代表人或委托代理人不参加开标会的,招标人可宣布其弃权。
丙:招标由招标人负责,建议招标文件规定评标委员会主任由招标人代表担任,且评标委员会主任在投标人得分中所占权重为20%,其他成员合计占80%。
丁:地方政府实施的征地移民工作进度难以控制,建议招标文件专用合同条款中规定,由于地方政府的原因未能及时提供施工现场的,招标人不承担违约责任。

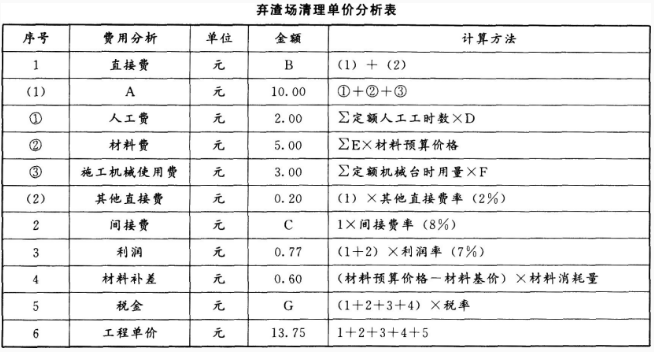

招标文件完善后进行发售,在规定时间内,投标人递交了投标文件。其中,投标人甲在投标文件中提出将弃渣场清理项目进行分包,并承诺严格管理分包单位,不允许分包单位再次分包,且分包单位项目管理机构人员均由本单位人员担任。经过评标、定标,该投标人中标,与发包人签订了总承包合同,并与分包单位签订了弃渣场清理项目分包合同,约定单价13.75元/m,相应的单价分析表如下表所示。
问题:
1.专家甲、乙、丙、丁中,哪些专家的建议不可采纳?说明理由。
2.分包单位项目管理机构设置,哪些人员必须是分包单位本单位人员?本单位人员必须满足的条件有哪些?
3.指出弃渣场清理单价分析表中A、B、C、D、E、F、G分别代表的含义或数值。
4.投标人甲与招标人签订的总承包合同应当包括哪些文件?

答案:
1.专家甲、丙、丁的建议均不可采纳。
理由:①标底不能作为废标的直接依据;②评标委员会主任与评标委员会其他成员权利相同;③提供施工用地是发包人的义务和责任。
2.(1)项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员必须是分包单位本单位人员。
(2)本单位人员是指在本单位工作,并与本单位签订劳动合同,由本单位支付劳动报酬、缴纳社会保险的人员。
3.A代表基本直接费;
B代表10.20;
C代表0.82;
D代表人工预算单价;
E代表定额材料用量;
F代表机械台时费;
G代表1.36。
4.投标人甲与招标人签订的总承包合同包括的文件有:协议书、中标通知书、投标函及投标函附录、专用合同条款、通用合同条款、技术标准及要求(合同技术条款)、图纸、已标价的工程量清单、经合同双方确认进入合同的其他文件。

32、某施工单位承包了东风水库工程施工,制定的施工方案中部分内容如下:
1.水库大坝施工采用全段围堰法导流。相关工作内容有:①截流;②围堰填筑;③围堰拆除;④导流隧洞开挖;⑤下闸蓄水;⑥基坑排水;⑦坝体填筑。

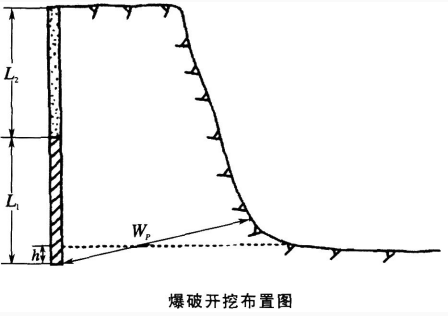

2.岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如图所示;隧洞爆破采用电力起爆。方案要求测量电雷管电阻应采用小流量的通用欧姆表;用于同一爆破网路的康铜桥丝电雷管的电阻极差不超过0.5Ω;起爆电源开关钥匙由每天负责爆破作业的班组长轮流保管。
施工过程中发生如下事件:
事件1:某天装药作业时因现场阴暗,爆破作业班长亲自拉线接电安装照明设施,照明灯置于距爆破作业面10米处。
事件2:随着汛期临近,围堰上游水位上涨,基坑靠近堰脚处发生险情,地面出现涌水,夹带有许多泥沙,并有逐渐加剧的趋势。
问题:
1.指出施工方案1中①~⑦工作的合理施工顺序。
2.指出图中参数Wp、L、L、h的名称;改正施工方案2中关于爆破作业的不妥之处。
3.改正事件1中的错误做法。
4.判断事件2的基坑险情类型,指出其抢护原则。

答案:
1.合理的施工顺序为:④→①→②→⑥→⑦→③→⑤。
2.(1)爆破开挖布置图中,W为底盘抵抗线,L为装药深度,L为堵塞深度,h为超钻深度。
(2)方案(2)改正如下:
①测量电阻只许使用经过检查的专用爆破测试仪表或线路电桥;
②严禁使用其他电器仪表进行测量;
③康铜桥丝雷管的电阻极差不得超过0.25Ω;
④起爆电源的开关必须专用并上锁,其钥匙由专人保管。
3.(1)事件一中,爆破作业班长亲自拉线接电安装照明设施不妥,应由持证上岗的电工拉线接电安装照明设施。装炮前工作面一切电源应切除,照明至少设于距工作面30m以外,只有确认炮区无漏电、感应电后,才可装炮。
4.(1)事件二的险情属于管涌。
(2)管涌的抢护原则是制止涌水带砂,而留有渗水出路。


33、背景资料:
某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下事件:
事件一:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
事件二:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
事件三:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。

问题:
1.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容应有哪些?
2.事件一中施工作业环境存在哪些安全隐患?
3.根据《水利部生产安全事故应急预案(试行)》的规定,指出事件一中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
4.指出事件二中炸药、柴油存放的不妥之处,并说明理由。
5.改正事件三在安全生产管理方面不妥之处。

答案:
1.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容是查思想、查制度、查安全教育培训、查措施、查隐患、查安全防护、查劳保用品使用、查机械设备、查操作行为、查整改、查伤亡事故处理。
2.事件一中存在的安全隐患如下:
(1)夜间照明损坏,光线不足;
(2)安全员不在现场,无人专门管理安全;
(3)高处作业未采取有效防护措施;
(4)工人可能存在的违章作业。
3.(1)事件一的事故属于一般事故。
(2)该事故调查处理的主要要求如下:
①施工单位发生生产安全事故,应当按照国家有关伤亡事故报告和调查处理的规定,及时、如实地报告至安全监督司以及水行政主管部门,还应按照相关法律法规将事故信息报告地方政府及其有关部门。
②发生生产安全事故后,有关单位应当采取措施防止事故扩大,保护事故现场。需要移动现场物品时,应当做出标记和书面记录,妥善保管有关证物。
③水利工程建设生产安全事故的调查、对事故责任单位和责任人的处罚与处理,按照有关法律、法规的规定执行。
4.事件2中炸药、柴油存放的不妥之处及理由如下:
不妥之处:炸药、柴油存放在仓库内,并与劳保用品和零星建筑材料混存。
理由:易燃易爆物品的存放处应保证通风良好,而且应单独存放,炸药要求存放于专用仓库,有专人管理。
不妥之处:仅在仓库门上设有“仓库重地、闲人免进”的警示标志。
理由:存放易燃易爆物品的主要位置应设置醒目的禁火标志、防爆标志及安全防火规定。
5.事件三,工程不论规模大小,均应设立安全生产管理机构,并设有专职的安全生产管理人员具体负责施工现场的安全生产管理。

34、背景资料:
某城市围堰堤为1级堤防,在原排涝西侧200m新建一座排涝泵站(包括进水建筑物、泵室、穿堤涵洞、出水建筑物等),总装机容量1980kW,合同工期为16个月,自2008年11月至2010年2月。该地区主汛期为6、7、8三个月,泵室、穿堤涵洞等主体工程安排在非汛期施工。施工过程中发生如下事件:
事件一:施工单位施工组织设计中汛前以泵室、进水建筑物施工为关键工作,穿堤涵洞、出水建筑物施工相继安排。
事件二:穿堤涵洞的土方开挖及回填工作量不大,施工单位将该土方工程分包给具有相应资质的单位。厂房、管理房的内、外装饰(包括玻璃幕墙、贴面)分包给具有相应资质的单位。
事件三:竣工验收前,项目法人委托检测单位对堤身填筑和混凝土护坡质量进行抽检。
事件四:2009年3月份的施工进度计划中,3月3日穿堤涵洞周边堤防土方回填至设计高程,3月4日至3月14日进行堤外侧现浇混凝土护坡施工。

问题:
1.事件一中,施工安排是否妥当?说明理由。
2.事件二中,分包是否允许?说明理由。
3.事件三中,工程质量抽检的内容至少包括哪几项?
4.事件四中,进度安排是否合理?说明理由。

答案:
1.(1)施工安排不妥。
(2)理由:从度汛安全考虑,施工安排穿堤涵洞、出水建筑物施工应当为关键工作。在汛期之前,应该把穿堤涵洞等出水建筑物作为关键工作,在汛期来临时,可以发挥其作用。
2.(1)不允许土方工程分包。
(2)理由:该穿堤涵洞周边的堤防土方回填属于该1级堤防的组成部分,为主体工程,不得分包。允许厂房、管理房的内、外装饰工程分包,因其专业性较强,并且在排涝泵站工程中不属于主体工程,可以通过相应程序申请分包。建设项目的主体工程不允许分包。土石方工程属于水利水电工程的主体工程。
3.堤身填筑质量抽检的内容至少有干密度和外观尺寸。混凝土护坡质量抽检的内容至少有混凝土强度。在坝面作业中,应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,对混凝土护坡的质量检验包括对混凝土强度、抗渗、表层等方面的抽检。
4.(1)进度安排不合理。
(2)理由:新填土方固结沉降尚未完成,容易引起现浇混凝土护坡开裂。土方回填后要进行压实,经过多次压实后,再结合自身的沉降,经测定后确认其稳定,才可以进行混凝土护坡的浇筑。

35、背景资料:

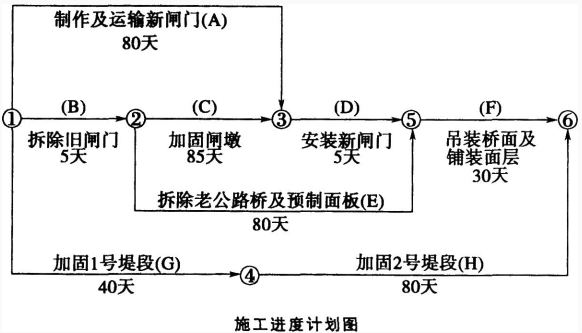

某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。
在施工过程中发生了如下事件:
事件一:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件二:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件三:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件四:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
问题:
1.确定施工进度计划的工期,并指出关键工作。
2.分别分析事件一、事件二、事件三、事件四对工期的影响。
3.分别指出事件一、事件二、事件三、事件四承包人是否有权提出延长工期,并说明理由。
4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天。

答案:
1.(1)施工进度计划工期为125天。
(2)关键工作为:B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.(1)事件一:A工作为非关键工作,延误的时间未超过其原有总时差,对工期没有影响。
(2)事件二:C为关键工作,影响工期5天。
(3)事件三:D为关键工作,影响工期为6天。
(4)事件四:G为非关键工作,但其原有总时差为5天,影响工期3天。
3.(1)事件一:无权。
理由:尽管由发包人承担责任,但未影响工期。
(2)事件二:无权。
理由:造成延期是承包人的责任。
(3)事件三:无权。
理由:造成延期是承包人的责任。
(4)事件四:有权。
理由:延期由发包人承担责任,根据合同约定,可向发包人提出延期要求。
4.实际工程中,C工作延长工期5d,D工作延长工期6d,则该工程的实际完成时间为:125+5+6=136d。
