一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、《关于印发水利建设市场主体信用评价管理暂行办法的通知》(水建管[2015]377号)规定,水利建设市场主体信用等级降为CCC级后,相关部门( )年内不得受理其升级申请。
A 、 1
B 、 2
C 、 3
D 、 5
◆◆
答案: C
解析:本题考核的是施工投标的主要管理要求。水利建设市场主体信用评价实行一票否决制,凡发生严重失信行为的,其信用等级一律为CCC级;取得BBB级(含)以上信用等级的水利建设市场主体发生严重失信行为的,应立即将其信用等级降为CCC级并向社会公布,3年内不受理其升级申请。

2、根据《水利水电建设工程验收规程》SL 223—2008的规定,水库工程验收中属于专项验收的是( )验收。
A 、 截流
B 、 下闸蓄水
C 、 机组启动
D 、 水土保持
◆◆
答案: D
解析:本题考核的是水利工程建设专项验收的内容。水利水电工程的专项验收主要有环境保护、水土保持、移民安置及工程档案等专项验收。

3、根据《水利基本建设项目竣工财务决算编制规程》SL 19—2014,小型项目可不编制的竣工财务决算报表是( )。
A 、 水利基本建设项目交付使用资产表
B 、 水利基本建设项目成本表
C 、 水利基本建设项目待核销基建支出表
D 、 水利基本建设项目财务决算表
◆◆
答案: B
解析:本题考核的是竣工财务决算报表编制。
小型项目可不编水利基本建设项目投资分析表、水利基本建设项目成本表。

4、高压灌浆是指灌浆压力在(  )MPa以上的灌浆。
A 、 3
B 、 4
C 、 5
D 、 6
◆◆
答案: A
解析:灌浆压力在3MPa以上的灌浆为高压灌浆。

5、水利水电工程特征水位中,兴利库容是水库死水位与( )之间的库容。
A 、 校核洪水位
B 、 正常蓄水位
C 、 防洪高水位
D 、 设计洪水位
◆◆
答案: B
解析:本题考核的是水库特征库容。兴利库容(有效库容、调节库容)指正常蓄水位至死水位之间的水库容积。用以调节径流,按兴利要求提供水库的供水量或水电站的流量。

6、某水利工程的单项工作直接费200万元,间接费为100万元,利润率为7%,根据《水利工程设计概(估)算编制规定》,企业利润应为( )万元。
A 、 15
B 、 18
C 、 21
D 、 24
◆◆
答案: C
解析:本题考核的是利润的计算。利润=(直接费+间接费)×7%=300×7%=21万元,故选项C正确。

7、根据《水利水电工程施工质量检验与评定规程》SL 176—2007,水利水电工程施工质量检验的见证取样资料应由( )制备。
A 、 监理单位
B 、 施工单位
C 、 项目法人
D 、 质量监督机构
◆◆
答案: B
解析:本题考核的是水利工程验收规定。对涉及工程结构安全的试块、试件及有关材料,应实行见证取样。见证取样资料由施工单位制备,记录应真实齐全,参与见证取样人员应在相关文件上签字。

8、对于条形反滤层,每隔50m设一取样断面,每个取样断面每层取样不得少于(  )个。
A 、 4
B 、 6
C 、 8
D 、 10
◆◆
答案: A
解析:对于条形反滤层,每隔50m设一取样断面,每个取样断面每层取样不得少于4个,均匀分布在断面的不同部位,且层间取样位置应彼此对应。

9、固定式启闭机的正确安装程序是()
A 、 埋设基础螺栓、安装提升机构、安装机架、安装电气设备
B 、 埋设基础螺栓、安装机架、安装提升机构、安装电气设备
C 、 埋设基础螺栓、安装机架、安装电气设备、安装提升机构
D 、 埋设基础螺栓、安装电气设备、安装机架、安装提升机构
◆◆
答案: B
解析:固定式启闭机的一般安装程序是:
①埋设基础螺栓及支撑垫板;
②安装机架;
③浇筑基础二期混凝土;
④在机架上安装提升机构;
⑤安装电气设备和保护元件;
⑥连接闸门作启闭机操作试验,使各项技术参数和继电保护值达到设计要求。

10、根据《电力建设工程施工安全监督管理办法》的规定,关于施工单位安全责任的说法,正确的是( )。
A 、 电力建设工程所在区域不能存在自然灾害或电力建设活动可能引发地质灾害风险的地点
B 、 审查和验证分包单位的资质文件和拟签订的分包合同、人员资质、安全协议
C 、 施工总承包单位可将劳务作业转包给其他施工单位
D 、 对施工现场出入口等危险区域和部位采取防护措施并设置明显的安全警示标志
◆◆
答案: D
解析:本题考核的是施工单位的安全责任。
电力建设工程所在区域存在自然灾害或电力建设活动可能引发地质灾害风险时,应当制定相应专项安全技术措施。属于勘察单位的安全责任,故选项A错误。
审查和验证分包单位的资质文件和拟签订的分包合同、人员资质、安全协议。属于监理单位的安全责任,故选项B错误。
施工单位或施工总承包单位应当自行完成主体工程的施工,除可依法对劳务作业进行劳务分包外,不得对主体工程进行其他形式的施工分包;禁止任何形式的转包和违法分包,故选项C错误。
对施工现场出入口、通道口、孔洞口、邻近带电区、易燃易爆及危险化学品存放处等危险区域和部位采取防护措施并设置明显的安全警示标志,故选项D正确。

11、在合同实施过程中,项目法人可向承包人推荐分包人的条件是(  )。
A 、 由于承包人原因导致某分部工程施工质量不满足合同要求
B 、 由于承包人原因导致工期拖延,承包人无力在合同规定期限内完成合同任务
C 、 由于重大设计变更导致施工方案重大变化,承包人要求增加投资的
D 、 由于施工总承包单位更换的项目经理不称职
◆◆
答案: B
解析:在合同实施过程中,有下列情况之一的,项目法人可向承包人推荐分包人:
①由于重大设计变更导致施工方案重大变化,致使承包人不具备相应的施工能力;
②由于承包人原因,导致施工工期拖延,承包人无力在合同规定的期限内完成合同任务;
③项目有特殊技术要求、特殊工艺或涉及专利权保护的。

12、下列属于泄水建筑物的是(  )。
A 、 堤防
B 、 溢流坝
C 、 引水隧洞
D 、 进水闸
◆◆
答案: B
解析:泄水建筑物:是用于宣泄洪水、排放泥砂和冰凌,以及为了人防、检修而放空水库、渠道等,如各种溢流坝、坝身泄水孔、岸边溢洪道、水闸和泄水隧洞等。
A选项属于挡水建筑物。
C选项属于输水建筑物。
D选项属于取(进)水建筑物。

13、堤防土方施工进行距离丈量时,其视距长度为30m时可采用( )测定。
A 、 视差法
B 、 视距法
C 、 后方交会法
D 、 极坐标法
◆◆
答案: B
解析:本题考核的是开挖工程测量方法选择。用视距法测定,其视距长度不应大于50m。预裂爆破放样,不宜采用视距法。

14、明挖爆破工程发出的信号为鸣30s、停、鸣30s、停、鸣30s,该信号属于( )。
A 、 预告信号
B 、 准备信号
C 、 起爆信号
D 、 解除信号
◆◆
答案: A
解析:本题考核的是爆破工程的信号。预告信号:间断鸣三次长声,即鸣30s、停、鸣30s、停、鸣30s;此时现场停止作业,人员迅速撤离。

15、三、四等水准测量采用的是尺长为3m,以(  )为分划单位的区格式双面水准尺。
A 、 毫米
B 、 厘米
C 、 分米
D 、 米
◆◆
答案: B
解析:三、四等水准测量采用的是尺长为3m,以厘米为分划单位的区格式双面水准尺。

16、某2级土石坝中,设计地震烈度为8度的压实度应为(  )。
A 、 97%
B 、 98%
C 、 100%
D 、 96%


答案: C
解析:1级、2级坝和高坝的压实度应为98%~100%,3级中低坝及3级以下的中坝压实度应为96%~98%。设计地震烈度为8度、9度的地区,宜取上述规定的大值。

17、需监理单位在竣工图图标上方加盖并签署竣工图确认章的是(  )。
A 、 原施工图没有变动的
B 、 在原施工图上杠改的
C 、 在原施工图上划改的
D 、 重新绘制的
◆◆
答案: D
解析:施工单位应按以下要求编制竣工图:
(1)按施工图施工没有变动的,须在施工图上加盖并签署竣工图章。A选项错。
(2)一般性的图纸变更及符合杠改或划改要求的,可在原施工图上更改,在说明栏内注明变更依据,加盖并签署竣工图章。BC选项错。
(3)凡涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3的,应重新绘制竣工图(可不再加盖竣工图章)。重绘图应按原图编号,并在说明栏内注明变更依据,在图标栏内注明"竣工阶段"和绘制竣工图的时间、单位、责任人。监理单位应在图标上方加盖并签署"竣工图确认章"。 D选项正确。

18、反映叶片泵共性的综合性特征数是( )。
A 、 扬程
B 、 流量
C 、 比转数
D 、 功率
◆◆
答案: C
解析:本题考核的是叶片泵。水泵比转数(又称比转速、比速)是反映叶片泵共性的综合性的特征数,是水泵规格化的基础,也是现今通用的相似准数。

19、根据《工程建设项目勘察设计招标投标办法》的规定,关于水利工程勘察设计招标投标要求的说法,错误的是( )。
A 、 招标分为公开招标和邀请招标
B 、 公开招标中,投标人少于3个需要重新组织招标
C 、 工程项目涉及国家安全的必须进行招标
D 、 主要工艺、技术采用特定专利或者专有技术的可以不进行招标
◆◆
答案: C
解析:本题考核的是水利工程勘察设计招标投标的要求。
招标分为公开招标和邀请招标,故选项A正确。
公开招标中,投标人少于3个,或者所有投标均被评标委员会否决,需要重新组织招标的,故选项B正确。
工程项目涉及国家安全、国家秘密的,经批准后可不招标,故选项C错误。
主要工艺、技术采用特定专利或者专有技术的可以不进行招标,故选项D正确。

20、明挖爆破时,工作人员应在爆破后( )min进入工作面。
A 、 5
B 、 10
C 、 3
D 、 20
◆◆
答案: A
解析:明挖爆破时,应在爆破后5min 进入工作面;当不能确定有无盲炮时,应在爆破后15min进入工作面。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、水力发电项目中,监理单位应认真履行(  )职责。
A 、 组织设计交底
B 、 在施工组织设计中,制定保证质量的技术措施
C 、 签发设计单位的施工设计文件
D 、 协助项目法人进行施工单位资格审查
E 、 建立健全质量保证体系
◆◆
答案: A,C,D
解析:监理单位应认真履行以下职责:
(1)审批施工单位的施工组织设计、施工技术措施、施工详图。
(2)签发设计单位的施工设计文件(包括施工详图)。
(3)组织设计交底。
(4)按规定负责进行施工质量监督与控制。
(5)协助项目法人进行施工单位资格审查。
(6)组织或参加工程安全鉴定、工程质量检查、工程质量事故调查和处理、工程验收工作。
选项B、E属于施工单位应认真履行的职责。

22、根据《水法》,水资源规划分为( )。
A 、 全国战略规划
B 、 流域规划
C 、 区域规划
D 、 保护规划
E 、 节约用水规划
◆◆
答案: A,B,C
解析:本题考核的是水资源规划层次的划分。水资源规划按层次分为:全国战略规划、流域规划和区域规划。

23、水利工程质量监督机构对承建其监督项目的施工企业进行核查的内容包括( )等。
A 、 经营范围
B 、 质量认证证书
C 、 资质等级
D 、 资信证明
E 、 质量检查体系
◆◆
答案: A,C
解析:本题考核的是工程质量监督机构的质量监督权限。对监理、设计、施工等单位的资质等级、经营范围进行核查.发现越级承包工程等不符合规定要求的,责成项目法人(建设单位)限期改正,并向水行政主管部门报告。

24、土石坝填筑工程中,关于土石坝填筑作业的说法,正确的有( )。
A 、 辅料宜垂直于坝轴线进行,超径块料应打碎
B 、 按设计厚度铺料整平是保证压实质量的关键
C 、 黏性土含水量较低,主要应在料场加水
D 、 石渣料压实前应充分加水
E 、 对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利层间结合
◆◆
答案: B,C,D,E
解析:本题考核的是土石坝填筑作业。
铺料宜平行坝轴线进行,铺土厚度要匀,超径不合格的料块应打碎,杂物应剔除,故选项A错误。
按设计厚度铺料整平是保证压实质量的关键,故选项B正确。
黏性土料含水量偏低,主要应在料场加水,故选项C正确。
石渣料和砂砾料压实前应充分加水,故选项D正确。
对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利层间结合,故选项E正确。

25、根据《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),事故调查报告应当包括(  )。
A 、 发生事故的工程基本情况
B 、 调查中查明的事实
C 、 事故原因分析及主要依据
D 、 事故结论
E 、 补救措施
◆◆
答案: A,B,C,D
解析:事故调查报告应当包括:
①发生事故的工程基本情况;
②调查中查明的事实;
③事故原因分析及主要依据;
④事故发展过程及造成的后果(包括人员伤亡、经济损失)分析、评估;
⑤采取的主要应急响应措施及其有效性;
⑥事故结论;
⑦事故责任单位、事故责任人及其处理建议;
⑧调查中尚未解决的问题;
⑨经验教训和有关水利工程建设的质量与安全建议;
⑩各种必要的附件等。

26、平面位置放样的基本方法有(  )。
A 、 直角交会法
B 、 极坐标法
C 、 角度交会法
D 、 距离交会法
E 、 视距法
◆◆
答案: A,B,C,D
解析:平面位置放样的基本方法有:直角交会法、极坐标法、角度交会法、距离交会法等。

27、土料的渗透系数测定方法主要包括( )。
A 、 经验法
B 、 野外测定法
C 、 室内测定法
D 、 理论推导测算法
E 、 流网法
◆◆
答案: A,B,C
解析:渗透系数的大小主要取决于土的颗粒形状、大小、不均匀系数及水温,一般采用经验法、室内测定法、野外测定法确定。故本题应选ABC。

28、根据《大中型水电工程建设风险管理规范》GB/T 50927—2013的规定,在风险损失严重性程度等级标准中,下列可认定为较大严重程度的有( )。
A 、 工程造成500万元损失
B 、 长期工程工期延误2个月
C 、 建设人员死亡10人
D 、 造成非常大的自然灾害
E 、 紧急转移70人
◆◆
答案: A,B,E
解析:本题考核的是风险损失严重性程度等级标准。

29、《水法》中的水工程是指在江河、湖泊和地下水源上(  )水资源的各类工程。
A 、 开发
B 、 利用
C 、 节约
D 、 调配
E 、 保护
◆◆
答案: A,B,D,E
解析:水工程,是指水库、拦河闸坝、引(调、提)水工程、堤防、水电站(含航运水电枢纽工程)等在江河、湖泊上开发、利用、控制、调配和保护水资源的各类工程 。

30、根据《水电建设工程质量管理暂行办法》的规定,按对工程的耐久性、可靠性和正常使用的影响程度,检查、处理事故对工期的
影响时间长短和直接经济损失的大小,工程质量事故可分为( )。
A 、 质量缺陷事故
B 、 一般质量事故
C 、 重大质量事故
D 、 特大质量事故
E 、 轻微质量事故
◆◆
答案: B,C,D
解析:本题考核的是工程质量事故的分类。
按对工程的耐久性、可靠性和正常使用的影响程度,检查、处理事故对工期的影响时间长短和直接经济损失的大小,工程质量事故分类为:
(1)一般质量事故;
(2)较大质量事故;
(3)重大质量事故;
(4)特大质量事故。
故选项BCD正确。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、【背景资料】
某水利工程经监理工程师批准的施工网络计划如下图所示(单位:天)。

合同约定:工程所用全部材料、设备由承包人采购。如工程工期提前,奖励标准为1万元/天;如工程工期延误,支付违约金标准为1万元/天。
施工过程中发生如下事件:
事件1:当工程施工按计划进行到第100天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案。
方案一:修复设备。设备修复后E工作继续进行,修复时间是20天,修理费用2万元;
方案二:调剂设备。B工作所用的设备能满足E工作的需要,B完成后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行;
方案三:租赁设备。租赁设备的运输安装调剂时间为10天。设备正式使用期支付租赁费用,其标准为350天/元。
项目经理选择了最优方案并予以实施。
事件2:H工作为工程设备安装。设备进场,承包人进行检验和交货验收后,把将产品合格证书提交给监理工程师。监理要求重新检验并进行相关设备性能测试。H工作完成后承包人要求监理人增加设备测试费用0.5万元。

问题
1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早时间施工,分析指出事件1中项目经理选择的最优方案。
3.指出事件2中的不妥之处并简要说明理由。

答案:
1.计划工期为450天,E工作的总时差为15天。
关键线路为A→C→D→H→I(或①→③→④→⑥→⑦→⑧)。
2.项目经理应选择方案三。
本小题是施工组织管理方面的,考核对施工方案的技术经济比较和方案选择。
要选择最优方案,应从工期和费用两方面结合进行技术经济比较:
方案一,设备修复时间为20天,E工作的总时差为15天,影响工期5天,增加的工期延期的违约费用为1×5=5万元,加上修理费,共计7万元。
方案二,B工作第125天末结束,E工作将推迟25天完成,超过E工作的总时差,影响工期10天,增加费用10万元。
方案三,租赁设备安装调试10天,不超过E的总时差,不影响工期,E工作还需工作135天,增加设备租赁费用为47250元(350元/天×135天=47250元)。
三个方案综合比较,方案三合理。
3.不妥之处:设备进场,承包人进行检验和交货验收后,把将产品合格证书提交给监理工程师。
理由:对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书。
不妥之处:承包人要求监理人增加设备测试费用0.5万元
理由:设备测试费用应由承包人承担。 对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。

32、【背景资料】
某水电站工地,傍晚木工班班长带领全班人员在高程350m的混凝土施工工作面加班安装模板,并向全班交代系好安全带。当时天色已暗,照明灯已损坏,安全员不在现场。工作期间,一木工身体状况不良,为接同伴递来的木方条,卸下安全带后,水平移动2m,不料脚下木架断裂,其人踩空直接坠落至地面,高度为14.5m,经抢救无效死亡。

【问题】
1.对高处作业人员有哪些基本安全作业要求?指出本例中高处作业的级别和种类。
2.该例施工作业环境存在哪些安全隐患?工人可能存在的违章作业有哪些?
3.施工单位安全管理工作有哪些不足?如何改进?
4.对施工现场安全生产监督检查主要包括哪些内容?

1.从事高处作业人员必须经过安全教育和培训,掌握高处作业基础知识、提高安全意识,认真遵守操作规程和现场安全规定,并且身体健康。
本例中高处作业的级别为二级,为夜间(特殊)高处作业。
2.施工作业环境存在的安全隐患有:夜间施工照明设施已经损坏;人员直接坠地,说明高处作业未架设安全防护网;木架断裂,说明脚手架在使用过程中未进行检查和维修。
工人可能存在的违章作业有:身体状况不良时,进行高处作业;高处作业时不系安全带。
3.应健全施工单位安全生产责任制,全体员工应学习各工种安全操作规程、岗位管理制度,提高职工的安全素质、自我保护意识和能力。对于高处作业应架设安全网和防护栏,照明设施完备,经常性地或定期检查施工现场,及时查出事故隐患,采取有效的防护措施。
4.对施工现场安全生产监督检查内容主要包括:
(1)安全技术措施及专项施工方案落实情况。
(2)施工支护、脚手架、爆破、吊装、临时用电、安全防护设施和文明施工等情况。
(3)安全生产操作规程执行情况。
(4)安全生产"三类人员"和特种作业人员持证上岗情况。
(5)个体防护与劳动防护用品使用情况。
(6)应急预案中有关救援设备、物资落实情况。
(7)特种设备检验与维护状况。
(8)消防、防汛设施等落实及完好情况。

33、【背景资料】
某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合同条款规定:钢筋由发包人供应,投标人按到工地价3800元/t计算预算价格,税前扣除;管理所房屋列为暂估价项目,金额600万元。某投标人编制的投标文件部分内容如下:

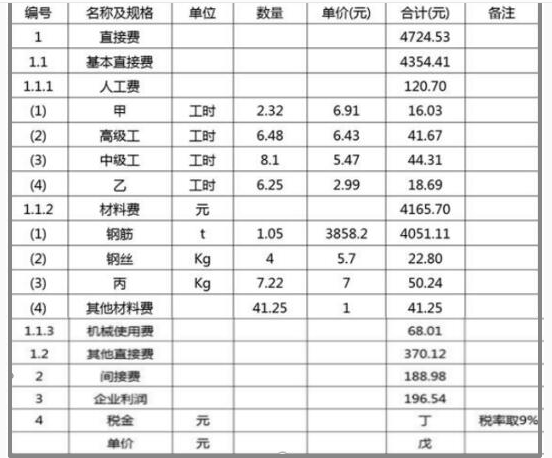

(1)已标价工程量清单中,钢筋制作与安装单价分析见表5-5:



(2)资格审查资料包括“近3年财务状况表”、“近5年完成的类似项目情况表”等相关表格及其证明材料复印件。

【问题】
1.根据“钢筋制作与安装单价分析表”回答下列问题:
(1)指出甲、乙、丙分别代表的名称;
(2)计算税金(丁)和单价(戊)(计算结果保留两位小数);
(3)说明钢筋的数量取为“1.05”的理由。
2.除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容?
3.资格审查资料中“近3年财务状况表”和“近5年完成的类似项目情况表”分别应附哪些证明材料?
4.预留暂估价的目的是什么?

答案:
1.(1) 甲代表工长,乙代表初级工,丙代表焊条。
(2)税金=(直接费+间接费+利润)*9%=(4724.53+188.98+196.54)*9%=459.90元,即丁为459.90。
工程单价=直接费+间接费+利润+税金=4724.53+188.98+196.54+459.90=5569.95元,即戊为5569.95。
(3)1.05为损耗系数。理由:考虑了钢筋制作安装过程中的损耗。
2.发包人提供的材料和工程设备,还应在专用合同条款中写明材料和工程设备的规格、数量、交货方式、交货地点和计划交货日期
等。
3.“近3年财务状况表”,应附经会计师事务所或审计机构审计的财务会计报表,包括资产负债表、现金流量表、利润表和财务情况说
明书的复印件;
“近5年完成的类似项目情况表”,应附中标通知书和(或)合同协议书、工程接收证书(工程竣工验收证书)、合同工程完工证书的复印
件。
4.在工程招标阶段已经确定的材料、工程设备或工程项目,但又无法在当时确定准确价格,而可能影响招标效果的,可由发包人在
工程量清单中给定一个暂估价。

34、【背景资料】
某水利枢纽工程建设内容包括大坝、溢洪道、水电站等建筑物。该工程由某流域管理机构组建的项目法人负责建设,某施工单位负责施工。在工程施工过程中发生了如下事件:
事件1:溢洪道施工需要进行爆破作业,施工单位使用一辆3.0t的小型载重汽车,将800kg的雷管、炸药等爆破器材集中装运至施工现场。
事件2:在进行水电站深基坑开挖过程中,由于开挖边坡较陡,引起塌方,致3人死亡、2人重伤、1人轻伤。在事故调查时发现,该工程施工前,施工单位已按安全生产的相关规定,并结合本工程的实际情况,编制了深基坑开挖专项施工方案,该方案编制完成后直接报监理单位批准实施。
事件3:为创建文明建设工地,施工单位根据水利系统文明建设工地的相关要求,在施工现场大门口悬挂“五牌一图”,并制定了相关管理制度。在大坝地基处理、溢洪道和水电站厂房底板施工完成后,已完工程量达到全部建安工程量的25%时,施工单位向水利部申报水利系统文明建设工地。

【问题】
1.指出并改正事件1关于爆破器材运输与装卸作业的不妥之处。
2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件2中的安全事故等级。施工单位编制的基坑开挖专项施工方案的报批过程有无不妥之处?如有请说明理由。
3.根据水利系统文明建设工地的相关规定,施工单位在施工现场大门口悬挂的“五牌一图”分别是什么?
4.该工程是否符合申报水利系统文明建设工地的基本条件?为什么?指出并改正申报工作中还有哪些不妥之处。

答案:
1. 不妥之处:雷管、炸药等爆破器材集中装运。
改正:雷管与炸药不允许在同一车厢或同一地点装卸。
2.(1)事件2为较大事故。
(2)施工单位编制的基坑开挖专项施工方案的报批过程有不妥之处。
理由:
1)方案要附具安全验算结果;
2)方案要经单位技术负责人签字及总监理工程师核签后实施;
3)深基坑专项施工方案施工单位要组织专家论证、审查。
3.“五牌一图”是指:工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌,施工现场总平面图。
4.(1)该工程不符合申报水利系统文明建设工地的基本条件。
理由:该工程发生3人死亡、2人重伤、1人轻伤事故(属于较大质量与安全事故),不得申报“文明工地”。
(2)不妥之处:该工程仅制定了管理制度、挂“五牌一图”不妥。
改正:还应满足文明工地创建标准,即体制机制健全、质量管理到位、安全施工到位、环境和谐有序、文明风尚良好、创建措施有力。

35、【背景资料】
某水利工程项目由政府投资建设,采用公开招标方式进行施工招标,业主委托具有相应招标代理和造价咨询资质的中介机构编制了招标文件和招标控制价。
该项目招标文件包括如下规定:
(1)招标人不组织项目现场勘察活动;
(2)投标人对招标文件有异议的,应当在投标截止时间10日前提出,否则招标人拒绝回复;
在项目的投标及评标过程中发生了以下事件:
事件1:投标人A为外地企业,对项目所在区域不熟悉,向招标人申请希望招标人安排一名工作人员陪同勘察现场,招标人同意。
事件2:评标过程中,投标人A和投标人B的总价和所有分部分项工程综合单价相差相同的比例。
事件3:通过市场调查,工程量清单中某材料暂估单价与市场调查价格有较大偏差,为规避风险,投标人C在投标报价计算相关分部分项工程项目综合单价时采用了该材料市场调查的实际价格。

【问题】
1.请逐分析项目招标文件包括(1)~(2)规定是否妥当,并分别说明理由。
2.事件1中,招标人的做法是否妥当?并说明理由。
3.事件2中,评标委员会应该如何处理?并说明理由。
4.事件3中,投标人C的做法是否妥当?并说明理由。

答案:
1.(1)妥当。
理由:《招标投标法》规定,招标人根据招标项目的具体情况,可以组织潜在投标人踏勘项目现场。《招标投标法实施条例》规定,招标人不得组织单个或部分潜在投标人踏勘项目现场,因此招标人可以不组织项目现场踏勘。
(2)妥当。
理由:潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出。招标人应当自收到异议之日起3日内作出答复;作出答复前,应当暂停招标投标活动。
2.事件1中,招标人的做法不妥当。
理由:招标人不得单独或者分别组织部分投标人进行现场踏勘,因此招标人不能安排一名工作人员陪同勘察现场。
3.事件2,关于投标人A和投标人B,评标委员会应该否决其投标。
理由:有下列情形之一的,视为投标人相互串通投标:
(1)不同投标人的投标文件由同一单位或者个人编制;
(2)不同投标人委托同一单位或者个人办理投标事宜;
(3)不同投标人的投标文件载明的项目管理成员为同一人;
(4)不同投标人的投标文件异常一致或者投标报价呈规律性差异;
(5)不同投标人的投标文件相互混装;
(6)不同投标人的投标保证金从同一单位或者个人的账户转出。
4.投标人C的做法不妥当。
理由:暂估价不变动和更改。当招标人提供的其他项目清单中列示了材料暂估价时,应根据招标人提供的价格计算材料费,并在分部分项工程量清单与计价表中表现出来。
