一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、根据《水利水电工程标准施工招标文件》的规定,关于施工招标程序的说法,正确的是(  )。
A 、 招标人可以组织部分投标人进行现场踏勘
B 、 招标文件的澄清和修改通知将在投标截止时间20d前以书面形式发给投标人
C 、 招标人应当自收到异议之日起3日内作出答复
D 、 重新招标时投标人仍少于3个的,经地方人民政府批准后可不再进行招标
◆◆
答案: C
解析:本题考核的是水利水电工程的施工招标程序。
招标人可以组织投标人踏勘项目现场,向其介绍工程场地和相关环境的有关情况,但招标人不得单独或者分别组织部分投标人进行现场踏勘,故选项A错误。
招标文件的澄清和修改通知将在投标截止时间15d前以书面形式发给所有购买招标文件的投标人,故选项B错误。
招标人应当自收到异议之日起3日内作出答复,故选项C正确。
有下列情形之一的,招标人将重新招标:
(1)投标截止时间止,投标人少于3个的。
(2)经评标委员会评审后否决所有投标的。
(3)评标委员会否决不合格投标或者界定为废标后因有效投标不足3个使得投标明显缺乏竞争,评标委员会决定否决全部投标的。
(4)同意延长投标有效期的投标人少于3个的。
(5)中标候选人均未与招标人签订合同的。
重新招标后,仍出现前述规定情形之一的,属于必须审批的水利工程建设项目,经行政监督部门批准后可不再进行招标,故选项D错误。

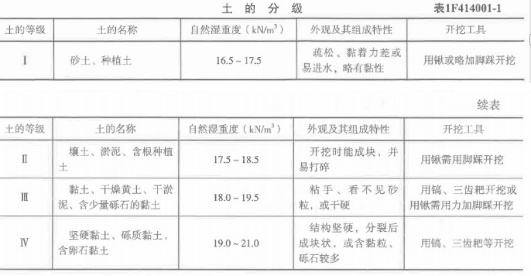

2、水利水电工程基础施工中,属于Ⅲ级土的是(  )。
A 、 砂土
B 、 含少量砾石的黏土
C 、 壤土
D 、 含卵石黏土
◆◆
答案: B
解析:含少量砾石的黏土属于水利水电工程基础施工中的Ⅲ级土。



3、土石方工程爆破技术中,与深孔爆破法比较,浅孔爆破具有(  )的特点。
A 、 单位体积岩石相应钻孔工作量小
B 、 单位耗药量低
C 、 生产效率高
D 、 便于控制开挖面形状
◆◆
答案: D
解析:本题考核的是浅孔爆破的特点。浅孔爆破法能均匀破碎介质,不需要复杂的钻孔设备,操作简单,可适应各种地形条件,而且便于控制开挖面的形状和规格。但是,浅孔爆破法钻孔工作量大,每个炮孔爆破下的方量不大,因此生产率较低,故选项D正确。

4、根据《水利工程工程量清单计价规范》GB 50501—2007,某分类分项工程的项目编码为500101002001 ,其中002这一级编码的含义是(  )。
A 、 水利工程顺序码
B 、 清单项目顺序码
C 、 分类工程顺序码
D 、 分项工程顺序码
◆◆
答案: D
解析:本题考核的是分类分项工程量清单项目编码。
分类分项工程量清单项目编码采用十二位阿拉伯数字表示(由左至右计位)。一~九位为统一编码,其中,一、二位为水利工程顺序码,三、四位为专业工程顺序码,五、六位为分类工程顺序码,七、八、九位为分项工程顺序码,十~十二位为清单项目名称顺序码。

5、根据《水电建设工程质量管理暂行办法》的规定,水电工程建设监理单位对其验收合格项目的施工质量负(  )责任。
A 、 直接
B 、 间接
C 、 部分
D 、 全部
◆◆
答案: A
解析:本题考核的是水力发电工程建设各方质量管理职责。
监理单位对工程建设过程中的设计与施工质量负监督与控制责任,对其验收合格项目的施工质量负直接责任,故选项A正确。

6、水利水电工程中,水电站的布置形式是利用引水道来集中河段落差形成发电水头的水电站,这种形式称之为(  )。
A 、 坝式水电站
B 、 河床式水电站
C 、 引水式水电站
D 、 导水式水电站
◆◆
答案: C
解析:本题考核的是引水式水电站的布置形式。
引水式水电站是利用引水道来集中河段落差形成发电水头的水电站,常建于流量小、河道纵坡降大的河流中、上游。 故选项C正确。

7、根据《水利水电工程等级划分及洪水标准》(SL252—2017),某泵站工程等别为Ⅱ等,其次要建筑物级别应为(  )级。
A 、 2
B 、 3
C 、 4
D 、 5
◆◆
答案: B
解析:该泵站工程等别为Ⅱ等,其主要建筑物级别为2级,次要建筑物级别为3级。




8、根据《水法》,堤防工程护堤地属于(  )。
A 、 工程效益范围
B 、 工程管理范围
C 、 工程保护范围
D 、 工程行洪范围
◆◆
答案: B
解析:水工程管理范围是指为了保证工程设施正常运行管理的需要而划分的范围,如堤防工程的护堤地等,水工程管理单位依法取得土地的使用权,故管理范围通常视为水工程设施的组成部分。

9、在边坡的破坏形式中,(  )是分布最广、危害最大的一种。
A 、 滑坡
B 、 崩塌
C 、 蠕动变形
D 、 松弛张裂
◆◆
答案: A
解析:滑坡是指边坡岩体主要在重力作用下沿贯通的剪切破坏面发生滑动破坏的现象。在边坡的破坏形式中,滑坡是分布最广、危害最大的一种。

10、水利水电混凝土工程中,关于自升式模板施工工艺的说法,正确的是(  )。
A 、 模板采用插挂式锚钩,简单实用,定位准,拆装快
B 、 多用钢模,作为浇筑混凝土墙和隧洞混凝土衬砌使用
C 、 自升式模板自重大,升程不准确
D 、 在浇筑过程中,模板的面板紧贴混凝土面滑动
◆◆
答案: A
解析:本题考核的是自升式模板的施工工艺。
模板采用插挂式锚钩,简单实用,定位准,拆装快,故选项A正确。
移动式模板多用钢模,作为浇筑混凝土墙和隧洞混凝土衬砌使用,B选项错。
自升式模板突出优点是自重轻,自升电动装置具有力矩限制与行程控制功能,运行安全可靠,升程准确,故选项C错误。
在浇筑过程中,模板的面板紧贴混凝土面滑动,以适应混凝土连续浇筑的要求,属于滑升模板的特点,故选项D错误。

11、某水轮机型号为HL220—LJ—200,其中“220”表示(  )。
A 、 转轮型号
B 、 工作水头
C 、 主轴型号
D 、 转轮标称直径
◆◆
答案: A
解析:HL220—LJ—200,表示转轮型号为220的混流式水轮机,立轴,金属蜗壳,转轮标称直径为200cm。

12、经常性排水排水量的组成不包括(  )。
A 、 围堰和地基在设计水头的渗流量
B 、 覆盖层中的含水量
C 、 排水时降水量
D 、 施工用水量
◆◆
答案: D
解析:经常性排水排水量的组成包括:围堰和地基在设计水头的渗流量、覆盖层中的含水量、排水时降水量及施工弃水量。

13、混凝土抗渗等级W2表示(  )。
A 、 抵抗压力水渗透作用的能力为2MPa
B 、 抵抗压力水渗透作用的能力为0.2MPa
C 、 抵抗压力水渗透作用的能力为20次
D 、 抵抗压力水渗透作用的能力为2次
◆◆
答案: B
解析:抗渗性是指混凝土抵抗压力水渗透作用的能力。抗渗等级分为W2、W4、W6、W8、W10、W12等,即表示混凝土能抵抗0.2MPa、0.4MPa,0.6MPa、0.8MPa、1.0MPa、1.2MPa的水压力而不渗水。

14、下列导流方式中,属于混凝土坝分段围堰法导流方式的是(  )导流。
A 、 明渠
B 、 隧洞
C 、 涵管
D 、 底孔
◆◆
答案: D
解析:本题考核的是混凝土坝分段围堰法的导流方式。
根据不同时期泄水道的特点,分期围堰导流中又包括束窄河床导流和通过已建或在建的建筑物导流。
通过建筑物导流的主要方式,包括设置在混凝土坝体中的底孔导流、混凝土坝体上预留缺口导流、梳齿孔导流,平原河道上低水头河床式径流电站可采用厂房导流等,故选项D正确。

15、土坝黏性土填筑的设计控制指标包括压实度和(  )。
A 、 最优含水率
B 、 密实度
C 、 最大干密度
D 、 相对密实度
◆◆
答案: A
解析:含砾和不含砾的黏性土的填筑标准应以压实度和最优含水率作为设计控制指标。

16、根据《水工程建设规划同意书制度管理办法(试行)》的规定,水行政主管部门应自收到申请之日起(  )个工作日内对申请材料进行审查,并根据情况作出处理。
A 、 3
B 、 5
C 、 7
D 、 15
◆◆
答案: B
解析:本题考核的是水行政主管部门对申请材料进行审查的时间。水行政主管部门应当自收到申请之日起5个工作日内对申请材料进行审查,并根据情况作出处理。

17、根据《防洪法》的规定,水库工程验收前应对工程进行(  )鉴定。
A 、 蓄水水位
B 、 蓄水安全
C 、 蓄水库容
D 、 蓄水流量
◆◆
答案: B
解析:本题考核的是水库工程验收前的鉴定。水库工程验收前应对工程进行蓄水安全鉴定。

18、根据《水利部关于印发水利工程建设项目代建制管理指导意见的通知》的规定,关于代建单位具备条件的说法,错误的是(  )。
A 、 代建单位要有独立的事业的资格
B 、 由政府专门设立的水利工程建设管理机构并具有同等规模等级项目的建设管理业绩
C 、 承担过中型或中大型的水利工程项目法人职责的单位,可进行代建
D 、 具有与代建管理相适应的组织机构、管理能力、专业技术与管理人员
◆◆
答案: C
解析:本题考核的是代建单位具备的条件。
代建单位应具备以下条件:
(1)具有独立的事业或企业法人资格,故选项A正确。
(2)具有满足代建项目规模等级要求的水利工程勘测设计、咨询、施工总承包一项或多项资质以及相应的业绩;或者是由政府专门设立(或授权)的水利工程建设管理机构并具有同等规模等级项目的建设管理业绩,或者承担过大型水利工程项目法人职责的单位,故选项B正确,故选项C错误。
(3)具有与代建管理相适应的组织机构、管理能力、专业技术与管理人员,故选项D正确。

19、根据《水利水电工程标准施工招标文件》(2009年版),关于发包人责任和义务的说法,正确的是(  )。
A 、 发包人应办理法律规定的有关施工证件和批件
B 、 发包人应组织设计单位向承包人进行设计交底
C 、 发包人应对施工作业和施工方法的完备性负责
D 、 除合同另有约定外,合同工程完工证书颁发前,发包人应负责照管和维护工程
◆◆
答案: B
解析:本题考核的是发包人责任和义务。
选项A错误,发包人应协助承包人办理法律规定的有关施工证件和批件。
选项B正确,发包人应根据合同进度计划,组织设计单位向承包人进行设计交底。
选项C错误,承包人应对施工作业和施工方法的完备性负责。
选项D错误,除合同另有约定外,合同工程完工证书颁发前,承包人应负责照管和维护工程。

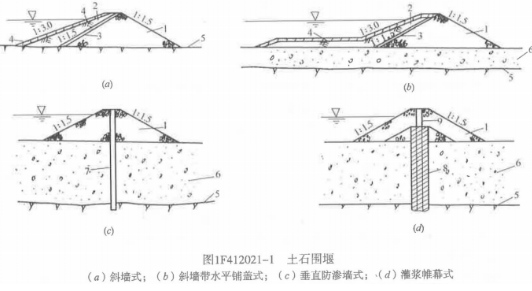

20、下图所示土石围堰的防渗形式属于(  )。


A 、 斜墙式
B 、 斜墙带水平铺盖式
C 、 垂直防渗墙式
D 、 灌浆帷幕式
◆◆
答案: D
解析:本题考核的是土石围堰的防渗形式。土石围堰的防渗结构形式有斜墙式、斜墙带水平铺盖式、垂直防渗墙式及灌浆帷幕式。本题图示属于灌浆帷幕式。




二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、水利系统文明建设工地创建标准包括(  )。
A 、 基本建设程序规范
B 、 体制机制健全
C 、 质量管理到位
D 、 工程监理制度到位
E 、 文明风尚良好
◆◆
答案: B,C,E
解析:水利系统文明建设工地创建标准包括:
①体制机制健全;
②质量管理到位;
③安全施工到位;
④环境和谐有序;
⑤文明风尚良好;
⑥创建措施有力。

22、水力发电工程中,下列需要监理单位进行安全检查签证的有(  )。
A 、 大型起重机械投入使用前
B 、 施工单位安全生产费的使用情况
C 、 危险性较大分部分项工程专项施工方案的实施
D 、 土建交付安装工序交接前
E 、 脚手架投入使用前
◆◆
答案: A,D,E
解析:本题考核的是需要监理单位进行安全检查签证的工序及施工设施。对大中型起重机械、脚手架、跨越架、施工用电、危险品库房等重要施工设施投入使用前进行安全检查签证。土建交付安装、安装交付调试及整套启动等重大工序交接前进行安全检查签证,故选项ADE正确。监督施工单位安全生产费的使用、安全教育培训情况属于监理单位的安全职责,不需要进行安全检查签证,故选项B错误。危险性较大分部分项工程专项施工方案的实施进行现场监理,不需要进行安全检查签证,故选项C错误。

23、因暂停施工增加的费用和(或)工期延误由承包人承担的责任包括(  )。
A 、 承包人违约引起的暂停施工
B 、 现场连续下雨3天引起的暂停施工
C 、 为工程的合理施工所必需的暂停施工
D 、 为保证工程安全所必需的暂停施工
E 、 现场异常恶劣气候条件引起的暂停施工
◆◆
答案: A,C,D
解析:因下列暂停施工增加的费用和(或)工期延误由承包人承担:
①承包人违约引起的暂停施工;
②由于承包人原因为工程合理施工和安全保障所必需的暂停施工;
③承包人擅自暂停施工;
④承包人其他原因引起的暂停施工;
⑤专用合同条款约定由承包人承担的其他暂停施工。
"异常恶劣的气候条件"属于发包人的责任,"不利气候条件"对施工的影响则属于承包人应承担的风险。
提示:易选项为B选项,需要考虑异常恶劣气候条件的界定。参考异常恶劣的气候条件日降雨量大于 mm的雨日超过天 B选项无法明确是否构成异常恶劣的气候条件,因异常恶劣气候条件造成的工期延误和工程损坏,应由发包人与承包人参照不可抗力的约定协商处理。故保险起见,本题B选项不选。

24、水利工程建设项目审计按建设过程分为(  )审计。
A 、 前期工作
B 、 开工
C 、 建设期间
D 、 竣工决算
E 、 竣工后
◆◆
答案: B,C,D
解析:水利工程建设项目审计按建设过程分为开工审计、建设期间审计、竣工决算审计。

25、灌浆时特殊情况处理说法错误的有(  )。
A 、 冒浆漏浆采用嵌缝、表面封堵进行处理
B 、 串浆时可以同时进行灌浆,可以一泵一孔同时灌浆
C 、 串浆时可以同时进行灌浆,可以一泵灌多孔
D 、 灌浆工作因故中断,如无条件在短时间内恢复灌浆时,则应先进行扫孔,再恢复灌浆
E 、 灌浆工作必须连续进行
◆◆
答案: C,D
解析:灌浆过程中,发现冒浆漏浆,应根据具体情况采用嵌缝、表面封堵、低压、浓浆、限流、限量、间歇、待凝、复灌等方法进行处理。 A选项正确。
灌浆过程中发生串浆时应阻塞串浆孔,待灌浆孔灌浆结束后,再对串浆孔进行扫孔、冲洗、灌浆。如注入率不大,且串浆孔具备灌浆条件,也可一泵一孔同时灌浆。B选项正确。C选项错。
灌浆必须连续进行(E选项正确),若因故中断,应按下列原则处理:
(1)应尽快恢复灌浆。如无条件在短时间内恢复灌浆时,应立即冲洗钻孔,再恢复灌浆。若无法冲洗或冲洗无效,则应进行扫孔,再恢复灌浆。D选项错。
(2)恢复灌浆时,应使用开灌比级的水泥浆进行灌注。如注入率与中断前相近,则可采用中断前水泥浆的比级继续灌注;如注入率较中断前减少较多,应逐级加浓浆液继续灌注;如注入率较中断前减少很多,且在短时间内停止吸浆,应采取补救措施。
故本题答案为CD选项。

26、水利水电工程建筑材料中,反映水泥混凝土质量的主要技术指标有(  )。
A 、 安定性
B 、 和易性
C 、 压缩性
D 、 耐久性
E 、 强度
◆◆
答案: B,D,E
解析:本题考核的是水泥砂浆的具体指标。反映水泥混凝土质量的主要技术指标有和易性、强度及耐久性,故选项BDE正确。

27、下列水工建筑物中,属于输水建筑物的有(  )。
A 、 渠道
B 、 导流堤
C 、 引水隧洞
D 、 引水涵管
E 、 海塘
◆◆
答案: A,C,D
解析:输水建筑物是为了发电、灌溉和供水的需要,从上游向下游输水用的建筑物,如引水隧洞、引水涵管、渠道等。

28、开展堤防工程施工准备阶段工作应具备的条件包括(  )。
A 、 项目可行性研究报告已经批准
B 、 施工图已通过审查
C 、 年度投资计划已下达或建设资金已落实
D 、 已办理报建手续
E 、 环境影响评价文件等已经批准
◆◆
答案: A,C,E
解析:水利工程建设项目具备以下条件,项目法人即可开展施工准备,开工建设:
①项目可行性研究报告已经批准;
②环境影响评价文件等已经批准;
③年度投资计划已下达或建设资金已落实。

29、水利水电工程施工测量中,关于水利工程施工期间外部变形监测的说法,正确的有(  )。
A 、 监测控制点的精度应不低于四等网的标准
B 、 基点必须建立在变形区以内稳固的基岩上
C 、 测点应与变形体牢固结合
D 、 滑坡测点宜设在滑动量小的部位
E 、 山体裂缝观测点应埋设在裂缝两侧
◆◆
答案: A,C,E
解析:本题考核的是水利水电工程施工期间外部变形的监测。
变形观测的基点,应尽量利用施工控制网中较为稳固可靠的控制点,也可建立独立的、相对的控制点,其精度应不低于四等网的标准,故选项A正确。
工作基点必须建立在变形区以外稳固的基岩上,故选项B错误。
测点应与变形体牢固结合,并选在变形幅度、变形速率大的部位,且能控制变形体的范围,故选项C正确。
滑坡测点宜设在滑动量大、滑动速度快的轴线方向和滑坡前沿区等部位,故选项D错误。
山体或建筑物裂缝观测点,应埋设在裂缝的两侧,标志的形式应专门设计,故选项E正确。

30、反铲挖掘机每一作业循环包括(  )等过程。
A 、 挖掘
B 、 运土
C 、 回转
D 、 卸料
E 、 返回
◆◆
答案: A,C,D,E
解析:本题考核的是反铲挖掘机每一作业循环的过程。反铲挖掘机的基本作业方式有沟端挖掘、沟侧挖掘、直线挖掘、曲线挖掘、保持一定角度挖掘、超深沟挖掘和沟坡挖掘等。反铲挖掘机每一作业循环包括挖掘、回转、卸料和返回等四个过程。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、【背景资料】
陈村拦河闸设计过闸流量2000m3/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:
事件1:招标人对主体工程施工标进行公开招标,招标人拟定的招标公告中有如下内容:
(1)投标人须具备堤防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。
(2)投标人必须具有××省颁发的投标许可证和安全生产许可证。
(3)凡有意参加投标者,须派员持有关证件于2014年6月15日上午8:00~12:00,下午14:30~17:30向招标人购买招标文件。
(4)定于2014年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。
事件2:由于石材短缺,为满足工期的需要,监理人指示承包人将护坡形式由砌石变更为混凝土砌块,按照合同约定,双方依据现行水利工程概(估)算编制管理规定编制了混凝土砌块单价,单价中人工费、材料费、机械使用费分别为10元/m3、389元/m3、1元/3m3
受混凝土砌块生产安装工艺限制,承包人无力完成,发包人向承包人推荐了专业化生产安装企业A作为分包人。
事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单见表3。




【问题】
1.指出上述公告中的不合理之处。
2.发包人向承包人推荐了专业化生产安装企业A作为分包人,对此,承包人可以如何处理?对承包人的相应要求有哪些?
3.若其他直接费费率取2%,间接费费率取6%,企业利润率取7%,计算背景资料中每立方米混凝土砌块单价中的其他直接费、间接费、企业利润(保留两位小数)。

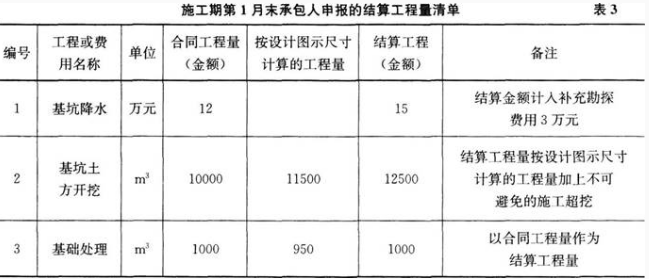

4.指出施工期第1月结算工程量清单中结算工程量(全额)不妥之处,并说明理由。

答案:
1.上述公告不合理之处如下:
(1)堤防工程专业承包一级的资质要求不合理;
(2)××省投标许可证的要求不合理;
(3)招标文件的出售时间不合理,招标文件的发售期不得少于5 日 ;
(4)投标人必须参加标前会的要求不合理。
2.承包人分具体情况进行不同的处理,情况如下:
(1)承包人可以同意。承包人必须与分包人A签订分包合同,并对分包人A的行为负全部责任。
(2)承包人有权拒绝。可以自行选择分包人,承包人自行选择分包人必须经发包人书面认可。
3.其他直接费:(10+389+1)×2%=8元/m3
间接费:(10+389+1+8)×6%=24.48元/m3
企业利润:(10+389+1+8+24.48)×7%=30.27元/m3
4.施工期第1月结算工程量清单中结算工程量(全额)的不妥之处及理由如下:
不妥之处:补充勘探费用。
理由:承包人为其临时工程所需进行的补充勘探费用由承包人自行承担。
不妥之处:不可避免的土方开挖超挖量。
理由:该费用已包含在基坑土方开挖单价中。
不妥之处:以合同工程量作为申报结算工程量。
理由:合同工程量是合同工程估算工程量,结算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量。

32、【背景资料】
承包人承担某水闸工程施工,编制的施工总进度计划中相关工作如下:(1)场内道路;(2)水闸主体施工;(3)围堰填筑;(4)井点降水;(5)材料仓库;(6)基坑开挖;(7)地基处理;(8)办公、生活用房等。监理工程师批准了该施工总进度计划。其中部分工程施工网络进度计划如图3所示。


施工中发生如下事件:
事件1:工程初期排水施工中,围堰多处滑坡。承包人采取技术措施后,保证了围堰安全,但造成A工作时间延长5d。
事件2:岸坡开挖过程中,遭遇局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40d,承包人以不利物质条件为缘由,提出延长工期和增加费用要求。发包人认为该事件应按不可抗力事件处理,同意延长工期,补偿部分费用。

【问题】
1.根据《水利水电工程施工组织设计规范》S1303—2017,指出背景资料的相关工作中属于工程准备期的工作(用编号表示);工程施工总工期中,除工程准备期外,还应包括哪些施工时段?

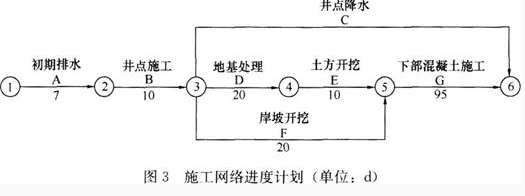

2.施工网络进度计划图中,不考虑事件1和事件2的影响,C工作的持续时间应为多少天?并说明理由。
3.事件1中承包人所采取的技术措施应包括哪些内容?
4.根据《水利水电工程标准施工招标文件》,对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。
5.综合事件1、事件2,指出完成图示的施工网络进度计划的实际工期。承包人有权要求延长工期多少天?并简要说明理由。

答案:
1.工程准备期的工作有①、③、⑤、⑧;除工程准备期外还包括主体工程施工期、工程完建期。
2.C工作持续的时间应为125d。
理由:井点降水工作应从基坑开挖到基坑全部回填完毕期间一直不停止,将伴随地基处理、土方开挖、下部混凝土施工过程。
3.事件1中承包人所采取的技术措施应包括:设置合理坡度、设置边坡护面、基坑支护、降低地下水位等。
4.对事件2中事件性质的界定,认为是承包人正确。
理由:水利水电工程的不利物质条件,指在施工过程中遭遇诸如地下工程开挖中遇到发包人进行的地质勘探工作未能查明的地下溶洞或溶蚀裂隙和坝基河床深层的淤泥层或软弱带等,使施工受阻。承包人遇到不利物质条件时,应采取适应不利物质条件的合理措施继续施工,并及时通知监理人。承包人有权要求延长工期及增加费用。并按变更的约定办理。不可抗力事件的特征为不可预见,不可避免,不能克服。
5.综合事件1、事件2,完成图示的施工网络进度计划的实际工期为157d。
承包人有权要求延后工期10d。
理由:该网络计划的关键线路为①→②→③→④→⑤→⑥和①→②→③→⑥。
事件1中,A工作虽在关键路线上,可使总工期延后5d,但工期延长的责任属承包人,因此无权要求延长。
事件2中,F工作的总时差为10d,持续时间延长20d,会使总工期延长10d,且造成延长的责任在发包人,因此有权要求延长工期10d。

33、【背景资料】
某大型泵站枢纽工程,泵型为立式轴流泵,装机功率6×1850kW,设计流量150m/s。
枢纽工程包括进水闸(含拦污栅)、前池、进水池、主泵房、出水池、出水闸、变电站、管理设施等。主泵房采用混凝土灌注桩基础。
施工过程中发生了如下事件:
事件1:承包人在开工前进行的有关施工准备工作如下:①土料场清表;②测量基准点接收;③水泥、砂、石、钢筋等原材料检验;④土料场规划;⑤混凝土配合比设计;⑥土围堰填筑;⑦基坑排水;⑧施工措施计划编报;⑨生活营地建设;⑩木工加工厂搭建;混凝土拌合系统建设。
事件2:枢纽工程施工过程中完成了如下工作:①前池施工;②基础灌注桩施工;③出水池施工;④进水流道层施工;⑤联轴层施工;⑥进水闸施工;⑦出水闸施工;⑧水泵层施工;⑨拦污栅安装;⑩进水池施工;?厂房施工;?电机层施工。
事件3:主泵房基础灌注桩共72根,项目划分为一个分部工程且为主要分部工程,该分部工程划分为12个单元工程,每个单元工程灌注桩根数为6根。质量监督机构批准了该项目划分,并提出该灌注桩为重要隐蔽单元工程,要求质量评定和验收时按每根灌注桩填写重要隐蔽单元工程质量等级签证表。
事件4:进水池左侧混凝土翼墙为前池及进水池分部工程中的一个单元工程。施工完成后,经检验,该翼墙混凝土强度未达到设计要求,经设计单位复核,不能满足安全和使用功能要求,决定返工重做,导致直接经济损失35万元,所需时间40d。返工重做后,该单元工程质量经检验符合优良等级标准,被评定为优良,前池及进水池分部工程质量经检验符合优良等级标准,被评定为优良。
事件5:该工程竣工验收前进行了档案专项验收。档案专项验收的初步验收和正式验收分别由监理单位和项目法人主持。

【问题】
1.指出事件1中直接为混凝土工程所做的施工准备工作(用工作编号表示,如①、②)。
2.指出事件2中主泵房部分相关工作适宜的施工顺序(用工作编号和箭头表示,如①→②)。
3.根据《水利水电工程施工质量检验与评定规程》S1 176—2007,指出事件3中的不妥之处,并改正。
4.根据《水利水电工程施工质量检验与评定规程》S1 176—2007,分别指出事件4中单元工程、分部工程质量等级评定结果是否正确?并简要说明事由。
5.根据《水利工程质量事故处理暂行规定》的规定,确定事件4中质量事故的类别,并简要说明事由。
6.根据《水利工程建设项目档案验收管理办法》的规定,指出事件5中的不妥之处,并改正。

答案:
1.事件1中直接为混凝土工程所做的施工准备工作为:③、⑤、⑧、⑨、?。
2.事件2中主泵房部分相关工作适宜的施工顺序为:②→④→⑧→⑤→?→?(④→⑧、⑧→⑤、⑤→?、②→④、?→?)。
3.不妥之处:混凝土灌注桩质量评定和验收按每根填写重要隐蔽单元工程质量等级签证。
改正:应按事件3中的每个单元工程填写。
4.该单元工程质量等级评定为优良是正确的,因为返工重做的可重新评定质量等级。
该分部工程质量等级评定为优良是不正确的,因为发生过质量事故的分部工程质量等级不能评定为优良。
5.事件4中的质量事故为较大质量事故。
理由:直接经济损失费用35万元大于30万元,且小于100万元;事故处理工期40d大于1个月,且小于3个月。
6.档案专项验收的初步验收和正式验收分别由监理单位和项目法人主持进行不妥。
初步验收应由工程竣工验收主持单位委托相关单位主持,正式验收应由工程竣工验收主持单位的档案业务主管部门主持。

34、【背景资料】
某省重点水利工程项目计划于2013年12月28日开工,由于工程复杂,技术难度高,一般施工队伍难以胜任,业主自行决定采取邀请招标方式。于2013年9月8日向通过资格预审的A、B、C、D、E五家施工企业发出投标邀请书。该五家施工企业均接受了邀请,并于规定时间2013年9月20~22日购买了招标文件。招标文件中规定,2013年10月18日下午4时为投标截止时间,2013年11月10日发出中标通知书。
在投标截止时间前,A、B、D、E四家企业提交了投标文件,但C企业于2013年10月28日下午5时才送达投标文件,原因是路途堵车。
2013年10月21日下午由当地招标投标监督管理办公室主持进行了公开开标。
评标委员会成员由7人组成,其中当地招标投标监督管理办公室1人,公证处1人,招标人1人,技术、经济方面专家4人。评标时发现E企业投标文件虽无法定代表人签字和委托人授权书,但投标文件均已有项目经理签字并加盖了单位公章。评标委员会于2013年10月
28日提出了书面评标报告。B、A企业分列综合得分第一名、第二名。由于B企业投标报价高于A企业,2013年11月10日招标人向A企业发出了中标通知书,并于2013年12月12日签订了书面合同。

问题:
1.业主自行决定采取邀请招标方式的做法是否妥当?说明理由。
2.C企业和E企业的投标文件是否有效?分别说明理由。
3.请指出开标工作的不妥之处,说明理由。
4.请指出评标委员会成员组成的不妥之处,说明理由。
5.招标人确定A企业为中标人是否违规?说明理由。
6.合同签订的日期是否违规?说明理由。

答案:
1.(1)业主自行决定采取邀请招标方式招标的做法不妥当。
(2)理由:该项工程属省重点工程项目,依据有关规定应该进行公开招标。
2.(1)C企业的投标文件应属于无效标书。
理由:C企业的投标文件是在招标文件要求提交投标文件的截止时间后才送达的,为无效投标文件,招标人应拒收C企业的投标文件。
(2)E企业的投标文件应属于无效标书。
理由:E企业的投标文件没有法定代表人签字和委托人的授权书。
3.该项目的开标工作的不妥之处及改正如下:
(1)在2013年10月21日开标不妥,招标投标法中规定开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行开标。
(2)开标由当地招标投标监督管理办公室主持开标的做法不妥,按照有关规定应由招标人主持。
4.评标委员会成员组成的不妥之处及理由如下:
(1)评标委员会成员中有招标投标监督管理办公室人员不妥。
理由:招标投标监督管理办公室人员不可以参加评标委员会。
(2)评标委员会成员中有公证处人员不妥.
理由:公证处人员不可以参加评标委员会。
(3)评标委员会成员中技术、经济等方面专家只有4人,不妥。
理由:按照规定评标委员会中技术、经济等方面专家不得少于成员总数的2/3,由7人组成的评标委员会中技术、经济等方面专家必须要有5人或5人以上。
5.(1)招标人确定A企业为中标人是违规的。
(2)理由:在按照综合评分法评标时,因投标报价已经作为评标内容考虑在得分中,再重新单列投标报价作为中标依据显然不合理,招标人应该按综合得分先后顺序选择中标人。
6.(1)合同签订的日期违规。
(2)理由:按有关规定招标人和中标人应当自中标通知书发出之日起30日内,按照招标文件和中标人的投标文件订立书面合同,即招标人必须在2013年12月10日前与中标单位签订书面合同。

35、【背景资料】
某水库枢纽工程总库容1500万m3,工程内容包括大坝、溢洪道、放水洞等,大坝为黏土心墙土石坝,最大坝高为35m。
施工过程中发生如下事件:
事件1:为加强工程质量管理、落实质量责任,依据《贯彻质量发展纲要提升水利工程质量的实施意见》,项目法人要求各参建单位落实从业单位质量主体责任制等“四个责任制”。
事件2:施工单位选用振动碾作为大坝土料主要压实机具,并在土料填筑前进行了碾压试验,确定了主要压实参数。
事件3:施工单位在进行溢洪道闸墩脚手架搭设过程中,一钢管扣件从5m高的空中落下,砸中一工人头部,造成安全帽破裂致工人重伤,经抢救无效死亡。事故调查组认为安全帽存在质量问题,要求施工单位提供安全帽出厂的证明材料。

【问题】
1.说明该水库枢纽工程的规模、等级及大坝的级别。
2.事件1中的“四个责任制”,除从业单位质量主体责任制外,还包括哪些内容?
3.事件2中施工单位应确定的主要压实参数包括哪些?
4.根据《水利部生产安全事故应急预案(试行)》(水安监[2016]443号),水利工程安全事故共分为几级?说明事件3的事故等级;指出安全帽出厂的证明材料包括哪些?

答案:

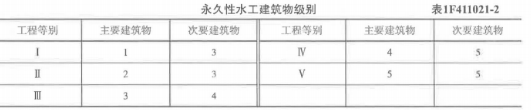

1.水库枢纽工程的规模为中型,等别为Ⅲ级。大坝的级别为3级。
2.事件1中除从业单位质量主体责任制外,“四个责任制”还包括从业单位领导人责任制、落实从业人员责任制、质量终身责任制。
3.事件2中施工单位应确定的主要压实参数包括碾压机具的重量、含水量、碾压遍数、铺土厚度、振动频率及行走速率等。
4.根据《水利部生产安全事故应急预案(试行)》(水安监[2016]443号),水利安全事故分为4个等级。
事件3的事故等级为一般事故。安全帽出厂的证明材料包括:厂家安全生产许可证、产品合格证、安全鉴定合格证书。
