2019年全国一级建造师《水利水电工程管理与实务》模拟预测卷(六)

2019年全国一级建造师《水利水电工程管理与实务》模拟预测卷(六)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、水利工程建设质量监督巡查工作坚持( )的原则。
A 、 检查、指导、整改、提高
B 、 检查、指导、整改、处理
C 、 检查、指导、处理、提高
D 、 检查、督导、整改、提高
◆◆
答案: A
解析:质量监督巡查工作坚持"检查、指导、整改、提高"的原则,加强对工程建设质量的监管。

2、施工期间的外部变形监测中,垂直位移的基点至少要布设1组,每组不少于(   )个固定点。
A 、 2
B 、 3
C 、 4
D 、 5
◆◆
答案: B
解析:工作基点的选择与埋设,应注意以下几点:
(1)基点必须建立在变形区以外稳固的基岩上。对于在土质和地质不稳定地区设置基点时应进行加固处理。基点应尽量靠近变形区,其位置的选择应注意使它们对测点构成有利的作业条件。
(2)工作基点一般应建造具有强制归心的混凝土观测墩。
(3)垂直位移的基点,至少要布设一组,每组不少于三个固定点。

3、下列不属于反击式水轮机的是( )。
A 、 混流式水轮机
B 、 轴流式水轮机
C 、 贯流式水轮机
D 、 斜击式水轮机
◆◆
答案: D
解析:反击式水轮机按水流在转轮内运动方向和特征及转轮构造的特点可分为混流式、轴流式、斜流式和贯流式四种。

4、碾压混凝土的VC值(  )时,其强度随VC值的增大而提高。
A 、 小于30s
B 、 小于40s
C 、 大于30s
D 、 大于40s
◆◆
答案: B
解析:碾压混凝土坝一般采用VC值为10~30s的干贫混凝土。
振动压实指标VC值是指按试验规程,在规定的振动台上将碾压混凝土振动达到合乎标准的时间(以s计)。
试验证明,当VC值小于40s时,碾压混凝土的强度随VC值的增大而提高;当VC值大于40s时,混凝土强度则随VC值增大而降低。

5、一次拦断河床围堰导流的适用于( ),河道狭窄的河流。
A 、 枯水期流量不大
B 、 枯水期流量大
C 、 通航和冰凌严重
D 、 工期长
◆◆
答案: A
解析:一次拦断河床围堰导流适用于枯水期流量不大,河道狭窄的河流,按导流泄水建筑物的类型可分为明渠导流、隧洞导流、涵管导流等。

6、某水利工程质量事故,造成15人死亡,直接经济损失6000万元,按照《水利部生产安全事故应急预案(试行)》的规定,该事故属于( )。
A 、 特别重大事故
B 、 重大事故
C 、 较大事故
D 、 一般事故
◆◆
答案: B
解析:

7、水电工程特大质量事故的处理方案由( )提出。
A 、 监理单位
B 、 设计单位
C 、 质监总站
D 、 施工单位
◆◆
答案: B
解析:事故的处理方案按以下原则确定:
①一般事故的处理方案,由造成事故的单位提出,报监理单位批准后实施。
②较大事故的处理方案,由造成事故的单位提出(必要时项目法人可委托设计单位提出) ,报监理单位审查、项目法人批准后实施。
③重大及特大事故的处理方案,由项目法人委托设计单位提出,项目法人组织专家组审查批准后实施,必要时由上级部门组织审批后实施。

8、根据《水利建设工程文明工地创建管理办法》(水精[2014]3号),文明工地申报条件之一是,工程项目已完成的工程量,应达到全部建筑安装工程量的(??)及以上。
A 、 15%
B 、 20%
C 、 30%
D 、 50%
◆◆
答案: B
解析:根据《水利建设工程文明工地创建管理办法》,文明工地申报条件包括:开展文明工地创建活动半年以上;工程项目已完成的工程量,应达全部建筑安装工程量的20%及以上,或在主体工程完工一年以内;工程进度满足总体进度计划要求。故本题应选B。

9、气温低于( )℃时,运输易冻的硝化甘油炸药,应采取防冻措施。
A 、 10
B 、 9
C 、 8
D 、 7
◆◆
答案: A
解析:气温低于10°C运输易冻的硝化甘油炸药时,应采取防冻措施;气温低于-15°C运输难冻硝化甘油炸药时,也应采取防冻措施。

10、延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的水利工程质量事故是 ()
A 、 重大质量事故
B 、 较大质量事故
C 、 一般质量事故
D 、 质量缺陷
◆◆
答案: B
解析:根据《水利工程质量事故处理暂行规定》,工程质量事故按直接经济损失的大小,检查、处理事故对工期的影响时间长短和对工程正常使用的影响,分类为一般质量事故、较大质量事故、重大质量事故、特大质量事故。其中:
①一般质量事故指对工程造成一定经济损失,经处理后不影响正常使用并不影响使用寿命的事故。
②较大质量事故指对工程造成较大经济损失或延误较短工期,经处理后不影响正常使用但对工程使用寿命有一定影响的事故。
③重大质量事故指对工程造成重大经济损失或较长时间延误工期,经处理后不影响正常使用但对工程使用寿命有较大影响的事故。
④特大质量事故指对工程造成特大经济损失或长时间延误工期,经处理仍对正常使用和工程使用寿命有较大影响的事故。⑤小于一般质量事故的质量问题称为质量缺陷。

11、根据《水利工程建设项目档案管理规定》,水利工程竣工图的竣工图确认章应由( )加盖。
A 、 施工单位
B 、 监理单位
C 、 项目法人
D 、 档案业务主管部门
◆◆
答案: B
解析:根据《水利工程建设项目档案管理规定》,凡涉及结构形式、工艺、平面布置等重大改变,或图面变更超过1/3的,应重新绘制竣工图(可不再加盖竣工图章)。重绘图应按原图编号,并在说明栏内注明变更依据,在图标栏内注明“竣工阶段”和绘制竣工图的时间、单位、责任人。监理单位应在图标上方加盖并签署“竣工图确认章”。故本题应选B。

12、自行式铲运机的经济运距一般为( )m。
A 、 100~200
B 、 150~300
C 、 200~300
D 、 300~500
◆◆
答案: C
解析:牵引式铲运机的经济运距一般为300m。自行式铲运机的经济运距与道路坡度大小、机械性能有关,一般为200-300m。

13、在确定土方填筑压实含水量时,黏性土料压实含水量可取ω 1p+2%;ω 2p3p -2%的三种情况进行试验,此处ωp是土料( )。
A 、 塑限
B 、 液限
C 、 最优含水量
D 、 平均含水量
◆◆
答案: A
解析:黏性土料压实含水量可取ω 1p+2%;ω 2p ;ω 3p -2%三种进行试验。ωp为土料塑限 。

14、土石坝填筑施工中,砂的填筑设计控制指标是(  )。
A 、 天然密度
B 、 饱和密度
C 、 相对密度
D 、 干密度
◆◆
答案: C
解析:土石坝填筑施工中,砂的填筑标准应以相对密度为设计控制指标。故本题应选C。

15、水行政主管部门应当自受理水工程建设规划同意书申请之日起( )个工作日内作出决定。
A 、 10
B 、 15
C 、 20
D 、 30
◆◆
答案: C
解析:水行政主管部门应当自受理水工程建设规划同意书申请之日起20个工作日内作出决定。

16、混凝土面板堆石坝施工中,混凝土面板中部受压区垂直缝的间距可为()
A 、 5~8m
B 、 8~10m
C 、 12~18m
D 、 20~30m
◆◆
答案: C
解析:混凝土面板堆石坝施工中,混凝土面纵缝的间距决定了面板的宽度,由于面板通常采滑模连续浇筑,因此,面板的宽度决定了混凝土筑能力,也决定了钢模的尺寸及其提升设备的力。面板通常有宽、窄块之分。应根据坝体变形施工条件进行面板分缝分块。中部受压区垂直缝的间距可为12-18m ,两侧受拉区的间距可为 6 - 9m。

17、根据安全鉴定结论,某水闸工程运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达到正常运行。该水闸安全类别属于( )类。
A 、 一
B 、 二
C 、 三
D 、 四

答案: C
解析:根据《水闸安全鉴定管理办法》(水建管[2008]214号),水闸安全类别划分为四类:
一类闸:运用指标能达到设计标准,无影响正常运行的缺陷,按常规维修养护即可保证正常运行。
二类闸:运用指标基本达到设计标准,工程存在一定损坏,经大修后,可达到正常运行。
三类闸:运用指标达不到设计标准,工程存在严重损坏,经除险加固后,才能达到正常运行。
四类闸:运用指标无法达到设计标准,工程存在严重安全问题,需降低标准运用或报废重建。
故本题应选C。

18、监理机构对承包人的检验结果采取平行检测进行复核时,土方试样检测数量不应少于承包人检测数量的(),重要部位至少取样()组。
A 、 3%;1
B 、 3%;3
C 、 5%;1
D 、 5%;3
◆◆
答案: D
解析:监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。
平行检测的检测数量,混凝土试样不应少于承包人检测数量的3%,重要部位每种标号的混凝土最少取样1组;土方试样不应少于承包人检测数量的5%,重要部位至少取样3组。
跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10%。

19、总承包特级企业,一级注册建造师不少于( )人。
A 、 50
B 、 30
C 、 15
D 、 8
◆◆
答案: A
解析:特级企业一级注册建造师必须50人以上;三级企业水利水电工程专业一级注册建造师不少于8人;其他等级企业没有数量要求。

20、碾压混凝土坝的施工工艺程序一般为汽车运输入仓、平仓机平仓、(??)。
A 、 切缝、振动碾压、无振碾压
B 、 振动碾压、切缝、无振碾压
C 、 无振碾压、切缝、振动碾压
D 、 振动碾压、无振碾压、切缝
◆◆
答案: B
解析:碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机压实,振动切缝机切缝,切完缝再沿缝无振碾压两遍。故本题应选B。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、根据水利部《重大水利工程建设安全生产巡查工作制度》(水安监[2016]211号),水利安全生产坚持( )方针。
A 、 安全第一
B 、 预防为主
C 、 防治结合
D 、 综合治理
E 、 群众参与
◆◆
答案: A,B,D
解析:坚持"安全第一、预防为主、综合治理"的方针,按照谁主管、谁负责的原则,督促水行政主管部门和工程参建单位严格落实安全生产责任。

22、堆石坝填筑施工质量控制关键是对()进行控制。
A 、 料场
B 、 施工机械
C 、 填筑工艺
D 、 坝面
E 、 压实参数
◆◆
答案: C,E
解析:堆石坝填筑施工质量控制关键是要对填筑工艺和压实参数进行有效控制。

23、根据《水利基本建设项目稽察暂行办法》,稽察工作的原则是(??)。
A 、 公开透明
B 、 依法监督
C 、 客观公正
D 、 廉洁高效
E 、 严格规范
◆◆
答案: B,C,D,E
解析:《水利建设项目稽察办法》,稽察坚持监督检查与指导帮助并重,遵循依法监督、严格规范、客观公正、廉洁高效的原则。

24、钢筋连接时,直径小于等于28mm的热轧钢筋接头,可以采用的焊接方式有( )。
A 、 熔槽焊
B 、 窄间隙焊
C 、 帮条焊
D 、 手工电弧搭接焊
E 、 闪光对焊
◆◆
答案: D,E
解析:直径大于28mm的热轧钢筋接头,可采用熔槽焊、窄间隙焊或帮条焊连接。

25、《水利部关于贯彻落实〈中共中央国务院关于推进安全生产领域改革发展的意见〉实施办法》提出,到2030年,全面实现水利安全生产( )。
A 、 治理体系
B 、 治理手段
C 、 信息网络
D 、 监控系统
E 、 治理能力
◆◆
答案: A,E
解析:到 2020年,水利安全生产监管机制基本成熟,规章制度体系基本完善,各级水行政主管部门和流域管理机构安全生产监管机构基本健全。到2030年,全面实现水利安全生产治理体系和治理能力现代化。

26、混凝土拆模时间一般根据( )而定。
A 、 设计要求
B 、 拌合物坍落度
C 、 气温
D 、 混凝土强度
E 、 温控要求
◆◆
答案: A,C,D
解析:拆模时间应根据设计要求、气温和混凝土强度增长情况而定。
对非承重模板,混凝土强度应达到2.5MPa以上,其表面和棱角不因拆模而损坏方可拆除。对于承重板,要求达到规定的混凝土设计强度的百分率后才能拆模。故本题应选ACD。

27、水利工程法人验收包括( )。
A 、 单元工程验收
B 、 阶段验收
C 、 单位工程验收
D 、 合同工程完工验收
E 、 竣工验收
◆◆
答案: C,D
解析:法人验收应包括分部工程验收、单位工程验收、水电站(泵站)中间机组启动验收、合同工程完工验收等;政府验收应包括阶段验收、专项验收、竣工验收等。验收主持单位可根据工程建设需要增设验收的类别和具体要求。

28、建筑材料或工程设备采购质量管理的主要内容有( )。
A 、 产品质量检验合格证明
B 、 中文标明的产品名称、生产厂名和厂址
C 、 包装和商标式样符合国家有关规定和标准要求
D 、 优良工程有优质产品证书
E 、 价目表
◆◆
答案: A,B,C
解析:建筑材料或工程设备采购质量管理的主要内容是:
(1)建筑材料或工程设备有产品质量检验合格证明。
(2)建筑材料或工程设备有中文标明的产品名称、生产厂名和厂址。
(3)建筑材料或工程设备包装和商标式样符合国家有关规定和标准要求。
(4)工程设备应有产品详细的使用说明书,电气设备还应附有线路图。
(5)实施生产许可证或实行质量认证的产品,应当具有相应的许可证或认证证书。

29、根据《关于全面推行河长制的意见》要求,全面建立( )四级河长体系。
A 、 中央
B 、 省
C 、 市
D 、 县
E 、 乡
◆◆
答案: B,C,D,E
解析:根据中共中央办公厅、国务院办公厅印发的《关于全面推行河长制的意见》,全面建立省、市、县、乡四级河长体系。

30、下列属于按定额的编制程序和用途划分的定额的有( )。
A 、 概算定额
B 、 预算定额
C 、 施工定额
D 、 综合定额
E 、 费用定额
◆◆
答案: A,B,C
解析:按定额的编制程序和用途划分
(1)投资估算指标。
(2)概算定额。
(3)预算定额。
(4)施工定额。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、【背景资料】
某河道疏浚工程批复投资1500万元,项目法人按照《水利水电工程标准施工招标文件》(2009年版)编制了施工招标文件,招标文件规
定不允许联合体投标。某投标人递交的投标文件部分内容如下:
1.投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查资料、拟分包情况表和其他两项文件组成。
2.施工组织设计采用80m3/h挖泥船施工,排泥区排泥,设退水口门,尾水由排水渠排出。
3.拟将排水渠清理项目分包,拟分包情况表后附了分包人的资质、业绩及项目负责人、技术负责人、财务负责人、质量管理人员、安全管理人员属于分包单位人员的证明材料。
该投标人中标.并签订了合同。施工期第1月完成的项目和工程量(或费用)如下:
(1)完成的项目有:
1)5km河道疏浚;
2)施工期自然回淤清除;
3)河道疏浚超挖;
4)排泥管安装拆除;
5)开工展布;
6)施工辅助工程,包括浚前扫床和障碍物清除及其他辅助工程。
(2)完成的工程量(或费用)情况如下:

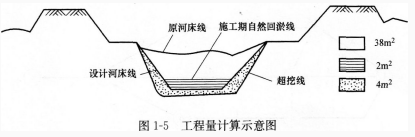

河道疏浚工程量按如图1—5所示计算(假设横断面相同);排泥管安装拆除费用5万元;开工展布费用2万元;施工辅助工程费用60万元。

【问题】
1.根据背景资料,指出该投标文件的组成文件中其他两项文件的名称。
2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管 [2005]80号),投标文件中资格审查资料须提供的企业和人员证书有哪些?
3.排水渠清理分包中,分包人须提供的项目负责人等有关人员属于本单位人员的证明材料有哪些?
4.根据背景资料,施工期第1月可以计量和支付的项目有哪些?施工辅助工程中,其他辅助工程包括哪些内容?
5.若80m3/h挖泥船单价为12元/m3,计算施工期第1月应支付的工程款。

【参考答案】
1.根据背景资料,该投标文件的组成文件中其他两项文件名称为投标保证金和已标价工程量清单。
2.根据《关于建立水利建设工程安全生产条件市场准入制度的通知》(水建管[2005]80号),投标文件中资格审查资料须提供的企业证书包括:施工企业资质证书及等级、安全生产许可证。人员证书:施工企业主要负责人安全生产考核合格证、项目负责人(项目经理)安全生产考核合格证和专职安全生产管理人员安全生产考核合格证及项目经理资格。
3.本单位人员是指在本单位工作,并与本单位签订劳动合同,由本单位支付劳动报酬、缴纳社会保险的人员。
4.施工期第1月可以计量和支付的项目:5km河道疏浚和施工辅助工程。施工辅助工程中,其他辅助工程包括排泥区围堰、退水口及排水渠等项目。
5.单价计算:
河道疏浚超挖、排泥管安装拆除、开工展布、施工辅助工程等单价分摊计算:
[(2+4)×5000×12]+50000+20000=430000元
3 3
430000/(40×5000)=2.15元/m3,所以综合单价为:2.15+12=14.15元/m3
(2)第1月应支付的工程款为:14.15×(40×5000)+600000=343.00万元

32、【背景资料】
某水利枢纽工程由混凝土重力坝、水电站等建筑物构成。
施工单位与项目法人签订了其中某坝段的施工承包合同,部分合同条款如下:合同总金额壹亿伍仟万元整;开工日期为2016年9月20日,总工期26个月。
开工前项目法人向施工单位支付10%的工程预付款,预付款扣回按公式R=

其中F为10%,F为90%。 施工过程中发生如下事件。
事件1:在导流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。
事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如图3所示。根据施工安排在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。

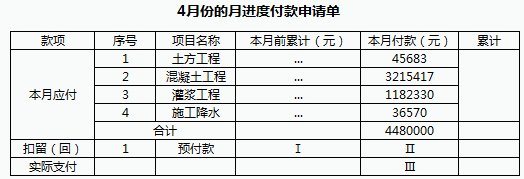

事件3:至2018年3月,施工累计完成工程量2700万元。4月份的月进度付款申请单见表2。
【问题】
1.事件1中,施工单位可以获得索赔费用是多少?说明理由。
2.指出事件2中的灌浆按灌浆目的分类属于哪类灌浆?先浇一层坝体混凝土再进行灌浆的目的是什么?
3.指出事件2中第二次序孔、第三次序孔分别是哪些?
4.指出预付款扣回公式中A、C、S分别代表的含义。
5.指出事件3表2中Ⅰ、Ⅱ、Ⅲ分别代表的金额。

答案:
1.事件1中,施工单位可以获得索赔的费用是零(或不可以获得)。
理由:施工单位为其临时工程所需进行的补充地质勘探,其费用由施工单位承担。
2.事件2中的灌浆按灌浆目的分类属于帷幕灌浆(或防渗灌浆)。
先浇一层坝体混凝土再进行灌浆的目的是有利于防止地表漏浆,提高(保证)灌浆压力,保证灌浆质量。
3.事件2中第二次序孔为②、⑥。第三次序孔为①、③、⑤、⑦。
4.预付款扣回公式中的A为工程预付款总额,C为合同累计完成金额,S为签约合同价。
5.事件3表2中Ⅰ、Ⅱ、Ⅲ分别代表的金额分别计算如下:
(1)Ⅰ代表的金额=15000×10%×(2700-10%×15000)÷[(90%-10%)×15000]=150万元。
(2)Ⅱ代表的金额=15000×10%×(2700+448-10%×15000)÷[(90%-10%)×15000]-150=56万元。
(3)Ⅲ代表的金额=448-56=392万元。

33、【背景资料】

某水库溢洪道加固工程,控制段现状底板顶高程20.0m,闸墩顶面高程32.0m,墩顶以上为现浇混凝土排架、启闭机房及公路桥。加固方案为:底板顶面增浇20cm混凝土,闸墩外包15cm混凝土,拆除重建排架、启闭机房及公路桥。其中现浇钢筋混凝土排架采用爆破拆除方案。

【问题】
1.指出本工程施工中可能发生的主要伤害事故的种类,并列举相关作业。
2.根据《建设工程安全生产管理条例》和《工程建设标准强制性条文》(水利工程部分)有关规定,承包人应当在本工程施工现场的哪些部位设置明显的安全警示标志?
3.爆破作业安全警戒主要有哪些要求?

【参考答案】
1.施工中可能发生的主要伤害事故种类及相关作业:高空坠落,如拆除重建排架等;物体打击,如现浇混凝土排架;火药爆炸,火药的运输、存储;炸伤,爆破拆除作业;触电,施工用电;起重伤害,起吊重物;机械伤害,钢筋绑扎;车辆伤害,交通运输;坍塌,拆除重建排架。
2.设置明显安全警示标志的部位:施工现场入口处,起重机械周围,施工用电处,脚手架下方,炸药库周围,油料库周围,桥梁口,爆破作业区等。
3.爆破作业安全警戒的要求主要有:爆破作业须统一指挥、统一信号,划定安全警戒区,明确安全警戒人员,爆破后经炮工进行检查,对暗挖石方爆破,须经过通风,恢复照明、安全处理后方可进行其他工作。

34、【背景资料】
某水利枢纽工程由混凝土重力坝、溢洪道和坝后式厂房等组成。发包人与承包人签订了混凝土重力坝施工合同。合同约定的节点工期要求:
(1)2014年12月1日进场准备(指“四通一平”);(2)围堰填筑及基坑排水在2015年11月1日开始;(3)围堰拆除及蓄水在2018年6月1日前结束。

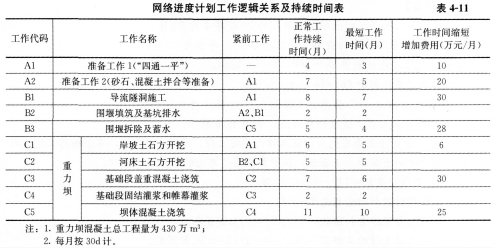

施工项目部技术人员根据资源配置的基本条件编制了重力坝网络进度计划,其工作逻辑关系及持续时间见表4—11。

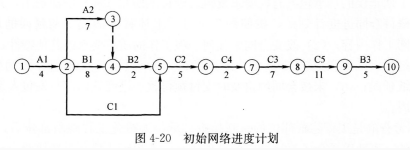

事件1:技术人员根据上表绘制的初始网络进度计划如图4—20所示。
项目部技术负责人审核时发现,表4-11中的工作逻辑关系及持续时间正确合理,初始网络进度计划图中部分逻辑关系有错,且不能满足节点工期要求。
技术人员根据审核意见重新编制了符合要求的进度计划,并上报得到批准。

事件2:由于未能及时提供场地,C1工作于2015年7月10日开始,承包人按监理人的要求采取了赶工措施,经170d完成任务,赶工费用2万元,承包人据此提出赶工费和工期的索赔要求。
事件3:坝体混凝土浇筑初期,因对已完成混凝土质量有疑问,监理人要求承包人对已完成混凝土进行钻孔重新检验,由此增加费用4万元,承包人提出索赔要求。
事件4:重力坝混凝土浇筑,至2017年6月30 日累计完成工程量为300万m3。现场混凝土制备、运输、浇筑能力为22万m3/月。

【问题】
1.按照费用增加最小原则,绘制符合要求的网络进度计划图,并计算增加的费用。
2.根据事件2,分析承包人提出的索赔要求的合理性。
3.根据事件3,分析说明承包人是否应该获得增加费用4万元的索赔。
4.根据事件4,判断重力坝的混凝土浇筑能否按期完成?说明理由。

【参考答案】

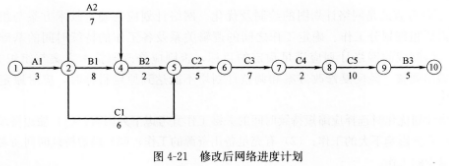

1.修改后的网络计划如图4-21所示。由于缩短工期A1和C5各1个月,所以增加费用为:10+25=35万元。

2.承包人提出赶工费和工期的索赔要求合理。因为业主未及时提供场地导致工期延长,属于发包人原因:经分析C1的总时差为4个月,C1工作按原计划最早可能开始时间为2015年3月1日才能开工,故超出总时差10天,所以承包人提出索赔10天工期是合理的。
3.由有资质的检测单位进行检测,若检测混凝土质量合格,发包人应支付承包人4万元的施工增加费;若检测混凝土质量不合格,则不支付所增加的施工费,并由承包人进行混凝土质量缺陷处理,处理完成后再由监理工程师组织验收。
4.重力坝的混凝土浇筑能完成。
理由:剩余工程量在现有浇筑能力条件下需要:(430-300)/22=5.91个月,小于C5剩余工作时间(经压缩后C5工作持续时间为10个月,按计划尚余10-4=6个月),可以完成工作任务。

35、【背景资料】
某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有23节,每节长15m,涵身剖面如图2—14所示。

涵身地基采用换填水泥土处理,水泥土的水泥掺量为6%。地基承压含水层承压水位为23.0m,基坑采用深井降水。施工采用一次性拦断河床围堰导流,在河道上下游各填筑一道均质土围堰,并安排在一个非汛期(2017年9月~2018年5月)内完成地涵施工。

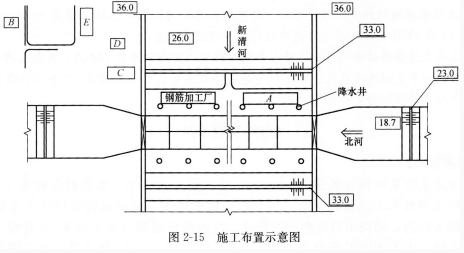

施工布置示意图如图2—15所示。

施工中发生了如下事件:
事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包括:(1)涵身施工;(2)干砌石河底护底;(3)排水清淤;(4)土方回填;(5)降水井点;(6)围堰填筑;(7)基坑开挖。
事件2:根据工程施工需要,施工单位在施工现场布置了生活区、钢筋加工厂、混凝土拌合站、油库、木工加工厂、零配件仓库等生产生活设施,如图2—15所示。
事件3:本工程项目划分为一个单位工程,11个分部工程。第3段涵身分部工程共有56个单元工程,其中26个为重要隐蔽单元工程;56个单元工程质量全部合格,其中43个单元工程质量优良(21个为重要隐蔽单元工程);该分部工程的其他质量评定内容均符合优良标准的规定。
事件4:本工程闸门、启闭机制造与安装为一个合同标,2018年9月16日通过了该合同工程完工验收,并颁发合同工程完工证书,项目法人在规定时间向该合同承包商退还了履约担保和质量保证金。

【问题】
1.指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。
2.指出事件1中涉及施工安全的最主要的两项工程施工项目。
3.根据事件2,指出图2—15中A、B、C、D、E对应的生产生活设施名称。
4.根据事件3,评定第3段涵身分部工程的质量等级,并说明理由。
5.事件4中项目人退还履约担保和质量保证金的时间。

【参考答案】
1.事件1中主要施工的合理顺序为:(6)→(3)→(5)→(7)→(1)→(4)→(2)。
2.事件1中涉及施工安全最主要的两项工程施工项目是(5)降水井点、(6)围堰填筑。
3.A表示木工加工厂;B表示油库;C表示混凝土拌合站;D表示零配件仓库;E表示生活区。
4.事件3中第3段涵身分部工程质量等级为合格。
理由:第3段涵身分部工程所含单元工程全部合格,其中76.8%达到优良等级,大于70%,但是重要隐蔽单元工程质量优良率为21/26=80.8%,小于90%,因此该分部工程不能判定为质量优良。
5.发包人应在合同工程完工证书颁发后28天内将履约担保退还给承包人 。
在工程质量保修期满时,发包人将在30个工作日内核实后将质量保证金支付给承包人。
