2019年全国一级建造师《水利水电工程管理与实务》模拟预测卷(二)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、水力发电工程质量事故调查权限确定的原则,下列叙述正确的是( )。
A 、 重大事故和特大事故由质监总站负责组织专家组进行调查
B 、 一般事故由建设单位组织监理单位、设计单位及质监站共同进行调查
C 、 较大事故由项目法人、建设单位及施工单位组织进行调查
D 、 重大事故和特大事故由水行政主管部门及质监总站组织专家组调查
◆◆
答案: A
解析:事故调查权限按以下原则确定:
①一般事故由项目法人或监理单位负责调查。B选项错。
②较大事故由项目法人负责组织专家组进行调查。C选项错。
③重大事故和特大事故由质监总站负责组织专家组进行调查。A选项正确,D选项错。
④质监总站有权根据质量巡视员的报告,对特定质量问题或质量管理情况进行调查。
2、地面潮湿的沟道、池坑及金属容器内的照明电压上限为( )V。
A 、 12
B 、 24
C 、 36
D 、 110
◆◆
答案: A
解析:在特别潮湿的场所、导电良好的地面、锅炉或金属容器内工作的照明电源电压不得大于12V。
3、下列属于水工建筑物可变作用荷载的是( )。
A 、 地震作用荷载
B 、 水工建筑物自重
C 、 校核洪水位时的静水压力
D 、 水锤压力
◆◆
答案: D
解析:水工建筑物可变作用荷载包括:静水压力、扬压力、动水压力、水锤压力、浪压力、外水压力、风荷载、雪荷载、冰压力、冻胀力、温度荷载、土壤孔隙水压力、灌浆压力等。选项A、C属于偶然作用荷载。选项B属于永久作用荷载。
4、不属于常见边坡变形破坏类型的是( )。
A 、 松弛张裂
B 、 蠕变
C 、 崩塌
D 、 沉陷
◆◆
答案: D
解析:常见的边坡变形破坏主要有松弛张裂、蠕变、崩塌、滑坡四种类型。
5、根据《水利工程建设项目招标投标管理规定》(水利部令第14号),提交投标文件的投标人少于( )的,招标人应当依法重新招
标。
A 、 2
B 、 3
C 、 5
D 、 7
◆◆
答案: B
解析:根据《水利工程建设项目招标投标管理规定》(水利部令第14号),采用邀请招标方式的,招标人应当向3个以上有投标资格的法人或其他组织发出投标邀请书。投标人少于3个的,招标人应当依照本规定重新招标。
6、承包人将其所承包工程中的部分工程发包给具有与分包工程相应资质的其他施工企业完成的活动是( )。
A 、 工程分包
B 、 劳务分包
C 、 工程转包
D 、 劳务转包
◆◆
答案: A
解析:工程分包,是指承包人将其所承包工程中的部分工程发包给具有与分包工程相应资质的其他施工企业完成的活动。
7、开挖直井或沉井土方,排水不良也能开挖是( )作业特点。
A 、 正铲挖掘机
B 、 反铲挖掘机
C 、 铲运机
D 、 抓斗挖掘机
◆◆
答案: D
解析:抓斗挖掘机作业特点包括:开挖直井或沉井土方;可装车或甩上;排水不良也能开挖;吊杆倾斜角度应在45°以上,距边坡应不小于2m。
8、建筑材料中,水泥按功能分类属于( )。
A 、 结构材料
B 、 防水材料
C 、 胶凝材料
D 、 防护材料
◆◆
答案: C
解析:建筑材料按其功能分类为结构材料、防水材料、胶凝材料、装饰材料、防护材料、隔热保温材料等。其中,胶凝材料包括石膏、石灰、水玻璃、水泥、混凝土等。
9、( )是指校核洪水位至防洪限制水位之间的水库容积。用以保证下游防洪安全(指其中的防洪库容部分)及对校核洪水调洪削峰,保证大坝安全。
A 、 垫底库容
B 、 调洪库容
C 、 兴利库容
D 、 重叠库容
◆◆
答案: B
解析:调洪库容是指校核洪水位至防洪限制水位之间的水库容积,用以保证下游防洪安全(指其中的防洪库容部分)及对校核洪水调洪削峰,保证大坝安全。
10、根据水利工程建设项目管理有关规定,水利工程项目建设实行的“三项制度”之一是( )。
A 、 业主责任制
B 、 合同管理制
C 、 监理负责制
D 、 项目法人责任制
◆◆
答案: D
解析:《水利工程建设项目管理规定(试行)》明确,水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称“三项”制度。
11、推土机用于开挖与推运土料时,其运距以不超过( )m为宜。
A 、 50
B 、 60
C 、 70
D 、 80
◆◆
答案: B
解析:推土机用于开挖与推运土料时,其运距以不超过60m为宜。
12、水利工程施工招标投标有效期一般为( )天。
A 、 14
B 、 28
C 、 56
D 、 60
◆◆
答案: C
解析:水利工程施工招标投标有效期一般为56天。在招标文件规定的投标有效期内,投标人不得要求撤销或修改其投标文件。
13、水行政主管部门和流域管理机构按照( ),负责水利工程建设安全生产的监督管理。
A 、 属地管理
B 、 分级管理权限
C 、 区域管理
D 、 分工负责
◆◆
答案: B
解析:水行政主管部门和流域管理机构按照分级管理权限,负责水利工程建设安全生产的监督管理。
14、对工程分包进行审查的部门或单位是( )。
A 、 承建单位的主管部门
B 、 建设单位
C 、 质量监督机构
D 、 监理机构
◆◆
答案: D
解析:监理机构必须在业主和工程承建合同文件授权的范围内,对规定允许分包的工程项目和范围,对承建单位按合同文件规定程序与格式要求申报的分包申请,予以审查和作出批准或不批准的决定。
15、根据《水利工程施工监理规范》(SL288—2014),水利工程建设项目施工监理的主要工作方法,不包括( )。
A 、 现场记录
B 、 发布文件
C 、 平行检测
D 、 培训施工人员
◆◆
答案: D
解析:根据《水利工程施工监理规范》(SL288—2014),水利工程建设项目施工监理的主要工作方法包括:①现场记录;②发布文件;③旁站监理;④巡视检查;⑤跟踪检测;⑥平行检测;⑦协调。
16、渗透系数k的计算公式k=QL/(AH),式中L表示( )。
A 、 通过渗流的土样面积
B 、 通过渗流的土样高度
C 、 水头损失
D 、 实测水压
◆◆
答案: B
解析:渗透系数的计算公式中,Q为实测的流量;A为通过渗流的土样横断面面积;L为通过渗流的土样高度;H为实测的水头损失。
17、细集料细度模数F·M为2.5的混凝土属于( )。
A 、 粗砂
B 、 中砂
C 、 细砂
D 、 特细砂
◆◆
答案: B
解析:混凝土的细集料:粒径在0.16-5mm之间的集料。按形成条件分为天然砂、人工砂;按细度模数F·M分为粗砂(F·M=3.7~3.1)、中砂(F·M=3.0~2.3 )、细砂 (F·M=2.2~1.6)、特细砂(F·M= 1.5~0.7)。
18、工程变更支付的方式为( )。
A 、 随计日工支付
B 、 预付款支付
C 、 随工程价款支付
D 、 最终决算支付
◆◆
答案: C
解析:合同支付的类型有:①预付款支付;②工程价款支付;③计日工支付;④工程变更支付;⑤价格调整;⑥合同终止后支付;⑦保留金支付。其中,工程变更支付的方式为随工程价款的支付进行。
19、在面板堆石坝中,石料应具有抗风化能力,其软化系数水上不低于( ),水下不应低于0.85。
A 、 0.70
B 、 0.75
C 、 0.78
D 、 0.80
◆◆
答案: D
解析:在面板堆石坝中,石料应具有抗风化能力,其软化系数水上不低于0.8,水下不应低于0.85。
20、混凝土拌合物的和易性包括( )几个方面。
A 、 流动性、黏聚性和保水性
B 、 流动性和保水性
C 、 流动性和黏聚性
D 、 黏聚性和保水性
◆◆
答案: A
解析:和易性是指在一定施工条件下,便于施工操作并能获得质量均匀、密实的混凝土性能。水泥混凝土拌合物的和易性包括流动性、黏聚性、保水性三个方面。
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、混凝土坝的混凝土铺料间隔时间主要受混凝土( )的限制。
A 、 终凝时间
B 、 初凝时间
C 、 温控要求
D 、 运输能力
E 、 浇筑能力
◆◆
答案: B,C
解析:混凝土铺料允许间隔时间,指混凝土自拌合机出机口到覆盖上层混凝土为止的时间,它主要受混凝土初凝时间和混凝土温控要求的限制。
22、大坝混凝土浇筑,分块尺寸和铺层厚度已定,解决层间不出现冷缝的措施有( )。
A 、 增大运输浇筑能力
B 、 采用斜层浇筑法
C 、 采用台阶浇筑法
D 、 采用平层浇筑法
E 、 增加振捣时间
◆◆
答案: A,B,C
解析:分层尺寸和铺层厚度受混凝土运输浇筑能力的限制。若分块尺寸和铺层厚度已定,要使层间不出现冷缝。应采取措施增大运输浇筑能力。若设备能力难以增加,则应考虑改变浇筑方法,将平铺法改变为斜层浇筑和台阶浇筑,以避免出现冷缝。
23、土方开挖的开挖方式包括( )。
A 、 自上而下开挖
B 、 上下结合开挖
C 、 自下而上开挖
D 、 分期分段开挖
E 、 先岸坡后河槽开挖
◆◆
答案: A,B,D,E
解析:土方开挖的开挖方式包括自上而下开挖、上下结合开挖、先岸坡后河槽开挖和分期分段开挖等。水利水电工程建设中,土方开挖的方法主要有机械开挖、人工开挖等。
24、可重复或连续在形状一致或变化不大的结构上使用的模板有( )。
A 、 固定式
B 、 拆移式
C 、 移动式
D 、 钢筋混凝土预制模板
E 、 滑动式
◆◆
答案: B,C,E
解析:固定式模板多用于起伏的基础部位或特殊的异形结构。如蜗壳或扭曲面,因大小不等,形状各异,难以重复使用。拆移式、移动式和滑动式可重复或连续在形状一致或变化不大的结构上使用,有利于实现标准化和系列化。
25、属于对水工建筑物强度问题研究内容的有( )。
A 、 内力
B 、 应力
C 、 变形
D 、 位移
E 、 稳定
◆◆
答案: A,B,C,D
解析:水工建筑物强度问题的研究,通常包括对内力、应力、变形、位移和裂缝的研究。
26、建立项目法人责任制的目的有( )。
A 、 规范建设项目基建程序
B 、 规范项目法人的有关建设行为
C 、 建立建设项目的投资约束体制
D 、 明确项目法人的责、权、利
E 、 节约工程投资
◆◆
答案: B,C,D
解析:项目法人责任制是为了建立建设项目的投资约束机制,规范项目法人的有关建设行为,明确项目法人的责、权、利,提高投资效益、保证工程建设质量和建设工期。
27、影响碾压混凝土坝施工质量的因素主要有( )。
A 、 碾压时拌合料的干湿度
B 、 碾压的质量控制
C 、 碾压混凝土的养护
D 、 碾压混凝土的防护
E 、 拌合料的卸料、平仓、捣实、降温
◆◆
答案: A,B,C,D
解析:影响碾压混凝土坝施工质量的因素主要有碾压时拌合料的干湿度,卸料、平仓、碾压的质量控制以及碾压混凝土的养护和防护等。
28、降低土料含水率的措施有( )。
A 、 改善料场的排水条件
B 、 翻晒
C 、 轮换掌子面,使土料含水率自然降低至规定范围内
D 、 机械烘干
E 、 堆“土牛”
◆◆
答案: A,B,C,D
解析:若土料的含水量偏高,一方面应改善料场的排水条件和采取防雨措施,另一方面需将含水量偏高的土料进行翻晒处理,或采取轮换掌子面的办法,使土料含水量降低到规定范围再开挖。若以上方法仍难满足要求,可以采用机械烘干法烘干。
29、碾压混凝土的压实密度可采用( )进行检测。
A 、 核子水分密度仪
B 、 谐波密实度计
C 、 加速度计
D 、 挖坑填砂法
E 、 超声波密度仪
◆◆
答案: A,B,C,D
解析:压实密度可采用核子水分密度仪、谐波密实度计和加速度计等方法检测,目前较多采用挖坑填砂法和核子水分密度仪法进行检测。
30、混凝土工程的施工宜掌握以闸室为中心,按照( )的原则进行。
A 、 先深后浅
B 、 先重后轻
C 、 先高后矮
D 、 先主后次
E 、 先上后下
◆◆
答案: A,B,C,D
解析:混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:

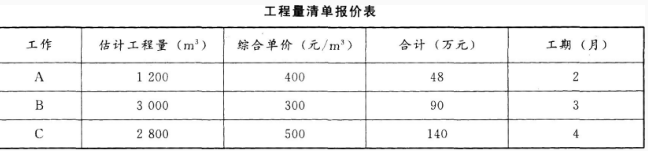

某水力发电工程,施工单位中标的投标报价单如下表所示。
工程预付款为合同总价的10%,开工前支付;在工程最后2个月平均扣除。施工过程中发生的设计变更,采用以直接费为计算基数的全费用综合单价计算,间接费率为10%,利润率为6%,计税系数为11%;如实际工程量超过估算工程量±10%,则按照0.9(1.1)的系数进行价格调整。施工进度比较简单:
工程进行过程中由于遇上当地季节性梅雨,施工单位采取了合理的措施保证了工程进度;同时加强了已完工程的保护,但因此发生了2万元的保护措施费;在工程实施过程中出现了工程量超过估算工程量的情况,C工作增加了300m3;另外在A工作之后,C工作之前新增工程D,其工程量为2000m3,直接费为320元/m3,工期为2个月。
问题:
1.是否需要顺延工期?
2.费用总共增加多少?
3.施工单位欲向业主索赔保护措施费,是否合理?
答案:

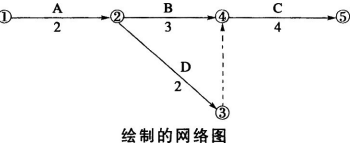

1.网络图绘制如下图所示。
进行网络图计算,总工期并未增加,故不应顺延工期。
2.C工作费用增加300m3,超过估算工程量10%,则[2800×10%×500+(300-2800×10%)×500×0.9]/10000=14.9(万元)。
新增D工作:直接费为320元/m,间接费=直接费×10%=320×10%=32(元/m ),利润=(直接费+间接费)×6%=(320+32)×6%=21.12(元/m ),税金=(直接费+间接费+利润)×110.4=(320+32+21.12)×11%=41.04(元/m ),全费用综合单价=320+32+21.12+41.04=414.16(元/m ),新增费用=414.16×2000=828320(元)=82.83(万元),共增加费用=14.9+82.83=97.73(万元)。
3.由于是季节性梅雨,因此施工单位的施工组织设计中应当已经考虑,因此发生的费用应在施工单位措施费之内,业主无须补偿,因此,施工单位的索赔不合理。
32、 【背景资料】
某河道治理工程施工面向社会公开招标。某公司参加了投标,中标后与业主签订了施工合同。在开展工程投标及施工过程中发生了如下事件:
事件1:编制投标报价文件时,通过工程量复核,把措施项目清单中围堰工程量12000m3修改为10000m3,并编制了单价分析表(见表5—13)。
事件2:该公司拟订胡××为法定代表人的委托代理人,胡××组织完成投标文件的标志,随后为开标开展了相关准备工作。
事件3:2011年11月,围堰施工完成,实际工程量为13000m3,在当月工程进度款支付申请书中,围堰工程结算费用计算为13000×7.64=99320元。
事件4:因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,业主向该公司推荐了具备相应资质的分包人。
【问题】

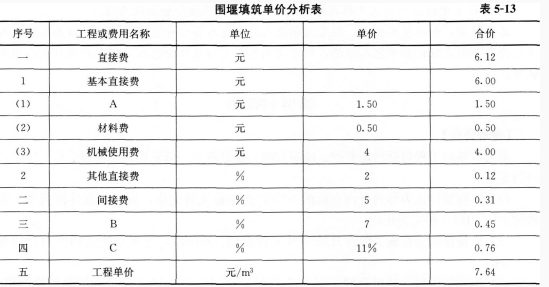

1.指出围堰填筑单价分析表中A、B、C分别代表的费用名称。
2.事件2中,该公司为开标开展的相关业务准备工作有哪些?
3.事件3中,围堰工程结算费用计算是否正确?说明理由。如不正确,给出正确结果。
4.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),事件4中该公司对业主推荐分包人的处理方式有哪几种?并分别写
出其具体做法。
【参考答案】
1.A代表的费用名称:人工费。
B代表的费用名称:企业利润。
C代表的费用名称:税金。
2.事件2中,该公司为开标开展的相关准备工作:
(1)按照招标文件要求对投标文件签字、盖章。
(2)按照要求密封投标文件。
(3)在投标截止时间前把投标文件密封送达指定地点。
(4)准备开标所要求的授权委托书、个人身份证明文件、投标保证金。
3.事件3中,围堰工程结算费用计算不正确。
因为措施项目是总价承包。
围堰工程结算费用正确的结果:10000×7.64=76400元。
4.事件4中该公司对业主推荐分包人的处理方式有接受和拒绝两种。
具体做法:如承包人接受,则应由承包人与分包人签订分包合同,并对该推荐分包人的行为负全部责任;如承包人拒绝,则可由承包人自行选择分包人,但需经项目法人书面认可。
33、背景资料:
某水利枢纽工程由电站、溢洪道和土坝组成。土坝为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:
事件一:土坝施工单位将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。合同技术文件中,单元工程的划分标准是:以40m坝长、20cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。
事件二:该工程监理单位给施工单位“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:2.5改为1:2。
事件三:土坝单位工程完工验收结论为:本单位工程划分为30个分部工程,其中质量合格12个,质量优良18个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为84%。所以,本单位工程质量评定为优良。
事件四:该工程项目单元工程质量评定表由监理单位填写,土坝单位工程完工验收由施工单位主持。
问题:
1.简要分析事件一中存在的问题及理由。
2.简要分析事件二“监理通知”存在的问题及理由。
3.土坝单位工程质量等级评定为优良。依据水利工程验收和质量评定的有关规定,简要分析事件三中验收结论存在的问题。
4. 根据水利工程验收和质量评定的有关规定,指出事件四中存在的不妥之处并改正。
答案:
1. (1)土坝施工单位将坝体碾压分包给乙公司承担不对。
理由:坝体碾压是主体工程,不能分包。
(2)单元工程划分不对。
理由:铺料和整平工作是一个单元工程的两个工序。
2.(1)监理单位同意施工单位提出的设计变更不对。
理由:设计变更应该由设计单位提出,监理单位不能同意由施工单位提出的设计变更。
(2)监理单位同意将坝下游排水体改为浆砌石不对。
理由:浆砌石不利于坝基排水,不能将排水体改为浆砌石。
3.事件三中验收结论存在的问题如下:
(1)分部工程应为全部合格,,其中70%以上达到优良等级;
(2)坝顶碎石路不是主体工程;
(3)土坝无金属结构及启闭机;
(4)外观质量得分率不应低于85%;
(5)质量检查资料应齐全。
4.事件四中的不妥之处及改正如下:
(1)工程项目单元工程质量评定表由监理单位填写不对,单元工程质量评定表应该由施工单位填写。
(2)土坝单位工程完工验收由施工单位主持不妥,单位工程完工验收应该由项目法人主持。
34、背景资料:
某穿堤建筑物施工招标,甲、乙、丙、丁共4个投标人参加投标。招标投标及合同执行过程中发生了如下事件:
事件一:经资格预审委员会审核,本工程监理单位下属的具有独立法人资格的丁投标人没能通过资格审查。甲、乙、丙3个投标人购买了招标文件,并在规定的投标截止时间前递交了投标文件。
事件二:评标委员会评标报告对投标人的投标报价有如下评估。投标人的工程量清单“土方开挖(土质级别为Ⅱ级,运距为50m)”项目中,工程量3万立方米与单价400元/m的乘积与合价12万元不符。工程量无错误,故应进行修正。
事件三:招标人确定乙投标人为中标人,按照《堤防和疏浚工程施工合同范本》签订了施工承包合同。合同约定合同价为500万元,预付款为合同价的10%,保留金按当月工程进度款3%的比例扣留。施工期第1个月,经监理单位确认的月进度款为100万元。
事件四:根据地方政府美化城市的要求,设计单位修改了建筑设计。修改后的施工图纸未能按时提交,承包人据此提出了有关索赔要求。
问题:
1.事件一中,指出招标人拒绝投标人丁参加该项目施工投标是否合理,并简述理由。
2.事件二中,根据《工程建设项目施工招标投标办法》(国家计委令第30号)的规定,简要说明投标人报价修正的方法并计算出修正报价。
3.事件三中,计算预付款、第1个月的保留金扣留和应得付款(单位:万元,保留两位小数)。
4.事件四中,指出承包人提出索赔的要求是否合理并简述理由。
答案:
1.(1)招标人拒绝投标人丁参加该项目施工投标的行为合理。
(2)理由:监理单位与施工单位不能存在隶属关系。
2.(1)投标人报价修正的方法有:单价与工程量的乘积与总价之间不一致时,以单价为准。若单价有明显的小数点错位,应以总价为准,并修改单价。
(2)本工程量清单报价就属于有明显的小数点错位。其修正报价单价为4.00元/m合价为12万元。
3.(1)预付款=500×10%=50(万元)。
(2)第1个月的保留金扣留=100×3%=3(万元)。
(3)第1个月应得付款=100-3=97(万元)。
4.(1)承包人提出的索赔要求合理。
(2)理由:属于设计变更,而且施工图纸也未能按时提交。
35、背景资料:
某大型水利水电工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。
评标方法采用经评审的最低投标价法。
招标公告的投标截止日期为2012年8月3日下午3时。最终投标的单位有4家,其中:
A单位投标价格13000万元,投标书未加盖项目经理印章;8月3日下午2时提交了一份降价5%的补充材料。
B单位报价12300万元,开标时单位的项目法人未到现场,也未派任何代表。
C单位报价12900万元,在开标后提出800万元的技术转让。
D单位报价13500万元,资质和业绩最好。
招标代理公司组织的评标委员会成员中有2人是业主行政领导,4位技术、经济专家,1位招标代理公司的人员。
在决标之后,中标单位发现漏项,于是提出放弃工程。
后经业主和中标单位沟通协商,业主更换了中标单位;经监理对各项开工准备的审查之后发布了开工命令。开工之后发现,施工组织设计中的料场运输方案无法满足高峰期浇筑需求;后双方协商增加陆路运输解决了高峰期运输能力不足问题,但发生了300万元的费用,由施工单位垫付;之后施工单位向业主索赔该项费用。
问题:
1.招标评标环节是否有问题?中标单位应为哪家?
2.对放弃中标的施工单位,业主应如何处理?
3.经业主和中标单位沟通协商,业主更换了中标单位,应该更换哪家施工单位?
4.针对施工中的索赔事件,施工单位索赔是否成立,说明理由?
答案:
1.(1)存在不妥之处。
不妥之处一:招标公告在当地政府规定的招标信息网上发布。
理由:采用公开招标方式的项目,招标公告和公示信息应当在“ 中国招标投标公共服务平台” 或者项目所在地省级电子招标投标公共服务平台发布。
不妥之处二:评标委员会成员中有2人是业主行政领导,4位技术、经济专家,1位招标代理公司的人员;
理由:评标委员会由招标人的代表和有有关技术、经济等方面的专家组成,成员人数为5人以上单数,其中技术、经济等方面的专家不得少于成员总数的三分之二。
(2)A单位投标有效,降价也有效,实际价格为12350万元(无须加盖项目经理印章);
B单位的为无效标,项目法人或其代表必须到场;
C单位提出的技术转让是开标后提出的,不影响评标,实际投标报价为12900万元;
D单位虽然资质和业绩好,但是价格过高,就评标方法而言,不能中标;
最终中标单位为A单位。
2.A单位放弃,业主可以没收其投标保证金。
3.应该更换第二顺序的C单位。
4.施工单位索赔不成立,《施工合同和招标文件示范文本》中明确规定承包人应按合同规定的内容和时间要求,编制施工组织设计、施工措施计划和由承包人负责的施工图纸,报送监理人审批,并对现场作业方法和施工方法的完备性和安全可靠性负全部责任。
