2019年度全国一级建造师《建筑工程管理与实务》模拟预测卷(一)

2019年度全国一级建造师《建筑工程管理与实务》模拟预测卷(一)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、在进行网架安装时,对于支点较少的多点支承网架应采用的方法是( )
A 、 整体吊装法
B 、 整体顶升法
C 、 滑移法
D 、 高空散装法
◆◆
【答案】: B
解析:整体顶升法适用于支点较少的多点支承网架的安装。整体吊装法适用于中小型网架,吊装时可在高空平移或旋转就位。滑移法适用于能设置平行滑轨的各种空间网格结构,尤其适用于必须跨越施工(不允许搭设支架)或场地狭窄、起重运输不便等情况。高空散装法适用于全支架拼装的各种类型的空间网格结构,尤其适用于螺栓连接、销轴连接等非焊接连接的结构。

2、关于地震烈度说法正确的是()
A 、 距震中愈近,烈度就愈低
B 、 距震中愈远,地震影响愈大
C 、 距震中愈远,烈度就愈小
D 、 基本烈度为设计基准期的烈度
◆◆
【答案】: C
解析:地震烈度是指某一地区的地面及建筑物遭受一次地震影响的强弱程度。一般来说,距震中愈远,地震影响愈小,烈度就愈小;反之,距震中愈近,烈度就愈高。此外,地震烈度还与地震大小、震源深浅、地震传播介质、表土性质、建筑物的动力特性、施工质量等许多因素有关。基本烈度大体为在设计基准期超越概率为10%的地震烈度。

3、下列建筑不需要在施工期和使用期间进行变形测量的是( )
A 、 地基基础设计等级为乙级的建筑
B 、 受邻近深基坑开挖施工影响的建筑
C 、 扩建的建筑
D 、 加层的建筑
◆◆
【答案】: A
解析:在施工期间应进行变形测量的有: 1 )地基基础设计等级为甲级的建筑; 2) 软弱地基上的地基基础设计等级为乙级的建筑; 3 )加层、扩建或处理地基上的建筑; 4) 受邻近施工影响或受场地地下水等环境因素变化影响的建筑; 5 )采用新型基础或新型结构的建筑; 6) 大型城市基础设施; 7)体型狭长且地基土变化明显的建筑

4、《砌体结构工程施工质量验收规范》GB50203规定,施工时所用的小砌块的产品龄期不应小于( )。
A 、 12d
B 、 24d
C 、 28d
D 、 36d
◆◆
【答案】: C
解析:施工时所用的小砌块的产品龄期不应小于28d。底层室内地面以下或防潮层以下的砌体,应采用强度等级不低于C20 (或Cb20 )的混凝土灌实小砌块的孔洞。

5、单向板短向和长向分别布置( )。
A 、 分布筋、受力筋
B 、 受力筋、分布筋
C 、 受力筋、箍筋
D 、 箍筋、受力筋
◆◆
【答案】: B
解析:首先分析板的受力特点:
两对边支承的板是单向板,一个方向受弯;而双向板为四边支承,双向受弯。当长边与短边之比小于或等于2时,应按双向板计算;当长边与短边之比大于2但小于3时,宜按双向板计算;当按沿短边方向受力的单向板计算时,应沿长边方向布置足够数量的构造筋;当长边与短边长度之比大于或等于3时,可按沿短边方向受力的单向板计算。
也就是说,单向板沿短向受力,那么肯定沿短向配置受力钢筋。 故本题正确选项应为“B.受力筋、分布筋”。

6、下列石材中,受大气中的酸雨长期作用,容易发生腐蚀,造成表面强度降低、变色掉粉,影响其装饰性能的是( )
A 、 花岗石
B 、 聚酯型人造石材
C 、 微晶玻璃型人造石材
D 、 大理石
◆◆
【答案】: D
解析:大理石的特性:质地较密实、抗压强度较高、吸水率低、质地较软,属碱性中硬石材。天然大理石易加工、开光性好,常被制成抛光板材,其色调丰富、材质细腻、极富装饰性。在大气中受硫化物及水汽形成的酸雨长期的作用,大理石容易发生腐蚀,造成表面强度降低、变色掉粉,失去光泽,影响其装饰性能。所以除少数大理石,如汉白玉、艾叶青等质纯、杂质少、比较稳定、耐久的品种可用于室外,绝大多数大理石品种只宜用于室内。

7、建筑安全玻璃中,(  )有着较高的安全性,一般用在高层建筑的门窗、天窗、楼梯栏板和有抗冲击作用要求的商店、银行、橱窗、隔断及水下工程等安全性能高的场所或部位等。
A 、 钢化玻璃
B 、 夹丝玻璃
C 、 夹层玻璃
D 、 釉面玻璃
◆◆
【答案】: C
解析:本题考核的是夹层玻璃的应用。夹层玻璃有着较高的安全性,一般用于在建筑上用作高层建筑的门窗、天窗、楼梯栏板和有抗冲击作用要求的商店、银行、橱窗、隔断及水下工程等安全性能高的场所或部位等。

8、施工现场的定期安全检查应由( )组织。
A 、 专业工程技术人员
B 、 项目安全总监
C 、 监理工程师
D 、 项目经理
◆◆
【答案】: D
解析:定期安全检查属全面性和考核性的检查,建筑工程施工现场应至少每旬开展一次安全检查工作,施工现场的定期安全检查应由项目经理亲自组织。

9、下列构件中,不属于点支承玻璃幕墙组件的是( )
A 、 玻璃面板
B 、 支承结构
C 、 点支承装置
D 、 玻璃肋
◆◆
【答案】: D
解析:点支承玻璃幕墙是由玻璃面板、点支承装置和支承结构构成的玻璃幕墙。

10、钢结构工程中,普通螺栓连接钢结构时,其紧固次序应为( )。
A 、 从中间开始,对称向两边进行
B 、 从两边开始,对称向中间进行
C 、 从一边开始,依次向另一边进行
D 、 除偏心受力构件外,可根据现场方便施工原则定
◆◆
【答案】: A
解析:普通螺栓的紧固:螺栓的紧固次序应从中间开始,对称向两边进行。螺栓的紧固施工以操作者的手感及连接接头的外形控制为准,对大型接头应采用复拧,即两次紧固方法,保证接头内各个螺栓能均匀受力。

11、成本核算的方法除了“制造成本法”外,还有( )。
A 、 实际成本法
B 、 综合成本法
C 、 期间成本法
D 、 完全成本法
◆◆
【答案】: D
解析:施工项目成本核算的方法除了制造成本法外,还有完全成本法,是指把企业生产经营发生的一切费用全部计算到产品成本之中。 故本题的正确项为“D.完全成本法”。

12、钢筋中的有害元素是( )。
A 、 锰
B 、 硅
C 、 氧
D 、 铁
◆◆
【答案】: C
解析:钢材中除主要化学成分铁(Fe)以外,还含有少量的碳(C)、硅(Si)、锰(Mn)、磷(P)、硫(S)、氧(O)、氮(N)、钛(Ti)、钒(V)等元素,这些元素虽含量很少,但对钢材性能的影响很大:
(1)碳:碳是决定钢材性能的最重要元素。建筑钢材的含碳量不大于0.8%,随着含碳量的增加,钢材的强度和硬度提高,塑性和韧性下降。含碳量超过0.3%时钢材的可焊性显著降低。碳还增加钢材的冷脆性和时效敏感性,降低抗大气锈蚀性。
(2)硅:当含量小于1%时,可提高钢材强度,对塑性和韧性影响不明显。硅是我国钢筋用钢材中的主要添加元素。
(3)锰:锰能消减硫和氧引起的热脆性,使钢材的热加工性能改善,同时也可提高钢材强度。
(4)氧:氧是钢中有害元素,会降低钢材的机械性能,特别是韧性。氧有促进时效倾向的作用。氧化物所造成的低熔点亦使钢材的可焊性变差。

13、下列各项不属于流水施工横道图表示法优点的是( )
A 、 绘图简单
B 、 施工过程及其先后顺序表达清楚
C 、 时间和空间状况形象直观
D 、 斜向进度线的斜率可以直观地表示出各施工过程的进展速度
◆◆
【答案】: D
解析:流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。横道图表示法的优点:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

14、柱、墙模板内的混凝土浇筑时,若粗骨料料径大于25mm,则其自由倾落高度不宜超过( )
A 、 2m
B 、 3m
C 、 4m
D 、 5m
◆◆
【答案】: B
解析:柱、墙模板内的混凝土浇筑时,为保证混凝土不产生离析,其自由倾落高度应符合如下规定:(1)粗骨料料径大于25mm时,不宜超过3m;(2)粗骨料料径小于25mm时,不宜超过6m。当不能满足时.应加设串筒、溜管、溜槽等装置。

15、基坑验槽时应重点观察的部位是( )
A 、 基坑中心点
B 、 基坑边角处
C 、 受力较大的部位
D 、 最后开挖的部位
◆◆
【答案】: C
解析:基坑验槽时应重点观察柱基、墙角、承重墙下或其他受力较大部位;如有异常部位,要会同勘察、设计等有关单位进行处理。

16、根据控制室内环境污染的不同要求,下列建筑属于Ⅱ类民用建筑工程的是( )
A 、 医院
B 、 住宅
C 、 幼儿园
D 、 公共交通等候室
◆◆
【答案】: D
解析:民用建筑工程根据控制室内环境污染的不同要求,划分为以下两类:(1)Ⅰ类民用建筑工程包括住宅、医院、老年建筑、幼儿园、学校教室等民用建筑工程;(2)Ⅱ类民用建筑工程包括办公楼、商店、旅馆、文化娱乐场所、书店、图书馆、展览馆、体育馆、公共交通等侯室、餐厅、理发店等民用建筑工程。

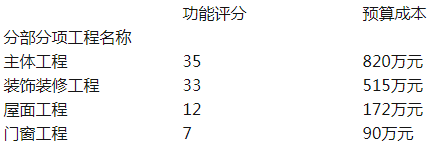

17、对某个项目的各项分部工程进行功能评分如下,计算得出相应各项的预算成本:

从上表中数值看出,( )成本比重偏高,应做重点分析,寻求降低成本的措施。
A 、 主体结构工程
B 、 装饰装修工程
C 、 屋面工程
D 、 门窗工程
◆◆
【答案】: A
解析:主要考核施工成本控制中价值工程运用的知识点。
价值系数=功能系数/成本系数;
本题只需找出成本比重偏高的分部分项工程,也即是价值系数最低的项,并不需要精确计算,可用“功能评分/预算成本”进行估算。
主体工程估算结果0.78、装饰装修工程估算结果1.19、屋面工程估算结果1.27、门窗工程估算结果1.42,由此可见,相对于单位功能评分值主体工程的成本过高。
故本题的正确项为“A.主体结构工程”。

18、关于抹灰工程的施工技术要求,下列说法错误的是( )
A 、 水泥砂浆不得抹在石灰砂浆层上
B 、 大面积抹灰前应设置标筋
C 、 抹灰工程应分层进行
D 、 通常抹灰构造各层厚度宜为7~10mm
◆◆
【答案】: D
解析:抹灰层的平均总厚度应符合设计要求。通常抹灰构造各层厚度宜为5~7mm,抹石灰砂浆和水泥混合砂浆时宜为7~9mm。

19、普通房屋建筑,当环境类别与作用等级为Ⅰ-B时,满足耐久性要求的普通配筋混凝土最低强度等级是( )
A 、 C20
B 、 C25
C 、 C30
D 、 C40
◆◆
【答案】: C
解析:配筋混凝土结构满足耐久性要求的混凝土最低强度等级应符合下表的规定。普通房屋建筑,其设计使用年限为50年。当环境类别与作用等级为Ⅰ-B时,满足耐久性要求的普通配筋混凝土最低强度等级为C30。

20、根据用途的不同,工业用钢常分为()
A 、 普通钢、优质钢、高级优质钢
B 、 结构钢、工具钢和特殊性能钢
C 、 优质钢、工具钢和特殊性能钢
D 、 普通钢、优质钢、高级优质钢和特级优质钢
◆◆
【答案】: B
解析:根据钢中有害杂质硫、磷的多少,工业用钢可分为普通钢、优质钢、高级优质钢和特级优质钢。根据用途的不同,工业用钢常分为结构钢、工具钢和特殊性能钢。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、工程总承包的项目经理应具备的条件有( )
A 、 具有良好的职业道德,可无类似项目的管理经验
B 、 具有工程建设类注册职业资格或高级专业技术职称
C 、 具有工程总承包项目管理的相关的经济和法律、法规知识
D 、 具有工程总承包项目管理的专业技术
E 、 具有决策、组织、领导和沟通能力
◆◆
【答案】: B,C,D,E
解析:工程总承包的项目经理应具备以下条件:取得工程建设类注册职业资格或高级专业技术职称;具有决策、组织、领导和沟通能力,能正确处理和协调与项目发包方相关方之间及企业内部各专业、各部门之间的关系;具有工程总承包项目管理及相关的经济、法律法规和标准化知识;具有类似项目的管理经验;具有良好的信誉。

22、有耐磨性要求的混凝土应优先选用的水泥有( )
A 、 硅酸盐水泥
B 、 普通水泥
C 、 矿渣水泥
D 、 火山灰水泥
E 、 粉煤灰水泥
◆◆
【答案】: A,B
解析:在混凝土工程中,根据使用场合、条件的不同,可选择不同种类的水泥。对于有耐磨性要求的混凝土,应优先选用硅酸盐水泥、普通水泥.可以使用矿渣水泥,不宜使用火山灰水泥和粉煤灰水泥。

23、关于浅基坑的土方开挖,下列说法正确的有( )
A 、 使用铲运机、推土机时,在基底标高以上预留15~30cm厚度的土层
B 、 使用正铲、反铲或拉铲挖土时,在基底标高以上预留10~20cm厚度的土层
C 、 相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序
D 、 在地下水位以下挖土,降水工作应持续到基础施工完成
E 、 雨期施工时,基坑应分段开挖
◆◆
【答案】: C,D,E
解析:基坑开挖应尽量防止对地基土的扰动。 当用人工挖土,基坑挖好后不能立即进行下道工序时,应预留 150~300mm 一层土不挖,待下道工序开始再挖至设计标高。采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留200~300mm 厚土层人工挖除。
相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行,边挖边检查坑底宽度及坡度,不够时及时修整,至设计标高,再统一进行一次修坡清底,检查坑底宽度和标高。
在地下水位以下挖土,应在基坑四周挖好临时排水沟和集水井,或采用井点降水,将水位降低至坑底以下500mm以上,以利挖方进行。降水工作应持续到基础(包括地下水位下回填土)施工完成。
雨期施工时,基坑应分段开挖,挖好一段浇筑一段垫层,并应在坑顶、坑底采取有效的截排水措施;同时,应经常检查边坡和支撑情况,以防止坑壁受水浸泡,造成塌方。

24、关于吊装工程构件堆放时的要求,下列说法错误的有( )
A 、 构件堆放处,底部按设计位置设置垫木
B 、 构件多层叠放时,梁不超过4层
C 、 钢屋架多层叠放时,各层的支承垫木应在同一垂直线上
D 、 钢屋架多层叠放时,各堆放构件之间应留不小于0.5m宽的通道
E 、 重心较高的屋架堆放时,应在两侧加设支撑
◆◆
【答案】: B,D
解析:吊装工程构件堆放要求:(1)构件堆放平稳,底部按设计位置设置垫木。(2)构件多层叠放时,柱子不超过2层;粱不超过3层;大型屋面板、多孔板6~8层;钢屋架不超过3层,各层的支承垫木应在同一垂直线上,各堆放构件之间应留不小于0.7m宽的通道。(3)重心较高的构件(如屋架、大架等),除在底部设垫木外,还应在两侧加设支撑或将几榀大梁以方木铁丝连成一体,提高其稳定性,侧向支撑沿梁长度方向不得少于3道。墙板堆放架应经设计计算确定,并确保地面抗倾覆要求。

25、主体结构的分部工程应由( )组织验收。
A 、 总监理工程师
B 、 项目经理
C 、 施工单位技术负责人
D 、 监理工程师
E 、 建设单位项目负责人
◆◆
【答案】: A,E
解析:主体结构工程分部工程验收组织:(1)分部工程应由总监理工程师(或建设单位项目负责人)组织施工单位项目负责人和项目技术负责人等进行验收。(2)设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程的验收;地基与基础分部工程还应有勘察单位项目负责人参加。(3)参加验收的人员。除指定的人员必须参加验收外,允许其他相关人员共同参加验收。

26、关于构件式玻璃幕墙密封胶嵌缝施工的技术要求,下列说法正确的有( )
A 、 密封胶的施工厚度应大于3mm
B 、 密封胶的施工宽度不宜小于厚度的2倍
C 、 密封胶在接缝内应两对面粘结
D 、 密封胶注满后,应检查胶缝
E 、 硅酮结构密封胶与硅酮耐候密封胶可以互换使用
◆◆
【答案】: B,C,D
解析:密封胶:
(1)密封胶的施工厚度应大于3 .5 mm , 一般控制在4.5mm 以内。密封胶的施工宽度不宜小于厚度的2倍。
(2)密封胶在接缝内应两对面粘结,不应三面粘结。
(3)硅酮结构密封胶与硅酮耐候密封胶的性能不同,二者不能互换使用。

27、关于钢筋连接的施工工艺,下列说法错误的有( )
A 、 受压钢筋直径大于20mm时,不宜采用绑扎搭接接头
B 、 拱架的拉杆的纵向受力钢筋可采用绑扎搭接接头
C 、 同一纵向受力钢筋不宜设置两个或两个以上接头
D 、 钢筋接头位置宜设置在受力较小处
E 、 目前最常见、采用最多的钢筋机械连接方式是钢筋剥肋滚压直螺纹套筒连接
◆◆
【答案】: A,B
解析:当受拉钢筋直径大于25mm、受压钢筋直径大于28mm时,不宜采用绑扎搭接接头。轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头。钢筋接头位置宜设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头。目前最常见、采用最多的钢筋机械连接方式是钢筋剥肋滚压直螺纹套筒连接。其通常适用的钢筋级别为HRB335、HRB400、RRB400,适用的钢筋直径范围通常为16~50mm。

28、关于土钉墙设计及构造应符合的规定,说法正确的是( )。
A 、 土钉墙墙面坡度不宜大于1:0.1
B 、 土钉的长度宜为开挖深度的0.5~1.2倍
C 、 土钉钢筋宜采用HRB400、HRB500级钢筋
D 、 注浆材料宜采用水泥浆或水泥砂浆,其强度等级不宜低于20MPa
E 、 坡面上下段钢筋网搭接长度应大于200mm
◆◆
【答案】: B,C,D
解析:本题考核的是土钉墙设计及构造应符合的规定。土钉墙设计及构造应符合的规定:(1)土钉墙墙面坡度不宜大于1:0.2;(2)土钉的长度宜为开挖深度的0.5~1.2倍,间距宜为1~2m,与水平面夹角宜为5°~20°。;(3)土钉钢筋宜采用HRB400、HRB500级钢筋,钢筋直径宜为16~32mm,钻孔直径宜为70~120mm;(4)注浆材料宜采用水泥浆或水泥砂浆,其强度等级不宜低于20MPa;(5)坡面上下段钢筋网搭接长度应大于300mm等。

29、金属饰面板施工包含的工序有( )
A 、 放线
B 、 钻眼开槽
C 、 固定骨架连接件
D 、 金属饰面板安装
E 、 密封嵌胶
◆◆
【答案】: A,C,D
解析:金属饰面板施工的工艺流程:放线→固定骨架连接件→固定骨架→金属饰面板安装。钻眼开槽和密封嵌胶属于干挂石材的施工工序。

30、混凝土结构中,模板工程设计的安全性原则是指模板具有足够的( )
A 、 强度
B 、 刚度
C 、 稳定性
D 、 经济性
E 、 耐久性
◆◆
【答案】: A,B,C
解析:混凝土结构中,模板工程设计的主要原则有:(1)实用性,即模板要保证构件形状尺寸和相互位置的正确,且构造简单,支拆方便、表面平整、接缝严密不漏浆等;(2)安全性,即要具有足够的强度、刚度和稳定性,保证施工中不变形、不破坏、不倒塌;(3)经济性,即在确保工程质量、安全和工期的前提下,尽量减少一次性投入,增加模板周转,减少支拆用工,实现文明施工。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:
某建设工程,建筑面积为3.8万m2,地下一层,地上十六层。施工单位(以下简称“乙方”)与建设单位(以下简称“甲方”)签订了施工总承包合同,合同期600d。合同约定,工期每提前(或拖后)1d奖励(或罚款)1万元。乙方将屋面和设备安装两项工程的劳务进行了分包。分包合同约定,若造成乙方关键工作的工期延误,每延误1d,分包方应赔偿损失1万元。主体结构混凝土施工使用的大模板采用租赁方式。租赁合同约定,大模板到货每延误一天,供货方赔偿1万元。乙方提交了施工网络计划,并得到了监理单位和甲方的批准。网络计划示意图(单位:d)如下图所示。


施工过程中发生了以下事件:
事件一:底板防水工程施工时,因特大暴雨突发洪水原因,造成基础工程施工工期延长5天,因工人窝工和施工机构机械闲置造成乙方直接经济损失10万元。
事件二:主体结构施工时,大模板未能按期到货,造成乙方主体结构施工工期延长10天,直接经济损失20万元。
事件三:屋面工程施工时,乙方的劳务分包方不服从指挥,造成乙方返工,屋面工程施工工期延长3d,直接经济损失0.8万元。
事件四:中央空调设备安装过程中,甲方采购的制冷机组因质量问题退换货,造成乙方设备安装工期延长9d,费用增加3万元。
事件五:因为甲方对外装修设计的色彩不满意,局部设计变更通过审批后,使乙方外装修晚开工30d,费用损失0.5万元。其余各项工作,实际完成工期和费用与原计划相符。

问题:

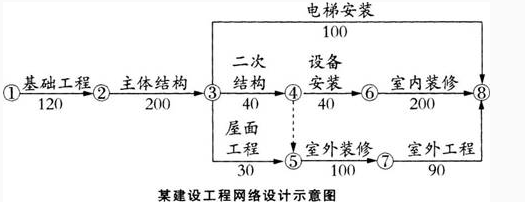

1.用文字或符号标出该网络计划的关键线路。
2.指出乙方向甲方索赔成立的事件,并分别说明索赔内容和理由。
3.分别指出乙方可以向大模版供货方和屋面工程劳务分包方索赔的内容和理由。
4.该工程实际总工期多少d?乙方可得到甲方的工期补偿为多少d?工期奖(罚)款是多少万元?
5.乙方可得到各劳务分包方和大模板供货方的费用赔偿各是多少万元?
6.如果只有室内装修工程有条件可以压缩工期,在发生以上事件的前提条件下,为了能最大限度地获得甲方的工期奖,室内装修工程工期至少应压缩多少d?

【答案】:
1.关键线路为:①—②—③—④—⑥—⑧。
2.(1)事件一:乙方可以向甲方提出工期索赔,因洪水属于不可抗力原因且该工作属于关键工作。
(2)事件四:乙方可以向甲方提出工期和费用索赔,因甲购设备质量问题原因属甲方责任且该工作属于关键工作。
(3)事件五:乙方可以向甲方提出费用索赔,设计变更属甲方责任,但该工作属于非关键工作且有足够机动时间。
3.(1)事件二:乙方可以向大模板供货方索赔费用和工期延误造成的损失赔偿。
理由:大模板供货方未能按期交货,是大模板供货方责任,且主体结构属关键工作,工期延误应赔偿乙方损失。
(2)事件三:乙方可以向屋面工程劳务分包方索赔费用。
理由:专业劳务分包方违章,属分包责任(但非关键工作,不存在工期延误索赔问题)。
4.(1)实际总工期=125+210+40+49+200=624(d)。
(2)事件一和事件四中可补偿工期=5+9=14(d)。
(3)工期罚款=10×1=10(万元)。
5.(1)事件三:屋面劳务分包方的费用赔偿为0.8万元。
(2)事件二:直接经济损失20万元,工期损失补偿=10×1=10(万元),向大模板供货方索赔总金额为30万元。
6.压缩后①—②—③—④—⑤—⑦—⑧线路(关键线路)与①—②—③—④—⑥—⑧线路工期相等,工期595d。应压缩工期=624-
595=29(d)。

32、某住宅楼工程,场地占地面积约10000m2,建筑面积约14000m2,地下2层,地上16层,层高2.8m,檐口高47m,结构设计为筏板基础,剪力墙结构,施工总承包单位为外地企业,在本项目所在地设有分公司。
本工程项目经理组织编制了项目施工组织设计,,施工用水管计算中,现场施工用水量(q1+q2+q3+q4)为8.5L/s,管网水流速度1.6m/s,漏水损失10%,消防用水量按最小用水量计算。
根据项目试验计划,各留置C30混凝试件。试件在浇筑点制作,脱模后放置在下一层楼梯口处,第5层C30混凝土同条件养护试件强度试验结果为28MPa。
针对项目发生的塔式起重机事故,当地建设行政主管部门认定为施工总承包单位的不良行为记录,对其诚信行为记录及时进行了公布、上报,并向施工总承包单位工商注册所在地的建设行政主管部门进行了通报。

【问题】
1.简述施工组织设计主要内容。
2.指出施工现场消防技术方案的不妥之处,并写出相应的正确做法。施工总用水量是多少(单位:L/s)?施工用水主管的计算管径是多少(单位mm,保留两位小数)?
3.题中同条件养护试件的做法有何不妥,并写出正确做法。第5层C30混凝土同条件养护试件的强度代表值是多少?
4.写出诚信行为记录公布的时限要求?

【答案】:
1.施工组织设计应包括编制依据、工程概况、施工部署、施工进度计划、施工准备与资源配置计划、主要施工方法、施工现场平面布置及主要施工管理计划等基本内容。
2.施工总用水量(Q)的计算:
消防用水量(q5)最小为10L/s。
2
施工地面积小于50000m2,且(q1+q2+q3+q4 )<q5时,Q=q5。即8.5L/s<10L/s,Q=10L/s。若考虑10%的漏水损失,施工总用水量(Q)=10×(1+10%)=11L/s。
(3)管网水流速度(v)=1.6m/s。施工用水主管的计算管径


3.(1)同条件养护试件做法的不妥之处及正确做法如下:
1)不妥之处:脱模后放置在下一层楼梯口处。
正确做法:脱模后应放置在浇筑地点旁边。
(2)第5层C30同条件养护试件强度代表值为:28÷0.88=31.82MPa。
4.《建筑市场诚信行为信息管理办法》规定,建筑市场诚信行为记录信息的公布时间为行政处罚决定作出后7 日内,公布期限一般为6 个月至3 年;良好行为记录信息公布期限一般为3 年。
省、自治区和直辖市建设行政主管部门负责审查整改结果,对整改确有实效的,由企业提出申请,经批准,可缩短其不良行为记录信息公布期限,但公布期限最短不得少于3个月,同时将整改结果列于相应不良行为记录后,供有关部门和社会公众查询;对于拒不整改或整改不力的单位,信息发布部门可延长其不良行为记录信息公布期限。

33、某新建商用群体建设项目,地下2层,地上16层,现浇钢筋混凝土框架结构,桩筏基础,建筑面积88000m2。某施工单位中标后组建项目部进场施工,在项目现场搭设了临时办公室、各类加工车间、库房、食堂和宿舍等临时设施;并根据场地实际情况,在现场临时设施区域内设置了环形消防通道、消火栓、消防供水池等消防设施。
施工单位在每月例行的安全生产与文明施工巡查中,对照《建筑施工安全检查标准》JGJ 59—2011中“文明施工检查评分表”的保证项目逐一进行检查;经统计,现场生产区临时设施总面积超过了1200m2,检查组认为现场临时设施区域内消防设施配置不齐全,要求项目部整改。
施工进行中,施工单位定期对脚手架进行检查。
在装饰装修阶段,项目部使用钢管和扣件临时搭设了一个移动式操作平台用于顶棚装饰装修作业。该操作平台的台面面积8.64m2,台面距楼地面高4.6m。

【问题】
1.按照“文明施工检查评分表”的保证项目检查时,除现场办公和住宿之外,检查的保证项目还应有哪些?
2.针对本项目生产区临时设施总面积情况,在生产区临时设施区域内还应增设哪些消防器材或设施?
3.简述脚手架定期检查的主要内容。
4.现场搭设的移动式操作平台的台面面积、台面高度是否符合规定?移动式操作平台作业必须符合哪些规定?

【答案】:
1.文明施工检查评定保证项目除现场办公和住宿外,还应包括:现场围挡、封闭管理、施工场地、材料管理、现场防火。
2.还应增设至少24个10L的灭火器,以及有专供消防用的太平桶、积水桶(池)、黄砂池,且周围不得堆放易燃物品。
3.脚手架定期检查的主要内容 :
(1)杆件的设置与连接,连墙件、支撑、门洞桁架的构造是否符合要求;
(2) 地基是否积水,底座是否松动,立杆是否悬空,扣件螺栓是否松动;
(3)高度在24m 以上的双排、满堂脚手架,高度在20m 以上的满堂支撑架,其立杆的沉降与垂直度的偏差是否符合技术规范要求;
(4) 架体安全防护措施是否符合要求;
(5)是否有超载使用现象。
4.(1)现场搭设的移动式操作平台的台面面积和台面高度均符合规定。
(2)移动式操作平台必须符合下列规定:
1)移动式操作平台面积不宜大于10m2 ,高度不宜大于5m ,高宽比不应大于2:1,施工荷载不应大于1. 5kN/m2
2) 移动式操作平台的轮子与平台架体连接应牢固,立柱底端离地面不得大于80mm ,行走轮和导向轮应配有制动器或刹车闸等制动措施。
3)移动式行走轮承载力不应小于5kN ,制动力矩不应小于2.5N·m ,移动式操作平台架体应保持垂直,不得弯曲变形,制动器除在移动情况外,均应保持制动状态。
4) 移动式操作平台移动时,操作平台上不得站人。

34、背景资料:
某工程在实施过程中发生如下事件:
事件一:由于工程施工工期紧迫,建设单位在未领取施工许可证的情况下,要求项目监理机构签发施工单位报送的《工程开工报审表》。
事件二:在未向项目监理机构报告的情况下,施工单位按照投标书中打桩工程及防水工程的分包计划,安排了打桩工程施工分包单位
进场施工,项目监理机构对此做了相应处理,书面报告了建设单位。建设单位以打桩施工分包单位资质未经其认可就进场施工为由,不再允许施工单位将防水工程分包。
事件三:施工中,由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。施工单位安装时,发现该设备的部分部件损坏,对此,建设单位要求施工单位承担损坏赔偿责任。
事件四:施工单位根据工程性质、规模、繁简程度的不同,编制单位工程进度计划。

问题:
1.指出事件一和事件二中建设单位做法的不妥之处,并分别写出正确做法。
2.针对事件二,项目监理机构应如何处理打桩工程施工分包单位进场存在的问题?
3.指出事件三,建设单位做法的不妥之处,并写出正确做法。
4.事件四,单位工程进度计划一般包括哪些内容?


答案:
1.事件一和事件二中建设单位做法的不妥之处及正确做法。
(1)事件一中建设单位在未领取施工许可证的情况下,要求监理机构签发《工程开工报审表》不妥。
正确做法:每项工程在开工之前,必须办理好施工许可证,否则不能签发《工程开工报审表》。
(2)事件二中的不妥之处及正确做法:
①建设单位认为打桩施工分包单位资质须经其认可不妥。
正确做法:经过发包人同意的分包工程,承包人选择的分包人需要提请工程师同意。工程师主要审查分包人是否具备实施分包工程的资质和能力,未经工程师同意的分包人不得进入现场参与施工。
②建设单位提出不允许施工单位将防水工程分包不妥。
正确做法:因施工承包合同中已约定将该分项工程分包,建设单位这样做违反了合同的约定。
2.项目监理机构对分包单位进场存在的问题应做如下处理:
(1)总监理工程师签发《工程暂停令》,因为分包企业未经监理单位审核签认;
(2)对分包单位的资质进行审查,要求总承包单位向监理工程师提交《分包单位资质报审表》进行审查;
(3)审查分包单位资质等级,如合格,总监理工程师签发《复工令》;如不合格,要求总承包单位撤换此分包单位。
3.事件三中建设单位做法的不妥之处及正确做法。
(1)不妥之处1:由建设单位负责采购的设备在没有通知施工单位共同清点的情况下就存放在施工现场。
正确做法:根据施工过程的合同管理中对材料设备的到货检验的有关规定,由发包人供应的材料设备,应在设备到货前24h,以书面形式通知承包人,由承包人派人与发包人共同清点。
(2)不妥之处2:建设单位要求施工单位对设备的部分部件损坏承担损坏赔偿责任。
正确做法:根据施工过程的合同管理中对材料设备的到货检验的有关规定,由发包人供应的材料设备接收后移交承包人保管,但如果发包人不按规定通知承包人验收,发生的损坏丢失由发包人负责。
4.单位工程进度计划的内容一般应包括:工程概况、工程施工情况,单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

35、某建筑工程,占地面积8000m2,地下3层,地上30层,框筒结构,结构钢筋采用HRB400等级,底板混凝土强度等级C35,地上3层及以下核心筒和柱混凝土强度等级为C60,局部区域为两层通高报告厅,其主梁配置了无粘结预应力筋,某施工企业中标后进场组织施工,施工现场场地狭小,项目部将所有材料加工全部委托给专业加工场进行场外加工。
在施工过程中,发生了下列事件:
事件1:在项目部依据《建设工程项目管理规范》GB/T 50326编制的项目管理实施规划中,对材料管理等各种资源管理进行了策划,在资源管理计划中建立了相应的资源控制程序。
事件2:施工现场总平面布置设计中包含如下主要内容:(1)现场设置一个出入口,出人口处设置办公用房;(2)场地周边设置3.8m宽环形载重单车道主干道(兼消防车道),并进行硬化,转弯半径10m;(3)在主干道外侧开挖管沟,将临时供电线缆,临时用水管线置于管沟内,监理工程师认为总平面布置设计存在多处不妥,责令整改后再验收,并要求补充主干道具体硬化方式和裸露场地文明施工防护措施。
事件3:项目经理安排土建技术人员编制了《现场施工用电组织设计》,经相关部门审核、项目技术负责人批准、总监理工程师签认,并组织施工等单位的相关部门和人员共同验收后投入使用。
事件4:本工程推广应用《建筑业10项新技术(2010)》,针对“钢筋与混凝土技术”大项,可以在本工程中应用的新技术均制订了详细的推广措施。
事件5:设备安装阶段,塔式起重机起吊前先进行试吊,即将空调机组吊离地面30cm后停止提升,现场安排专人进行观察与监护。

【问题】
1.事件1中,除材料管理外,项目资源管理工作还包括哪些内容?
2.针对事件2中施工总平面布置设计的不妥之处,分别写出正确做法。施工现场主干道常用硬化方式有哪些?裸露场地的文明施工防护通常有哪些措施?
3.针对事件3中的不妥之处,分别写出正确做法,临时用电投入使用前,施工单位的哪些部门应参加验收?
4.事件4中,按照《建筑业10项新技术(2010)》规定,“钢筋与混凝土技术”大项中,在本工程中可以推广与应用的新技术都有哪些?
5.指出事件5中施工单位做法不符合安全规定之处,并说明理由。在试吊时,必须进行哪些检查?

【答案】:
1.事件1中,除材料管理外,项目资源管理工作还包括的内容有:人力资源管理、劳动力管理、机械设备管理、技术管理和资金管理。
2.(1)事件2中施工总平面布置设计的不妥之处及正确做法。
不妥之处1:现场设置一个出入口,出入口处设置办公用房。
正确做法:施工现场宜考虑设置两个以上大门,办公用房宜设在工地入口处。
不妥之处2:场地周边设置3.8m宽环形载重单车道主干道(兼消防车道),并进行硬化,转弯半径10m。
正确做法:施工现场的主要道路应进行硬化处理,主干道应有排水措施。主干道宽度单行道不小于4m,双行道不小于6m。木材场两
侧应有6m宽通道,端头处应有12m×12m回车场,消防车道不小于4m,载重车转弯半径不宜小于15m。
不妥之处3:在主干道外侧开挖管沟,将临时供电线缆,临时用水管线置于管沟内。
正确做法:管网一般沿道路布置,供电线路应避免与其他管道设在同一侧,同时支线应引到所有用电设备使用地点。
(2)施工现场主干道常用硬化方式有:铺砖;铺废渣;水泥砂浆路面;沥青路面;混凝土地面。
(3)裸露场地的文明施工防护措施通常有:场地四周必须采用封闭围挡,围挡要坚固、整洁、美观,并沿场地四周连续设置。一般路段的围挡高度不得低于1.8m,市区主要路段的围挡高度不得低于2.5m。裸露的场地和集中堆放的土方应采取覆盖、固化或绿化等
措施。
3.(1)事件3中的不妥之处及正确做法。
不妥之处:项目经理安排土建技术人员编制了《现场施工用电组织设计》,经相关部门审核,并经具有法人资格企业的技术负责人批准,现场监理签认后实施。
正确做法:临时用电组织设计及变更必须由电气工程技术人员编制,相关部门审核,并经具有法人资格企业的技术负责人批准,现场监理签认后实施。
(2)临时用电工程必须经编制、审核、批准部门和使用单位共同验收,合格后方可投入使用。
4.事件4中,按照《建筑业10项新技术(2010)》规定,“钢筋与混凝土技术”大项中,在本工程中可以推广与应用的新技术有:高耐久性混凝土技术,高强高性能混凝土技术,自密实混凝土技术,再生骨料混凝土技术, 混凝土裂缝控制技术,超高泵送混凝土技术,高强钢筋应用技术,高强钢筋直螺纹连接技术,钢筋焊接网应用技术,预应力技术,建筑用成型钢筋制品加工与配送技术,钢筋机械锚固技术。
5.在试吊时,必须进行的检查有:起重机的稳定性、制动器的可靠性、重物的平稳性、绑扎的牢固性。
