一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、在多层及高层钢结构工程柱子安装时,每节柱的定位轴线应从( )直接引上。
A 、 地面控制桩
B 、 地面控制轴线
C 、 首层柱轴线
D 、 下层柱轴线
◆◆
答案: B
解析:多层及高层钢结构安装工程安装柱时,每节柱的定位轴线应从地面控制轴线直接引上,不得从下层柱的轴线引上。

2、对于单层厂房屋架结构,当荷载只作用在节点上时,所有杆件均只有( )。
A 、 剪力
B 、 轴向力
C 、 弯矩
D 、 剪力和弯矩
◆◆
答案: B
解析:桁架是由杆件组成的结构体系。在进行内力分析时,节点一般假定为铰结点,当荷载作用在节点上时,杆件只有轴向力,其材料的强度可得到充分发挥。

3、一般情况下,当受拉钢筋直径最小大于( )mm时,不宜采用绑扎搭接接头。
A 、 22
B 、 25
C 、 28
D 、 32
◆◆
答案: B
解析:当受拉钢筋直径大于 25mm 、受压钢筋直径大于 28mm 时,不宜采用绑扎搭接接头。

4、钢筋与混凝土共同作用时,属于粘结强度影响因素的是( )。
A 、 混凝土强度
B 、 钢筋的直径
C 、 钢筋的材质
D 、 钢筋表面粗糙度
◆◆
答案: A
解析:影响粘结强度的主要因素有混凝土的强度、保护层的厚度和钢筋之间的净距离等。

5、关于地下防水混凝土施工,说法正确的是()
A 、 防水混凝土胶凝材料总用量不宜小于230kg/m3
B 、 防水混凝土应分层连续浇筑,分层厚度不得大于700mm
C 、 大体积防水混凝土高温期施工时,入模温度不应大于30℃
D 、 大体积防水混凝土,表面温度与大气温度的差值不应大于25℃
◆◆
答案: C
解析:防水混凝土胶凝材料总用量不宜小于320kg/m3,选项A错误。防水混凝土应分层连续浇筑,分层厚度不得大于500mm,选项B错误。大体积防水混凝土,表面温度与大气温度的差值不应大于20℃,选项D错误。

6、厚涂型防火涂料,在下列情况之一时,宜在涂层内设置与钢构件相连的钢丝网或其他相应的措施( )。
A 、 承受冲击、振动荷载的钢梁;
B 、 涂层厚度等于或大于20mm的钢梁和桁架;
C 、 涂料粘结强度小于或等于0.1MPa的钢构件;
D 、 钢板墙和腹板高度最少超过2.5m的钢梁。
◆◆
答案: A
解析:厚型防火涂料,在下列情况之一时,宜在涂层内设置与钢构件相连的钢丝网或其他相应的措施:
1)承受冲击、振动荷载的钢梁;
2) 涂层厚度等于或大于40mm的钢梁和桁架;
3 )涂料粘结强度小于或等于0.05MPa的钢构件;
4) 钢板墙和腹板高度超过1.5m的钢梁。

7、防水卷材的耐老化性指标可用来表示防水卷材的( )性能。
A 、 拉伸
B 、 大气稳定
C 、 温度稳定
D 、 柔韧
◆◆
答案: B
解析:防水卷材的主要性能包括:
(1)防水性:常用不透水性、抗渗透性等指标表示。
(2)机械力学性能:常用抗力、拉伸强度和断裂伸长率等表示。
(3)温度稳定性:常用耐热度、耐热性、脆性温度等指标表示。
(4)大气稳定性:常用耐老化性、老化后性能保持率等指标表示。
(5)柔韧性:常用柔度、低温弯折性、柔性等指标表示。

8、对于地基基础设计等级为甲级或地质条件复杂,应采用静载荷试验的方法进行检验,检验桩数不应少于总数的( ),且不应少于3根。
A 、 1%
B 、 2%
C 、 3%
D 、 4%
◆◆
答案: A
解析:工程桩应进行承载力检验。设计等级为甲级或地质条件复杂时,应采用静载试验的方法对桩基承载力进行检验,检验桩数不应少于总桩数的 1%,且不应少于3根,当总桩数少于50根时,不应少于2根。

9、因素分析法排序原则说法错误的是()
A 、 先工程量
B 、 后相对量
C 、 先绝对数
D 、 后相对数
◆◆
答案: B
解析:因素分析法最为常用。这种方法的本质是分析各种因素对成本差异的影响,采用连环替代法。该方法首先要排序。排序的原则是:先工程量,后价值量;先绝对数,后相对数。

10、进行混凝土强度检验、取样和试件留置应符合规定。当一次连续浇筑超过1000m3时,同一配合比的混凝土每( )m3取样不得少于一次。
A 、 200
B 、 100
C 、 300
D 、 150
◆◆
答案: A
解析:用于检查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取。同一配合比的混凝土,取样与试件留置应符合下列规定:
(1)每拌制100盘且不超过100m3时,取样不得少于一次;
(2) 每工作班拌制不足100盘时,取样不得少于一次;
(3)连续浇筑超过1000m3时,每200m3取样不得少于一次;
(4)每一楼层取样不得少于一次;
(5)每次取样应至少留置一组试件。

11、轻质隔墙应对( )进行复验。
A 、 木材的含水率
B 、 人造木板的甲醛含量
C 、 玻璃的强度
D 、 胶粘剂的有害物质含量
◆◆
答案: B
解析:本题考查的是轻质隔墙工程的材料的技术要求。板材隔墙的墙板、骨架隔墙的饰面板和龙骨、玻璃隔墙的玻璃应有产品合格证书,并符合设计要求。人造板的甲醛含量(释放量)应进行复验,并符合国家现行有关规定。

12、浅基坑工程施工中,当用人工挖土,基坑挖好后不能立即进行下道工序时,应预留( )cm一层土不挖,待下道工序开始再挖至设计标高。
A 、 10—20
B 、 15-20
C 、 15—30
D 、 20-30
◆◆
答案: C
解析:基坑开挖应尽量防止对地基土的扰动。 当用人工挖土,基坑挖好后不能立即进行下道工序时,应预留150- 300mm一层土不挖,待下道工序开始再挖至设计标高。采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留200- 300mm厚土层人工挖除。

13、关于普通混凝土小型空心砌块工程施工,正确的是( )。
A 、 普通混凝土小型空心砌块提前洒水
B 、 孔对孔、肋对肋错缝搭砌
C 、 竖向灰缝错开不小于砌块长度的1/4
D 、 砌块墙的T字交接处应使用纵墙砌块隔皮露端面,并坐中于横墙砌块
◆◆
答案: B
解析:普通混凝土小型空心砌块砌体,不需对小砌块浇水湿润;如遇天气干燥炎热,宜在砌筑前对其喷水湿润;小砌块墙体应孔对孔、肋对肋错缝搭砌; 砌筑应从转角或定位处开始,内外墙同时砌筑,纵横交错搭接。外墙转角处应使小砌块隔皮露端面;T形交接处应使横墙小砌块隔皮露端面。 小砌块施工应对孔错缝搭砌,灰缝应横平竖直,宽度宜为 8- 12mm 。砌体水平灰缝和竖向灰缝的砂浆饱满度,按净面积计算不得低于 90% ,不得出现瞎缝、透明缝等。

14、施工现场临时用电管理说法正确的是()
A 、 施工现场临时用电设备在5台及以上或者设备总容量在50kW及以上的,应编制安全用电措施
B 、 装饰装修工程或其他特殊施工阶段,应补充编制单项施工用电方案
C 、 两台用电设备可以共用一台开关箱
D 、 临时用电组织设计必须由电工编制
◆◆
答案: B
解析:施工现场临时用电设备在5台及以上或者设备总容量在50kW及以上的,应编制用电组织设计。选项A错误。严禁2台及以上设备共用一个开关箱。选项C错误。临时用电组织设计及变更必须由电气工程技术人员编制,选项D错误。

15、饰面板(砖)工程不须对下列各项中( )进行复验。
A 、 室内用花岗石的放射性
B 、 室内用大理石的放射性
C 、 粘贴用水泥的凝结时间、安定性和抗压强度.
D 、 外墙陶瓷面砖的吸水率和寒冷地区外墙陶瓷的抗冻性
◆◆
答案: B
解析:饰面板(砖)工程所有材料进场时应对品种、规格、外观和尺寸进行验收。其中室内花岗石、瓷砖、水泥、外墙陶瓷面砖应进行复验:
1 )室内用花岗石、瓷砖的放射性;
2 )粘贴用水泥的凝结时间,安定性和抗压强度;
3 )外墙陶瓷面砖的吸水率;
4) 寒冷地区外墙陶瓷砖的抗冻性。

16、下列关于抹灰工程的说法,正确的是( )。
A 、 当抹灰总厚度大于25 mm时,应采取加强措施
B 、 不同材料基体交接处表面的抹灰,采用加强网防裂时,加强网与各基层搭接宽度不应小于50 mm
C 、 室内墙面、柱面和门洞口的阳角,当设计无要求时,应做1:2水泥砂浆暗护角
D 、 抹灰工程应对水泥的抗压强度进行复验
◆◆
答案: C
解析:抹灰工程应分层进行。当抹灰总厚度大于或等于35mm 时,应采取加强措施。选项A错误。
不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。选项B错误。
室内墙面、柱面和门洞口的阳角做法应符合设计要求。设计无要求时,应采用1:2水泥砂浆做暗护角,其高度不应低于2m ,每侧宽度不应小于50mm。选项C正确。
抹灰用的水泥其强度等级应不小于 32.5MPa ,水泥的凝结时间和安定性的复验应合格。选项D错误。

17、施工组织设计应由( )主持编制。
A 、 项目负责人
B 、 项目总工程师
C 、 公司项目管理部门
D 、 公司总工程师
◆◆
答案: A
解析:施工组织设计应由项目负责人主持编制,可根据项目实际需要分阶段编制和审批。

18、国家标准规定,采用( )来测定水泥的3d和28d的抗压强度和抗折强度,根据测定结果来确定该水泥的强度等级。
A 、 煮沸法
B 、 试饼法
C 、 胶砂法
D 、 雷氏法
◆◆
答案: C
解析:国家标准规定,采用胶砂法来测定水泥的3d和28d的抗压强度和抗折强度,根据测定结果来确定该水泥的强度等级。

19、在无载荷情况下,塔身与地面的垂直度偏差不得超过()
A 、 1/1000
B 、 2/1000
C 、 3/1000
D 、 4/1000
◆◆
答案: D
解析:塔吊安装后,应进行整体技术检验和调整,经分阶段及整机检验合格后,方可交付使用。在无载荷情况下,塔身与地面的垂直度偏差不得超过4/1000 。

20、电梯()范围内应搭坚固的防护棚
A 、 1.0m
B 、 1.5m
C 、 2.0m
D 、 2.5m
◆◆
答案: D
解析:在施工电梯周围5m 内,不得堆放易燃、易爆物品及其他杂物,不得在此范围内挖沟开槽。电梯2.5m范围内应搭坚固的防护棚。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、基坑工程的监测包括()
A 、 支护结构的监测
B 、 周围环境的监测
C 、 施工人员的监测
D 、 施工安全的监测
E 、 土方密度的监测
◆◆
答案: A,B
解析:基坑工程的监测包括支护结构的监测和周围环境的监测。重点是做好支护结构水平位移、周围建筑物、地下管线变形、地下水位等的监测。

22、关于楼梯的空间尺度要求表述中,错误的是( )。
A 、 住宅套内楼梯的梯段净宽,当一边临空时,不应小于0.90m
B 、 住宅套内楼梯的踏步高度不应大于0.20m
C 、 每个梯段的踏步一般不应超过18级,也不应少于3级
D 、 楼梯平台上部及下部过道处的净高不应小于2m
E 、 楼梯水平段栏杆长度大于0.50m时,其扶手高度不应小于1.50m
◆◆
答案: A,E
解析:住宅套内楼梯的梯段净宽,当一边临空时,不应小于0.75m; 当两侧有墙时,不应小于0.90m 。套内楼梯的踏步宽度不应小于0.22m ,高度不应大于0.20m ,扇形踏步转角距扶手边0.25m 处,宽度不应小于0.22m。楼梯休息平台宽度应大于或等于梯段的宽度;每个梯段的踏步一般不应超过 18 级,亦不应少于3级。
楼梯平台上部及下部过道处的净高不应小于2m 。梯段净高不应小于2.20m。室内楼梯扶手高度自踏步前缘线量起不宜小于0.90m 。楼梯水平段栏杆长度大于0.50m 时,其扶手高度不应小于 1.05m。

23、关于钢结构涂装工程施工质量管理的有关规定,正确的是( )。
A 、 钢结构普通涂料涂装工程应在钢结构构件组装、预拼装或钢结构安装工程检验批的施工质量验收合格后进行
B 、 钢结构涂装时构件表面不应有结露
C 、 钢结构涂装后4h内应保护免受雨淋
D 、 薄涂型防火涂料涂层表面裂纹宽度不应大于1mm
E 、 厚涂型防火涂料涂层表面裂纹宽度不应大于0.5mm
◆◆
答案: A,B,C
解析:涂装时的环境温度和相对湿度应符合涂料产品说明书的要求,当产品说明书无要求时,环境温度宜在5~38℃之间,相对湿度不应大于85%。涂装时构件表面不应有结露;涂装后4h内应保护免受雨淋。薄型防火涂料涂层表面裂纹宽度不应大于0.5mm;厚型防火涂料涂层表面裂纹宽度不应大于1mm。

24、关于钢筋混凝土工程雨期施工的说法,正确的有( )
A 、 对水泥和掺合料应采取防水和防潮措施
B 、 对粗、细骨料含水率进行实时监测
C 、 浇筑板、墙、柱混凝土时,可适当减小坍落度
D 、 应选用具有防雨水冲刷性能的模板脱模剂
E 、 钢筋焊接接头可采用雨水急速降温
◆◆
答案: A,B,C,D
解析:雨期施工期间,对水泥和掺合料应采取防水和防潮措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比。浇筑板、墙、柱混凝土时,可适当减小坍落度。应选用具有防雨水冲刷性能的模板脱模剂。雨天施焊应采取遮蔽措施,焊接后未冷却的接头应避免遇雨急速降温。

25、钢结构一级焊缝不得有( )等缺陷。
A 、 表面气孔
B 、 夹渣
C 、 弧坑裂纹
D 、 焊道
E 、 电弧擦伤
◆◆
答案: A,B,C,E
解析:焊缝表面不得有裂纹、焊瘤等缺陷;一级、二级焊缝不得有表面气孔、夹渣、弧坑裂纹、电弧擦伤等缺陷,且一级焊缝不得有咬边、未焊满、根部收缩等缺陷。

26、下列钢材性能中,属于工艺性能的有( )。
A 、 拉伸性能
B 、 冲击性能
C 、 疲劳性能
D 、 弯曲性能
E 、 焊接性能
◆◆
答案: D,E
解析:钢材的主要性能包括力学性能和工艺性能。其中,力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能表示钢材在各种加工过程中的行为,包括弯曲性能和焊接性能等。

27、 下列关于砌体基础施工技术的要求,叙述有误的是(  )。
A 、 砖柱不得采用包心砌法
B 、 砌体基础可以采用石灰砂浆砌筑
C 、 多孔砖砌体宜采用一顺一丁的砌筑形式
D 、 多孔砖砌体应上下错缝、内外搭砌
E 、 卫生间等有防水要求的空心小砌块墙下应设置高150mm的混凝土带
◆◆
答案: B,E
解析:多孔砖砌体应上下错缝、内外搭砌,宜采用一顺一丁或梅花丁的砌筑形式。砖柱不得采用包心砌法。砌体基础必须采用水泥砂浆砌筑。卫生间等有防水要求的空心小砌块墙下应灌实一皮砖,或设置高200mm的混凝土带。

28、施工企业新上岗操作工人必须进行岗前教育培训,教育培训应包括()
A 、 安全生产法律法规和规章制度
B 、 安全操作规程
C 、 安全防护措施
D 、 违章指挥、违章作业、违反劳动纪律产生的后果
E 、 预防、减少安全风险以及紧急情况下应急救援的基本知识、方法和措施
◆◆
答案: A,B,D,E
解析:施工企业新上岗操作工人必须进行岗前教育培训,教育培训应包括下列内容:
1 )安全生产法律法规和规章制度;
2 )安全操作规程;
3 )针对性的安全防护措施;
4) 违章指挥、违章作业、违反劳动纪律产生的后果;
5 )预防、减少安全风险以及紧急情况下应急救援的基本知识、方法和措施。

29、从建筑活动的特点及事故的原因和性质来看,属于建筑安全事故分类的是()
A 、 生产事故
B 、 质量事故
C 、 管理事故
D 、 技术事故
E 、 环境事故
◆◆
答案: A,B,D,E
解析:从建筑活动的特点及事故的原因和性质来看,建筑安全事故可以分为四类,即生产事故、质量问题、技术事故和环境事故。

30、施工机械设备选择的方法有()
A 、 单位工程量成本比较法
B 、 折算费用法
C 、 因素分析法
D 、 界限时间比较法
E 、 综合评分法
◆◆
答案: A,B,D,E
解析:施工机械设备选择的方法有单位工程量成本比较法、折算费用法(等值成本法)、界限时间比较法和综合评分法等。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:
某办公楼工程,建筑面积18500m2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭小,开挖土方须外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并参照《建设工程施工合同(示范文本)》签订了施工总承包合同。
施工过程中,发生了下列事件。
事件一:施工总承包单位依据基础形式、工程规模、现场和机具设备条件以及土方机械的特点,选择了挖土机、推土机、自卸汽车等土方施工机械,编制了土方施工方案。
事件二:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要求”的审查意见的基础上,施工总承包单位项目经理组织施工单位质量部门负责人、监理工程师进行了分部工程验收。
事件三:施工单位提交了室内装饰装修工程进度计划网络图(如下图所示),经监理工程师确认后按此组织施工。

事件四:在室内装饰装修工程施工过程中,因设计变更导致工作C的持续时间变为36d。施工单位以设计变更影响施工进度为由提出22d的工期索赔。

问题:
1.事件一中,施工总承包单位选择土方施工机械的依据还应有哪些?
2.根据《建筑工程施工质量验收统一标准》,事件二中,施工总承包单位项目经理组织基础工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?
3.针对事件三的进度计划网络图,列式计算工作C和工作F时间参数中的缺项,并确定网络图的计算工期(单位:周)和关键线路(用工作表示)。
4.事件四中,施工单位提出的工期索赔是否成立?说明理由。

答案:
1.土方机械化开挖应根据、开挖深度、地质、地下水情况、土方量、运距、现场、工期要求等合理选择挖土机械。
2.施工总承包单位项目经理组织基础工程验收,不妥当;
理由:应由总监理工程师组织地基基础分部工程验收。
本工程地基基础分部工程验收还应参加的人员:勘察、设计、施工单位项目负责人,施工单位项目技术、质量负责人,以及施工单位技术、质量部门负责人。
3.

(3)计算工期为14周。
(4)关键线路:A→D→E→H→I。
4.
22d的工期索赔:不成立;
理由:因为工作C有3周总时差(或其合理的索赔天数为1d)。

32、某医院问诊楼和住院楼的总建筑面积为24600m2,其中住院楼地上7层,地下两层。建筑基坑深度为7.2m。采用钢筋混凝土平板式筏形基础。住院楼土方开挖时,南、北、西侧均采用土钉墙,东侧与门诊楼土方工程挖通。按计划基坑土方施工时间为2013年7月20日~2013年8月20日。处于雨期。在基坑施工过程中发生如下事件:
事件一:项目部技术负责人编制了基坑土方开挖专项施工方案,施工单位技术负责人审批后报监理工程师签字认可后.项目随即组织基坑土方开挖施工。
事件二:公司季度检查时发现.基坑外未设置截水、排水设施;在基坑北侧坑边大约1m处堆置了2m高土方。
事件三:验槽时发现基地局部有0.5~1m的软弱土层,施工单位将软土挖出,自行回填石屑。

问题:
(1)指出事件一中的土方开挖施工方案是否需要专家认证,说明理由。
(2)事件一中的土方开挖施工方案,应包含哪些内容?
(3)指出事件二中的不妥之处,分别说明理由。
(4)指出事件三中的不妥之处,分别说明理由。

答案:
(1)土方开挖施工方案需要专家论证。
理由:本工程基坑深度7.2m,基坑开挖深度已超过5m。根据《危险性较大的分部分项工程安全管理规定》(建办质[2018] 31号)规定,基坑开挖深度超过5m(含5m)的基坑土方开挖工程,为超过一定规模的危险性较大的分部分项工程,施工单位应组织专家对方案进行论证。
(2)专项施工方案包括以下内容:
①工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。
②编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国际图集)、施工组织设计等。
③施工计划:包括施工进度计划、材料与设备计划。
④施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。
⑤施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。
⑥劳动力计划:专职安全生产管理人员、特种作业人员等。
⑦计算书及相关图纸。
(3)不妥之处和理由分别如下:
不妥之一:该基坑开挖前未做好坑外截水、排水和防渗水措施。
理由:《建筑基坑支护技术规程》规定:“雨期施工时应在坑顶坑底采取有效的截排水措施”,而本基坑施工正是雨季施工,所以应在基坑顶部和底部设置有排水沟、集水井等截排水设施。
不妥之处二:在基坑临边1m处堆土高达2m。
基坑边缘堆置土方和建筑材料,一般应距基坑上部边缘不少于2m,堆置高度不应超过1.5m。
(4)不妥之处:施工单位自行回填。
理由:基底软弱土层处理涉及承载力问题,处理不当,易造成建筑物基底不均匀沉降,因此发现问题,施工单位应及时与设计单位、监理单位或建设单位联系,共同商讨处理意见,形成书面洽商文件,并经四方签字认可.这样不仅能保证地基施工质量,而且给施工单位工程结算提供了依据。

33、背景资料
某钢筋混凝土框架结构标准厂房建筑,高两层,无地下室,框架柱柱距7.6m。通过公开招标程序,某施工单位与建设单位参照《建设工程施工合同(示范文本)》签订的施工承包合同部分内容如下:
工程合同总价2100万元,工程价款采用调值公式动态结算。建设单位在开工前向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。各款项竣工前全部结清。开工前,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工工序中安排框架柱单独浇筑,梁与板同时浇筑。
在施工过程中,发生了下列事件:
事件1:结构设计按最小配筋率配筋,设计中有采用HPB300级,φ12的钢筋,间距200mm。由于当地建材市场HPB300级φ12的钢筋被淘汰,施工单位征得监理单位和建设单位同意后,按等强度折算后,用HRB335级(φ12(间距250mm)的钢筋进行代换。保证整体受力不变,并按此组织实施。
事件2:二层梁板施工阶段天气晴好,气温16~27°C。梁、板模板安装拼接整齐严密,并在验收完毕后,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一个平面上,无凹凸不平问题。开始浇筑混凝土同时现场制作混凝土试件。混凝土浇筑完毕20h后覆盖并浇水养护。养护14d后从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度75%,向监理提出拆除底模与架体支撑的申请。‘

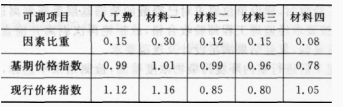

事件3:合同中约定,总造价根据人工费和四项主要材料价格指数,按调值公式法进行调整。各调值因素的比重、基准和现行价格指数如下表:

竣工结算时,施工单位按调值公式法重新计算实际结算价款。

【问题】
1.列式计算该工程预付备料款和其起扣点各是多少万元?(若有小数,小数点后保留两位)
2.指出事件一中的不妥之处,并分别说明理由。
3.指出事件二中的不妥之处,并分别说明理由。
4.事件三中,列式计算经调整后的实际结算价款是多少万元?(若有小数,小数点后保留两位)

答案:
1.工程预付备料款=2100×15%=315(万元)。预付备料款起扣点=2100-315/65%=1615.38(万元)。
2.事件一中的不妥之处及其理由如下:
(1)不妥之处:按等强度折算后进行钢筋代换。理由:当构件按最小配筋率配筋时.或同钢号钢筋之间的代换,按钢筋代换前后面积相等的原则进行代换。
(2)不妥之处:施工单位征得监理单位和建设单位同意后,组织实施钢筋代换。理由:钢筋代换时,一定要征得设计单位的同意。
3.事件二中的不妥之处及其理由如下:
(1)不妥之处:保证每一构件底模表面在同一个平面上,无凹凸不平问题。理由:对于跨度不小于4m的现浇钢筋混凝土粱、板.其模板应按设计要求起拱。当设计无具体要求时,起拱高度应为跨度的1/1000~3/1000。
(2)
不妥之处:混凝土浇筑完毕20h后覆盖并浇水养护。理由:混凝土浇筑完成后,应在终凝前(通常为混凝土浇筑完毕后8~12h内)开始进行养护。
(3)不妥之处:从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度75%,向监理提出拆除底模与架体支撑的申请。理由:应该用同条件养护试块试压后强度,并根据构件的跨度判断是否拆除底模与架体支撑。
4.

34、背景资料
某大学图书馆进行装修改造,根据施工设计和使用功能的要求,采用大量的轻质隔墙。
外墙采用建筑幕墙,承揽该装修改造工程的施工单位根据《建筑装饰装修工程质量验收标准》GB 50210规定,对工程细部构造施工质量的控制做了大量的工作。
该施工单位在轻质隔墙施工过程中提出以下技术要求:
(1)板材隔墙施工过程中如遇到门洞,应从两侧向门洞处依次施工。
(2)隔墙板安装门窗时,应在角部增加角钢补强。
该施工单位在施工过程中特别注重现场文明施工和现场的环境保护措施,工程施工后,被评为优质工程。

问题
1.轻质隔墙主要可分为哪几种类型?石膏板属于哪种轻质隔墙?
2.逐条判断该施工单位在轻质隔墙施工过程中提出的技术要求的正确与否,若不正确,请改正。
3.简述板材隔墙的施工工艺流程。
4.建筑工程现场文明施工管理的主要内容有哪些?

答案:
1.(1)轻质隔墙主要可分为板材隔墙、骨架隔墙。
(2)石膏板属于骨架隔墙。
2.该施工单位在轻质隔墙施工过程中的技术要求的正误判断及正确做法:
第(1)条不正确。
正确做法:板材隔墙施工过程中,当有门洞口时,应从门洞口处向两侧依次进行;当无洞口时,应从一端向另一端顺序安装。
第(2)条正确。
3.板材隔墙的施工工艺流程是:
基层处理→放线→配板、修补→支设 临时方木→配置胶粘剂→安装U形卡件或L形卡件(有抗震设计要求时)→安装隔墙板→安装门窗框→设备、电气管线安装→板缝处理。
4.建筑工程现场文明施工管理的主要内容有:
(1)抓好项目文化建设。
(2)规范场容,保持作业环境整洁卫生。
(3)创造文明有序安全生产的条件。
(4)减少对居民和环境的不利影响。

35、背景资料:
某公司承建某大学办公科研综合楼项目,在装饰装修阶段,大学城建设单位追加新建校史展览馆,紧临在建办公科研综合楼。总建筑面积2160m2,总造价408万元,工期10个月。屋面设女儿墙,屋面防水材料采用SBS卷材。
考虑到工程较小、某公司也具备相应资质,建设单位经当地建设相关主管部门批准后,未通过招投标直接委托给该公司承建。 展览馆项目设计图纸已齐全,结构造型简单,且施工单位熟悉周边环境及现场条件,甲乙双方协商采用固定总价计价模式签订施工承包合同。
施工过程中发生如下事件:
事件一:考虑到展览馆项目紧临办公科研综合楼,用电负荷较小,且施工组织仅需6台临时用电设备,某公司依据《施工组织设计》编制了《安全用电和电气防火措施》,决定不单独设置总配电箱,直接从综合楼项目总配电箱引出分配电箱。施工现场临时用电设备直接从分配电箱连接供电。项目经理安排了一名有经验的机械工进行用电管理。监理工程师认为不妥,指令整改。
事件二:屋面淋水试验时,发现女儿墙根部漏水,经查,主要原因是转角处卷材开裂,施工总承包单位进行了整改。
事件三:展览馆各阶段验收合格,施工单位于2015年9月18日提交工程验收报告,建设单位于当天投入使用。建设单位以工程质量问题需在使用中才能发现为由,将工程竣工验收时间推迟到11月18日,与综合楼一并进行验收,并要求《工程质量保修书》中竣工日期以11月18日为准。施工单位对竣工日期提出异议。

问题:
1.大学城建设单位将展览馆项目直接委托给某公司是否合法?说明理由。
2.该工程采用固定总价合同模式是否妥当?给出固定总价合同模式适用的条件?
3.指出事件一中校史展览馆工程临时用电管理中的不妥之处,并分别给出正确做法。
4.试从施工的角度分析事件二中女儿墙卷材根部开裂的原因,并写出治理的措施。
5.事件三中,施工单位对竣工日期提出异议是否合理?说明理由。写出本工程合理的竣工日期。

答案:
1.
大学城建设单位直接将展览馆项目委托给某公司合法。
理由:在建工程追加的附属小型工程,原中标人仍具备承包能力的,可以不进行施工招标。
2.
(1)该工程采用固定总价合同模式妥当。
(2)固定总价模式适用的条件:
1)工程量小、工期短,估计在施工过程中环境因素变化小,工程条件稳定并合理;
2)工程设计详细,图纸完整、清楚,工程任务和范围明确;
3)工程结构和技术简单,风险小;
4)投标期相对宽裕,承包商可以有充足的时间详细考察现场、复核工程量、分析招标文件、拟订施工计划。
3.
校史展览馆工程临时用电管理中的不妥之处及正确做法分别如下:
不妥一:施工单位仅编制了安全用电和电气防火措施。
正确做法:施工现场临时用电设备在5台及以上者,应编制《用电组织设计》。
不妥二:临时用电设备从分配电箱连接供电。
正确做法:用电设备从开关箱取电,开关箱再从分配电箱取电(或“一机一闸一漏”设置或“总—分—开”模式或“三级配电”模式)。
考虑到展览馆项目紧临大学城项目,且用电负荷较小,在原总配电箱满足要求及相关规定的前提下,可以不单独设置。
每台用电设备必须有各自专用的开关箱。严禁用同一个开关箱直接控制2台及2台以上用电设备。
不妥三:机械工进行用电管理。
正确做法:应由持上岗证的电工进行管理。
4.
女儿墙卷材根部开裂的可能原因:山墙或女儿墙与屋面板缺乏牢固拉结,转角处没有做成钝角,垂直面卷材与屋面卷材没有分层搭槎,基层松动(如墙外倾或不均匀沉陷)。
治理的措施:将转角处开裂的卷材割开,旧卷材烘烤后分层剥离,清除旧胶结料,将新卷材分层压入旧卷材下,并搭接粘贴牢固。再在裂缝表面增加一层卷材,四周粘贴牢固。
5.
施工单位对竣工验收日期提出异议:合理。
理由:2015年9月18日施工单位已经提交工程验收报告,并且建设单位投入使用。实际竣工日期是指工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期,工程未经竣工验收,发包人擅自使用的,以转移占有工程之日为实际竣工日期。
合理竣工日期为:2015年9月18日。
