2019年度全国一级建造师《建筑工程管理与实务》模拟预测卷(六)

2019年度全国一级建造师《建筑工程管理与实务》模拟预测卷(六)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、下列工程中,所选用水泥不适当的是(  )。
A 、 寒冷地区处在水位升降的混凝土工程中优先选用矿渣水泥
B 、 有抗渗要求的混凝土工程中选用火山灰水泥
C 、 要求快硬、早强的混凝土不宜使用复合水泥
D 、 受侵蚀介质作用的混凝土不宜使用硅酸盐水泥
◆◆
答案: A
解析:

2、砖砌体每日砌筑高度在正常施工条件下宜控制在(  )m或一步脚手架高度内。
A 、 1.5
B 、 2.0
C 、 2.5
D 、 3.o
◆◆
答案: A
解析:正常施工条件下,砖砌体每日砌筑高度宜控制在1.5m或一步脚手架高度内。尚未施工楼施工楼板或屋面的墙或柱,当可能遇到大风时,其允许自由高度不得超过规范规定;否则,必须采取临时支撑等有效措施。

3、项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充,错误的是(  )。
A 、 工程设计有重大修改
B 、 有关法律、法规、规范和标准实施、修订和废止
C 、 主要施工方法有重大调整
D 、 施工进度有重大调整
◆◆
答案: D
解析:项目施工过程中,发生以下情况之一时,施工组织设计应及时进行修改或补充:①工程设计有重大修改;②有关法律、法规、规范和标准实施、修订和废止;③主要施工方法有重大调整;④主要施工资源配置有重大调整;⑤施工环境有重大改变。

4、对于作用于框架结构体系的风荷载和地震力,可简化成(  )进行分析。
A 、 节点间的水平集中力
B 、 节点间的水平分布力
C 、 节点上的水平集中力
D 、 节点上的水平分布力
◆◆
答案: C
解析:框架结构的内力分析通常是用计算机进行精确分析。常用的手工近似法是:竖向荷载作用下用分层计算法;水平荷载作用下用反弯点法。风荷载和地震力可简化成节点上的水平集中力进行分析。

5、用来分析边坡稳定性的岩土物理力学性能指标是( )。
A 、 黏聚力
B 、 抗剪强度
C 、 密实度
D 、 内摩擦角
◆◆
答案: D
解析:内摩擦角:土体中颗粒间相互移动和胶合作用形成的摩擦特性,其数值为强度包线与水平线的夹角。内摩擦角是土的抗剪强度指标,土力学上很重要的一个概念,是工程设计的重要参数。土的内摩擦角反映了土的摩擦特性。内摩擦角在力学上可以理解为块体在斜面上的临界自稳角,在这个角度内,块体是稳定的;大于这个角度,块体就会产生滑动。利用这个原理,可以分析边坡的稳定性。

6、关于水泥砂浆防水层施工的说法,正确的是( )。
A 、 施工气温不应低于0°C
B 、 养护温度不宜低于-5°C
C 、 保持砂浆表面湿润
D 、 养护时间不得小于7d
◆◆
答案: C
解析:水泥砂浆防水层不得在雨天、五级及以上大风中施工。冬期施工时,气温不应低于5°C。夏季不宜在30°C以上或烈日照射下施工。水泥砂浆防水层终凝后,应及时进行养护,养护温度不宜低于5°C ,并应保持砂浆表面湿润,养护时间不得少于14d。故A、B、D选项错误。本题答案为C

7、不能作为调节混凝土凝结时间、硬化性能的外加剂的是(  )。
A 、 缓凝剂
B 、 减水剂
C 、 早强剂
D 、 速凝剂
◆◆
答案: B
解析:调节混凝土凝结时间、硬化性能的外加剂,包括缓凝剂、早强剂和速凝剂等。

8、关于构件式玻璃幕墙开启窗的说法,正确的是( )。
A 、 开启角度不宜大于40°,开启距离不宜大于300mm
B 、 开启角度不宜大于40°,开启距离不宜大于400mm
C 、 开启角度不宜大于30°,开启距离不宜大于300mm
D 、 开启角度不宜大于30°,开启距离不宜大于400mm
◆◆
答案: C
解析:幕墙开启窗的开启角度不宜大于 30°,开启距离不宜大于 300mm。开启扇周边缝隙宜采用氯丁橡胶、三元乙丙橡胶或硅橡胶密封条制品密封。

9、预制构件吊装、运输要求:吊索水平夹角不宜小于( ),不应小于( )。
A 、 70°;45°
B 、 60°;45°
C 、 70°;50°
D 、 65°;40°
◆◆
答案: B
解析:吊索水平夹角不宜小于60°,不应小于45°。起吊应采用慢起、稳升、缓放的操作方式,严禁吊装构件长时间悬停在空中。

10、在软土地区基坑开挖深度超过( )时,一般就要用井点降水。
A 、 1m
B 、 2m
C 、 3m
D 、 10m
◆◆
答案: C
解析:本题考查地下水控制技术方案选择 。
在软土地区开挖深度浅时,可边开挖边用排水沟和集水井进行集水明排;当基坑开挖深度超过 3m ,一般就要用井点降水。当因降水而危及基坑及周边环境安全时,宜采用截水或回灌方法 。

11、混凝土立方体标准抗压强度标准值,试验时要求的养护时间为(  )d。
A 、 3
B 、 7
C 、 28
D 、 45
◆◆
答案: C
解析:混凝土立方体抗压标准强度是指按标准方法制作和养护的边长为150mm的立方体试件,在28d龄期,用标准试验方法测得的抗压强度总体分布中不低于95%保证率的抗压强度。

12、水准仪的主要功能是测量两点间的( )。
A 、 高程
B 、 高差
C 、 距离
D 、 夹角
◆◆
答案: B
解析:水准仪的主要功能是测量两点间的高差,它不能直接测量待定点的高程,但可由控制点的已知高程来推算测点的高程;另外,利用视距测量原理,它还可以测量两点间的水平距离,但精度不高。所以A和C是可以通过视距测量原理最后得出的,但并非水准仪的主要功能,D是不用测的。

13、建筑物的抗震设计据其使用功能的重要性分为四类,大量的建筑物属于(  )类。
A 、 甲
B 、 乙
C 、 丙
D 、 丁
◆◆
答案: C
解析:建筑物的抗震设计根据其使用功能的重要性分为甲、乙、丙、丁四个抗震设防类别。大量的建筑物属于丙类,这类建筑的地震作用和抗震措施均应符合本地区抗震设防烈度的要求。

14、下列关于静力压桩终止承桩的标准的说法正确的有()
A 、 静压桩以压力为主,标高为辅
B 、 摩擦桩应按标高控制
C 、 端承桩应以终压力控制为主,桩顶标高控制为辅
D 、 稳压压桩力不应大于终压力,稳压时间宜为5-10s
◆◆
答案: C
解析:静压桩应以标高为主,压力为辅。选项A错误,摩擦桩应按桩顶标高控制,选项B错误。稳压压桩力不应小于终压力,稳压时间宜为5-10s,选项D错误。

15、当设计无要求时,关于混凝土基础钢筋工程中钢筋连接的说法,正确的是( )。
A 、 受力钢筋的接头宜设置在受力较大处
B 、 在同一根纵向受力钢筋上宜设置两个或两个以上接头
C 、 采用绑扎搭接接头,位于同一区段内的受拉钢筋搭接接头面积百分率为35%
D 、 当受拉钢筋的直径d>25mm宜采用焊接或机械连接接头
◆◆
答案: D
解析:钢筋连接:(1)受力钢筋的接头宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于
钢筋直径的10倍。故A、B选项都错误;(2)位于同一区段内的受拉钢筋搭接接头面积百分率不宜大于25%,选项C错误。

16、关于钢梁稳定性计算的说法,正确的是(  )。
A 、 计算疲劳钢梁抗弯强度,应考虑钢梁塑性发展
B 、 钢梁的抗剪强度按脆性计算
C 、 钢梁必须有一定的刚度才能有效地工作
D 、 钢梁挠度计算应考虑螺栓孔引起的截面削弱
◆◆
答案: C
解析:抗弯强度计算:取梁内塑性发展到一定深度作为极限状态。对需要计算疲劳的梁,不考虑梁塑性发展。抗剪强度计算:粱的抗剪强度按弹性设计。
刚度计算:梁必须具有一定的刚度才能有效地工作,刚度不足将导致梁挠度太大,影响结构正常使用。
因此,设计钢梁除应满足各项强度要求之外,还应满足刚度要求。梁的挠度计算时采用荷载标准值,可不考虑螺栓孔引起的截面削弱。

17、非常规抹灰的加强措施:当抹灰总厚度大于或等于( )时,应采取加强措施。
A 、 20mm
B 、 25mm
C 、 30mm
D 、 35mm
◆◆
答案: D
解析:非常规抹灰的加强措施:当抹灰总厚度大于或等于35mm 时,应采取加强措施。

18、确定工程预付款的方法很多,以年度完成工作量为基数的方法是(  )。
A 、 数学计算法
B 、 百分比法
C 、 净值法
D 、 对比法
◆◆
答案: B
解析:百分比法:百分比法是按中标的合同造价(减去不属于承包商的费用,以下同)的一定比例确定预付备料款额度的一种方法,也有以年度完成工作量为基数确定预付款,前者较为常用。

19、在建筑工程测量中,常用精度有J2和J6,并对水平角和竖直角进行测量的一种仪器是(  )。
A 、 水准仪
B 、 电磁波测距仪
C 、 全站仪
D 、 经纬仪
◆◆
答案: D
解析:经纬仪由照准部、水平度盘和基座三部分组成,是对水平角和坚直角进行测量的一种仪器。经纬仪有DJ07 、DJ1 、DJ2、DJ6 等几种不同精度的仪器,通常在书写时省略字母"D" 。J07 , J1 和J2 型经纬仪属于精密经纬仪, J6 型经纬仪属于普通经纬仪。在建筑工程中,常用的还是J2 和J6 型光学经纬仪。

20、防水混凝土()应立即进行养护,养护时间不得少于14d
A 、 终凝前
B 、 终凝后
C 、 初凝后
D 、 初凝前
◆◆
答案: B
解析:防水混凝土终凝后应立即进行养护,养护时间不得少于14d。
防水混凝土冬期施工时,其入模温度不应低于5℃ 。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、关于构件式玻璃幕墙玻璃面板安装的做法,符合技术要求有( )。
A 、 隐框玻璃幕墙采用挂钩式固定玻璃板块时,挂钩接触面宜设置柔性垫片,以防止产生摩擦噪声
B 、 明框玻璃幕墙的玻璃下面应至少放置两块宽度与槽口宽相同的弹性定位垫块
C 、 幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于300mm
D 、 固定明框玻璃幕墙承受水平荷载的玻璃压条,应采用自攻螺钉固定
E 、 明框玻璃幕墙玻璃面板的镶嵌橡胶条长度宜比槽口略短,斜面断开,断口留在四角
◆◆
答案: A,B,C
解析:本题考查的是构件式玻璃幕墙玻璃面板相关知识点。
(1)玻璃面板出厂前,应按规格编号。现场应靠墙或用专用钢架放置。
(2)半隐框、隐框玻璃幕墙的玻璃板块在经过抽样硅酮结构密封胶剥离试验和质量检验合格后,方可运输到现场。
(3)固定半隐框、隐框玻璃幕墙玻璃板块的压块或勾块,其规格和间距应符合设计要求。固定幕墙玻璃板块,不得采用自攻螺钉。
(4)隐框玻璃幕墙采用挂钩式固定玻璃板块时,挂钩接触面宜设置柔性垫片,以防止产生摩擦噪声。
(5)明框玻璃幕墙的玻璃不得与框构件直接接触,玻璃四周与构件凹槽底部保持一定的空隙,每块玻璃下面应至少放置两块宽度与槽口宽相同的弹性定
位垫块,定位垫块的长度、玻璃四边嵌入量及留空尺寸应符合规范和设计要求。
(6)幕墙开启窗的开启角度不宜大于30°,开启距离不宜大于 300mm 。开启扇周边缝隙宜采用氯丁橡胶、三元乙丙橡胶或硅橡胶密封条制品密封。
所以A、B、C正确。

22、钢结构构件油漆防腐涂装可采用( )。
A 、 涂刷法
B 、 空气喷涂法
C 、 手工滚涂法
D 、 弹涂法
E 、 粘贴法
◆◆
答案: A,B,C
解析:钢构件采用涂料防腐涂装时,可采用机械除锈和手工除锈方法进行处理。经处理的钢材表面不应有焊渣、焊疤、灰尘、油污、水和毛刺等;对于镀锌构件,酸洗除锈后,钢材表面应露出金属色泽,无污渍、锈迹和残留任何酸液。油漆防腐涂装可采用涂刷法、手工滚涂法、空气喷涂法和高压无气喷涂法。故选项A、B、C正确

23、结构设计的极限状态包括(  )极限状态。
A 、 超限使用
B 、 承载力
C 、 正常施工
D 、 正常使用
E 、 正常维修
◆◆
答案: B,D
解析:如果结构或构件超过某一特定状态就不能满足上述某项规定的功能要求时,称这一状态为极限状态。极限状态通常可分为如下两类:承载力极限状态与正常使用极限状态。

24、只能采用爆破方法进行开挖的土石类别有( )。
A 、 四类土
B 、 五类土
C 、 六类土
D 、 七类土
E 、 八类土
◆◆
答案: D,E
解析:本题目考查的是岩土的工程分类知识点。
1.七类土:坚石,主要包括大理石;辉绿岩;玢岩;粗、中粒花岗岩;坚实的白云石、砂岩、砾岩、片麻岩、石灰岩;微风化安山岩;玄武岩等,坚实系数为 10.0- 18.0,用爆破方法开挖。
2.八类土:特坚石,主要包括安山岩;玄武岩;花岗片麻岩;坚实的细粒花岗岩、闪长岩、石英岩、辉长岩、辉绿岩、玢岩、角闪岩等,坚实系数为 18.0 -25.0 以上,用爆破方法开挖。 故正确选项为D、E。

25、有机防火堵料应具备的基本功能有(  )。
A 、 使用过程长期不硬化
B 、 可塑性差
C 、 能够重复使用
D 、 水密性好
E 、 气密性差
◆◆
答案: A,C,D
解析:有机防火堵料(可塑性),使用过程长期不硬化,可塑性好,容易封堵各种不规则形状的孔洞,能够重复使用。遇火时发泡膨胀,具有优异的防火、水密、气密性能;无机防火堵料(速固型),无毒无味、固化快速,耐火极限与力学强度较高,能承受一定重量,又有一定可拆性。有较好的防火和水密、气密性能。主要用于封堵后基本不变的场合。

26、砌体工程不得在(  )设置脚手眼。
A 、 120mm厚墙、料石清水墙和独立柱
B 、 240mm厚墙
C 、 宽度为2m的窗间墙
D 、 过梁上与过梁成60。角的三角形范围及过梁净跨度1/2的高度范围内
E 、 梁或粱垫下及其左右500mm范围内
◆◆
答案: A,D,E
解析:不得在下列墙体或部位设置脚手眼:①120mm厚墙、清水墙、料石墙、独立柱和附墙柱;②过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;③宽度小于1m的窗间墙;④砌体门窗洞口两侧200mm(石砌体为300mm)和转角处450mm(石砌体为600mm)范围内;⑤梁或梁垫下及其左右500mm范围内;⑥设计不允许设置脚手眼的部位。

27、验槽时必须具备的资料和条件有( )。
A 、 勘察、设计、建设、监理、施工等相关单位技术人员到场
B 、 地基基础设计文件
C 、 岩土工程勘察报告
D 、 地基处理或深基础施工质量检测报告
E 、 槽底未有明显的机械车辙痕迹,底土未扰动等条件良好的基槽
◆◆
答案: A,B,C,D
解析:验槽具备的资料和条件
(1)勘察、设计、建设、监理、施工等相关单位技术人员到场;
(2)地基基础设计文件;
(3)岩土工程勘察报告;
(4)轻型动力触探记录(可不进行时除外) ;
(5)地基处理或深基础施工质量检测报告;
(6)基底应为无扰动的原状土,留置有保护层时其厚度不应超过100mm。

28、关于钢筋绑扎连接(或搭接)的说法,正确的有( )。
A 、 受拉钢筋直径大于28mm时,宜采用绑扎搭接接头
B 、 受压钢筋直径大于28mm时,不宜采用绑扎搭接接头
C 、 轴心受拉杆件的纵向受力钢筋,可绑扎搭接接头
D 、 直接承受动力荷载结构中的纵向受力钢筋,可绑扎搭接接头
E 、 直接承受动力荷载结构中轴心受拉杆件的纵向受力钢筋,不得绑扎搭接接头
◆◆
答案: B,E
解析:钢筋绑扎连接(或搭接) :钢筋搭接长度应符合规范要求。 当受拉钢筋直径大于25mm 、受压钢筋直径大于28mm 时,不宜采用绑扎搭接接头,A错B正确。 轴心受拉及小偏心受拉杆件(如桁架和拱架的拉杆等)的纵向受力钢筋和直接承受动力荷载结构中的纵向受力钢筋均不得采用绑扎搭接接头,C、D错E正确。

29、关于建筑物细部点平面位置测设方法的说法,正确的有( )。
A 、 直角坐标法
B 、 极坐标法
C 、 角度前方交会法
D 、 距离交会法
E 、 高层传递法
◆◆
答案: A,B,C,D
解析:本题目考查的是建筑物细部点平面位置的测设法建筑物细部点平面位置的测设确定一点的平面位置的方法很多,要根据控制网的形式及分布、放线精度要求及施工现场条件来选择测设方法。
方法有:1.直角坐标法  2. 极坐标法  3. 角度前方交会法 4. 距离交会法5. 方向线交会法 故正确选项为A、B、C、D。

30、关于钢筋连接的说法,正确的有(  )。
A 、 钢筋连接方法有焊接、机械连接、绑扎
B 、 钢筋接头位置应设置在受力较小处
C 、 直接承受动力荷载的结构构件纵向钢筋不宜采用焊接接头
D 、 焊接接头试件需要做力学性能检
E 、 同一纵向受力钢筋应该设置两个或两个以上接头
◆◆
答案: A,B,C,D
解析:钢筋的连接方法有:焊接、机械连接和绑扎连接三种。钢筋接头位置宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。故选项E错误。
直接承受动力荷载的结构构件中,纵向钢筋不宜采用焊接接头。在施工现场,应按国家现行标准抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:

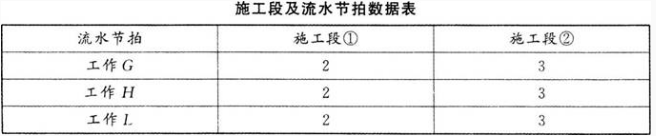

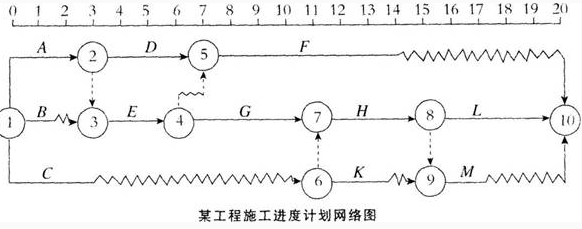

某工程施3-进度计划网络图如下图所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程.涉及某专利技术的采用,故这3项工作只能由某一特定的施工队来完成。
31.png问题:
1.在不改变原施工进度计划总工期和工作间工艺关系的前提下,如何安排工作B、工作C、工作H这3项工作比较合理,试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间多少个月。
2.由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查发现,工作G刚刚开始,其他工作进展均后延4个月。现业主方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据如下表所示。试问G、H、L三项工作的流水施工工期为多少?能否满足业主提出的按原计划日期竣工的要求,简述理由。

31-1.png3.哪些情况下应及时增加建筑物的观测次数或调整变形测量方案?
4.文明施工应包括哪些工作?

答案:
1.(1)由网络图可知,工作B自由时差为1d,工作C自由时差为8d,工作H在关键线路上,总时差为0。在不影响总工期和工作间工艺关系的前提下,工作B和工作C的开始时间均应后延,工作B以不影响工作E正常开始为准,即1月末开始施工,其次开始工作C,然后间断施工,待工作G施工完毕后,再开始H工作的施工。施工顺序为:B→C→H。
(2)该专业施工队从进场到出场最短需要时间为14个月,其中间断时间为5个月。
2.(1)工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这3项工作只能由某一特定的施工队来完成。工作G、H、L为无节奏流水施工,按最大差法计算其流水施工工期。则G、H、L3项工作的流水施工工期=(3+3)+(3+2)=11(个
月)。
(2)线路G→H→L工期缩减至11个月;工作F线路自由时差为6个月,压缩4个月后仍不会成为关键线路;线路G→H→M工期相应缩减至3+(2+2)+2=9(个月),也不会成为关键线路,故此时的关键线路仍为G→H→L,工期为11+10=21(个月),所以,工期仍然滞后一个月,不能满足业主要求。
3.当建筑变形观测过程中发生下列情况之一时,应及时增加观测次数或调整变形测量方案:
(1)变形量或变形速率出现异常变化;
(2)变形量达到或超出预警值;
(3)周边或开挖面出现塌陷、滑坡;
(4)建筑本身、周边建筑及地表出现异常;
(5)由于地震、暴雨、冻融等自然灾害引起的其他变形异常情况。
4.文明施工应包括下列工作:
(1)进行现场文化建设;
(2)规范场容,保持作业环境整洁卫生;
(3)创造有序生产的条件;
(4)减少对居民和环境的不利影响。

32、背景资料:
某十八层办公楼,建筑面积为32000m2,总高度为71m,钢筋混凝土框架一剪力墙结构,脚手架采用悬挑钢管脚手架,外择密目安全网,塔式起重机作为垂直运输工具。2014年11月9日在15层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地20m后,钢管散落,造成下面作业的4名人员死亡,2人重伤。
经事故调查发现:
(1)作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔式起重机,钢管没有捆扎就托底兜着吊起,而且钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
(2)专职安全员在事故发生时不在现场。
(3)作业前,施工单位项目技术负责人未详细进行安全技术交底,仅向专职安全员口头交待了施工方案中的安全管理要求。

问题:
1.针对现场伤亡事故,项目经理应采取哪些应急措施?
2.指出本次事故的直接原因。
3.对本起事故,专职安全员有哪些过错?
4.指出该项目安全技术交底工作存在的问题。

答案:
1.项目经理应采取的应急措施有:①组织迅速抢救伤员;②保护好现场;③立即向本单位责任人报告;④启动应急预案;⑤协助事故调查:⑥其他合理的应急措施。
2.事故的直接原因是:工长指定一名不是起重吊车的人员负责钢管起吊,没有将钢管捆绑,钢丝绳勾在了吊钩的端头上,致使起吊中钢管高空散落。
3.安全员严重失职,事发时安全员不在现场,平时对现场防护监督不到位,没有定期检查设备(或参加检查未发现隐患,对隐患整改未落实)。
4.(1)安全技术交底仅有口头讲解,没有书面签字记录。
(2)安全技术交底人员应包括施工负责人、生产班组。
(3)安全技术交底缺乏针对性,没有细化的施工方案和安全注意事项。


33、【背景资料】
某学校活动中心工程,现浇钢筋混凝土框架结构,地上6层,地下2层,采用自然通风。在施工过程中,发生了下列事件:
事件1:在基础底板混凝土浇筑前,监理工程师督查施工单位的技术管理工作,要求施工单位按规定检查混凝土运输单,并做好混凝土扩展度测定等工作。全部工作完成并确认无误后,方可浇筑混凝土。
事件2:主体结构施工过程中,施工单位对进场的钢筋按国家现行有关标准抽样检验了抗拉强度、屈服强度。结构施工至4层时,施工单位进场一批72tφ18螺纹钢筋,在此前因同厂家、同牌号的该规格钢筋已连续三次进场检验均一次检验合格,施工单位对此批钢筋仅抽取一组试件送检,监理工程师认为取样组数不足。
事件3:建筑节能分部工程验收时,由施工单位项目经理主持、施工单位质量负责人以及相关专业的质量检查员参加,总监理工程师认为该验收主持及参加人员均不满足规定,要求重新组织验收。
事件4:该工程交付使用7d后,建设单位委托有资质的检验单位进行室内环境污染检测,在对室内环境的甲醛、苯、氨、TVOC浓度进行检测时,检测人员将房间对外门窗关闭30min后进行检测,在对室内环境的氡浓度进行检测时,检测人员将房间对外门窗关闭12h后进行检测。
【问题】
1.事件1中,除已列出的工作内容外,施工单位针对混凝土运输单还要做哪些技术管理与测定工作?
2.事件2中,施工单位还应增加哪些钢筋原材检测项目?通常情况下钢筋原材检验批量最大不宜超过多少吨?监理工程师的意见是否正确?并说明理由。
3.事件3中,节能分部工程验收应由谁主持?还应有哪些人员参加?
4.事件4中,有哪些不妥之处?并分别说明正确做法。

答案:
1.事件1中,施工单位针对混凝土运输单还要做的技术管理与测定工作有:核对混凝土配合比,确认混凝土强度等级,检查混凝土运输时间,测定混凝土坍落度。
2.事件2中,施工单位还应检测钢筋的伸长率及单位长度重量偏差。
在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋(同一钢筋来源的成型钢筋)连续三批进场检验均一次检验合格时,其后的
检验批量可扩大一倍。钢筋原材检验批量最大不宜超过60t。 监理工程师说法不正确。
理由:在同一工程项目中,同一厂家、同一牌号、同一规格的钢筋连续三次进场检验均合格时,其后的检验批量可扩大一倍(或该批钢筋的检验批量可达120t)。
3.节能分部工程验收主持者:总监理工程师或建设单位项目负责人。 参加人员:施工单位项目经理、项目技术负责人和相关专业的质量检查员、施工员;施工单位的质量或技术负责人;设计单位节能设计人员。
4.事件4中的不妥之处:
(1)不妥之处:工程交付使用7d后,建设单位委托有资质的检验单位进行室内环境污染检测。
正确做法:民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少7d以后、工程交付使用前进行。
(2)不妥之处:在对室内环境的甲醛、苯、氨、TVOC浓度进行检测时,检测人员将房间对外门窗关闭30min后进行检测。
正确做法:民用建筑工程室内环境中甲醛、苯、氨、总挥发性有机化合物(TVOC)浓度检测时,对采用自然通风的民用建筑工程,检测应在对外门窗关闭1h后进行。
(3)不妥之处:在对室内环境的氡浓度进行检测时,检测人员将房间对外门窗关闭12h后进行检测。
正确做法:民用建筑工程室内环境中氡浓度检测时,对采用自然通风的民用建筑工程,应在房间的对外门窗关闭24h以后进行。


34、背景资料:
沿海地区某住宅工程,地下水对钢筋混凝土结构有侵蚀作用。该工程由四栋地上十二层,地下一层,结构形式完全相同的单体组成,其中地下室为整体地下室,四个单体及单体间空地均有地下部分。
施工单位上报施工组织设计中,所有混凝土均采用预拌商品混凝土,水泥采用普通硅酸盐水泥;零星砌筑及抹灰用砂浆现场拌制;屋面设计为不上人屋面,炉渣保温后细石混凝土封面找坡,最上层敷设SBS卷材防水层一道。
当年8月16日,监理例行检查时发现现场砌筑用水泥出厂日期为5月10日,监理工程师认为此批水泥已过期,下令将此批水泥清退出场。
同时发现顶层墙体混凝土结构外观质量存在严重缺陷,经检查该部位混凝土其他质量控制资料,对结构安全不造成影响,同意对现浇结构分项予以验收;检查屋顶做法时,发现防水基层不干燥,经请示总监理工程师并征得业主同意后,下令防水施工停工整改。

问题:
1.该工程地下室结构混凝土采用普通硅酸盐水泥是否合适?说明理由。对于六大常用水泥,哪些适宜用在本案例中地下结构混凝土,哪些不适宜?
2.监理工程师判定此批水泥过期失效并清退出场是否合理?简述理由或正确做法。
3.监理工程师对混凝土结构外观质量存在缺陷处理是否合理?简述理由或正确做法。
4.简述防水层铺设前,基层的干燥程度简易检验方法。

答案:
1.(1)采用普通硅酸盐水泥不合适。
理由:因为地下水对钢筋混凝土结构有侵蚀,而普通硅酸盐水泥的耐腐蚀性较差,所以用在本案例中地下结构混凝土不合适。

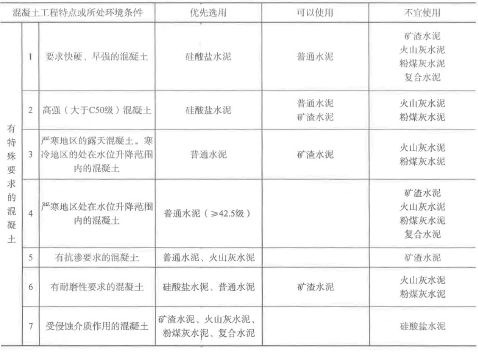

(2)对于六大常用水泥,其中硅酸盐水泥、普通硅酸盐水泥均不适宜用于本案例中地下结构混凝土;而矿渣水泥、火山灰水泥、粉煤灰水泥、复合水泥均适宜用于本案例中地下结构混凝土。
2.(1)监理工程师判定此批水泥过期失效并清退出场不合理。
(2)按照相关规范规定,当在使用中对水泥质量有怀疑或水泥出厂超过3个月时,应进行复验,并按复验结果使用。此批水泥目前正好
超过3个月,正确做法应该是进行复试,然后根据复试结果再作是否失效的判定。
3.(1)监理工程师对混凝土结构外观质量存在缺陷处理不合理。
(2)按相关规范规定,混凝土现浇结构的外观质量不应有严重缺陷,所以不应对现浇结构分项验收合格。正确做法:对已经出现的严重缺陷,应由施工单位提出技术处理方案,并经监理(建设)单位认可后进行处理。对经处理的部位,应重新检查验收。
4.铺设屋面防水层前,基层必须干净、干燥。干燥程度的简易检验方法:将1m2卷材平坦地干铺在找平层上,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印即可铺设。

35、背景资料:
某建设单位投资兴建一大型商场,地下二层,地上九层,钢筋混凝土框架结构,建筑面积为71500m2。经过公开招标,某施工单位中标,中标造价25025.00万元。双方按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。合同中约定工程预付款比例为10%,并从未完施工工程尚需的主要材料款相当于工程预付款时起扣,主要材料所占比重按60%计。
在合同履行过程中,发生了下列事件:
事件一:施工总承包单位为加快施工进度,土方采用机械一次开挖至设计标高;租赁了30辆特种渣土运输汽车外运土方,在城市道路路面遗撒了大量渣土;用于垫层的2:8灰土提前2d搅拌好备用。
事件二:中标造价费用组成:人工费为3000万元,材料费为17505,机械费为995万元,管理费为450万元。措施费用为760万元,利润为940万元,规费为525万元,税金为850万元。施工总承包单位据此进行了项目施工承包核算等工作。
事件三:在基坑施工过程中,发现古化石,造成停工2个月。施工总承包单位提出了索赔报告,索赔工期为2个月,索赔费用为34.55万元。索赔费用经项目监理机构核实,人工窝工费为18万元,机械租赁费用为3万元,管理费为2万元,保函手续费为0.1万元,资金利息为0.3万元,利润为0.69万元,专业分包停工损失费为9万元,规费为0.47万元,税金为0.99万元。经审查,建设单位同意延长工期2个月;除同意支付人员窝工费、机械租赁费外,不同意支付其他索赔费用。

问题:
1.分别列式计算本工程项目预付款和预付款的起扣点是多少万元(保留2位小数)?
2.分别指出事件一中施工单位做法的错误之处,并写出正确做法。
3.事件二中,除了施工成本核算、施工成本预测属于成本管理任务外,成本管理任务还包括哪些工作?分别列式计算本工程项目的直接成本和间接成本各是多少万元?
4.列式计算事件三中建设单位应该支付的索赔费用是多少万元。(保留2位小数)

答案:
1.(1)预付款=25025×10%=2502.5(万元)。
(2)预付款起扣点=25025-2502.5/60%=20854.17(万元)。
2.(1)错误1:土方采用机械一次开挖至设计标高。
正确做法:在接近设计坑底高程时应预留20~30cm厚的土层,用人工开挖。
(2)错误2:渣土运输汽车外运土方时,在城市道路路面遗撒了大量渣土。
正确做法:应该有可靠措施防止渣土遗漏。
(3)错误3:2:8灰土提前2天搅拌好备用。
正确做法:灰土应当日铺填夯压。
3.(1)成本管理任务还包括:成本计划、成本控制、成本分析和成本考核。
(2)①直接成本=人工费+材料费+机械费+措施费=3000+17505+995+760=22260(万元)。
②间接成本=管理费+规费=450+525=975(万元)。
4.发现古化石,造成停工属于不可抗力事件。
索赔的费用应该包括:人员窝工费18万元,机械租赁费用3万元、专业分包停工损失费9万元。故索赔费用是18+3+9=30(万元)。

相关文章
