2019年一级建造师《项目管理》模拟预测卷(六)

2019年一级建造师《项目管理》模拟预测卷(

一、单选题 (每题1分,共70题,共70分) 下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。

1、某施工企业组织结构如下图所示,则该企业采用的组织结构模式是()。

A 、 职能组织结构

B 、 线性组织结构

C 、 矩阵组织结构

D 、 直线组织结构

◆◆

答案: C

解析:该题目的组织结构模式为矩阵组织结构。故本题选C。

2、在应用因果分析图法确定质量问题的原因时,以下正确的做法是(  )。

A 、 不同类型质量问题可以共同使用一张图分析

B 、 通常选出1~5项作为最主要原因

C 、 为避免干扰,只能由QC小组成员独立进行分析

D 、 由QC小组组长最终确定分析结果

◆◆

答案: B

解析:因果分析图法应用时的注意事项:①一个质量特性或一个质量问题使用一张图分析;②通常采用QC小组活动的方式进行,集思广益,共同分析;③必要时可以邀请小组以外的有关人员参与,广泛听取意见;④分析时要充分发表意见,层层深入,排出所有可能的原因;⑤在充分分析的基础上,由各参与人员采用投票或其他方式,从中选择1至5项多数人达成共识的最主要原因。故本题选B。

3、实施性成本计划是在(  )阶段,采用企业的(  )编制的(  )计划。

A 、 项目施工准备;施工定额;施工预算成本

B 、 选派项目经理;施工定额;估算成本

C 、 项目施工准备;预算定额;估算成本

D 、 选派项目经理;预算定额;施工预算成本

◆◆

答案: A

解析:实施性成本计划是项目施工准备阶段的施工预算成本计划,它是以项目实施方案为依据,以落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的实施性施工成本计划。故本题选A。

4、按现行施工管理制度要求,工地现场安装的危险性较大的起重机械设备,在安装完毕交付使用前,必须经(??)验收,合格后方可使用。

A 、 建设单位

B 、 设备供应部门

C 、 安全管理部门

D 、 相关管理部门

◆◆

答案: D

解析:按现行施工管理制度要求,工程所用的施工机械、模板、脚手架,特别是危险性较大的现场安装的起重机械设备,不仅要对其设计安装方案进行审批,而且安装完毕交付使用前必须经相关管理部门的验收,合格后方可使用。故本题选D。

5、根据《建设工程施工专业分包合同(示范文本)》(GF—2003—0213),承包人应提供总包合同供分包人查阅,但有关(  )内容除外。

A 、 承包工程的价格内容

B 、 承包工程的进度要求

C 、 承包工程的质量要求

D 、 违约责任的条款

◆◆

答案: A

解析:承包人应提供总包合同(有关承包工程的价格内容除外)供分包人查阅;分包人应全面了解总包合同的各项规定(有关承包工程的价格内容除外)。故本题选A。

6、某施工项目部根据以往项目的实际耗用情况,结合具体施工项目要求,制定领用材料标准,以控制发料,这种材料用量控制方法是(  )。

A 、 定额控制

B 、 计量控制

C 、 指标控制

D 、 包干控制

◆◆

答案: C

解析:材料用量控制的具体方法包括:①定额控制;②指标控制;⑧计量控制;④包干控制。其中,指标控制是指对于没有消耗定额的材料,则实行计划管理和按指标控制的办法。根据以往项目的实际耗用情况,结合具体施工项目的内容和要求,制定领用材料指标,以控制发料。故本题选c。

7、在建设工程项目决策阶段,建设单位进行职业健康安全与环境管理的任务是(  )。

A 、 对环境保护和安全设施的设计提出建议

B 、 办理有关安全与环境保护的各种审批手续

C 、 对生产安全事故的防范提出指导意见

D 、 将保证安全施工的措施报有关管理部门备案

◆◆

答案: B

解析:建设工程项目决策阶段,建设单位应按照有关建设工程法律法规的规定和强制性标准的要求,办理各种有关安全与环境保护方面的审批手续。故本题选B。

8、关于成本加酬金合同的特点和应用,以下说法正确的是(  )。

A 、 采用该计价方式不利于业主方的投资控制

B 、 采用该计价方式不利于业主方的进度控制

C 、 对业主而言,这种合同计价方式风险很大,没有优点

D 、 该计价方式不宜用于施工总承包管理模式

◆◆

答案: A

解析:采用成本加酬金合同,承包商不承担任何价格变化或工程量变化的风险,这些风险主要由业主承担,对业主的投资控制很不利,故A项正确、B项错误。对于业主而言,这种合同形式也有一定优点,故C项错误。当实行施工总承包管理模式或CM模式时,业主与施工总承包管理单位或CM单位的合同一般采用成本加酬金合同。故D项错误。

9、根据《建设工程项目管理规范》GB/T 50326--2006,项目管理规划应包括项目管珲规划大纲和(  )两类文件。

A 、 项目管理计划

B 、 项目管理实施细则

C 、 项目管理操作规划

D 、 项目管理实施规划

◆◆

答案: D

解析:本题考核的是项目管理规划的分类。项目管理规划包括项目管理规划大纲和项目管理实施规划。项目管理配套策划应包括项目管理规划策划以外的所有项目管理策划内容。

10、评标委员会推荐的中标候选人应当(  ),并标明排列顺序。

A 、 限定在1~3人

B 、 限定在3~5人

C 、 不少于3人

D 、 不少于5人

◆◆

答案: A

解析:评标结束应该推荐中标候选人。评标委员会推荐的中标候选人应当限定在1~3人,并标明排列顺序。

11、 某项目专业性强且技术复杂,开工后,由于分工原因该项目的任务分工不适用于此项目,为了保证项目目标的实现,企业调整了任务分工。企业的此项行为属于项目目标动态控制的(  )。

A 、 管理措施

B 、 经济措施

C 、 技术措施

D 、 组织措施

◆◆

答案: D

解析: 组织措施,如调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。

12、某桩基工程承包合同约定:工程桩180根,单价为4万元/根;经确认承包商实际完成的工程桩为160根,实际单价为6万元/根。该桩基工程的已完工作实际费用(ACWP)、计划工作预算费用(BCWS)和已完工作预算费用(BCWP)的关系可表示为()。

A 、 BCWP>ACWP>BCWS

B 、 BCWS>BCWP>ACWP

C 、 ACWP>BCWS>BCWP

D 、 BCWS>ACWP>BCWP

答案: C

解析:该桩基工程的已完工作实际费用(ACWP)=160×6=960(万元);

计划工作预算费用(BCWS)=180×4=720(万元);

已完工作预算费用(BCWP)=160×4=640(万元);

故ACWP>BCWS>BCWP。故本题选C。

13、 根据《建设工程施工合同(示范文本)》GF—2013—0201,建设工程采用总价合同,监理人应在收到支付分解表后( )d内完成审核并报送发包人。

A 、 3

B 、 7

C 、 14

D 、 28

◆◆

答案: B

解析:本题考核的是总价合同支付分解表的编制与审批。监理人应在收到支付分解表后7天内完成审核并报送发包人。发包人应在收到经监理人审核的支付分解表后7天内完成审批,经发包人批准的支付分解表为有约束力的支付分解表。

14、 为实现项目的进度目标,应充分重视(  )。

A 、 尽早确定总进度目标

B 、 健全项目管理的组织体系

C 、 工程质量目标的论证

D 、 大量采用计算机辅助进度计划

◆◆

答案: B

解析: 组织是目标能否实现的决定性因素,为实现项目的进度目标,应充分重视健全项目管理的组织体系。

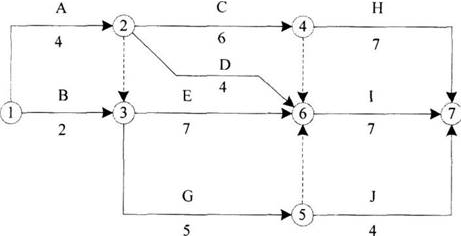

15、某双代号网络图如下图所示,以下正确的是(  )。

A 、 工作C、D应同时开始

B 、 工作B的紧后工作只有C、D

C 、 工作C、D完成后即可进行工作G

D 、 工作D完成后即可进行工作F

◆◆

答案: C

解析:当A工作和B工作都完成以后,C工作才能开始;而B工作完成,D工作就可以开始,故A项错误。B工作的紧后工作包括C工作、D工作和E工作,故B项错误。G工作的紧前工作是C工作和D工作,所以C工作和D工作完成后,就能进行G工作,故C项正确。工作D和工作F无紧前紧后的逻辑关系,故D项错误。故本题选C。

16、根据我国《建筑法》,合同约定由工程承包单位采购的建筑材料和建筑构配件,建设单位可以(  )。

A 、 指定生产厂

B 、 指定供应商

C 、 提出质量要求

D 、 指定具体品牌

◆◆

答案: C

解析:按照合同约定,建筑材料、建筑构配件和设备由工程承包单位采购的,发包单位不得指定承包单位购入用于工程的建筑材料、建筑构配件和设备或者指定生产厂、供应商。故本题选C。

17、关于进度计划调整的说法,以下正确的是(  )。

A 、 网络计划的调整,必须定期进行

B 、 当实际进度比计划进度拖后时,在尚未完成的关键工作中,选择资源强度小的工作缩短其持续时间

C 、 当实际进度比计划进度拖后时,在尚未完成的关键工作中,选择费用高的工作缩短其持续时间

D 、 任何情况下都不允许增、减工作项目

◆◆

答案: B

解析:网络计划的调整,可以定期进行,亦可根据计划检查的结果在必要时进行,故A项错误。当关键线路的实际进度比计划进度拖后时,应在尚未完成的关键工作中,选择资源强度小或费用低的工作缩短其持续时间,故B项正确、C项错误。网络计划调整的内容包括增、减工作项目,故D项错误。故本题选B。

18、某施工项目的商品混凝土目标成本是420000元(目标产量500m,目标单价800元/m,预计损耗率为5%),实际成本是511680元(实际产量600m,实际单价820元/m,实际损耗率为4%),若采用因素分析法进行成本分析(因素的排列顺序是:产量、单价、损耗率),则由于产量提高增加的成本是(  )元。

A 、 4920

B 、 12600

C 、 84000

D 、 91680

◆◆

答案: C

解析:本题考核的是利用因素分析法进行成本分析。

第一次替代产量因素,以600m替代500m。600×800×(1+5%)=504000元;产量提高增加的成本=504000-420000=84000元。

19、下列进度控制措施中,属于管理措施的是()。

A 、 分析影响工程进度的风险

B 、 制定项目进度控制的工作流程

C 、 选用有利的设计和施工技术

D 、 建立进度控制的会议制度

◆◆

答案: A

解析:建设工程项目进度控制的措施包括组织措施、管理措施、经济措施和技术措施。分析影响工程进度的风险,是风险管理,属于管理措施;制定项目进度控制的工作流程,和组织论相关的都属于组织措施;选用有利的设计和施工技术,属于技术措施;建立进度控制的会议制度,会议是组织和协调的手段,属于组织措施。故本题选A。

20、“三全”管理的思想和方法是指(  )。其中,全面质量管理是指对(  )的全面管理。

A 、 全面、全过程、全方位;项目参与各方

B 、 全面、全过程、全员;工程质量和工作质量

C 、 全面、全过程、全方位;工程质量和工作质量

D 、 全面、全过程、全员;项目参与各方

◆◆

答案: B

解析:“三全”管理的思想和方法是指全面质量管理、全过程质量管理和全员参与质量管理。其中包括工程(产品)质量和工作质量的全面管理。故本题选B。

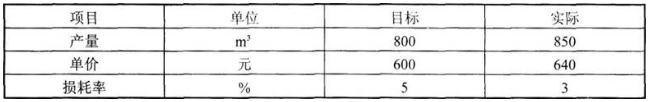

21、某分项工程的混凝土成本数据如下表所示。应用因素分析法分析各因素对成本的影响程度,可得到的正确结论是()。

A 、 由于产量增加50元,成本增加21300元

B 、 由于单价提高40元,成本增加35020元

C 、 实际成本与目标成本的差额为56320元

D 、 由于损耗下降3%,成本减少9600元

◆◆

答案: C

解析:由于产量增加了50 m,对成本的影响=(850-800)×600×(1+5%)=31500(元),故A项错误;由于单价提高40元,对成本的影响=850×(640-600)×(1+5%)=35700(元),故B项错误。实际成本与目标成本的差额=850×640×(1+3%)-800×600×(1+5%)=56320(元),故C项正确。由于损耗下降3%对成本的影响=850×640×(3%-5%)=-10880(元),故D项错误。故本题选C。

22、 根据《中华人民共和国招标投标法》,建设工程招标的方式不包括( )。

A 、 公开招标

B 、 无限竞争性招标

C 、 邀请招标

D 、 议标

◆◆

答案: D

解析: 招标分公开招标和邀请招标两种方式。公开招标亦称无限竞争性招标。

23、某建设工程项目经理部根据目标动态控制原理,将项目目标进行了分解。在项目实施过程中项目目标的动态控制,首先应进行的

工作是(  )。

A 、 确定目标控制的计划值

B 、 定期比较目标计划值与实际值

C 、 分析比较结果,采取纠偏措施

D 、 收集目标的实际值

◆◆

答案: D

解析:动态控制的工作程序:

第一步:准备工作:目标分解、确定计划值。

第二步:实施过程中动态控制:①收集实际值;②计划值和实际值的比较;③如有偏差采取纠偏措施。

第三步:如有必要,调整目标。故本题选D。

24、关于项目各参与方进度控制的任务说法,以下正确的是(  )。

A 、 项目参与各方都有进度控制的任务,但其控制的目标和时间范畴略有差异,只有施工方和供货方相同

B 、 业主方进度控制的任务是控制整个建设项目施工阶段的进度

C 、 设计方进度控制的任务是依据设计任务委托合同控制设计工作进度

D 、 施工方进度控制的任务是依据施工任务计划书控制施工进度

◆◆

答案: C

解析:业主方和项目参与各方都有进度控制的任务,但是其控制的目标和时间范畴并不相同。业主方进度控制的任务是控制整个项目实施阶段的进度;设计方进度控制的任务是依据设计任务委托合同控制设计工作进度;施工方进度控制的任务是依据施工任务委托合同控制施工进度;供货方进度控制的任务是依据供货合同控制供货进度。故本题选C。

25、下列事件中属于特殊风险索赔的事件是(  )。

A 、 洪涝灾害

B 、 百年不遇的暴风雪

C 、 暴动

D 、 海啸

◆◆

答案: C

解析:特殊风险一般是指战争、敌对行动、入侵行为、核污染及冲击波破坏、叛乱、革命、暴动、军事政变或篡权、内战等。故本题选C。

26、现场质量检查中,装饰吊顶内连接及设备安装质量的检查一般采用的方法是(  )

A 、 目测法

B 、 实测法

C 、 无损检测法

D 、 理化试验法

◆◆

答案: A

解析:目测法即凭借感官进行检查,也称观感质量检验,其手段可概括为“看、摸、敲、照”四个字。其中,“照”就是通过人工光源或反射光照射,检查难以看到或光线较暗的部位,如管道井、电梯井等内的管线、设备安装质量,装饰吊顶内连接及设备安装质量等。

27、根据《质量管理体系基础和术语》,质量控制的定义是质量管理的一部分,致力于满足质量要求的一系列相关活动;这些活动主要包括(  )。

A 、 设定目标、测量结果、纠偏、评价

B 、 计划、实施、处置、检查

C 、 设定目标、测量结果、评价、纠偏

D 、 计划、实施、检查、处置

◆◆

答案: C

解析:质量控制是质量管理的一部分,是致力于满足质量要求的一系列相关活动。这些活动主要包括:①设定目标;②测量结果;③评价;④纠偏。故本题选C。

28、关于项目目标动态控制的工作程序说法,以下正确的是(??)。

A 、 收集项目目标的实际值—实际值与计划值比较—找出偏差—采取纠偏措施

B 、 收集项目目标的实际值—实际值与计划值比较—找出偏差—进行目标调整

C 、 收集项目目标的实际值—实际值与计划值比较—采取控制措施—进行目标调整

D 、 实际值与计划值比较—找出偏差—采取控制措施—收集项目目标的实际值

◆◆

答案: A

解析:动态控制的工作程序:

第一步准备工作:目标分解、确定计划值,

第二步实施过程中动态控制:①收集实际值;②计划值和实际值的比较;③如有偏差采取纠偏措施,

第三步如有必要,调整目标。

故本题选A。

29、某工程双代号网络计划如下图所示,其关键线路有()条。

A 、 1

B 、 2

C 、 3

D 、 4

◆◆

答案: B

解析:本题考核的是双代号网络计划关键线路的确定。计划工期为18,关键线路有:①→②→④→⑤→⑦;①→②→④→⑥→⑦。

30、建设工程项目总承包的主要目的是(  )

A 、 “交钥匙”

B 、 固定总价包干

C 、 变动总价包干

D 、 为项目建设增值

◆◆

答案: D

解析:建设项目工程总承包的主要意义并不在于总价包干和“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的。应该指出,即使采用总价包干的方式,稍大一些的项目也难以用固定总价包干,而多数采用变动总价合同。

31、根据《安全生产许可证条例》规定,下列关于安全生产许可证的叙述有误的是(  )。

A 、 安全生产许可证有效期为3年

B 、 安全生产许可证有效期满需要延期的,应于期满前3个月向原颁发管理机关办理延期手续

C 、 企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生伤亡事故的,安全生产许可证有效期届满时,经原颁发机关同意,可不再审查

D 、 安全生产许可证有效期延期为3年

◆◆

答案: C

解析:安全生产许可证有效期满需要延期的,企业应当于期满前3个月向原安全生产许可证颁发管理机关办理延期手续;企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生死亡事故的,安全生产许可证有效期届满时,经原安全生产许可证颁发管理机关同意,不再审查,安全生产许可证有效期延期3年。故本题选C。

32、根据《建筑施工场界环境噪声排放标准》的要求,对建筑施工过程中场界环境夜间噪声排放限值为()dB。

A 、 50

B 、 55

C 、 70

D 、 75

◆◆

答案: B

解析:根据国家标准《建筑施工场界环境噪声排放标准》的要求,对建筑施工过程中场界环境噪声排放限值要求,昼间为70 dB,夜间为55 dB,故本题选B。

33、关于建设工程项目系统特征的说法,以下错误的是(  )。

A 、 项目都是一次性的

B 、 项目各阶段的工作目标是相同的

C 、 项目各阶段的工作任务是不同的

D 、 参与单位的合作多数不是固定的合作关系

◆◆

答案: B

解析:建设项目都是一次性,没有两个完全相同的项目,故A项正确。建设项目全寿命周期一般由决策阶段、实施阶段和运营阶段组成,各阶段的工作任务和工作目标不同,其参与或涉及的单位也不相同,故B项错误、C项正确。一个建设项目的任务往往由多个,甚至很多个单位共同完成,它们的合作多数不是固定的合作关系,并且一些参与单位的利益不尽相同,甚至相对立,故D项正确。本题要求选择说法错误的选项。故本题选B。

34、某工程进行检验批验收时,发现某框架梁截面尺寸与原设计图纸尺寸不符,但经原设计单位核算认可,仍能满足结构安全及使用要求,则该检验批(  )。

A 、 应重新施工

B 、 应经施工单位和业主协商确定是否予以验收,其经济责任由业主承担

C 、 可直接予以验收

D 、 必须进行返修处理后重新组织验收

◆◆

答案: C

解析:当检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,可予以验收。故本题选C。

35、某工程由于设计变更,工程师签发了停工一个月的暂停工令,承包商可索赔的材料费是( )。

A 、 材料费原价

B 、 材料损耗费

C 、 材料储存费

D 、 材料运输费

◆◆

答案: C

解析:由于非承包商的责任,工程延期导致的材料价格上涨和超期储存费用,可以进行索赔。材料费中应包括运输费、仓储费以及合理的损耗费用。

36、下列环境管理体系的要素中,不属于核心要素的是()。

A 、 环境方针

B 、 环境因素

C 、 记录控制

D 、 运行控制

◆◆

答案: C

解析:环境管理体系的要素中,核心要素是10个,包括:职业健康安全方针;对危险源辨识、风险评价和控制措施的确定;法律法规与其他要求;目标、指标和方案;资源、作用、职责与权限;运行控制;监测与测量;评估法规的符合性;内部审核;管理评审。其余7个要素为辅助性要素。故本题选C。

37、《环境管理体系要求及使用指南》(GB/T 24001--2004)中,“环境”是指(  )。环境保护是我国的一项基本国策。环境管理的目的是保护生态环境,使(  )。

A 、 周边大气、阳光和水的总称;环境能够服务于人类经济社会的发展

B 、 各种天然的和经过人工改造的自然因素的总体;环境污染不至于造成人类生存基本条件的破坏

C 、 废水、废气、废渣的存在和分布情况;工程项目施工场界内的污染得到有效防治

D 、 组织运行活动的外部存在;社会的经济发展与人类的生存环境相协调

◆◆

答案: D

解析:在《环境管理体系要求及使用指南》中,环境是指“组织运行活动的外部存在,包括空气、水、土地、自然资源、植物、动物、人,以及它(他)们之间的相互关系”;环境管理的目的是保护生态环境,使社会的经济发展与人类的生存环境相协调。故本题选D。

38、建设工程项目信息管理的最终目的是(  )。

A 、 通过项目信息收集的有效组织和控制为项目参与各方的沟通搭建平台

B 、 通过项目信息传输的有效组织和控制为项目建设的增值服务

C 、 通过项目信息存储的有效组织和控制为项目运行期的维护保养提供依据

D 、 通过项目信息处理的有效组织和控制为项目业主方协调各方关系提供依据

◆◆

答案: B

解析:项目的信息管理的目的旨在通过有效的项目信息传输的组织和控制为项目建设的增值服务。故本题选B。

39、在单价合同的投标报价中,投标人的投标书中出现了明显的数字计算错误,导致总价和单价计算结果不一致,下列行为中,属于业主权力的是(  )。

A 、 业主有权力先做修改再评标,以总价作为最终报价结果

B 、 业主没有权力先修改后评标,可以宣布该投标人废标

C 、 业主没有权力先修改后评标,可以请该投标人再报价

D 、 业主有权力先做修改再评标,以单价为准调整总价

◆◆

答案: D

解析:单价合同的特点是单价优先,对于投标书中明显的数字计算错误,业主有权力先作修改再评标,当总价和单价的计算结果不一致时,以单价为准调整总价。故本题选D。

40、某工程双代号网络计划如下图所示,其中关键线路有()条。

A 、 1

B 、 2

C 、 3

D 、 4

◆◆

答案: B

解析:本题考核的是关键线路的确定。计划工期为15,关键线路有:①→③→④→⑥→⑦;①→③→⑤→⑦。

41、 总价合同是合同计价的重要方式之一,下列选项不属于总价合同特点的是( )。

A 、 业主的风险较小,承包人将承担较多的风险

B 、 评标时易于迅速确定最低报价的投标人

C 、 必须完整而明确地规定承包人的工作

D 、 发包单位对项目进行控制变得更加困难

◆◆

答案: D

解析: 总价合同的特点包括:①发包单位可以在报价竞争状态下确定项目的总造价,可以较早确定或预测工程成本;②业主的风险较小,承包人将承担较多的风险;③评标时易于迅速确定最低报价的投标人;④在施工进度上能极大地调动承包人的积极性;⑤发包单位能更容易、更有把握地对项目进行控制;⑥必须完整而明确地规定承包人的工作;⑦必须将设计和施工方面的变化控制在最小限度内。

42、施工成本核算要求的“三同步”是指(  )的取值范围应当一致。

A 、 形象进度、产值统计、实际成本

B 、 成本预测、成本计划、成本分析

C 、 预算成本、目标成本、实际成本

D 、 人工成本、材料成本、机械成本

◆◆

答案: A

解析:形象进度、产值统计、实际成本归集“三同步”,即三者的取值范围应是一致的;形象进度表达的工程量、统计施工产值的工程量和实际成本归集所依据的工程量均应是相同的数值。故本题选A。

43、建设单位应当自建设工程竣工验收合格之日起(  )日内,向工程所在地的县级以上地方人民政府建设主管部门备案。

A 、 7

B 、 10

C 、 15

D 、 30

◆◆

答案: C

解析:建设单位应当自建设工程竣工验收合格之日起15日内,向工程所在地的县级以上地方人民政府建设主管部门备案。

44、项目质量控制体系的运行机制包括(  ),其中项目质量控制体系运行的核心机制是(  )。

A 、 动力机制、约束机制、反馈机制、决策机制;动力机制

B 、 动力机制、约束机制、反馈机制、持续改进机制;持续改进机制

C 、 动力机制、约束机制、反馈机制、决策机制;持续改进机制

D 、 动力机制、约束机制、反馈机制、持续改进机制;动力机制

◆◆

答案: D

解析:项目质量控制体系的运行机制包括:动力机制、约束机制、反馈机制和持续改进机制;其中动力机制是项目质量控制体系运行的核心机制。故本题选D。

45、我国《建设工程质量管理条例》规定,政府行政主管部门应设立专门机构,对建设工程质量行使(??)职能。

A 、 验收

B 、 保证

C 、 监督

D 、 规范

◆◆

答案: C

解析:我国《建设工程质量管理条例》明确规定,国家实行建设工程质量监督管理制度,由政府行政主管部门设立专门机构对建设工程质量行使监督职能。

46、下列建设项目信息中,属于组织类信息的是(  )

A 、 进度控制信息

B 、 编码信息

C 、 工作量控制信息

D 、 质量控制信息

◆◆

答案: B

解析:建设项目信息可分为组织类信息、管理类信息、经济类信息和技术类信息。其中组织类信息包括:编码信息、单位组织信息、项目组织信息、项目管理组织信息。选项A属于管理类信息;选项C属于经济类信息;选项D属于技术类信息。

47、在计算双代号网络计划的时间参数时,工作的最早开始时间应为其所有紧前工作(  )。

A 、 最早完成时间的最小值

B 、 最早完成时间的最大值

C 、 最迟完成时间的最小值

D 、 最迟完成时间的最大值

◆◆

答案: B

解析:在计算双代号网络计划的时间参数时,工作的最早开始时间等于各紧前工作的最早完成时间的最大值。故本题选B。

48、 建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间定为(  )年。

A 、 2

B 、 3

C 、 4

D 、 5

◆◆

答案: D

解析: 建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间为5年。

49、根据《建设工程项目管理规范》68/T 50326--2006,项目管理实施规划应由(  )组织编制。

A 、 项目经理

B 、 项目技术负责人

C 、 企业技术负责人

D 、 企业生产负责人

◆◆

答案: A

解析:本题考核的是项目管理实施规划的编制。项目管理实施规划应由项目经理组织编制。

50、关于工程保险的说法,以下正确的是(  )。

A 、 CIP保险能实施有效的风险管理,解决所有的风险问题

B 、 工程一切险投保对象是工程本体,投保时应以承发包双方名义共同投保,国内工程通常是由承包人办理

C 、 第三者责任险一般附加在工程一切险中

D 、 承包商在工地的财产损失,属于第三者责任险的赔偿范围

◆◆

答案: C

解析:CIP保险能实施有效的风险管理,但工程保险并不能解决所有的风险问题,只是转移了部分重大风险可能带来的损害,故A项错误。工程一切险投保对象是工程本体,投保时应以承发包双方名义共同投保,国内工程通常是由项目法人办理,国际工程一般要求承包人办理保险,故B项错误,第三者责任险的被保险人应是项目法人和承包人,该险种一般附加在工程一切险中,故C项正确。承包商或业主在工地的财产损失,或其公司和其他承包商在现场从事与工作有关的职工的伤亡不属于第三者责任险的赔偿范围,而属于工程一切险和人身意外伤害险的范围,故D项错误。故本题选C。

51、根据《建设工程施工专业分包合同(示范文本)》GF—2003—0213的规定,属于专业分包人的义务是(  )。

A 、 负责已完分包工程的成品保护工作

B 、 提供合同专用条款中约定的设备和设施,并承担因此发生的费用

C 、 负责整个施工场地的管理工作

D 、 组织参加发包人组织的图纸会审

◆◆

答案: A

解析:本题考核的是专业分包人的义务。已竣工工程未交付承包人之前,分包人应负责已完分包工程的成品保护工作,保护期间发生损坏,分包人自费予以修复;承包人要求分包人采取特殊措施保护的工程部位和相应的追加合同价款,双方在合同专用条款内约定。

52、某土方工程,计划总工程量为4800m,预算单价为580元/m,计划6个月内均衡完成。开工后,实际单价为600元/m,施工至第3个月底,累计实际完成工程量3000 m,若运用赢得值法分析,则至第3个月底的费用偏差为(  )万元。

A 、 -34.8

B 、 -6

C 、 6

D 、 34.8

◆◆

答案: B

解析:费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)=3000×580-3000×600=-60000(元)。故本题选B。

53、关于合同实施偏差分析的说法,以下正确的是(  )。

A 、 增加人员投入属于合同实施偏差处理的经济措施

B 、 合同实施的偏差分析包括产生偏差的原因分析、合同实施偏差的责任分析和合同变更分析

C 、 取消合同中的一项工作,该项工作转由他人实施,这是属于工程变更的范围

D 、 承包商、业主方和设计方都可以根据需要提出工程变更

◆◆

答案: D

解析:合同实施偏差处理的组织措施包括增加人员投入、调整人员安排、调整工作流程和工作计划等,故A项错误。合同实施偏差分析的内容包括:①产生偏差的原因分析;②合同实施偏差的责任分析;③合同实施趋势分析,故B项错误。工程变更的范围包括取消合同中任何工作,但转由他人实施的工作除外,故C项错误。根据工程实施的实际情况,以下单位都可以根据需要提出工程变更:①承包商;②业主方;③设计方,故D项正确。故本题选D。

54、某企业通过企业质量管理体系认证后,由于管理不善,认证机构做出撤销认证的决定,则该企业(  )。

A 、 可以提出申诉,并在一年后可重新提出认证申请

B 、 不能提出申诉,不能再重新提出认证申请

C 、 不能提出申诉,但在一年后可以重新提出认证申请

D 、 可以提出申诉,并可马上重新提出认证申请

◆◆

答案: A

解析:当获证企业发生质量管理体系存在严重不符合规定,或在认证暂停的规定期限未予整改,或发生其他构成撤销体系认证资格情况时,认证机构做出撤销认证的决定。企业不服可提出申诉;撤销认证的企业一年后可重新提出认证申请。故本题选A。

55、某建设工程发生一起质量事故,导致3人死亡,45人受重伤,则该起质量事故属于( )。

A 、 一般事故

B 、 严重事故

C 、 较大事故

D 、 重大事故

◆◆

答案: C

解析:较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故。

56、合同文件和(  )规定了成本控制的目标。

A 、 设计文件

B 、 进度计划

C 、 项目总概算

D 、 成本计划

◆◆

答案: D

解析:合同文件和成本计划规定了成本控制的目标,进度报告、工程变更与索赔资料是成本控制过程中的动态资料。

57、某分部工程单代号网络计划如下图所示,其对应的双代号网络计划应是(  )。

◆◆

答案: A

解析:双代号网络计划和单代号网络计划采用的是不同的表达方式,可以用它们来表示同一个网络计划;根据已知的单代号网络计划可知,工作E有工作B和工作C两项紧前工作,工作D只有一项紧前工作B,符合此逻辑关系的双代号网络计划是A。故本题选A。

58、施工承包企业按由监理工程师审批通过的施工质量计划组织施工,如导致工程质量问题,则责任应由(  )承担。

A 、 建设单位

B 、 监理单位

C 、 施工承包企业

D 、 监理单位和施工承包企业共同

◆◆

答案: C

解析:施工方是施工阶段质量自控主体;施工方不能因为监控主体的存在和监控责任的实施而减轻或免除其质量责任。故本题选C。

59、建设工程项目管理信息系统是基于计算机的项目管理的信息系统,主要用于项目的(??)

A 、 进度控制

B 、 费用控制

C 、 目标控制

D 、 安全控制

◆◆

答案: C

解析:建设工程项目管理信息系统是基于计算机的项目管理的信息系统,主要用于项目的目标控制。由于业主方和承包方项目管理的目标和利益不同,因此它们都必须有各自的项目管理信息系统。

60、保证施工质量的重要措施是(  )。

A 、 加强施工人员的管理

B 、 采用技术先进、经济合理、安全可靠的施工技术工艺方案

C 、 采用节能低碳的新型建筑材料和设备

D 、 合理选择和正确使用施工机械设备

◆◆

答案: D

解析:本题考核的是保证施工质量的重要措施。施工机械设备是所有施工方案和工法得以实施的重要物质基础,合理选择和正确使用施工机械设备是保证施工质量的重要措施。

61、下列各类保险中,由建筑施工企业自主决定是否投保的是(  ),属于法定的强制性保险的是(  )。

A 、 工伤保险;意外伤害保险

B 、 医疗保险;意外伤害保险

C 、 意外伤害保险;工伤保险

D 、 意外伤害保险;医疗保险

◆◆

答案: C

解析:工伤保险是属于法定的强制性保险,为从事危险作业的职工投保意外伤害险并非强制性规定,是否投保意外伤害险由建筑施工企业自主决定。故本题选C。

62、某工程的质量事故,造成10人死亡、直接经济损失1200万元,则该事故属于()

A 、 一般事故

B 、 重大事故

C 、 特别重大事故

D 、 较大事故

◆◆

答案: B

解析:按事故造成损失的程度分级:

(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;

(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;

(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;

(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。该等级划分所称的“以上”包括本数,

所称的“以下”不包括本数。

63、建设工程项目管理规划是指导项目管理工作的(  )文件。

A 、 操作性

B 、 实施性

C 、 纲领性

D 、 作业性

◆◆

答案: C

解析:建设工程项目管理规划是指导项目管理工作的纲领性文件。故本题选C。

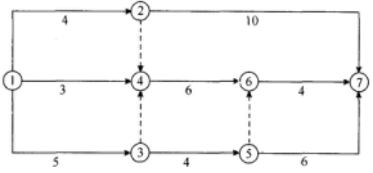

64、 某工程单代号网络图如下图所示,说法正确的是( )。

A 、 工作D的ES为2

B 、 工作G的FF为2

C 、 工作F的FF为1

D 、 工作H的FF为1

◆◆

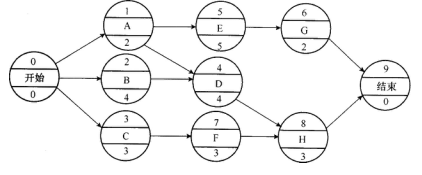

答案: B

解析:本题考核的是单代号网络计划时间参数的计算。工作的最早开始时间等于其紧前工作最早完成时间的最大值。工作D的最早开始时间ES=max{0+2,0+4}=4。工作的自由时差等于本工作与其紧后工作之间时间间隔的最小值。相邻两项工作之间的时间间隔是指其紧后工作的最早开始时间与本工作最早完成时间的差值。工作G的自由时差FF=11-9=2。工作F的自由时差FF=8-6=2。工作H的自由时差FF=11-11=0。

65、关于质量管理的PDCA循环,以下说法错误的是(  )。

A 、 在质量管理的PDCA循环中,确定质量目标并制定实现质量目标的行动方案,属于计划职能

B 、 在质量管理的PDCA循环中,行动方案的部署和交底,属于实施职能

C 、 在质量管理的PDCA循环中,项目参与各方制定检验试验要求,属于检查职能

D 、 在质量管理的PDCA循环中,及时进行原因分析,采取必要的措施予以纠正,属于处置职能

◆◆

答案: C

解析:在长期的生产实践和理论研究中形成的PDCA循环,是建立质量管理体系和进行质量管理的基本方法。各类检查包含两大方面:一是检查是否严格执行了计划的行动方案,实际条件是否发生了变化,不执行计划的原因;二是检查计划执行的结果,即产出的质量是否达到标准的要求,对此进行确认和评价。而项目各参与方,制定实施相应范围质量管理的行动方案,包括技术方法、业务流程、资源配置、检验试验要求、质量记录方式、不合格处理及相应管理措施等具体内容和做法的质量管理文件,都属于计划职能。故本题选C。

66、某工程竣工验收阶段,承包人于6月1日向工程师递交了工程竣工验收申请报告;发包人于6月15日组织生产设备启动试车检验;6月18日试车完毕后发包人、承包人、工程师和设计代表在试车记录上签字确认质量合格;工程师于6月20目签发工程移交证书,则承包人的实际竣工日应为(  )。

A 、 6月1日

B 、 6月15日

C 、 6月18日

D 、 6月20日

◆◆

答案: A

解析:工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期。故本题选A。

67、 最易为人们所接受和采用的措施是(  )。

A 、 组织措施

B 、 技术措施

C 、 经济措施

D 、 合同措施

◆◆

答案: C

解析: 经济措施是最易为人们所接受和采用的措施。

68、按照我国保险制度,关于工程一切险的说法,以下正确的是(  )。

A 、 通常由承包人办理保险

B 、 不包含承包人设备保险

C 、 必须包含人身意外伤害险

D 、 投保人应以双方名义共同投保

◆◆

答案: D

解析:按照我国保险制度,工程一切险包括建筑工程一切险、安装工程一切险两类。在施工过程中如果发生保险责任事件使工程本体受到损害,已支付进度款部分的工程属于项目法人的财产,尚未获得支付但已完成部分的工程属于承包人的财产,因此要求投保人办理保险时应以双方名义共同投保。为了保证保险的有效性和连贯性,国内工程通常由项目法人办理保险,国际工程一般要求承包人办理保险。我国的工程一切险包括承包人设备保险。人身意外伤害险分别由发包人、承包人负责对本方参与现场施工的人员投保。故本题选D。

69、工程质量责任主体不包括的是(  )。

A 、 建设单位

B 、 质量检测单位

C 、 设计单位

D 、 施工单位

◆◆

答案: B

解析:工程建设、勘察、设计、施工、监理单位,以下简称工程质量责任主体。故本题选B。

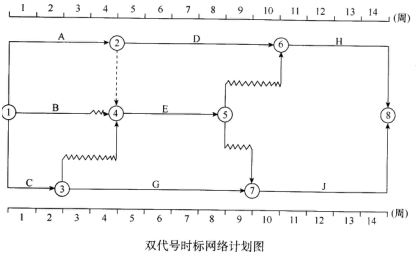

70、 某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差( )。

A 、 均为2周

B 、 分别为2周和1周

C 、 均为3周

D 、 分别为2周和3周

◆◆

答案: B

解析:本题考核的是总时差与自由时差的计算。工作B的总时差:TF =min{TF +LAG,TF +LAG}周=min{0+2,0+1}周=14-5 6-8 4-5,5-6 7-8 4-5,5-7

周,TF =(1+1)周=2周。B工作的自由时差等于该工作剪线中波形线的水平投影长度,故FF =1周。

二、多项选择题

71、 施工预算和施工图预算虽仅一字之差。但区别较大主要有(  )。

A 、 编制的依据不同

B 、 适用的范围不同

C 、 发挥的作用不同

D 、 编制的方法不同

E 、 选择对象不同

◆◆

答案: A,B,C

解析: 施工预算和施工图预算虽仅一字之差,但区别较大主要有编制的依据不同、适用的范围不同、发挥的作用不同。

72、建设工程项目信息管理手册的主要内容包括(  )等。

A 、 信息的编码体系和编码

B 、 信息输入输出模型

C 、 工程档案管理制度

D 、 各种报表和报告格式

E 、 信息应用效果分析

◆◆

答案: A,B,C,D

解析:信息管理手册描述和定义信息管理做什么、谁做、什么时候做和其工作成果是什么等,它的主要内容包括:①信息管理的任务(信息管理任务目录);②信息管理的任务分工表和管理职能分工表;③信息的分类;④信息的编码体系和编码;⑤信息输入输出模型;⑥各项信息管理工作的工作流程图;⑦信息流程图;⑧信息处理的工作平台及其使用规定;⑨各种报表和报告的格式,以及报告周期;⑩项目进展的月度报告、季度报告、年度报告和工程总报告的内容及其编制;?工程档案管理制度;?信息管理的保密制度等。故本题选ABCD。

73、 施工企业环境管理体系中,属于作业文件的有(  )。

A 、 监测活动准则

B 、 管理手册

C 、 程序文件

D 、 操作规程

E 、 管理规定

◆◆

答案: A,D,E

解析: 作业文件是指管理手册、程序文件之外的文件,一般包括作业指导书(操作规程)、管理规定、监测活动准则及程序文件引用的表格。其编写的内容和格式与程序文件的要求基本相同。在编写之前应对原有的作业文件进行清理,摘其有用,删除无关。

74、 下列质量风险应对策略中,属于风险自留的有(  )。

A 、 依法进行招标投标,慎重选择有资质、有能力的项目设计、施工、监理单位,避免因这些质量责任单位选择不当而发生质量风险

B 、 在施工中有针对性地制定和落实有效的施工质量保证措施和质量事故应急预案

C 、 采取设立风险基金的办法,在损失发生后用基金弥补

D 、 不选用不成熟、不可靠的设计、施工技术方案

E 、 在建筑工程预算价格中通常预留一定比例的不可预见费,一旦发生风险损失,由不可预见费支付

◆◆

答案: C,E

解析: 风险自留可以采取设立风险基金的办法,在损失发生后用基金弥补;在建筑工程预算价格中通常预留一定比例的不可预见费,一旦发生风险损失,由不可预见费支付。选项A、D属于风险规避,选项B属于风险减轻。

75、某工程双代号网络计划如下图所示(时间单位:天),该计划表明()。

A 、 工作1—3的总时差和自由时差相等

B 、 工作2—6的总时差和自由时差相等

C 、 工作2—4和工作3—6均为关键工作

D 、 工作3—5的总时差和自由时差分别为2天和0天

E 、 工作5—7的总时差和自由时差相等

◆◆

答案: A,B,D,E

解析:关键线路为:①→②→③→⑥→⑦,计划工作时间为18天。所以C错误。总时差=最迟开始时间-最早开时间,自由时差=紧后工作的最早开始时间-本工作的最早完成时间。

1-3及B工作的最早开始时间为0,最早完成时间为2天,最迟开始时间为2天,最迟完成时间为4天,紧后工作有两个E、G,两项工作的最迟开始时间分别为4、6,则B工作自由时差为4-2=2,总时差=2-0=2,所以A正确

2-6及D工作的最早开始时间为4天,最早完成时间为8天,最迟开始时间为7天,最迟完成时间为11天,紧后工作为I,I最早开始时间为11天,则D工作自由时差为11-8=3天,总时差=7-4=3,所以B选项正确;

3-5及G工作的最早开始时间为4天,最早完成时间为9天,最迟开始时间为6天,最晚完成时间为11天,紧后工作两个I、J,两项工作最迟开始时间为11、14,则自由时差为11-9=2,总时差为6-4=2所以D正确;

5-7及J工作的最早开始时间为9天,最早完成时间为13天,最迟开始时间为14天,最迟完成时间为18天,则自由时差为18-13=5,总时差=14-9=5,所以E正确

76、 设备采购合同的主要内容包括(  )。

A 、 双方当事人的名称和住址

B 、 违约责任

C 、 产品价格

D 、 公证和签证

E 、 验收方式

◆◆

答案: B,C,E

解析: 成套设备供应合同的一般条款可参照建筑材料供应合同的一般条款,包括产品(设备)的名称、品种、型号、规格、等级、技术标准或技术性能指标;数量和计量单位;包装标准及包装物的供应与回收;交货单位、交货方式、运输方式、交货地点、提货单位、交(提)货期限;验收方式;产品价格;结算方式;违约责任等。

77、建设工程合同分析的主要内容有()。

A 、 合同的法律基础

B 、 承包人的主要任务

C 、 发包人的责任

D 、 违约责任

E 、 工程项目的经济效益研究

◆◆

答案: A,B,C,D

解析:建设工程施工合同分析,在不同的时期,为了不同的目的,有不同的内容,通常有以下几个方面:(1)合同的法律基础;(2)承包人的主要任务;(3)发包人的责任;(4)合同价格;(5)施工工期;(6)违约责任;(7)验收、移交和保修;(8)索赔程序和争执的解决。

78、在施工投标过程中,标书的提交要有固定标准的要求,其基本内容包括(  )

A 、 目录

B 、 签章

C 、 名称

D 、 密封

E 、 编码

◆◆

答案: B,D

解析:标书的提交要有固定标准的要求,基本内容是:签章、密封。如果不密封或密封不满足要求,投标是无效的。投标书还需要按照要求签章,投标书需要盖有投标企业公章以及企业法定代表人的名章(或签字)如果项目所在地与企业距离较远,由当地项目经理部组织投标,需要提交企业法人对于投标项目经理的授权委托书。

79、安全生产检查监督的主要内容包括(  )。

A 、 查思想

B 、 查预防措施

C 、 查事故处理

D 、 查管理

E 、 查整改

◆◆

答案: A,C,D,E

解析:安全生产检查监督的主要内容有:(1)查思想;(2)查制度;(3)查管理;(4)查隐患;(5)查整改;(6)查事故处理。

80、根据《建设项目工程总承包管理规定》(GB/T 50358—2017),项目总承包方项目管理的任务包括(  )。

A 、 项目风险管理

B 、 项目合同管理

C 、 项目采购管理

D 、 项目沟通与信息管理

E 、 项目资源管理

◆◆

答案: A,B,D,E

解析:项目总承包方项目管理的任务包括:①项目风险管理;②项目进度管理;③项目质量管理;④项目费用管理;⑤项目安全、职业健康与环境管理;⑥项目资源管理;⑦项目沟通与信息管理;⑧项目合同管理。

81、在大中型工程项目尤其是群体工程项目中,第一层次的质量控制体系可由(  )的项目管理机构负责建立。

A 、 建设单位

B 、 设计总负责单位

C 、 代建方

D 、 施工总承包单位

E 、 工程总承包企业

◆◆

答案: A,C,E

解析:在大中型工程项目尤其是群体工程项目中,第一层次的质量控制体系应由建设单位的工程项目管理机构负责建立;在委托代建、委托项目管理或实行交钥匙式工程总承包的情况下,应由相应的代建方项目管理机构、受托项目管理机构或工程总承包企业项目管理机构负责建立;第二层次的质量控制体系,通常是指分别由项目的设计总负责单位、施工总承包单位等建立的相应管理范围内的质量控制体系。故本题选ACE。

82、单位工程施工组织设计和施工方案均应包括的内容有(  )。

A 、 施工安排

B 、 工程概况

C 、 施工进度计划

D 、 施工准备与资源配置计划

E 、 施工方法及工艺要求

◆◆

答案: B,C,D

解析:施工方案的主要内容如下:①工程概况;②施工安排;③施工进度计划;④施工准备与资源配置计划;⑤施工方法及工艺要求。单位工程施工组织设计的内容包括:①工程概况;②施工部署:③施工进度计划;④施工准备与资源配置计划;⑤主要施工方案;⑥施工现场平面布置。故本题选BCD。

83、建设工程是施工工艺施工组织方案的内容包括()。

A 、 施工工艺

B 、 施工流向

C 、 施工方法

D 、 劳动组织

E 、 施工区段的划分

◆◆

答案: B,D,E

解析:本题考核的是施工工艺的组织方案。组织方案包括施工区段划分、施工流向及劳动组织等。

84、索赔意向通知应该说明的内容有(  )

A 、 索赔事件发生的时间、地点和简单事实情况的描述

B 、 索赔的依据和理由

C 、 索赔事件的不利影响

D 、 索赔工期的网络分析

E 、 索赔费用的计算

◆◆

答案: A,B,C

解析:在工程实施过程中发生索赔事件以后,或者承包人发现索赔机会.首先要提出索赔意向,即在合同规定时间内将索赔意向用书面形式及时通知发包人或者工程师,向对方表明索赔愿望、要求或者声明保留索赔权利,这是索赔工作程序的第一步。索赔意向通知要简明扼要地说明索赔事由发生的时间、地点、简单事实情况描述和发展动态、索赔依据和理由、索赔事件的不利影响等。

85、在施工成本管理中,一般以(  )作为成本考核的主要指标。

A 、 施工成本降低额

B 、 施工成本降低率

C 、 施工生产总成本

D 、 劳动力不均衡系数

E 、 生产能力利用率

◆◆

答案: A,B

解析:施工成本考核,以施工成本降低额和施工成本降低率作为成本考核的主要指标。故本题选AB。

86、 根据《建设项目工程总承包管理规范》68/T 50358--2005,在项目管理收尾阶段,建设工程总承包方的工作内容有( )。

A 、 办理管理权移交

B 、 办理项目资料归档

C 、 进行竣工决算

D 、 对项目人员进行考核评价

E 、 解散项目部

◆◆

答案: B,D,E

解析:本题考核的是建设工程总承包方在管理收尾阶段的工作内容。建设工程总承包方在管理收尾阶段的工作内容:办理项目资料归档,进行项目总结,对项目部人员进行考核评价,解散项目部。选项A、C属于建设工程总承包方在施工阶段的工作内容。

87、根据我国相关法律法规的规定,建设工程施工招标应具备的条件包括(  )。

A 、 招标人已经委托了招标代理机构

B 、 施工图设计已经全部完成

C 、 有相应资金或资金来源已经落实

D 、 应当履行审批手续的初步设计及概算已获批准

E 、 应当履行核准手续的招标范围和招标方式等已获核准

◆◆

答案: C,D,E

解析:建设工程施工招标应该具备的条件包括以下几项:招标人已经依法成立;初步设计及概算应当履行审批手续的,已经批准;招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;有相应资金或资金来源已经落实;有招标所需的设计图纸及技术资料。故本题选CDE。

88、关于组织论和组织工具的说法,以下正确的是(  )。

A 、 组织分工一般包含工作任务分工和管理职能分工

B 、 工作流程图反映一个组织系统中各项工作之间的指令关系

C 、 工作流程图是一种重要的技术工具

D 、 组织结构模式和组织分工是一种相对静态的组织关系

E 、 在线性组织结构中,每一个工作部门的指令源是唯一的

◆◆

答案: A,D,E

解析:组织分工反映了一个组织系统中各子系统或各元素的工作任务分工和管理职能分工,故A项正确。工作流程图用图的形式反映一个组织系统中各项工作之间的逻辑关系,工作流程图是一个重要的组织工具,故B项和C项错误。组织结构模式和组织分工是一种相对静态的组织关系,而工作流程组织是一种动态关系,故D项正确。在线性组织结构中,每一个工作部门只有唯一的指令源,避免了由于矛盾的指令而影响组织系统的运行,故E项正确。故本题选ADE。

89、 根据《建设工程施工劳务分包合同(示范文本)》GF—2003—0214的规定,关于劳务报酬的表述,正确的有( )。

A 、 约定不同工作成果的计件单价(含管理费),按确认的成本计算

B 、 约定不同工种劳务的计时单价(含管理费),按确认的工时计算

C 、 变动劳务报酬(含管理费)

D 、 约定不同工作成果的计件单价(含管理费),按确认的工程量计算

E 、 固定劳务报酬(含管理费)

◆◆

答案: B,D,E

解析:本题考核的是劳务报酬方式。劳务报酬可以采用以下方式中的任何一种:

(1)固定劳务报酬(含管理费);

(2)约定不同工种劳务的计时单价(含管理费),按确认的工时计算;

(3)约定不同工作成果的计件单价(含管理费),按确认的工程量计算。

90、 下列工程项目风险管理工作中,属于风险识别阶段的工作有(  )。

A 、 分析各种风险的损失量

B 、 分析各种风险因素发生的概率

C 、 确定风险因素

D 、 对风险进行监控

E 、 收集与项目风险有关的信息

◆◆

答案: C,E

解析: 项目风险识别的工作程序包括:①收集与项目风险有关的信息;②确定风险因素;③编制项目风险识别报告。

91、 施工成本分析的方法很多,下列属于施工成本分析的基本方法的有(  )。

A 、 比较法

B 、 因素分析法

C 、 差额计算法

D 、 曲线法

E 、 比率法

◆◆

答案: A,B,C,E

解析: 施工成本分析的基本方法包括:比较法、因素分析法、差额计算法、比率法。曲线法是成本偏差分析的方法。

92、下列施工作业质量控制点中,属于“见证点”的是(  )。

A 、 隐蔽工程

B 、 重要部位

C 、 特种作业

D 、 专门工艺

E 、 无损检测

◆◆

答案: B,C,D

解析:对施工作业质量控制点,按照不同的性质和管理要求,细分为“见证点”和“待检点”进行施工质量的监督和检查。凡属“见证点”的施工作业,如重要部位、特种作业、专门工艺等,凡属“待检点”的施工作业,如隐蔽工程等。故本题选BCD。

93、建设工程项目施工成本由直接成本和间接成本所组成,下列费用中属于直接成本的是(  )。

A 、 工具用具使用费

B 、 差旅交通费

C 、 材料的采购及保管费

D 、 管理人员工资

E 、 施工机具使用费

◆◆

答案: C,E

解析:直接成本是指施工过程中耗费的构成工程实体或有助于工程实体形成的各项费用支出,是可以直接计入工程对象的费用,包括人工费、材料费和施工机具使用费等。故本题选CE。

94、 在建设工程项目管理中,施工方项目管理的任务有(  )。

A 、 施工安全管理

B 、 施工合同管理

C 、 施工信息管理

D 、 施工成本控制

E 、 建设项目与外部环境的协调

◆◆

答案: A,B,C,D

解析: 施工方项目管理的任务包括:施工安全管理;施工成本控制;施工进度控制;施工质量控制;施工合同管理;施工信息管理;与施工有关的组织与协调等。选项E属于建没方的任务。

95、 详细评审是评标的核心,是对标书进行实质性审查,包括技术评审和商务评审,下列属于技术评审的有(  )。

A 、 人员配备

B 、 报价构成

C 、 组织结构

D 、 技术方案

E 、 计算方法

◆◆

答案: A,C,D

解析: 详细评审是评标的核心,是对标书进行实质性审查,包括技术评审和商务评审。其中,技术评审主要是对投标书的技术方案、技术措施、技术手段、技术装备、人员配备、组织结构、进度计划等的先进性、合理性、可靠性、安全性、经济性等进行分析评价。选项B、E属于商务评审内容。

96、 投标人应重点注意招标文件中的(  )等问题。

A 、 投标人须知

B 、 文件管理

C 、 技术说明

D 、 永久性工程之外的报价补充文件

E 、 工程概况

◆◆

答案: A,C,D

解析: 投标人应重点注意招标文件中的投标人须知,投标书附录与合同条件,技术说明,永久性工程之外的报价补充文件四个方面的问题。

97、某分部工程双代号网络计划如下图所示,其作图错误包括(  )。

A 、 有多个起点节点

B 、 有多个终点节点

C 、 工作代号重复

D 、 节点编号有误

E 、 有多余虚工作

◆◆

答案: A,D,E

解析:本题考核的是双代号网络计划的绘制。图中存在①、③两个起点节点;节点③→②错误。工作③→②为多余虚工作。

98、关于履约担保的说法,以下正确的是(  )。

A 、 建筑业通常倾向于采用无条件银行保函作为履约担保

B 、 银行履约保函分为有条件和无条件的银行保函

C 、 履约担保书通常是由商业银行开具

D 、 银行履约保函,通常为合同金额的2%左右

E 、 履约保证金额的大小取决于招标项目的类型与规模

答案: B,E

解析:银行履约保函是由商业银行开具的担保证明,通常为合同金额的10%左右。银行保函分为有条件的银行保函和无条件的银行保函,建筑行业通常倾向于采用有条件的保函;履约担保书由担保公司或者保险公司开具;履约保证金额的大小取决于招标项目的类型与规模。故本题选BE。

99、建设工程施工安全事故发生后,事故调查组提交的事故调查报告的主要内容应当包括(  )

A 、 事故原因的初步判断

B 、 质量事故的处理依据

C 、 事故防范和整改措施

D 、 事故发生的原因和事故性质

E 、 事故处理的初步结论

◆◆

答案: C,D

解析:事故调查结果要整理撰写成事故调查报告,其主要内容应包括:事故项目及各参建单位概况;事故发生经过和事故救援情况;事故造成的人员伤亡和直接经济损失;事故项目有关质量检测报告和技术分析报告;事故发生的原因和事故性质;事故责任的认定和对事故责任者的处理建议;事故防范和整改措施。

100、在双代号网络计划中,虚箭线的作用是(  )。

A 、 指向

B 、 联系

C 、 区分

D 、 过桥

E 、 断路

◆◆

答案: B,C,E

解析:在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要应用虚箭线;虚箭线是实际工作中并不存在的一项虚设工作,它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路3个作用。故本题选BCE。
