019年一级建造师《项目管理》模拟预测卷(五)
一、单选题 (每题1分,共70题,共70分) 下列每小题的四个选项中,只有一项是最符合题意的正确答案,多选、错选或不选均不得分。
1、工程网络计划中的关键工作是指( )的工作。
A 、 自由时差最小
B 、 总时差最小
C 、 工作持续时间最长
D 、 时距为零
◆◆
答案: B
解析:网络计划中总时差最小的工作是关键工作。自始至终全部由关键工作组成的线路为关键线路,或线路上总的工作持续时间最长的线路为关键线
路。
2、对于建设项目工程总承包方而言,其项目管理的目标不包括( )。
A 、 施工方的质量目标
B 、 工程建设的安全管理目标
C 、 项目的总投资目标
D 、 工程总承包方的成本目标
◆◆
答案: A
解析:项目总承包方(或称建设项目工程总承包方,也可称工程总承包方)项目管理的目标包括:①工程建设的安全管理目标;②项目的总投资目标和项目总承包方的成本目标;③项目总承包方的进度目标;④项目总承包方的质量目标。故本题选A。
3、在对合同验收、移交和保修条款的分析中,应对重要的验收要求、( )以及验收所带来的法律后果做出说明。
A 、 时间、程序
B 、 时间、地点
C 、 人员、责任
D 、 质量、进度
◆◆
答案: A
解析:在合同分析中,应对重要的验收要求、时间、程序以及验收所带来的法律后果做出说明。故本题选A。
4、某建设工程发生一起施工质量事故,经调查分析是由于“边勘察、边设计、边施工”导致的,则引起这起施工质量事故的主要原因是( )。
A 、 社会、经济原因
B 、 技术原因
C 、 管理原因
D 、 人为事故和自然灾害原因
◆◆
答案: A
解析:社会、经济原因是指引发的质量事故是由于社会上存在的不正之风及经济上的原因,滋长了建设中的违法违规行为,而导致出现质量事故。例如,违反基本建设程序,无立项、无报建、无开工许可、无招投标、无资质、无监理、无验收的“七无”工程,边勘察、边设计、边施工的“三边”工程,施工企业盲目追求利润而不顾工程质量,在投标报价中随意压低标价,中标后则依靠违法的手段或修改方案追加工程款,甚至偷工减料等。故本题选
A。
5、让处于噪声环境下的人员使用耳塞、耳罩等防护用品,属于施工噪声控制技术中的( )。
A 、 声源控制
B 、 传播途径的控制
C 、 接收者的防护
D 、 人为噪声的控制
◆◆
答案: C
解析:本题考核的是施工现场噪声控制措施。接收者的防护,即让处于噪声环境下的人员使用耳塞、耳罩等防护用品,减少相关人员在噪声环境中的暴露时间,以减轻噪声对人体的危害。
6、建设工程项目施工成本管理应从__________开始,直至__________为止,贯穿于项目__________的全过程。( )
A 、 开工;竣工;实施
B 、 开工;竣工;施工
C 、 工程投标报价;项目保证金返还;施工
D 、 工程投标报价;项目保证金返还;实施
◆◆
答案: D
解析:建设工程项目施工成本管理应从工程投标报价开始,直至项目保证金返还为止,贯穿于项目实施的全过程。故本题选D。
7、某工程由于安装的生产设备存在质量缺陷,导致该检验批质量验收不合格,施工单位在更换了该生产设备后,该检验批应( )。
A 、 按验收程序,重新进行验收
B 、 经有资质的检测单位检测鉴定后,予以验收
C 、 征得建设单位同意后,可予以验收
D 、 按技术处理方案和协商文件要求,予以验收
◆◆
答案: A
解析:检验批在验收时,如发现存在严重缺陷的应推倒重做,有一般的缺陷可通过返修或更换器具、设备消除缺陷后重新进行验收。故本题选A。
8、下列选项中,不属于沟通能力的是( )
A 、 倾听能力
B 、 思考能力
C 、 争辩能力
D 、 设计能力
◆◆
答案: B
解析:沟通能力包含着表达能力、争辩能力、倾听能力和设计能力(形象设计、动作设计、环境设计)。沟通能力看起来是外在的东西,而实际上是个人素质的重要体现,它关系着一个人的知识、能力和品德。
9、签订建筑材料采购合同后,当事人任何一方不能准确履行合同义务时,都可以以( )的形式承担违约赔偿责任。
A 、 保留金
B 、 违约金
C 、 保证金
D 、 现金
◆◆
答案: B
解析:在建筑材料采购合同中,当事人任何一方不能正确履行合同义务时,都可以以违约金的形式承担违约赔偿责任。双方应通过协商确定违约金的比例,并在合同条款内明确。
10、企业质量管理体系文件中的( )是企业各职能部门为落实质量手册要求而规定的细则。
A 、 质量目标
B 、 程序性文件
C 、 质量方针
D 、 质量记录
◆◆
答案: B
解析:本题考核的是质量管理体系程序性文件的作用。各种生产、工作和管理的程序文件是质量手册的支持性文件,是企业各职能部门为落实质量手册要求而规定的细则,企业为落实质量管理工作而建立的各项管理标准、规章制度都属程序文件范畴。
11、建设工程招标投标活动中,自投标截止时间到投标有效期终止时间之后,关于投标文件处理的说法,以下正确的是( )。
A 、 投标人可以替换已提交的投标文件
B 、 投标人可以补充或修改已提交的投标文件
C 、 投标人撤销投标文件的,招标人可以不退还投标保证金
D 、 投标文件在该期间送达的,也应视为有效
◆◆
答案: C
解析:投标人在招标文件要求提交投标文件的截止时间前,可以补充、修改或者撤回已提交的投标文件,并书面通知招标人。在招标文件要求提交投标文件的截止时间后送达的投标文件,招标人应当拒收;投标截止后投标人撤销投标文件的,招标人可以不退还投标保证金。故本题选C。
12、编制安全技术措施计划的程序包括:①工作活动分类;②风险评价;③风险确定;④危险源识别;⑤制定安全技术措施计划。其
正确的步骤是( )。
A 、 ①—④—②—③—⑤
B 、 ①—③—④—②—⑤
C 、 ①—③—②—④—⑤
D 、 ①—④—③—②—⑤
◆◆
答案: D
解析:编制安全技术措施计划可以按照下列步骤进行:①工作活动分类;②危险源识别;③风险确定;④风险评价;⑤制定安全技术措施计划;⑥评价安全技术措施计划的充分性。故本题选D。
13、建筑施工企业与物资供应企业就某建筑材料签订采购合同,如该建筑材料不属于国家定价的产品,则其价格应( )。
A 、 报请物价主管部门确定
B 、 参考国家定价确定
C 、 按当地工程造价管理部门公布的指导价确定
D 、 由供需双方协商确定
◆◆
答案: D
解析:①有国家定价的材料,应按国家定价执行;②按规定应由国家定价的但国家尚无定价的材料,其价格应报请物价主管部门的批准;③不属于国家定价的产品,可由供需双方协商确定价格。故本题选D。
14、根据《建设工程施工合同(示范文本)》GF—2013—0201,直接发包的工程以合同签订日前( )d的日期为基准日期。
A 、 7
B 、 14
C 、 21
D 、 28
◆◆
答案: D
解析:本题考核的是基准日期的确定。招标发包的工程以投标截止日前28d的日期为基准日期,直接发包的工程以合同签订日前28d的日期为基准日期。
15、关于风险对策的说法,以下正确的是( )。
A 、 编制质量事故应急预案是风险转移策略
B 、 招标人要求中标人提交履约担保是风险减轻策略
C 、 依法组成联合体承接大型工程项目是风险自留策略
D 、 承包商合理安排施工工期、进度计划,避免可能发生的自然灾害是质量风险规避策略
◆◆
答案: D
解析:编制质量事故应急预案是风险减轻策略,故A项错误。招标人要求中标人提交履约担保是风险转移策略,故B项错误。依法组成联合体承接大型工程项目是风险转移策略,故C项错误。承包商合理安排施工工期、进度计划,避免可能发生的自然灾害是质量风险规避策略,故D项正确。故本题选D。
16、某工业建筑物墙体砌筑时,监理工程师发现由于施工放线定位错误,导致山墙窗户的位置偏差严重超过规范标准规定,经论证其
偏差不影响生产工艺和正常使用,则正确的处理方法是( )。
A 、 加固处理
B 、 修补处理
C 、 返工处理
D 、 不作处理
◆◆
答案: D
解析:有的工业建筑物出现放线定位的偏差,且严重超过规范标准规定,若要纠正会造成重大经济损失,但经过分析、论证其偏差不影响生产工艺和正常使用,在外观上也无明显影响,可不作处理。故本题选D。

17、某工程双代号网络计划如下图所示,关键线路有( )条。
A 、 1
B 、 2
C 、 3
D 、 5
◆◆
答案: C
解析:本题考核的是关键线路的确定。关键线路有:①→②→⑤→⑨→⑩;①→②→⑤→⑥→⑦→⑨→⑩;①→④→⑥→⑦→⑨→⑩。
18、 施工质量计划的内容不包括( )。
A 、 工程特点及施工条件分析
B 、 质量管理组织机构和职责,人员及资源配置计划
C 、 质量回访及保修措施计划
D 、 确定施工工艺与操作方法的技术方案和施工组织方案
◆◆
答案: C
解析: 施工质量计划的基本内容一般应包括:①工程特点及施工条件(合同条件、法规条件和现场条件等)分析;②质量总目标及其分解目标;③质量管理组织机构和职责,人员及资源配置计划;④确定施工工艺与操作方法的技术方案和施工组织方案;⑤施工材料、设备等物资的质量管理及控制措施;⑥施工质量检验、检测、试验工作的计划安排及其实施方法与检测标准;⑦施工质量控制点及其跟踪控制的方式与要求;⑧质量记录的要求等。
19、严重质量缺陷或超过检验批范围内的缺陷,经法定检测单位检测鉴定以后,认为不能满足最低限度的安全储备和使用功能,则必须进行加固处理,经返修或加固处理的分项分部工程,满足安全及使用功能要求时,其正确的处理方法是( )。
A 、 按技术处理方案和协商文件进行验收
B 、 没有质量缺陷应予以验收
C 、 仍按验收不合格处理
D 、 先返工处理重新进行验收
◆◆
答案: A
解析:严重质量缺陷或超过检验批范围内的缺陷,经法定检测单位检测鉴定以后,认为不能满足最低限度的安全储备和使用功能,则必须进行加固处理,经返修或加固处理的分项分部工程,满足安全及使用功能要求时,可按技术处理方案和协商文件进行验收。故本题选A。
20、 根据《建设工程项目管理规范》(GB/T 50326—2017),下列属于项目管理规划大纲编制依据的是( )。
A 、 工程情况与特点
B 、 有价值的历史数据
C 、 实施条件调查资料
D 、 项目设计文件
◆◆
答案: C
解析: 项目管理规划大纲的编制依据包括:①项目文件、相关法律法规和标准;②类似项目经验资料;③实施条件调查资料。选项A、B、D属于项目管理实施规划的编制依据。
21、某钢门窗安装工程,工程进行到第2个月末时,已完工作预算费用为40万元,已完工作实际费用为45万元,则该项目的成本控制
效果是( )。
A 、 费用偏差为-5万元,项目运行超出预算
B 、 费用偏差为5万元,项目运行节支
C 、 费用偏差为5万元,项目运行超出预算
D 、 费用偏差为-5万元,项目运行节支
◆◆
答案: A
解析:费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWT)=40-45=-5(万元)。当费用偏差CV为负值时,即表示项目运行超出预算费用。故本题选A。
22、关于单价合同的特点的说法,以下正确的是( )。
A 、 采用单价合同,业主和承包商都不存在价格方面的风险
B 、 采用单价合同,对业主的投资控制有利
C 、 采用单价合同,业主需要安排专门力量对已完工程量进行核实,协调工作量大
D 、 当施工发包的工程内容和工程量比较明确、具体的时候,则可以采用单价合同
◆◆
答案: C
解析:单价合同允许随工程量变化而调整工程总价,业主和承包商都不存在工程量方面的风险,因此对合同双方都比较公平,故A项错误。用于计算应付工程款的实际工程量可能超过预测的工程量,即实际投资容易超过计划投资,对投资控制不利,故B项错误。采用单价合同对业主的不足之处是,业主需要安排专门力量来核实已经完成的工程量,需要在施工过程中花费不少精力,协调工作量大,故C项正确。当施工发包的工程内容和工程量一时尚不能十分明确、具体地予以规定时,则可以采用单价合同,故D项错误。
23、运用动态控制原理控制项目投资时,若将工程合同价作为投资的实际值,则可作投资计划值的是( )。
A 、 工程概算和工程款支付值
B 、 工程概算和工程决算
C 、 工程决算和工程款支付值
D 、 工程概算和工程预算
◆◆
答案: D
解析:投资的计划值和实际值是相对的,如:相对于工程预算而言,工程概算是投资的计划值;相对于工程合同价,则工程概算和工程预算都可作为投资的计划值等。故本题选D。
24、项目管理实施规划的编制程序包括:①熟悉相关法规和文件;②分析项目条件和环境;③履行报批手续;④组织编制。根据《建设工程项目管理规范》(GB/T 50326--2006),正确的程序是( )。
A 、 ①—②—③—④
B 、 ②—①—④—③
C 、 ①—②—④—③
D 、 ②—①—③—④
◆◆
答案: B
解析:编制项目管理实施规划应遵循下列程序:①了解项目相关各方的要求;②分析项目条件和环境;③熟悉相关法规和文件;④组织编制;⑤履行报批手续。故本题选8。
25、根据《建筑工程施工质量验收统一标准》(GB 50300—2013),关于检验批质量验收合格的说法,以下正确的是( )。
A 、 可由监理员组织验收
B 、 应具有完整的施工操作依据,质量验收记录
C 、 主控项目可有少数不符合要求的检验结果
D 、 一般项目的检查具有否决权
◆◆
答案: B
解析:检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收,故A项错误。检验批质量验收合格应符合下列规定:①主控项目的质量经抽样检验均应合格;②一般项目的质量经抽样检验合格;③具有完整的施工操作依据、质量验收记录,故B项正确。主控项目的验收必须从严要求,不允许有不符合要求的检验结果,主控项目的检查具有否决权,故C项、D项错误。故本题选B。
26、关于建筑施工企业安全生产许可证的认识,以下正确的是( )
A 、 由省、自治区、直辖市人民政府安全生产监督部门负责颁发和管理,并接受国务院建设主管部门的指导和监督
B 、 企业要取得安全生产许可证,必须依法参加工伤保险,为从业人员缴纳保险费
C 、 安全生产许可证有效期满需要延期的,应当在期满后3个月内向原安全生产许可证颁发管理机关办理延期手续
D 、 安全生产许可证有效期届满时,未发生伤亡事故的企业,经原安全生产许可证颁发管理机关同意,不再审查
◆◆
答案: B
解析:省、自治区、直辖市人民政府建设主管部门负责建筑施工企业安全生产许可证的颁发和管理,并接受指导和监督;安全生产许可证的有效期为3年;安全生产许可证有效期满需要延期的,企业应当于期满前3个月向原安全生产许可证颁发管理机关办理延期手续;企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生死亡事故的,安全生产许可证有效期届满时,经原安全生产许可证颁发管理机关同意,不再审查,故B项正确。
27、当实行施工总承包管理模式时,业主与施工总承包管理单位的合同一般采用( )。
A 、 单价合同
B 、 固定总价合同
C 、 变动总价合同
D 、 成本加酬金合同
◆◆
答案: D
解析:当实行施工总承包管理模式或CM模式时,业主与施工总承包管理单位或CM单位的合同一般采用成本加酬金合同。故本题选D。
28、某分部工程中商品混凝土消耗情况如下表所示,则由于混凝土量增加导致的成本增加额为( )元。
A 、 8600
B 、 9200
C 、 9600
D 、 18200
◆◆
答案: A
解析:混凝土量增加导致的成本增加额=(320-300)×430=8600(元)。故本题选A。
29、 下列属于施工成本管理的技术措施的是( )。
A 、 编制施工成本计划,确定合理详细的工作流程
B 、 对不同的技术方案进行技术经济分析
C 、 对施工成本管理目标进行风险分析,并制定防范性对策
D 、 在执行合同的过程中寻求索赔的机会
◆◆
答案: B
解析: 选项A属于组织措施,选项C属于经济措施,选项D属于合同措施。
30、采用固定总价合同,承包商需承担较大的风险,下列风险中,属于承包商价格风险的是( )。
A 、 设计深度不够造成的误差
B 、 工程量计算错误
C 、 工程范围不确定
D 、 漏报计价项目
◆◆
答案: D
解析:采用固定总价合同,双方结算比较简单,但是由于承包商承担了较大的风险,因此报价中不可避免地要增加一笔较高的不可预见风险费。承包商的风险主要有两个方面:一是价格风险;二是工作量风险。价格风险有报价计算错误、漏报项目、物价和人工费上涨等;工作量风险有工程量计算错误、工程范围不确定、工程变更或者由于设计深度不够所造成的误差等。故本题选D。
31、 下列施工进度控制措施中,属于管理措施的是( )。
A 、 编制进度控制工作流程
B 、 优选施工方案
C 、 重视信息技术的应用
D 、 进行进度控制的会议组织设计
◆◆
答案: C
解析: 选项A、D属于组织措施,选项B属于技术措施。
32、在沟通过程中,处于主导地位的要素是( )。
A 、 沟通主体
B 、 沟通客体
C 、 沟通介体
D 、 沟通环境
◆◆
答案: A
解析:沟通过程包括5个要素,即:沟通主体、沟通客体、沟通介体、沟通环境和沟通渠道。沟通主体可以选择和决定沟通客体、沟通介体、沟通环境和沟通渠道,在沟通过程中处于主导地位。故本题选A。
33、施工合同分析中,对工作范围和工程变更的规定,属于( )分析的内容。
A 、 发包人的责任
B 、 合同的法律基础
C 、 承包人的主要任务
D 、 违约责任
◆◆
答案: C
解析:承包人的主要任务:①承包人的总任务,即合同标的;②工作范围;③关于工程变更的规定。故本题选C。
34、某施工现场发生安全事故,导致9人重伤,直接经济损失200万元。关于该事故的说法,以下正确的是( )。
A 、 只能由设区的市级人民政府负责调查
B 、 可以由县级人民政府直接组织事故调查组进行调查
C 、 应由设区的市级人民政府委托事故发生单位组织调查组进行调查
D 、 可以由县级人民政府委托事故发生单位组织调查组进行调查
◆◆
答案: B
解析:根据题意,导致9人重伤,直接经济损失200万元的安全事故,按照事故造成的人员伤亡或直接经济损失分类,属于一般事故。一般事故由事故发生地县级人民政府负责调查;县级人民政府可以直接组织事故调查组进行调查,也可以授权或者委托有关部门组织事故调查组进行调查;未造成人员伤亡的一般事故,县级人民政府也可以委托事故发生单位组织事故调查组进行调查。故本题选B。
35、在施工过程中,若监理工程师发现曾检验合格的工程部位仍存在施工质量问题,且造成该施工质量问题的是承包人原因,则修复该部位工程质量缺陷时,应( )。
A 、 由发包人承担费用损失,由发包人承担工期损失
B 、 由承包人承担费用损失,由发包人承担工期损失
C 、 由发包人承担费用损失,由承包人承担工期损失
D 、 由承包人承担费用损失,由承包人承担工期损失
◆
◆
答案: D
解析:因承包人原因造成工程不合格的,发包人有权随时要求承包人采取补救措施,直至达到合同要求的质量标准,由此增加的费用和(或)延误的工期由承包人承担。故本题选D。
36、下列工程担保中,担保金额在担保有效期内逐步减少的是( )。
A 、 预付款担保
B 、 投标担保
C 、 履约担保
D 、 支付担保
◆◆
答案: A
解析:预付款担保的担保金额通常与发包人的预付款是等值的。预付款一般逐月从工程付款中扣除,预付款担保的担保金额也相应逐月减少。故本题选A。
37、 监理的( )特点是指当业主方和承包商发生利益冲突或矛盾时,受业主的委托进行工程建设监理活动的监理机构应该以事实为依据,以法律和有关合同为准绳进行处理。
A 、 服务性
B 、 公平性
C 、 科学性
D 、 独立性
◆◆
答案: B
解析: 建设工程监理的工作性质的特点有:服务性;科学性;独立性和公平性。工程监理机构受业主的委托进行工程建设的监理活动,当业主方和承包商发生利益冲突或矛盾时,工程监理机构应以事实为依据,以法律和有关合同为准绳,在维护业主的合法权益时,不损害承包商的合法权益,这体现了建设工程监理的公平性。
38、下列施工生产要素的质量控制中,主要采取预测预防的风险控制方法,以减少其对施工质量不利影响的是( )。
A 、 施工人员
B 、 材料设备
C 、 施工环境因素
D 、 施工机械
◆◆
答案: C
解析:环境的因素主要包括施工现场自然环境因素、施工质量管理环境因素和施工作业环境因素。环境因素对工程质量的影响,具有复杂多变和不确定性的特点,具有明显的风险特性。要减少其对施工质量的不利影响,主要是采取预测预防的风险控制方法。故本题选C。

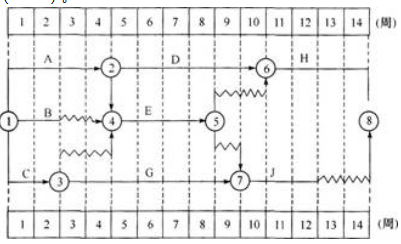

39、某工程双代号时标网络计划如下图所示,则工作B的自由时差和总时差( )。
A 、 分别为2周和4周
B 、 均为2周
C 、 均为4周
D 、 分别为3周和4周
◆◆
答案: A
解析:本题考核的是双代号时标网络计划。工作的自由时差就是该工作箭线中波形线的水平投影长度(以终点节点为完成节点的工作除外),即FF =2B周;工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值,即TF =min(0+2,2+1)周=2周,TF =(2+2)周=4EB周。

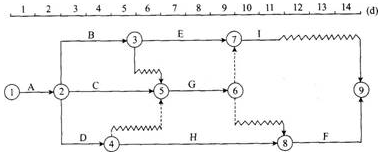

40、 某分项工程双代号时标网络计划如下图所示,其中工作C和I的最迟完成时间分别为第( )天。
A 、 4和11
B 、 4和9
C 、 3和11
D 、 3和9
◆◆
答案: B
解析:本题考核的是双代号时标网络计划时间参数的计算。工作箭线中不存在波形线时,其右端节点中心所对应的时标值为该工作的最早完成时间;当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最早完成时间。工作C、I的最早完成时间分别为2d、7d。工作的最迟完成时间等于本工作的最早完成时间与其总时差之和。工作C的最迟完成时间=(2+2)d一4d。工作I的最迟完成时间=(7+2)d=9d。
41、根据《建设工程施工专业分包合同(示范文本)》GF—2003—0213的规定,承包人应提供总包合同供分包人查阅,但可以不包括其中有关( )。
A 、 项目业主的情况
B 、 承包工程的价格内容
C 、 违约责任的条款
D 、 承包工程的进度要求
◆◆
答案: B
解析:本题考核的是工程承包人(总承包单位)的主要责任和义务。承包人应提供总包合同(有关承包工程的价格内容除外)供分包人查阅。分包人应全面了解总包合同的各项规定(有关承包工程的价格内容除外)。
42、关于工程监理工作性质的说法,以下正确的是( )。
A 、 工程监理单位接受业主的委托必须保证项目目标的实现
B 、 工程监理单位在组织上不能依附于监理工作的对象
C 、 工程监理单位从事监理工作的人员均应是注册监理工程师
D 、 工程监理单位以独立的第三方身份处理业主和承包商的冲突
◆◆
答案: B
解析:监理单位受业主的委托进行工程建设的监理活动,它提供的是服务,工程监理单位将尽一切努力进行项目的目标控制,但它不可能保证项目的目标一定实现,故A项错误;监理的独立性是指的是不依附性,它在组织上和经济上不能依附于监理工作的对象,故B项正确;工程监理单位拥有从事工程监理工作的专业人士——监理工程师,故C项错误;工程监理机构应以事实为依据,以法律和有关合同为准绳,在维护业主的合法权益时,不损害承包商的合法权益,这体现了工程监理的公平性,故D项错误。故本题选B。
43、施工现场钢筋抗拉强度的检测,应采用现场质量检查方法中的( )
A 、 目测法
B 、 实测法
C 、 理化试验法
D 、 无损检测法
◆◆
答案: C
解析:现场质量检查的方法包括目测法、实测法和试验法。其中,试验法又包括理化试验和无损检测。工程中常用的理化试验包括物理力学性能方面的检验和化学成分及化学性能的测定等两个方面。物理力学性能的检验,包括各种力学指标的测定,如抗拉强度、抗压强度、抗弯强度、抗折强度、冲击韧性、硬度、承栽力等,以及各种物理性能方面的测定,如密度、含水量、凝结时间、安定性及抗渗、耐磨、耐热性能等。化学成分及化学性质的测定,如钢筋中的磷、硫含量,混凝土中粗骨料中的活性氧化硅成分,以及耐酸、耐碱、抗腐蚀性等。此外,根据规定有时还需进行现场试验,例如,对桩或地基的静载试验、下水管道的通水试验、压力管道的耐压试验、防水层的蓄水或淋水试验等。
44、“三同时”制度是指凡是我国境内新建、改建、扩建的基本建设项目(工程),技术改建项目(工程)和引进的建设项目,其安全生产设施必须符合国家规定的标准,必须与主体工程( )。
A 、 同时设计、同时竣工、同时验收
B 、 同时设计、同时施工、同时投入生产和使用
C 、 同时设计、同时竣工、同时投入生产和使用
D 、 同时设计、同时施工、同时竣工
◆◆
答案: B
解析:“三同时”制度是指凡是我国境内新建、改建、扩建的基本建设项目(工程),技术改建项目(工程)和引进的建设项目,其安全生产设施必须符合国家规定的标准,必须与主体工程同时设计、同时施工、同时投入生产和使用。故本题选B。
45、 建设工程项目中,最基层的技术和管理交底活动是( )。
A 、 业主向施工总承包方的交底
B 、 施工总承包方向分包方的交底
C 、 施工单位向建设工程项目部的交底
D 、 施工作业交底
◆◆
答案: D
解析: 施工作业交底是最基层的技术和管理交底活动,施工总承包方和工程监理机构都要对施工作业交底进行监督。
46、关于网络计划时差的说法,以下错误的是( )。
A 、 总时差是在不影响其紧后工作最迟完成时间的前提下,本工作可以利用的机动时间
B 、 对同一工作而言,总时差总是大于等于自由时差
C 、 自由时差是在不影响其紧后工作最迟开始时间的前提下,本工作可以利用的机动时间
D 、 总时差是在不影响总工期的前提下,本工作可以利用的机动时间
◆◆
答案: C
解析:总时差指的是在不影响总工期的前提下,本工作可以利用的机动时间,而不影响总工期为前提,也就是以不影响本工作最迟开始时间和最迟完成时间为前提的,故总时差是在不影响其紧后工作最迟完成时间的前提下,本工作可以利用的机动时间,故A项和D项确。对同一项工作而言,工作的
自由时差包含在工作的总时差内,故总时差≥自由时差,故B项正确。在不影响其紧后工作最迟开始时间的前提下,本工作可以利用的机动时间为总时差。自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间,故C项错误。
47、关于施工成本控制步骤的说法,以下正确的是( )。
A 、 管理行为控制程序和指标控制程序相对独立、互不联系
B 、 要做好施工成本的过程控制,必须制定规范化的过程控制程序
C 、 管理行为控制程序是对成本全过程控制的重点
D 、 指标控制程序是成本进行过程控制的基础
◆◆
答案: B
解析:要做好施工成本的过程控制,必须制定规范化的过程控制程序,故B项正确;成本的过程控制中,有两类控制程序,一是管理行为控制程序,二是指标控制程序;管理行为控制程序是对成本全过程控制的基础,指标控制程序则是成本进行过程控制的重点,故C项和D项错误;两个程序既相对独立又相互联系,既相互补充又相互制约,故A项错误。故本题选B。
48、在施工成本分析的依据中,业务核算比( )。
A 、 会计核算和统计核算的范围广
B 、 会计核算的范围窄,比统计核算的范围广
C 、 会计核算的范围广,比统计核算的范围窄
D 、 会计核算和统计核算的范围窄
◆◆
答案: A
解析:业务核算的范围比会计、统计核算要广。会计和统计核算一般是对已经发生的经济活动进行核算,而业务核算不但可以核算已经完成的项目是否达到原定的目的、取得预期的效果,而且可以对尚未发生或正在发生的经济活动进行核算。故本题选A。
49、在工程实践中,必须树立和坚持一个最基本的工程管理原则,即( )。
A 、 在确保工程质量的前提下,控制工程的进度
B 、 在确保工程质量和成本的前提下,控制工程的进度
C 、 在确保工程质量和成本的前提下,保证安全文明施工
D 、 在满足各项目参与方利益最大化的前提下,控制工程的进度
◆◆
答案: A
解析:在工程施工实践中,必须树立和坚持一个最基本的工程管理原则,即在确保工程质量的前提下,控制工程的进度。故本题选A。
50、在下列合同计价方式中,承包人承担风险最大的合同类型是( )。
A 、 固定总价合同
B 、 固定单价合同
C 、 成本加固定费用合同
D 、 最大成本加费用合同
◆◆
答案: A
解析:固定总价合同中,承包商承担了全部的工作量和价格的风险。故本题选A。
51、在FIDIC系列合同中,《EPC交钥匙项目合同条件》的合同计价采用__________。而我国的建设项目工程总承包模式,稍大一些的项目多数采用__________。( )
A 、 固定单价合同;变动单价合同
B 、 变动单价合同;固定单价合同
C 、 固定总价合同;变动总价合同
D 、 变动总价合同;固定总价合同
◆◆
答案: C
解析:在FIDIC系列合同条件中的《EPC交钥匙项目合同条件》下,合同计价采用固定总价方式,只有在某些特定风险出现时才调整价格。而我国的建设项目工程总承包模式,即使采用总价包干的方式,稍大一些的项目也难以用固定总价包干,而多数采用变动总价合同。故本题选C。
52、工程监理单位处理业主和承包方的利益冲突或矛盾时,应坚持的原则是( )。
A 、 无条件维护业主的权益
B 、 无条件维护承包方的权益
C 、 在不损害业主合法权益的前提下,维护承包方的权益
D 、 在维护业主的合法权益时,不损害承包方的合法权益
◆◆
答案: D
解析:工程监理单位受业主的委托进行工程建设的监理活动,当业主方和承包商发生利益冲突或矛盾时,工程监理机构应以事实为依据,以法律和有关合同为准绳,在维护业主的合法权益时,不损害承包商的合法权益,这体现了工程监理的公平性。故本题选D。
53、招标人或其委托的招标代理机构应至少在( )家指定的媒介发布招标公告。
A 、 1
B 、 2
C 、 3
D 、 4
◆◆
答案: A
解析:招标人或其委托的招标代理机构应至少在1家指定的媒介发布招标公告。指定报刊在发布招标公告的同时,应将招标公告如实抄送指定网络。
54、可以接受业主方、施工方、供货方和建设项目工程总承包方的委托,提供代表委托方利益的项目管理服务的组织是( )。
A 、 项目管理咨询企业
B 、 建设单位
C 、 设计单位
D 、 房地产公司
◆◆
答案: A
解析:在国际上,项目管理咨询公司(咨询事务所,或称顾问公司)可以接受业主方、设计方、施工方、供货方和建设项目工程总承包方的委托,提供代表委托方利益的项目管理服务。故本题选A。
55、某施工承包企业将其承接的高速公路项目的总施工成本分解为桥梁、隧道、道路工程成本等子项,并编制相应的成本计划,这是
按( )分解的。
A 、 成本组成
B 、 项目组成
C 、 工程类别
D 、 工程性质
◆◆
答案: B
解析:施工成本计划的编制方式有:①按施工成本构成编制施工成本计划;②按施工项目组成编制施工成本计划;③按施工进度编制施工成本计划。大中型工程项目通常是由若干单项工程构成的,而每个单项工程包括了多个单位工程,每个单位工程又是由若干个分部分项工程所构成,因此,首先要把项目总施工成本分解到单项工程和单位工程中,再进一步分解到分部工程和分项工程中,这属于按照项目组成编制施工成本计划。故本题选B。

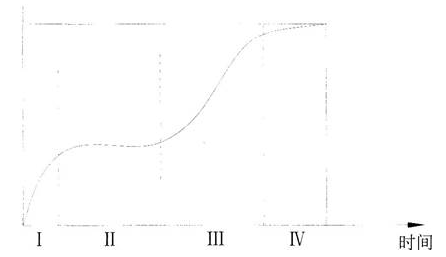

56、某项目实施过程中,绘制了下图所示的时间—成本累积曲线,该图反映的项目进度信息正确的是( )。
A 、 Ⅰ阶段进度慢
B 、 Ⅱ阶段进度慢
C 、 Ⅲ阶段进度慢
D 、 Ⅳ阶段进度快
◆
◆
答案: B
解析:按施工进度编制施工成本计划,其表示方式有两种:一种是在时标网络图上按月编制的成本计划直方图,另一种是用时间一成本累积曲线(S形曲线);该题目的表示方式为时间一成本累积曲线,纵坐标对应的成本值为累计值,由图可知,Ⅰ阶段进度快,Ⅱ阶段进度慢,Ⅲ阶段进度快,Ⅳ阶段进度慢。故本题选B。
57、施工成本计划一般情况下有3类指标,分别是( )。
A 、 拟完工作预算成本指标、已完工作预算成本指标和成本降低率指标
B 、 成本计划的数量指标、质量指标和效益指标
C 、 预算成本指标、计划成本指标和实际成本指标
D 、 人、财、物成本指标
◆◆
答案: B
解析:施工成本计划一般情况下有以下3类指标:①数量指标(一个数字);②质量指标(一个比值);③效益指标(一个差额)。故本题选B。
58、某工程网络计划中,工作F的最早开始时间为第11天,持续时间为5天:工作F有3项紧后工作,它们的最早开始时间分别为第20天、第22天和第23天,最迟开始时间分别为第21天,第24天和第27天,工作F的总时差和自由时差分别为( )天。
A 、 5;4
B 、 5;5
C 、 4;4
D 、 11;7
◆◆
答案: A
解析:自由时差=Min(紧后工作最早开始时间-本工作最早完成时间)=20-(11+5)=4(天)。总时差Min=(紧后工作最迟开始时间-本工作最早完成时间)=21-(11+5)=5(天)。
59、某工程第3层混凝土现浇楼面的平整偏差达到8mm,其后续作业为找平层和面层的施工,这时应该( )。
A 、 加固处理
B 、 不做处理
C 、 返修处理
D 、 限制使用
◆◆
答案: B
解析:当混凝土现浇楼面的平整度偏差达到10mm,但由于后续垫层和面层的施工可以弥补,所以也可不做处理。故本题选B。
60、 项目管理作为一门学科,50多年来在不断发展,其第四代是( )。
A 、 传统的项目管理
B 、 项目集管理
C 、 项目组合管理
D 、 变更管理
◆◆
答案: D
解析: 项目管理作为一门学科,50多年来在不断发展.传统的项目管理是该学科的第一代.其第二代是项目集管理,第三代是项目组合管理.第四代是变更管理。
61、在项目实施过程中,主客观条件的变化是绝对的,不变则是相对的。因此,在项目实施过程中必须随着情况的变化进行项目目标的( )。
A 、 静态控制
B 、 动态控制
C 、 事前控制
D 、 主动控制
◆◆
答案: B
解析:由于项目实施过程中主客观条件的变化是绝对的,不变则是相对的,因此,在项目实施过程中必须随着情况的变化进行项目目标的动态控制。故本题选B。
62、 项目人力资源管理的目的是调动所有项目参与人的积极性,在项目承担组织的内部和外部建立有效的工作机制,以实现( )。
A 、 项目控制
B 、 项目目标
C 、 项目管理
D 、 项目集成
◆◆
答案: B
解析: 项目人力资源管理的目的是调动所有项目参与人的积极性,在项目承担组织的内部和外部建立有效的工作机制,以实现项目目标。
63、关于项目进度控制的说法,以下正确的是( )。
A 、 进度控制必须要保证工程质量和成本
B 、 进度目标的分析和论证是进度控制的首要工作
C 、 项目进度控制的依据是实施性进度计划
D 、 我国的进度计划软件是基于横道图原理编制的
◆◆
答案: B
解析:在工程施工实践中,必须树立和坚持一个最基本的工程管理原则,即在确保工程质量的前提下,控制工程的进度,故A项错误。进度控制必须是一个动态的管理过程,它包括:①进度目标的分析和论证;②编制进度计划;③进度计划的跟踪检查与调整。故B项正确。建设工程项目进度计划系统是由多个相互关联的进度计划组成的系统,它是项目进度控制的依据,故C项错误。我国也开始研制进度计划的软件,这些软件都是在工程网络计划原理的基础上编制的,故D项错误。故本题选B。
64、关于建设工程质量政府监督的说法,以下正确的是( )。
A 、 建设工程质量监督机构不对设计单位的工程质量行为实施监督
B 、 调查处理工程质量事故不属于监督机构的工程质量监督管理的内容
C 、 涉及结构安全和重要使用功能的项目是政府监督抽样检测的重点
D 、 在工程项目开工前,监督机构受理施工单位办理质量监督手续
◆◆
答案: C
解析:政府质量监督的性质属于行政执法行为,是主管部门依据有关法律法规和工程建设强制性标准,对工程实体质量和工程建设、勘察、设计、施工、监理单位和质量检测等单位的工程质量行为实施监督,故A项错误。监督机构的工程质量监督管理的内容包括组织或者参与工程质量事故的调查处理,故B项错误。监督机构按计划在施工现场对建筑材料、设备和工程实体进行监督抽样,委托符合法定资质的检测单位进行检测。监督抽样检测的重点是涉及结构安全和重要使用功能的项目,故C项正确。在工程项目开工前,监督机构接受建设单位有关建设工程质量监督的申报手续,故D项错误。故本题选C。
65、关于虚工作的说法,以下正确的是( )。
A 、 虚工作只在双代号网络计划中存在
B 、 虚工作一般不消耗资源但占用时间
C 、 虚工作可以正确表达工作间逻辑关系
D 、 双代号时标网络计划中虚工作用波形线表示
◆◆
答案: C
解析:在双代号网络图中,为了正确地表达图中工作之间的逻辑关系,往往需要应用虚箭线;虚箭线是实际工作中并不存在的一项虚设工作,故它们既不占用时间,也不消耗资源,一般起着工作之间的联系、区分和断路3个作用。故本题选C。
66、投标保证金应当在投标有效期满后( )天内一直有效,其目的是给招标人在需要索取保证金时,有足够的时间采取行动。
A 、 7
B 、 14
C 、 28
D 、 52
◆◆
答案: C
解析:投标保证金应当在投标有效期满后28天内一直有效,其目的是给招标人在需要索取保证金时,有足够的时间采取行动。
67、根据《建设工程监理规范》GB/T 50319--2013,属于施工阶段监理工作任务的是( )。
A 、 审核分包单位资质条件
B 、 参与设计单位向施工单位的设计交底
C 、 检查施工单位专职安全生产管理人员的配备情况
D 、 检查施工单位的测量、检测仪器设备、度量衡定期检验的证明文件
◆◆
答案: D
解析:本题考核的是施工阶段监理工作任务。选项A、B、C属于施工准备阶段的监理工作任务,选项D属于施工阶段监理在质量控制方面的工作任务。
68、 我国在项目管理中最薄弱的工作环节是( )。
A 、 质量管理
B 、 数据管理
C 、 工程管理
D 、 信息管理
◆◆
答案: D
解析: 我国在建设工程项目管理中当前最薄弱的工作领域是信息管理。
69、 ( )即沟通主体用以影响、作用于沟通客体的中介,包括沟通内容和沟通方法,它使沟通主体与客体间建立联系,以保证沟通过程的正常开展。
A 、 沟通环境
B 、 沟通客体
C 、 沟通介体
D 、 沟通渠道
◆◆
答案: C
解析: 沟通介体即沟通主体用以影响、作用于沟通客体的中介,包括沟通内容和沟通方法,它使沟通主体与客体间建立联系,以保证沟通过程的正常开展。
70、总价合同是合同计价的重要方式之一,下列选项不属于总价合同特点的是( )。
A 、 业主的风险较小,承包人将承担较多的风险
B 、 评标时易于迅速确定最低报价的投标人
C 、 必须完整而明确地规定承包人的工作
D 、 发包单位对项目进行控制变得更加困难
◆◆
答案: D
解析:总价合同的特点包括:①发包单位可以在报价竞争状态下确定项目的总造价,可以较早确定或预测工程成本;②业主的风险较小,承包人将承担较多的风险;③评标时易于迅速确定最低报价的投标人;④在施工进度上能极大地调动承包人的积极性;⑤发包单位能更容易、更有把握地对项目进行控制;⑥必须完整而明确地规定承包人的工作;⑦必须将设计和施工方面的变化控制在最小限度内。
二、多选题 (每题2分,共30题,共60分) 下列每小题的备选答案中,有两个或两个以上符合题意的正确答案,至少有1个错项,多选、错选均不得分;少选,所选的每个选项得0.5分。
71、预警体系功能的实现主要依赖于预警分析和预控对策两大子系统作用的发挥。其中,预控对策的功能包括对事故征兆的不良趋势进行( )。
A 、 监测
B 、 识别
C 、 诊断
D 、 纠错
E 、 治错
◆◆
答案: D,E
解析:预警体系通过预警分析和预控对策实现事故的预警和控制,预警分析完成监测、识别、诊断与评价功能,而预控对策完成对事故征兆的不良趋势进行纠错和治错的功能。故本题选DE。
72、对施工成本计划进行划分,应计入企业管理费用的有( )。
A 、 固定资产使用费
B 、 工程用材料购置费
C 、 管理人员的办公费
D 、 安全文明施工费
E 、 工具用具使用费
◆◆
答案: A,C,E
解析:选项B属于材料费的内容,选项D属于措施项目费的内容。
73、 按国际工程的惯例.当采用指定分包商时,不论指定分包商与施工总承包方,或与施工总承包管理方,或与业主方签订合同,( )应对合同规定的工期目标和质量目标负责。
A 、 施工总承包方
B 、 业主方项目管理
C 、 施工总承包管理方
D 、 分包方项目管理
E 、 设计方项目管理
◆◆
答案: A,C
解析: 按国际工程的惯例,当采用指定分包商时,不论指定分包商与施工总承包方,或与施工总承包管理方,或与业主方签订合同,由于指定分包商合同在签约前必须得到施工总承包方或施工总承包管理方的认可,因此,施工总承包方或施工总承包管理方应对合同规定的工期目标和质量目标负责。
74、工程符合下列( )条件,方可进行竣工验收。
A 、 完成工程设计和合同约定90%的内容
B 、 有完整的技术档案和施工管理资料
C 、 有施工单位签署的工程质量保修书
D 、 有工程质量监督机构的审核意见
E 、 有工程使用的全部建筑材料、建筑构配件和设备的进场试验报告
◆◆
答案: B,C
解析:工程进行竣工验收需要完成工程设计和合同约定的各项内容,故A项错误。应有完整的技术档案和施工管理资料,故B项正确。有施工单位签署的工程质量保修书,故C项正确。需要具备的质量文件包括施工单位提出的工程竣工报告、监理单位提出的工程质量评估报告、勘察设计单位提出的质量检查报告,并不包括工程质量监督机构的审核意见,故D项错误。有工程使用的主要建筑材料,建筑构配件和设备进场试验报告,以及工程质量检测和功能性试验资料,故E项错误。故本题选BC。
75、 应急预案的体系包括( )。
A 、 总体应急预案
B 、 综合应急预案
C 、 专项应急预案
D 、 现场应急预案
E 、 现场处置方案
◆◆
答案: B,C,E
解析: 应急预案体系由综合应急预案、专项应急预案、现场处置方案构成。
76、应用分层法时,关键是调查分析的类别和层次划分,一般可根据( )进行划分。
A 、 统计的模型
B 、 管理的需要
C 、 样本的数量
D 、 统计的目的
E 、 数据的分布规律
◆◆
答案: B,D
解析:应用分层法的关键是调查分析的类别和层次划分,根据管理需要和统计目的,通常一定的分层方法取得原始数据。故本题选BD。
77、 进行分部分项工程施工成本分析时,其资料来源包括( )。
A 、 工程合同总价
B 、 实耗人工
C 、 施工预算
D 、 工程预算
E 、 实际工程量
◆◆
答案: B,C,E
解析: 分部分项工程成本分析的资料来源包括:①预算成本来自投标报价成本;②目标成本来自施工预算;③实际成本来自施工任务单的实际工程量、实耗人工和限额领料单的实耗材料。
78、在工程保险合同中,保险费的多少由( )决定。
A 、 保险金额的大小
B 、 投保时间的长短
C 、 投保人的收入
D 、 保险费率的高低
E 、 投保标的物的价值
◆◆
答案: A,D
解析:保险费简称保费,是投保人为转嫁风险支付给保险人的与保险责任相应的价金。投保人缴纳保费是保险合同生效和保险人承担保险责任前提条件之一。保险费的多少由保险金额的大小和保险费率的高低两个因素决定。
79、下列关于发包人支付担保的表述中,正确的有( )
A 、 支付担保可以采用银行保函的形式
B 、 担保的额度为工程合同价总额的10%
C 、 发包人的支付担保实行分段滚动担保
D 、 支付担保的主要作用是确保工程费用及时支付到位
E 、 支付担保是中标人要求招标人提供的保证履行合同中约定的工程款支付义务的担保
◆◆
答案: A,C,D,E
解析:支付担保的额度为工程合同总额的20%~25%。
80、混凝土强度分布直方图的形状出现异常的原因可能有( )
A 、 生产过程存在影响质量的系统因素
B 、 生产过程出现影响质量的偶然因素
C 、 收集整理数据制作直方图的方法不当
D 、 分析对象的质量能力处于临界状态
E 、 制作方的质量管理水平低
◆◆
答案: A,C
解析:异常直方图呈偏态分布,常见的异常直方图有折齿型、缓坡型、孤岛型、双峰型、峭壁型,出现异常的原因可能是生产过程存在影响质量的系统因素,或收集整理数据制作直方图的方法不当所致,要具体分析。
81、价值工程中,可以降低价值的做法有( )
A 、 功能不变,费用降低
B 、 功能提高,费用不变
C 、 功能提高,费用大幅度提高
D 、 功能降低,费用大幅度降低
E 、 功能不变,费用上升
◆◆
答案: C,E
解析:价值工程中的价值公式:价值=功能/费用。由此可知,降低价值的方法有:功能提高,费用大幅度提高;功能不变,费用提高;功能降低,费用不变或提高,或费用降低的幅度小于功能降低幅度。
82、 关于项目信息门户,下列说法正确的有( )。
A 、 项目信息门户是基于互联网技术为建设工程增值的管理工具
B 、 项目信息门户属于水平门户
C 、 项目信息门户是项目各参与方为信息交流、共同工作、共同使用和互动的管理工具
D 、 项目信息门户主要用于项目的目标控制
E 、 项目信息门户是当前在建设工程管理领域中信息化的重要标志
◆◆
答案: A,C,E
解析: 项目信息门户属于垂直门户;项目管理系统是基于数据处理设备的,为项目管理服务的信息系统,主要用于项目的目标控制。
83、安全检查的重点包括( )。
A 、 查思想
B 、 三违
C 、 安全责任制的落实
D 、 查隐患
E 、 查伤亡事故处理
◆◆
答案: B,C
解析:安全检查的主要内容包括:查思想、查制度、查管理、查隐患、查整改、查伤亡事故处理等;安全检查的重点是检查“三违”和安全责任制的落实。故本题选BC。
84、风险评估的内容包括( )。
A 、 确定各种风险的风险量
B 、 确定应对各种风险的对策
C 、 确定风险因素
D 、 确定风险等级
E 、 确定各种风险因素的发生概率
◆◆
答案: A,D,E
解析:选项B属于风险应对,选项C属于风险识别。
85、 建没工程项目的信息管理是通过对( )的管理,使项目的信息能方便和有效地获取、存储、存档、处理和交流。
A 、 各个系统
B 、 各种材料
C 、 各种工程
D 、 各项工作
E 、 各种数据
◆◆
答案: A,D,E
解析: 项目的信息管理是通过对各个系统、各项工作和各种数据的管理,使项目的信息能方便和有效地获取、存储、存档、处理和交流。
86、关于分部工程质量验收的说法,以下正确的是( )。
A 、 分部工程应由监理工程师组织施工单位项目负责人和项目技术负责人等进行验收
B 、 设计单位项目负责人和施工单位技术、质量部门负责人应参加建筑装饰装修分部工程验收
C 、 勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程验收
D 、 分部工程验收需对地基基础、主体结构、设备安装分部工程进行见证取样试验或抽样检测
E 、 分部工程验收需要对观感质量进行验收,并综合给出质量评价
◆◆
答案: C,D,E
解析:分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收,故A项错误。设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程验收,故B项错误。勘察、设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程验收,故C项正确。对涉及安全、节能、环境保护和主要使用功能的地基基础、主体结构和设备安装分部工程进行见证取样试验或抽样检测,故D项正确。分部工程需要对其观感质量进行验收,并综合给出质量评价,故E项正确。故本题选CDE。
87、关于支付担保的说法,以下正确的是( )。
A 、 可由担保公司提供担保
B 、 担保的额度为工程合同价总额的10%
C 、 实行分段滚动担保
D 、 支付担保的主要作用是确保工程费用及时支付到位
E 、 支付担保是招标人要求中标人提供的担保
◆◆
答案: A,C,D
解析:支付担保通常采用如下的几种形式:①银行保函;②履约保证金;③担保公司担保,故A项正确。发包人的支付担保实行分段滚动担保;支付担保的额度为工程合同总额的20%~25%,故B项错误、C项正确。工程款支付担保的作用在于,通过对业主资信状况进行严格审查并落实各项担保措施,确保工程费用及时支付到位;一旦业主违约,付款担保人将代为履约,故D项正确。支付担保是中标人要求招标人提供的保证履行合同中约定的工程款支付义务的担保,故E项错误。故本题选ACD。
88、某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有( )。
A 、 工作B的总时差为3d
B 、 工作C的总时差为2d
C 、 工作D为关键工作
D 、 工作E的总时差为3d
E 、 工作G的自由时差为2d
◆◆
答案: A,B,C,D
解析:本题考核的是双代号时标网络计划时间参数的计算。工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作B的总时差=min{3+0,2+}d=3d。工作C的总时差=min{3+0,0+2}d=2d。工作E的总时差=(3+0)d=3d。时标网络计划中的关键线路可从网络计划的终点节点开始,逆着箭线方向进行判定。凡自始至终不出现波形线的线路即为关键线路。关键线路为A→D→H→F。故工作D为关键工作。工作G的自由时差为0。
89、关于偏差分析表达方法的说法,以下正确的是( )。
A 、 横道图法是最常用的一种方法
B 、 横道图法形象、直观、一目了然
C 、 横道图法能够准确表达出费用的相对偏差
D 、 横道图法具有信息量大的特点
E 、 表格法具有灵活、适用性强的特点
◆◆
答案: B,E
解析:偏差分析可以采用不同的表达方法,常用的有:①横道图法;②表格法;③曲线法。其中,表格法是进行偏差分析最常用的一种方法,故A项错误。横道图法具有形象、直观、一目了然等优点,它能够准确表达出费用的绝对偏差,而且能直观地表明偏差的严重性;但这种方法反映的信息量少,一般在项目的较高管理层应用,故B项正确,C项、D项错误。表格法进行偏差分析的优点包括:①灵活、适用性强;②信息量大;③表格处理可借助于计算机,故E项正确。故本题选BE。
90、根据《建设工程监理规范》(GB 50319—2013),编制工程建设监理规划应遵循的程序和依据是( )。
A 、 在收到设计文件后开始编制
B 、 在签订委托监理合同前编制完成
C 、 编制完成后必须经监理单位技术负责人审核批准
D 、 应由专业监理工程师主持编制
E 、 依据项目审批文件编制
◆◆
答案: A,C,E
解析:工程建设监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后必须经监理单位技术负责人审核批准,并应在召开第一次工地会议前报送业主,故A项、C项正确,B项错误。应由总监理工程师主持,专业监理工程师参加编制,故D项错误。监理规划的编制依据包括:①建设工程的相关法律、法规及项目审批文件;②与建设工程项目有关的标准、设计文件和技术资料;③监理大纲、委托监理合同文件以及建设项目相关的合同文件,故E项正确。故本题选ACE。
91、双代号时标网络计划的编制方法主要有( )
A 、 直接法
B 、 间接法
C 、 母线法
D 、 过桥法
E 、 指向法
◆◆
答案: A,B
解析:双代号时标网络计划的编制方法有以下两种:(1)间接法绘制:先绘制出时标网络计划,计算各工作的最早时间参数,再根据最早时间参数在时标计划表上确定节点位置,连线完成,某些工作箭线长度不足以到达该工作的完成节点时,用波形线补足。(2)直接法绘制:根据网络计划中工作之间的逻辑关系及各工作的持续时间,直接在时标计划表上绘制时标网络计划。
92、按工作持续时间的特点不同,工程网络计划可划分为( )。
A 、 肯定型网络计划
B 、 随机型网络计划
C 、 分级型网络计划
D 、 事件型网络计划
E 、 非肯定型网络计划
◆◆
答案: A,B,E
解析:工程网络计划按工作持续时间的特点划分为:①肯定型问题的网络计划;②非肯定型问题的网络计划;③随机网络计划等。故本题选ABE。
93、关于建设项目工程总承包的说法,以下正确的是( )。
A 、 工程总承包企业应向业主负责
B 、 工程总承包企业可依法将所承包工程中的部分工作发包给具有相应资质的分包企业
C 、 工程总承包企业可按照合同约定对项目勘察、设计、采购、施工、试运转等实行全过程或若干阶段的承包
D 、 分包企业应向总承包企业和业主负责
E 、 建设项目工程总承包的主要意义在于总价包干和“交钥匙,,
◆◆
答案: A,B,C
解析:工程总承包企业按照合同约定对工程项目的质量、工期、造价等向业主负责,工程总承包企业可依法将所承包工程中的部分工作发包给具有相应资质的分包企业,分包企业按照分包合同的约定对总承包企业负责,故A项和B项正确、D项错误。工程总承包企业受业主委托,按照合同约定对工程建设项目的勘察、设计、采购、施工、试运行等实行全过程或若干阶段的承包,故C项正确。建设项目工程总承包的主要意义并不在于总价包干和“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,以达到为项目建设增值的目的,故E项错误。故本题选ABC。
94、关于风险和风险量的说法,以下正确的是( )。
A 、 风险量反映的是不确定的损失程度和风险因素的多少
B 、 风险量反映的是风险因素的多少和实际损失的大小
C 、 风险量反映的是不确定的损失程度和损失发生的概率
D 、 若某个可能发生的事件其可能的损失程度和发生概率都很大,则属于风险区D
E 、 若某个可能发生的事件其可能的损失程度大,发生概率小,则属于风险区B
◆◆
答案: C,E
解析:风险指的是损失的不确定性。风险量反映不确定的损失程度和损失发生的概率,故A项、B项错误,C项正确。若某个可能发生的事件其可能的损失程度和发生概率都很大,则属于风险区A,故D项错误。若某个可能发生的事件其可能的损失程度大,发生概率小,则属于风险区B,故E项正确。故本题选CE。
95、建设工程项目的信息包括( )
A 、 项目的组织类信息
B 、 项目的管理类信息
C 、 项目的经济类信息
D 、 项目的技术类信息
E 、 项目的合同类信息
◆◆
答案: A,B,C,D
解析:建设工程项目的信息包括在项目决策过程、实施过程(设计准备、设计、施工和物资采购过程等)和运行过程中产生的信息,以及其他与项目建设有关的信息,它包括:项目的组织类信息、管理类信息、经济类信息、技术类信息和法规类信息。
96、招标人以不合理条件限制、排斥潜在投标人或者投标人的行为包括( )
A 、 招标人在资格预审公告、招标公告或者投标邀请书中载明不接受联合体投标
B 、 依法必须进行招标的项目非法限定潜在投标人或者投标人的所有制形式或者组织形式
C 、 依法必须进行招标的项目以特定行政区域或者特定行业的业绩、奖项作为加分条件或者中标条件
D 、 就同一招标项目向潜在投标人或者投标人提供有差别的项目信息
E 、 对潜在投标人或者投标人采取不同的资格审查或者评标标准
◆◆
答案: B,C,D,E
解析:招标人有下列行为之一的,属于以不合理条件限制、排斥潜在投标人或者投标人:(1)就同一招标项目向潜在投标人或者投标人提供有差别的项目信息;(2)设定的资格、技术、商务条件与招标项目的具体特点和实际需要不相适应或者与合同履行无关;(3)依法必须进行招标的项目以特定行政区域或者特定行业的业绩、奖项作为加分条件或者中标条件;(4)对潜在投标人或者投标人采取不同的资格审查或者评标标准;(5)限定或者指定特定的专利、商标、品牌、原产地或者供应商;(6)依法必须进行招标的项目非法限定潜在投标人或者投标人的所有制形式或者组织形式;(7)以其他不合理条件限制、排斥潜在投标人或者投标人。
97、为有效控制施工机具使用费支出。从台班单价方面进行控制的是( )。
A 、 提高机械设备的完好率,最大限度地提高机械设备的利用率
B 、 加强机械操作人员的培训工作,不断提高操作技能
C 、 降低材料成本,做好施工机械配件和工程材料采购计划
D 、 加强设备租赁计划管理,减少不必要的设备闲置和浪费
E 、 保证施工机械设备的作业时间,安排好生产工序的衔接
◆◆
答案: A,B,C
解析:本题考核的是台班单价的控制。台班单价的控制措施如下:(1)加强现场设备的维修、保养工作,降低大修、经常性修理等各项费用的开支,提高机械设备的完好率,最大限度地提高机械设备的利用率。(2)加强机械操作人员的培训工作,不断提高操作技能,提高施工机械台班的生产效率。(3)加强配件的管理,建立健全配件领发料制度,严格按油料消耗定额控制油料消耗,达到修理有记录、消耗有定额、统计有报表、损耗有分析。通过经常分析总结,提高修理质量,降低配件消耗,减少修理费用的支出。(4)降低材料成本,做好施工机械配件和工程材料采购计划。(5)成立设备管理领导小组,负责设备调度、检查、维修、评估等具体事宜。
98、下列进度控制的措施中,属于经济措施的有( )
A 、 进行工程进度的风险分析
B 、 选择合理的合同结构
C 、 优选工程项目设计、施工方案
D 、 编制与进度计划相适应的资源需求计划
E 、 落实资金供应的条件
◆◆
答案: D,E
解析:建设工程项目进度控制的经济措施涉及资金需求计划、资金供应的条件和经济激励措施等。为确保进度目标的实现,应编制与进度计划相适应的资源需求计划(资源进度计划),包括资金需求计划和其他资源(人力和物力资源)需求计划,以反映工程实施的各时段所需要的资源。通过资源需求的分析,可发现所编制的进度计划实现的可能性,若资源条件不具备,则应调整进度计划。资金需求计划也是工程融资的重要依据。
99、当建设工程施工承包合同的计价方式采用变动单价合同时,合同中可以约定合同单价调整的情况是( )。
A 、 实际工程量发生比较大的变化
B 、 承包商自身成本发生比较大的变化
C 、 业主资金不到位
D 、 通货膨胀达到一定水平
E 、 国家政策发生变化
◆◆
答案: A,D,E
解析:当采用变动单价合同时,合同双方可以约定一个估计的工程量,当实际工程量发生较大变化时可以对单价进行调整,同时还应该约定如何对单价进行调整;当然也可以约定,当通货胀达到一定水平或者国家政策发生变化时,可以对哪些工程内容的单价进行调整以及如何调整等。故本题选ADE。

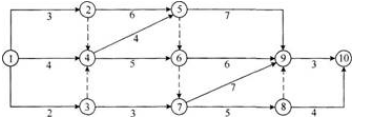

100、 某分部分项工程双代号网络计划如下图所示,其中关键工作有( )。
A 、 工作B
B 、 工作C
C 、 工作D
D 、 工作E
E 、 工作H
◆◆
答案: B,D,E
解析: 计算时间参数确定关键线路为:①—③—④—⑤—⑥—⑧,关键工作有C、E、H。
