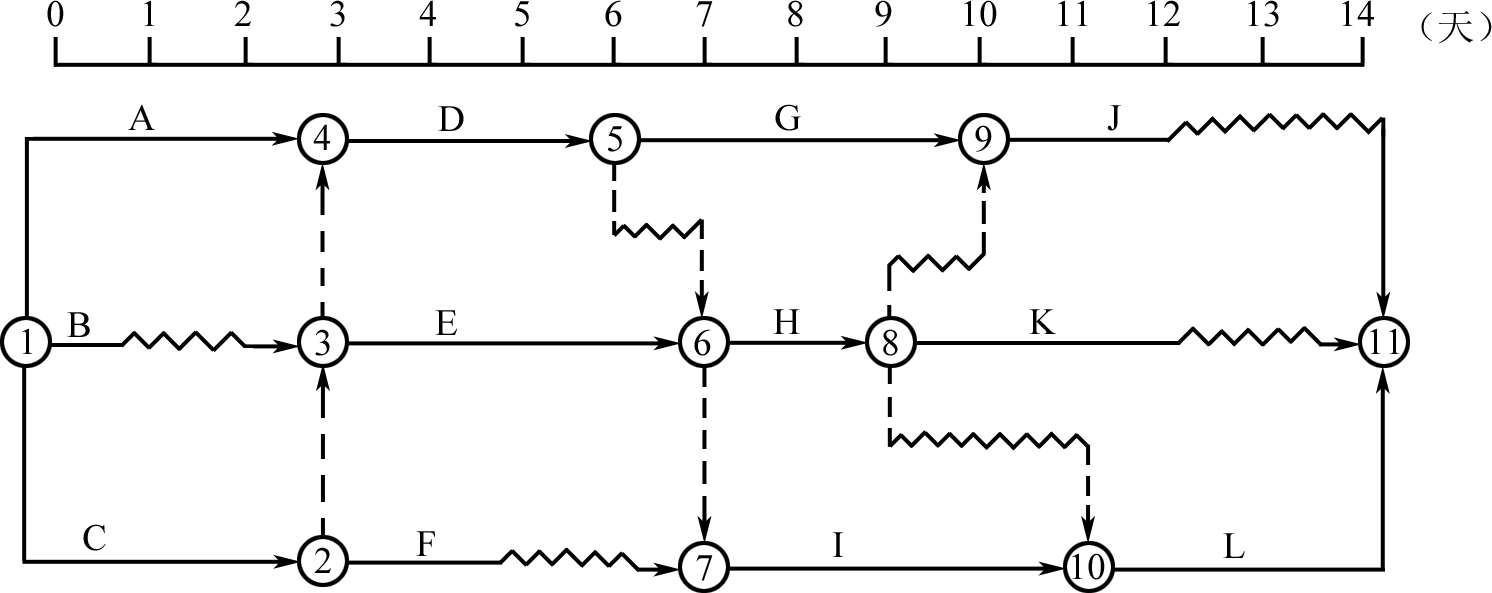

第一节220.某项目分部工程双代号时标网络计划如下图,关于该网络计划的说法,正确的是( ABD )。P124
A.工作C、E、I、L组成关键线路B.工作H的总时差为2天C.工作A、C、H、L为关键工作D.工作D的总时差为1天E.工作G的总时差与自由时差相等
