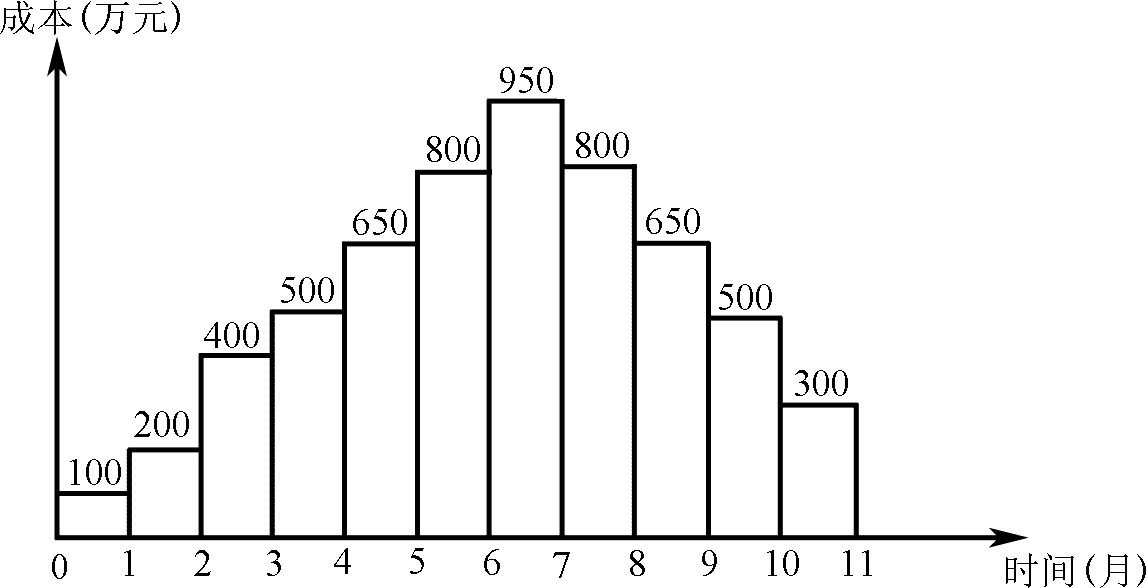

第一节158.某工程按月编制的成本计划如下图所示,若6月、7月实际完成的成本都为800万元和1000万元,其余月份的实际成本与计划相同,则关于成本偏差的说法,正确的有( CD )。P82
A.第7个月末的计划成本累计值为3500万元B.第6个月末的实际成本累计值为2500万元C.第6个月末的计划成本累计值为2650万元D.第7个月末的实际成本累计值为3650万元E.若绘制S型曲线,全部工作必须按照最早开工时间计算
