2019年一级建造师考试《机电工程管理与实务》模拟试卷(五)

2019年一级建造师考试《机电工程管理与实务》模拟试卷(五)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、炉窑砌筑时,在镁质砖吊挂拱顶的砖环中,砖与砖之问应插入销钉,并( )。
A 、 夹入钢垫片
B 、 紧密接触
C 、 相互保持设计距离
D 、 不得加入钢片或其他异物
◆◆
答案: A
解析:吊挂拱顶应环砌,并应与炉顶纵向中心线保持垂直。在镁质吊挂拱顶的砖环中,砖与砖之间应插入销钉和夹入钢垫片,不得遗漏或多夹。吊挂拱顶应分环锁紧,各环锁紧度应一致。锁砖锁紧后,应立即把吊挂长销穿好。

2、电缆沟或隧道内电缆敷设的要求中,控制电缆在普通支架上,不宜超过(  )层;桥架上不宜超过(  )层。
A 、 1;3
B 、 3;1
C 、 2;2
D 、 3;2
◆◆
答案: A
解析:电缆沟或隧道内电缆敷设的要求
( 1 )电力电缆和控制电缆不应配置在同一层支架上。
( 2 )控制电缆在普通支架上,不宜超过1层;桥架上不宜超过3层。
( 3 )高低压电力电缆、强电与弱电控制电缆应按顺序分层配置,一般情况宜由上而下配置。
( 4 )交流三芯电力电缆,在普通支吊架上不宜超过1层,桥架上不宜超过2层。
( 5 )交流单芯电力电缆,应布置在同侧支架上, 当按紧贴的正三角形排列时,应每1m用绑带扎牢 。
( 6 )电缆敷设完毕后,应及时清除杂物,盖好盖板。必要时还应将盖板缝隙密封。

3、球形罐整体热处理时应进行柱脚移动监测,监测柱脚的(  ),及时调整支柱使其处于垂直状态。
A 、 支柱间的平行度
B 、 拉杆挠度
C 、 支柱弯曲度
D 、 实际位移值
◆◆
答案: D
解析:球形罐柱脚处理及移动监测: 整体热处理时应松开拉杆及地脚螺栓,检查支柱底部与预先在基础上设置的滑板之间的润滑及位移测量装置。热处理过程中应监测柱脚实际位移值及支柱垂直度,及时调整支柱使其处于垂直状态。热处理后应测量并调整支柱的垂直度和拉杆挠度。

4、当阀门与管道连接时,要求阀门在关闭状态下安装的是(  )方式连接。
A 、 电焊焊接
B 、 气焊焊接
C 、 法兰
D 、 热熔
◆◆
答案: C
解析:阀门安装应符合下列规定:
(1)阀门安装前,应按设计文件核对其型号,并应按介质流向确定其安装方向;检查阀门填料,其压盖螺栓应留有调节裕量。
(2)当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装,对接焊缝底层宜采用氩弧焊。当非金属管道采用电熔连接或热熔连接时,接头附近的阀门应处于开启状态。
(3)安全阀应垂直安装;安全阀的出口管道应接向安全地点;在安全阀的进、出管道上设置截止阀时,应加铅封,且应锁定在全开启状态。

5、特种设备安全法规定,特种设备安装、改造、修理的施工单位应当在施工前,将拟进行的特种设备安装、改造、修理情况书面告知(  ),告知后即可施工。
A 、 直辖市或者设区的市级人民政府的建设行政主管部门
B 、 直辖市或者设区的市级质量检验检测机构
C 、 直辖市或者设区的市级人民政府负责特种设备安全监督管理的部门
D 、 特种设备所属工程的监理单位
◆◆
答案: C
解析:《特种设备安全法》第二十三条规定,特种设备安装、改造、修理的施工单位应当在施工前将拟进行的特种设备安装、改造、修理情况书面告知直辖市或者设区的市级人民政府负责特种设备安全监督管理的部门。告知后即可施工。

6、排烟风管采用镀锌钢板时,板材厚度的选用按( )的规定。
A 、 常压风管系统
B 、 低压风管系统
C 、 中压风管系统
D 、 高压风管系统
◆◆
答案: D
解析:防排烟系统施工技术要求
1.排烟风管采用镀锌钢板时,板材厚度应按照高压风管系统的要求选定。
2. 防火风管的本体、框架与固定材料、密封垫料必须为不燃材料,其耐火极限时间应符合设计要求。
3. 防火阀和排烟阀(排烟口)必须符合有关消防产品标准的规定,并具有相应的产品合格证明文件,执行机构应进行动作试验,结果符合产品说明书的要求。
4. 防火阀、排烟阀(口)的安装方向、位置应正确。防火分区隔墙两侧的防火阀,距墙表面不应大于200mm。防火阀直径或长边尺寸大于等于630mm时,应设独立支吊架;排烟阀(口)及手控装置(包括预埋套管)的位置应符合设计要求,预埋套管不得有瘪陷。
5. 防排烟系统的柔性短管、密封垫料的制作材料必须为不燃材料。
6. 风管系统安装完成后,应按系统类别要求进行施工质量外观检验。合格后,应进行严密性检验。所以正确答案是D。

7、电阻应变式称重仪表的负荷传感器的安装应呈(  )状态,保证传感器的主轴线与力荷轴线相重合。
A 、 平行
B 、 水平
C 、 垂直
D 、 中心
◆◆
答案: C
解析:电阻应变式称重仪表的安装应符合下列要求:
1)负荷传感器的安装和承载应在称重容器及其所有部件和连接件的安装完成后进行。
2) 负荷传感器应安装为垂直状态,传感器的主轴线应与加荷轴线相重合,各个传感器的受力应均匀。
3)当有冲击负荷时,应按设计文件规定采取缓冲措施。
4) 称重容器与外部的连接应为软连接;水平限制器的安装应符合设计文件规定;传感器的支撑面及底面均应平滑,不得有锈蚀、擦伤及杂物。

8、视频信号传输电缆应满足( )。
A 、 室外线路,宜选用外导体内径为10mm的同轴电缆
B 、 宜选用外导体内径为6mm的同轴电缆
C 、 宜选用外导体内径为3mm的同轴电缆
D 、 电梯轿厢的视频同轴电缆应选用电梯专用电缆
◆◆
答案: D
解析:视频信号传输电缆应满足下列要求: (1)室外线路,宜选用外导体内径为9mm的同轴电缆,采用聚乙烯外套。 (2)室内距离不超过500m时,宜选用外导体内径为7mm 的同轴电缆,且采用防火的聚氯乙烯外套。 (3)终端机房设备间的连接线,距离较短时,宜选用外导体内径为3mm或5mm的同轴电缆。 (4)电梯轿厢的视频同轴电缆应选用电梯专用电缆。

9、流动式起重机的(  )是选用流动式起重机的依据。
A 、 额定起重量
B 、 最大起升高度
C 、 臂长
D 、 特性曲线
◆◆
答案: D
解析:反映流动式起重机的起重能力随臂长、幅度的变化而变化的规律和反映流动式起重机的最大起重高度随臂长、幅度变化而变化的规律的曲线称为起重机的特性曲线。它是选用流动式起重机的依据

10、根据《工业炉窑砌筑工程的施工及验收规范》.不属于工序交接证明书内容的是(  )。
A 、 隐蔽工程验收合格证明
B 、 焊接严密试验合格证明
C 、 耐火材料验收合格证
D 、 上道工序成果的保护要求
◆◆
答案: C
解析:工序交接证明书应包括:①炉子中心线和控制标高的测量记录以及必要的沉降观测点的测量记录;②隐蔽工程的验收合格证明;③炉体冷却装置、管道和炉壳的试压记录及焊接严密性试验合格的证明;④钢结构和炉内轨道等安装位置的主要尺寸的复测记录;⑤动态炉窑或炉子可动部分的试运转合格的证明;⑥炉内托砖板和锚固件等的位置、尺寸及焊接质量的检查合格证明;⑦上道工序成果的保护要求。

11、广泛应用于设备安装的基础是(  )。
A 、 大块式
B 、 箱式
C 、 框架式
D 、 联合基础
◆◆
答案: A
解析:大块式基础:以钢筋混凝土为主要材料、刚度很大的块体基础,广泛应用于设备基础。

12、当导管埋设于混凝土内时,弯曲半径不宜小于管外径的(  )倍。
A 、 2
B 、 6
C 、 15
D 、 20
◆◆
答案: B
解析:导管弯曲半径要求:
1 )明配导管的弯曲半径不宜小于管外径的6倍,当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管外径的4倍。
2 )埋设于混凝土内的导管的弯曲半径不宜小于管外径的6倍,当直埋于地下时,其弯曲半径不宜小于管外径的10倍。
3 )电缆导管的弯曲半径不应小于电缆最小允许弯曲半径,电缆最小允许弯曲半径应符合规范规定。

13、机电工程建造师执业范围不包括( )。
A 、 石油化工工程
B 、 水电工程
C 、 冶炼工程
D 、 电力工程
◆◆
答案: B
解析:机电工程建造师执业范围包括的工程有:机电安装工程、冶炼工程、石油化工工程、电力工程。 不包括的机电工程有:市政、铁路、公路、民航、水利水电、港口航道、通信广电等。

14、下列场所的消防工程中,可不向公安消防机构申请消防设计审核的是(  )。
A 、 单体建筑面积大于40000m2的公共建筑
B 、 建筑高度为45m的公共建筑
C 、 城市轨道交通、隧道工程
D 、 建筑面积为12000m2的商场
◆◆
答案: B
答案: B
解析: 具有下列情形之一的场所,建设单位应当向消防机构申请消防设计审核,并在建设工程竣工后向出具消防设计审核意见的消防机构申请消防验收。
1.人员密集场所
(1)建筑总面积大于2万㎡的体育场馆、会堂,公共展览馆、博物馆的展示厅。
(2)建筑总面积大于1.5万㎡的民用机场航站楼、客运车站候车室、客运码头候船厅。
(3)建筑总面积大于1万㎡的宾馆、饭店、商场、市场。
(4)建筑总面积大于2500㎡的影剧院,公共图书馆的阅览室,营业性室内健身、休闲场馆,医院的门诊楼,大学的教学楼、图书馆、食堂,劳动密集型企业的生产加工车间,寺庙、教堂。
(5)建筑总面积大于 1000㎡的托儿所、幼儿园的儿童用房,儿童游乐厅等室内儿童活动场所,养老院、福利院,医院、疗养院的病房楼,中小学校的教学楼、图书馆、食堂,学校的集体宿舍,劳动密集型企业的员工集体宿舍
(6)建筑总面积大于500㎡的歌舞厅、录像厅、放映厅、卡拉OK厅、夜总会、游艺厅、桑拿浴室、网吧、酒吧,具有娱乐功能的餐馆、茶馆、咖啡厅。
2. 特殊建设工程
(1)国家机关办公楼、电力调度楼、电信楼、邮政楼、防灾指挥调度楼、广播电视楼、档案楼。
(2)单体建筑面积大于4万㎡或者建筑高度超过50m的其他公共建筑。
(3)城市轨道交通、隧道工程,大型发电、变配电工程。
(4)生产、储存、装卸易燃易爆危险物品的工厂、仓库和专用车站、码头,易燃易爆气体和液体的充装站、供应站、调压站。

15、高层建筑管道对防噪声、防振等要求较高,管道施工应采取必要的隔离、减振或加设(  )等措施。
A 、 刚性连接
B 、 柔性连接
C 、 法兰连接
D 、 承插连接
◆◆
答案: B
解析:高层建筑对防噪声、防振等要求较高,但室内管道及设备种类繁多、管线长、噪声源和振源多,必须保证管道安装牢固、坡度合理,并采取必要的减振隔离或加设柔性连接等措施。

16、减振基础和绝热层基础是按( )划分的。
A 、 材料组成
B 、 埋置深度
C 、 结构形式
D 、 使用功能
◆◆
答案: D
解析:使用功能不同的基础分类及应用:
1.减振基础
可以消减振动能量的基础。
2. 绝热层基础
在基础底部设置隔热、保温层的基础,适用于有特殊保温要求的设备基础。

17、重金属中纯镍是银白色的金属,不属于其特性的是( )。
A 、 强度较高
B 、 塑性好
C 、 导热性强
D 、 电阻大
◆◆
答案: C
解析:纯镍是银白色的金属,强度较高、塑性好、导热性差、电阻大。镍表面在有机介质溶液中会形成钝化膜保护层而有极强的耐腐蚀性,特别是耐海水腐蚀能力突出。

18、合成纤维是利用( )等原料制成的纤维制品。
A 、 木料
B 、 煤炭
C 、 棉绒
D 、 芦苇
◆◆
答案: B
解析:合成纤维是利用石油、煤炭、天然气等原料生产制造的纤维制品。常用的合成纤维(六大纶)有聚酯纤维(涤纶)、聚酰胺纤维(锦纶)、聚丙烯腈纤维(腈纶)、聚乙烯醇纤维(维纶)、聚丙烯纤维(丙纶)和聚氯乙烯纤维(氯纶)等。例如,涤纶常用做工业上的运输带、传动带、帆布、绳索等。

19、下列钢结构安装程序中,正确的是(  )。
A 、 钢柱安装→支撑安装→梁安装→平台板、钢梯、栏杆安装→其他构件安装
B 、 钢柱安装→梁安装→平台板、钢梯、栏杆安装→支撑安装→其他构件安装
C 、 支撑安装→钢柱安装→梁安装→平台板、钢梯、栏杆安装→其他构件安装
D 、 钢柱安装→支撑安装→平台板、钢梯、栏杆安装→梁安装→其他构件安装
◆◆
答案: A
解析:钢结构安装的环节中,安装的程序不尽相同,一般程序为:钢柱安装→支撑安装→梁安装→平台板(层板、屋面板)、钢梯、防护栏安装→其他构件安装。

20、对30kV及以上电压供电用户,应有专用的电流互感器二次线圈和专用的电压互感器()。
A 、 附件
B 、 二次连接线
C 、 接线端
D 、 接地线


答案: B
解析:对10kV 及以下电压供电的用户,应配置专用的电能计量柜(箱) ;对30kV及以上电压供电的用户,应有专用的电流互感器二次线圈和专用的电压互感器二次连接线,并不得与保护、测量回路共用。电压互感器专用回路的电压降不得超过允许值。超过允许值时,应予以改造或采取必要的技术措施予以更正。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、关于缆风绳的设置要求,正确的有(  )。
A 、 直立单桅杆顶部缆风绳的设置宜为6根至8根
B 、 缆风绳与地面的夹角宜为30°,最大不得超过60°
C 、 直立单桅杆各相邻缆风绳之间的水平夹角不得大于45°
D 、 对倾斜吊装的桅杆应加设后背主缆风绳,且设置数量不应少于2根
E 、 缆风绳应设置防止滑车受力后产生扭转的设施
◆◆
答案: A,D,E
解析:缆风绳的设置要求包括:
①直立单桅杆顶部缆风绳的设置宜为6根至8根,对倾斜吊装的桅杆应加设后背主缆风绳,后背主缆风绳的设置数量不应少于2根。
②缆风绳与地面的夹角宜为30°,最大不得超过45°。
③直立单桅杆各相邻缆风绳之间的水平夹角不得大于60°。
④缆风绳应设置防止滑车受力后产生扭转的设施。
⑤需要移动的桅杆应设置备用缆风绳。

22、汽轮机按热力特性可以划分为( )汽轮机。
A 、 凝汽式
B 、 背压式
C 、 抽气式
D 、 多压式
E 、 塔式
◆◆
答案: A,B,C,D
解析:汽轮机按热力特性可以划分为:凝汽式汽轮机、背压式汽轮机、抽气式汽轮机、抽气背压式汽轮机和多压式汽轮机等。

23、分项工程质量验收记录表签字人包括(  )。
A 、 施工单位专业技术质量负责人
B 、 施工单位项目部技术负责人
C 、 建设单位专业技术负责人
D 、 设计单位技术负责人
E 、 监理工程师
◆◆
答案: A,C,E
解析:分项工程质量验收记录应由施工单位质量检验员填写,验收结论由建设(监理)单位填写。填写的主要内容:检验项目;施工单位检验结果;建设(监理)单位验收结论。结论为"合格"或"不合格"。记录表签字人为施工单位专业技术质量负责人、建设单位专业技术负责人、监理工程师。

24、用户安全用电事故报告规定的内容包括( )等。
A 、 人身触电重伤
B 、 专线掉闸
C 、 电气火灾
D 、 电气设备损坏
E 、 停电期间向电力系统倒送电
◆◆
答案: B,C,E
解析:施工单位安全用电事故报告规定:施工过程中对于出现人身触电身亡;导致电力系统停电;专线掉闸或全厂停电;电气火灾;重要或大型电气设备损坏、停电期间向电力系统倒送电等事故的,施工单位应及时向供电部门报告。触电重伤不用报告,故应选BCE。强调重要或大型电气设备损坏,所以D不选

25、按管道的设计压力分类可将管道分类为(  )。
A 、 低压管道
B 、 真空管道
C 、 公用管道
D 、 高压管道
E 、 超高压管道
◆◆
答案: A,B,D,E
解析:按管道材质可分为:金属管道和非金属管道。
按管道设计压力可分为:真空管道、低压管道、中压管道、高压管道和超高压管道。
按管道输送介质温度可分为:低温管道、常温管道、中温管道和高温管道。
按管道输送介质的性质可分为:给水排水管道、压缩空气管道、氢气管道、氧气管道、乙炔管道、热力管道、燃气管道、燃油管道、刷毒流体管道、有
毒流体管道、酸碱管道、锅炉管道、制冷管道、净化纯气管道、纯水管道等。

26、锅炉辅助设备主要包括(  )等。
A 、 空气预热器
B 、 送引风设备
C 、 给煤制粉设备
D 、 吹灰设备
E 、 除灰排渣设备
◆◆
答案: B,C,D,E
解析:锅炉辅助设备包括送引风设备、给煤制粉设备、吹灰设备、除灰排渣设备等。

27、试运行的技术准备工作包括(  )。
A 、 确认可以试运行条件
B 、 编制试运行总体计划
C 、 制订试运行技术方案
D 、 确定试运行合格评价标准
E 、 制订试运行组织机构
◆◆
答案: A,B,C,D
解析:试运行准备工作有技术准备、组织准备、物资准备三个方面。试运行的技术准备包括:确认可以试运行条件、编制试运行总体计划和进度计划、制订试运行技术方案、确定试运行合格评价标准。故正确选项为ABCD。

28、关于温度取源部件的安装,正确的做法是( )。
A 、 在设备制造的同时安装
B 、 如果需在焊缝上开孔,应打磨平滑
C 、 取源阀门与设备的连接不宜采用卡套式接头
D 、 温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线相垂直
E 、 与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交
◆◆
答案: A,C,D,E
解析:取源部件安装的一般规定
(1)取源部件的结构尺寸、材质和安装位置应符合设计文件的规定。
(2)设备上的取源部件应在设备制造时同时安装。管道上的取源部件应在管道预制、安装时同时安装。
(3)在设备或管道上安装取源部件的开孔和焊接,必须在设备或管道的防腐、衬里和压力试验前进行。在高压、合金钢、有色金属设备和管道上开孔时,应采用机械加工的方法。
(4)在砌体和混凝土浇筑体上安装的取源部件,应在砌筑或浇筑的同时埋入,埋设深度、露出长度应符合设计和工艺要求,当无法同时安装时,应预留安装孔。安装孔周围应按设计文件规定的材料填充密实,封堵严密。
(5)安装取源部件时,不应在焊缝及其边缘上开孔及焊接。取源阀门与设备或管道的连接不宜采用卡套式接头。当设备及管道有绝热层时,安装的取源部件应露出绝热层外。
(6)取源部件安装完毕后,应与设备和管道同时进行压力试验。
温度取源部件安装
(1)温度取源部件与管道垂直安装时,取源部件轴线应与管道轴线相垂直;与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交;在管道的拐弯处安装时,宜逆着物料流向,取源部件轴线应与管道轴线相重合。
(2)取源部件安装在扩大管上时,扩大管的安装方式应符合设计文件的规定。

29、常用于制作型钢、钢板作构件用的是( )。
A 、 Q215
B 、 Q235
C 、 Q275
D 、 Q345
E 、 Q460
◆◆
答案: B,C
解析:Q195、Q215、Q235A和Q235B塑性较好,有一定的强度,通常轧制成钢筋、钢板、钢管等; Q235C、Q235D可用于重要的焊接件; Q235和Q275强度较高,通常轧制成型钢、钢板作构件用。

30、火灾危险环境中的电气设备接地要求有(  )。
A 、 电气设备的金属外壳应可靠接地
B 、 接地干线应采用铜导线
C 、 支线的最小截面为1.5mm
D 、 接地干线应有不少于两处与接地体相连
E 、 避雷针的接地装置应与电气接地装置合并
◆◆
答案: A,D
解析:火灾危险环境中的电气设备接地要求:
①电气设备的金属外壳应可靠接地;
②接地干线应有不少于两处与接地体相连。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、A公司在冬季承接了一室外压缩空气管网系统的安装,系统工作压力为2.5MPa。由于工期较紧,A公司将系统中部分规格的直管分包给B公司。A公司和B公司均具备与承包管道系统相符的压力管道施工许可证,管道及管件均由业主提供。管道系统施工完后,B公司通知A公司后开始试压,A公司质量员没有到试压现场监督,在试压阶段发现B公司施工的个别焊接接头发生泄漏,经检查是由于焊接接头裂纹引起。在进一步检查时发现,B公司的试压方案是经A公司批准的,所有管道、管件均符合质量要求。试验当天的气温是0~8℃,B公司有两名焊工合格证已过期。

问题:
1.事故发生后哪些单位应参与质量事故调查?
2.该质量问题发生的主要原因从管理方面分析可能是什么原因?
3.根据气象条件,该管道系统试压应注意什么?
4.对检查出来的两名焊工合格证超期应怎样处理?

答案:
1.发生质量事故后,建设单位(项目法人)、设计单位、施工单位、监理单位等应参与质量事故调查。
2.从管理上分析主要原因有:
(1)B公司两名焊工合格证过期,焊接接头可能未严格按焊接工艺要求操作。
(2)B公司施压时环境温度可能低于5℃,而引起焊接接头脆性变化。
(3)A公司在B公司施压时没有及时监督、检查。
3.根据气象条件管道系统施压时,环境温度应在5℃以上;试验时应测量试验温度,严禁管道材料试验温度接近脆性转变温度;试验结束时要及时放掉管网中的积水或采取防冻措施。
4.两名焊工应立即停止上岗操作,检查施焊记录,该两名焊工到期后焊接的焊缝均要重新检查、检测,必要时应重新焊。

32、某石化企业投资10亿元人民币建一座化肥厂,由于工期紧迫,招标时图纸设计粗糙,工程量清单不详,工程量由投标人估算并报价,最终核定总价,招标文件标明以施工总承包形式总价包干,并提示风险,合同执行过程中总价包死,不发生变更签证,报价时投标人对风险一并予以考虑。设备和材料由建设单位采购提供,经资格审查确认A公司具备压力容器安装资质。最终A公司中标,并签订了施工合同。施工中发生如下事件:
施工过程中,关键线路发生下列情况:一台主要设备因晚交货,拖延工期10天,施工单位发生窝工及管理费用5万元;因土建一台主机基础出现质量事故,延误工期4天,发生窝工费用3万元;因洪水灾害延误工期5天,增加窝工及施工机具维修费6万元;已进场工艺设备维修费10万元;总工程量增加共增加费用50万元。
由于该化工厂部分管道属于输送高度危害流体,A公司对这部分管道安装结束冲洗后进行了试验。一台压力容器解体进厂,现场A公司进行组装焊接时,监理工程师予以制止。联合试运转结束后,建设单位要求A公司主持编制带负荷试运转方案,A公司予以拒绝。

问题
1.本工程采用固定总价合同的方式是否合理?说明理由。
2.分析并计算A公司可向建设单位索赔的工期和费用。
3.分析问题3中,监理工程师制止A公司现场组焊的理由。
4.分析问题4中A公司拒绝的理由。

答案:
1.本工程采用固定总价合同的方式,不合理。
本工程图纸设计粗糙,工程清单不详,这样投标单位很难准确报价,即使估算,很难避免漏报,加之设计粗糙,很难避免施工中出现大量设计变更,这就大大增加了固定总价合同的风险。因之,本题采用固定总价合同的方式不合理。
2.逐条分析产生工期延误和增加费用的原因和责任,从而理清应索赔的工期和费用:
(1)设备晚交货,且安装在关键线路上,设备是业主提供,故延误工期10天及费用5万元可以索赔;
(2)基础施工质量问题,因本工程采用施工总承包,施工内容包含土建,也即是承包单位自己的原因,故延误工期4天.费用3万元不得索赔;
(3)洪水灾害属不可抗力,故5天工期可索赔,工艺设备维修费10万元可索赔,而增加的窝工及施工机具维修费6万元不可索赔;
(4)因总工程量增加而增加的50万元不得索赔,因合同是总价包干合同。
故施工单位可索赔工期:10天+5天=15天;
可索赔费用:5万元+10万元=15万元。
3.因A公司经资格审查确认仅具有压力容器安装资质,而并无制造资质,压力容器尽管是解体进厂,要成为一个完整的压力容器设备,仍应由制造厂在现场组焊,安装单位只负责安装,无资格进行现场组焊。故监理工程师予以制止。
4.负荷试运行方案由建设单位组织生产部门和设计单位、总承包/施工单位共同编制,由建设单位生产部门负责指挥和操作。

33、A安装公司承包一个35/10kV变电站和35kV架空线路的施工。合同工期120天,工程主要设备(三相电力变压器、成套开关柜)由业主采购,其他设备、材料由A安装公司采购。35kV变电站的土建及照明由B建筑公司承包施工,A安装公司因施工资源等因素的制约,将35kV架空线路分包给C安装公司。

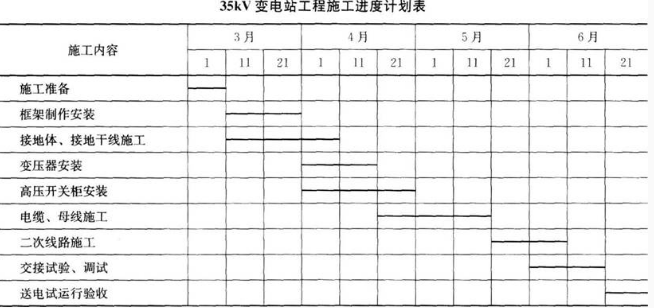

A安装公司项目部进场后,依据B建筑公司提供的35kV变电站的土建及照明工程等资料,编制了35/10kV变电站的施工方案、施工进度计划(见下表)。在施工方案中合理安排了变压器、高压开关柜的施工程序。在制订施工进度计划时,要求业主的设备采购与施工进度合理搭接。
C安装公司依据A安装公司的进度要求,编制了35kV架空线路的施工进度计划。在35kV架空线路的施工中,因碰到雨季,地面潮湿,延误了电杆立杆、导线架设等工作,
C公司要求工期延后,延期到6月30日完成35kV架空线路的送电验收,被A公司项目部拒绝,经C公司加班加点,按A公司的进度要求完成了35kV架空线路的送电验收。
35kV变电站安装作业全部完成后检查合格,试验项目合格并有试验报告单。在送电前,A安装公司项目部成立试运行组织,明确试运行指挥者、操作者和监护人。项目部清扫了全部设备及变电站的灰尘。检查母线及设备上没有遗留工具、金属材料等其他物件。送电前检查符合要求,使35kV变电站工程送电一次成功,送电试运行验收合格,按合同要求完工。




问题
1.业主采购的成套开关柜最迟到货时间是哪天?开箱检查应注意哪些事项?
2.C公司应在几月几日前完成35kV架空线路的送电验收?送电前应完成架空线路的哪些测试内容?
3.A安装公司项目部在送电前应备齐哪些器具和安全防护器材?
4.成套开关柜送电前的检查内容有哪些?

答案:
1.业主采购的成套开关柜最迟到货时间是4月1日。
开箱检查应注意事项:包装及密封应良好。设备和部件的型号、规格、柜体几何尺寸应符合设计要求。备件的供应范围和数量应符合合同要求。柜内电器及元部件、绝缘瓷瓶齐全,无损伤和裂纹等缺陷。接地线应符合有关技术要求。技术文件应齐全,所有的电器设备和元件均应有合格证。关键部件应有产品制造许可证的复印件,其证号应清晰。
2.C公司在6月20日前应完成35kV架空线路的送电验收。35kV架空线路的测试内容有:线路绝缘电阻测量,导线接头测试,线路的工频参数测量,线路两侧相位测量,冲击合闸试验。
3.A公司项目部在送电前应备齐合格的验电器、绝缘靴、绝缘手套、临时接地编织铜线、绝缘胶垫和灭火器材等。
4.成套开关柜送电前的检查内容有:检查开关柜内电器设备和接线是否符合图纸要求,线端是否标有编号,接线是否整齐。检查所安装的电器设备接触是否良好。检查机械联锁的可靠性。检查抽出式组件动作是否灵活。检查开关柜的接地装置是否牢固,有无明显标志。检查开关柜的安装是否符合要求。检查并试验所有表计及继电器动作是否正确。

34、A施工单位总包一炼钢厂项目,工程内容有连铸安装工程、机械设备安装工程、蒸汽排风机安装工程、电气安装工程、自动化仪表安装工程等,合同约定主要设备由建设单位采购。施工合同按《建设工程质量管理条例》规定签订了在正常使用条件下的最低保修期限。
A施工单位及时组建了项目部,项目部按工业安装工程质量验评项目划分的规定,对安装工程项目进行了划分,并将其中的连铸安装工程分包给B安装公司。项目部进场后,技术人员对班组人员进行了施工方案交底,交底的主要内容是该工程的安装工程量、工程规模及现场的施工环境等。项目部在组织施工过程中发生了以下事件:
事件一:施工过程中,因建设单位提供的蒸汽排风机晚到一个月,B公司向建设单位提出了索赔,被建设单位拒绝。
事件二:该工程在正常运行3年后,因设备故障、电气管线故障、给水排水管网阀门漏水、中央控制室的供热和供冷系统失效而导致停产。建设单位发函要求该施工单位进行保修。施工单位以超过了保修期婉拒了建设单位的要求。

问题 :
1.指出A施工单位承包的工程中哪个属单位工程、分部工程和分项工程?
2.技术人员对班组施工方案交底的内容是否正确?写出交底的内容。
3.事件一中,建设单位为什么拒绝B公司提出的索赔?指出正确的做法。
4.事件二中,为什么施工单位婉拒了建设单位的保修要求?

答案:
1.A施工单位承包的工程中,连铸安装工程属单位工程,机械设备安装工程属分部工程,电气安装工程属分部工程,自动化仪表安装工程属分部工程,蒸汽排风机安装工程属分项工程。
2.技术人员对班组施工方案交底的内容不正确。施工方案交底的主要内容是该工程的施工程序和顺序、施工工艺、操作方法、要领、质量要求、安全措施等。
3.因为B安装公司是A施工单位的分包商,虽然蒸汽排风机是业主的责任,影响了工期,但B公司和建设单位没有合同关系。
正确的做法是:B公司向A公司提出申请后,由A公司按索赔的程序和规定向建设单位提出索赔。
4.因为该工程中设备安装、电气管线、给水排水管道、供热和供冷系统的最低保修期限为:设备安装工程最低保修期为2年;电气管线工程最低保修期为2年;给水排水管道工程最低保修期为2年;供热和供冷系统为最低两个供暖期或两个供冷期。该工程已正常运行3年,所以施工单位可以婉拒建设单位的保修要求。

35、A石化机电安装公司总承包了一个厂的机电安装工程,工程主工艺线机电设备安装由本公司承担,防腐保温及给水排水工程分包给具有专业承包资质的其他公司。项目经理部在开工前组织各部门及各分包单位制定了安全生产责任书,明确了各单位及相关人员的安全责任。同时对一些重要分部工程编制了详细的施工方案。
施工中有两台大型炼化装置需租赁500t履带式起重机吊装,在500t履带吊进厂的当天,突降异常特大暴雨,组装履带吊的起重机受损,且因泥泞,安装公司被迫停工3d,并花修理费3万。安装公司向建设单位提出费用和工期索赔。
500t履带吊组装后,经空试起钩、落钩、变幅、回转及行走后,即投入正式吊装。
当炼化装置吊装快就位时,因500t履带吊转向突然失控致使在高空中正在作业的两名工人,一人重伤,一人运往医院途中死亡。

【问题】
1.分包单位的职责有哪些?
2.试分析安装公司向建设单位的索赔结果。
3.租赁的500t履带吊吊装前的做法有何不妥?应如何做?
4.起重机吊装时,对地基有何要求?
5.本案例伤亡事故发生时应有哪些应急措施?

答案:
1.分包单位的职责有:
(1)保证分包工程的质量、安全和工期,满足总承包合同的要求。
(2)按施工组织总设计编制分包工程施工方案。
(3)编制分包工程的施工进度计划、预算、结算。
(4)及时向总承包方提供分包工程的计划、统计、技术、质量、安全和验收等有关资料。
2.由于是不可抗力的自然灾害引起的经济损失,故费用不可索赔,工期可顺延3天。
3.租赁的大型吊车组装后,仅做空负荷运转不可行。应该:
(1)检查吊车的使用档案,说明书等。
(2)认真检查其安全装置,包括力矩限位器、报警器等安全信号装置。
(3)带负荷试吊,并做各种动作试验,包括转向、变幅、起落钩、行走等。
(4)操作人员必须持证上岗。
4.本案例租赁的500t履带吊属流动式起重机,起重机吊装时,对地基的要求有:
(1)流动式起重机必须在水平坚硬地面上进行吊装作业。吊车的工作位置(包括吊装站位置和行走路线)的地基应根据其他地质情况或测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。
(2)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求。特大型履带吊车应铺设转配路基板。
5.本案例伤亡事故发生时应有的应急措施如下:
(1)施工现场伤亡事故发生后,项目部应立即启动“安全生产事故应急预案”,各单位应根据预案的组织分工和预定程序立即开始抢救工作。
(2)施工现场人员要有组织,听指挥,首先抢救伤员,除现场对伤员进行必要的紧急处理外,要根据预案的安排,立即联系有关急救医院进行抢救,争取抢救时间,尽一切可能减少伤势的恶化和死亡的发生。
(3)在抢救伤员的同时,应迅速排除险情,采取必要措施防止事故进一步扩大。
(4)保护事故现场,一般要划出隔离区,做出隔离标识,并有人看护事故现场。确因抢救伤员和排险要求,而必须移动现场物品时,应当做出标记和书面记录,妥善保管有关证物;现场各种物件的位置、颜色、形状及其物理、化学性质等尽可能保持事故结束时的原来状态;必须采取一切尽可能的措施,防止人为或自然因素的破坏。
(5)事故现场保护时间通常要到事故调查组对事故现场调查、现场取证完毕,或当地政府行政管理部门或调查组认定事实原因已清楚时,现场保护方可解除。
