一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、下列选项中,属于降低焊接应力设计措施的是(  )。
A 、 合理安排焊接顺序
B 、 减少焊缝的数量
C 、 焊后进行消氢处理
D 、 整体预热
◆◆
答案: B
解析: 降低焊接应力的措施
1.设计措施
(1)减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。
(2)避免焊缝过于集中,从而避免焊接应力峰值叠加。
(3)优化设计结构,如将容器的接管口设计成翻边式,少用承插式。

2、锅炉受热面施工程序中,组件地面验收的紧前工序是(  )。
A 、 设备及其部件清点检查
B 、 通球试验与清理
C 、 管子就位对口焊接
D 、 联箱找正划线
◆◆
答案: C
解析:锅炉受热面的施工程序:设备及其部件清点检查→合金设备(部件)光谱复查→通球试验与清理→联箱找正划线→管子就位对口焊接→组件地面验收→组件吊装→组件高空对口焊接→组件整体找正。所以组件地面验收的紧前工序为C选项内容。

3、照明配电箱内配电要求同一电器器件端子上的导线连接不应多于(  )根。
A 、 3
B 、 5
C 、 2
D 、 6
◆◆
答案: C
解析:照明配电箱内配线要求
( 1 )照明配电箱内配线应整齐、无绞接现象。
( 2 )导线连接应紧密、不伤线芯、不断股,垫圈下螺丝两侧压的导线截面应相同,同一电器器件端子上的导线连接不应多于2根,防松垫圈等零件应齐全。
( 3 )汇流排上同一端子不应连接不同回路的N线或PE线。

4、按“建设工程质量管理条例”的规定,下列机电安装工程在正常使用条件下的最低保修期限不正确的说法是( )。
A 、 电气工程保修期为2年
B 、 设备安装工程保修期为2年
C 、 供热和供冷系统为2年
D 、 其他项目的保修期由发包单位与承包单位约定
◆◆
答案: C
解析:机电工程保修,按《建设工程质量管理条例》的规定,建设工程在正常使用条件下的最低保修期限为
1. 建设工程的保修期自竣工验收合格之日起计算。
2. 电气管线、给水排水管道、设备安装工程保修期为2年。
3. 供热和供冷系统为2个供暖期、供冷期。
4. 其他项目的保修期由发包单位与承包单位约定。

5、 下列地脚螺栓中,用于固定工作时有强烈振动和冲击的重型机械设备的是()
A 、 固定地脚螺栓
B 、 胀锚地脚螺栓
C 、 活动地脚螺栓
D 、 粘接地脚螺栓
◆◆
答案: C
解析:地脚螺栓一般可分为固定地脚螺栓、活动地脚螺栓、胀锚地脚螺栓和粘接地脚螺栓。
(1)固定地脚螺栓又称为短地脚螺栓,它与基础浇灌在一起,用来固定没有强烈振动和冲击的设备。
(2)活动地脚螺栓又称长地脚螺栓,是一种可拆卸的地脚螺栓,用于固定工作时有强烈振动和冲击的重型机械设备。
(3)部分静置的简单设备或辅助设备有时采用胀锚地脚螺栓的连接方式。
(4)粘接地脚螺栓是近些年应用的一种地脚螺栓,其方法和要求与胀锚地脚螺栓基本相同。在粘接时应把孔内杂物吹净,并不得受潮。

6、验收评定工作的基础工作在施工单位,并经第三方的质量监督部门或()来确认。
A 、 质量检测机构
B 、 竣工验收组织
C 、 工程监理单位
D 、 勘察设计单位
◆◆
答案: B
解析:验收评定工作的基础工作在施工单位,即主要由施工单位来实施,并经第三方的工程质量监督部门或竣工验收组织来确认。监理(建设)单位在施工过程中负责监督检查,使质量评定准确、真实。

7、以下耐火材料中,属于碱性耐火材料的是(  )。
A 、 镁铝砖
B 、 硅砖
C 、 高铝砖
D 、 刚玉砖
◆◆
答案: A
解析:耐火材料按化学特性分类
1.酸性耐火材料:如硅砖、锆英砂砖等。其特性是能耐酸性渣的侵蚀。
2. 碱性耐火材料:如镁砖、镁铝砖、白云石砖等。其特性是能耐碱性渣的侵蚀。
3. 中性耐火材料。如刚玉砖、高铝砖、碳砖等。其特性是对酸性渣及碱性渣均具有抗侵蚀作用。所以正确答案是A。

8、在安全防范工程的施工中,检验检测的紧后程序是(  )。
A 、 承包商确定
B 、 深化设计
C 、 管理人员培训
D 、 工程施工
◆◆
答案: C
解析:安全防范工程的实施程序:安全防范等级确定→方案设计与报审→工程承包商确定→施工图深化→施工及质量控制→检验检测→管理人员培训→工程验收→投入运行。

9、根据使用频率及生产经营情况,暂停使用的计量检测设备所处的状态时(  )。
A 、 合格
B 、 禁用
C 、 封存
D 、 停用
◆◆
答案: C
解析:计量检测设备应有明显的“合格”、“禁用”、“封存”等标志标明计量器具所处的状态。
①合格,经周检或一次性检定能满足质量检测、检验和试验要求的精度;
②禁用,经检定不合格或使用中严重损坏、缺损的;
③封存,即根据使用频率及生产经营情况,暂停使用的。封存的计量器具重新启用时,必须经检定合格后,方可使用。

10、根据管道内物质的一般性能,基本识别色为淡灰色的是(  )。
A 、 水
B 、 空气
C 、 可燃气体
D 、 氧
◆◆
答案: B
解析:根据管道所输送介质的一般性能,基本识别色分为八类。例如:水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是中黄色,酸或碱是紫色,可燃液体是棕色,其他液体是黑色,氧是淡蓝色。

11、关于在同一场所安装插座的要求,正确的是( )。
A 、 插座的安装高度应统一为1.3m
B 、 不同电压等级时选择同规格的插座
C 、 插座的接地线都应接在下孔
D 、 三相插座的接线相序必须一致
◆◆
答案: D
解析:插座安装技术要求
1.插座宜由单独的回路配电,一个房间内的插座宜由同一回路配电。在潮湿房间应装设防水插座。
2. 插座距地面高度一般为0.3m ,托儿所、幼儿园及小学校的插座距地面高度不宜小1.8m ,同一场所安装的插座高度应一致。
3. 当交流、直流或不同电压等级的插座安装在同一场所时,应有明显的区别,插座不得互换;配套的插头应按交流、直流或不同电压等级区别使用。不间断电源插座及应急电源插座应设置标识。
4. 插座接线要求:
(1)单相两孔插座,面对插座板,右孔(或上孔)与相线 (L) 连接,左孔(或下孔)与中性线 (N) 连接。
(2)单相三孔插座,面对插座板,右孔与相线( L )连接,左孔与中性线 (N)接,上孔与保护接地线 (PE) 连接。
(3)三相四孔及三相五孔插座的保护接地线 (PE) 应接在上孔;插座的保护接地线端子不得与中性线端子连接;同一场所的三相插座,其接线的相序应一致。
(4)保护接地线 (PE) 在插座之间不得串联连接。
(5)相线 (L) 与中性线 (N) 不应利用插座本体的接线端子转接供电。

12、高压锅炉的汽包材料常用(  )制造。
A 、 碳素结构钢
B 、 低合金钢
C 、 优质碳素钢
D 、 特殊钢
◆◆
答案: B
解析:油罐、电站锅炉中的汽包常用低合金结构钢板卷焊制成,其中高压锅炉的汽包材料常用低合金钢制造,中低压锅炉的汽包材料常用专用锅炉钢制造。

13、长距离输电线路钢塔架基础设施中,大跨越档距之间测量通常采用(  )。
A 、 十字线法
B 、 平行基准线法
C 、 电磁波测距法
D 、 钢尺量距法
◆◆
答案: C
解析:长距离输电线路钢塔架(铁塔)基础施工的测量大跨越档距测量。在大跨越档距之间,通常采用电磁波测距法或解析法测量。

14、管径小于或等于80mm的镀锌钢管宜用(  ),多用于明装管道。
A 、 焊接连接
B 、 螺纹连接
C 、 沟槽连接
D 、 法兰连接
◆◆
答案: B
解析:螺纹连接是利用带螺纹的管道配件连接,管径小于或等于80mm的镀锌钢管宜用螺纹连接,多用于明装管道。 钢塑复合管一般也用螺纹连接。镀锌钢管应采用螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应做防腐处理。

15、高强度大六角头螺栓连接副终拧扭矩检查,宜在螺栓终拧1h后、24h之前完成检查。可采用的方法是(  )。
A 、 转角法
B 、 统计扭断梅花卡头的螺纹数
C 、 冲击法
D 、 拉伸法


答案: A
解析:高强度大六角头螺栓连接副终拧扭矩检查:宜在螺栓终拧1h后、24h之前完成检查。检查方法采用扭矩法或转角法,但原则上应与施工方法相同。 检查数量为节点数的10% ,但不应少于10个节点,每个被抽查节点按螺栓数抽查 10% ,且不应少于2个。

16、门系统安装要求,层门地坎至轿厢地坎之间的水平距离偏差为0~+3mm,且最大距离严禁超过(  )mm。
A 、 10
B 、 25
C 、 35
D 、 40
◆◆
答案: C
解析:门系统安装要求
1.层门地坎至轿厢地坎之间的水平距离偏差为0~+3mm,且最大距离严禁超过35mm。
2.层门强迫关门装置必须动作正常。

17、计量基准的量值应当与(  )量值保持一致。
A 、 施工所在省区的
B 、 施工所在国的
C 、 国际上的
D 、 施工者本国的
◆◆
答案: C
解析:计量基准的量值应当与国际上的量值保持一致。国务院计量行政部门有权废除技术水平落后或者工作状况不适应需要的计量基准。

18、自电网引入的线路施工和通电尚需一段时日,而工程又急需开工,总承包单位用自备电源(如柴油发电机组)时,总承包单位要( ),同时要妥善采取安全技术措施,防止自备电源误入市政电网。
A 、 上报供电部门备案
B 、 通过有关专家评定
C 、 确保自备电源工作安全可靠
D 、 告知供电部门并征得同意
◆◆
答案: D
解析:工程建设项目地处偏僻,虽用电申请已受理,但自电网引入的线路施工和通电尚需一段时间,而工程又急需开工,则总承包单位通常是用自备电源(如柴油发电机组)先行解决用电问题。此时,总承包单位要告知供电部门并征得同意。同时要妥善采取安全技术措施,防止自备电源误入市政电网。

19、在( )情况下,自动扶梯、自动人行道必须自动停止运行,开关断开的动作必须通过安全电路来完成。
A 、 无控制电压
B 、 电路接地的故障
C 、 过载
D 、 控制装置在超速和运行方向非操纵逆转下动作
◆◆
答案: D
解析:自动扶梯、自动人行道安装工程整机安装验收。
在下列情况下,自动扶梯、自动人行道必须自动停止运行的情况有:
(1)无控制电压、电路接地的故障、过载;
(2)控制装置在超速和运行方向非操纵逆转下动作;附加制动器动作。
(3)直接驱动梯级、踏板或胶带的部件断裂或过分伸长;驱动装置与转向装置之间的距离缩短。
(4)梯级、踏板或胶带进入梳齿板处有异物夹住,且产生损坏梯级、踏板或胶带支撑结构;梯级或踏板下陷。
(5)无中间出口的连续安装的多台自动扶梯、自动人行道中的一台停止运行;
(6)扶手带入口保护装置动作;
上述第2种至第6种情况下的开关断开的动作必须通过安全电路来完成。

20、不属于消防工程验收的资料的是(  )。
A 、 建设工程消防验收申报表
B 、 建筑消防设施技术测试报告
C 、 建设、施工单位的人事档案
D 、 施工、工程监理、检测单位的合法身份证明
◆◆
答案: C
解析:消防工程验收的资料包括:
①建设工程消防验收申报表;
②经消防部门批准的建筑工程消防设计施工图纸、竣工图纸、工程竣工验收报告;
③消防设施产品合格证明文件;
④具有防火性能要求的建筑构件、建筑材料、装修材料符合国家标准或行业标准的证明文件、出厂合格证;
⑤建筑消防设施技术测试报告;
⑥施工、工程监理、检测单位的合法身份证明和资质等级证明文件;
⑦建设单位的工商营业执照等合法身份证明文件;
⑧法规、行政法规规定的其他材料。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、工业金属管道依照(  )分为GC1、GC2、GC3三个等级。
A 、 工作压力
B 、 介质毒性程度
C 、 工作温度
D 、 腐蚀性
E 、 火灾危险性
◆◆
答案: B,D,E
解析:工业金属管道依照《压力管道安全技术监察规程——工业管道》的规定,按照设计压力、设计温度、介质毒性程度、腐蚀性和火灾危险性划分为GC1、GC2、GC3三个等级。

22、企业B类测量器具包括(  )。
A 、 兆欧表
B 、 温度计
C 、 5m以上钢卷尺
D 、 钢直尺
E 、 万用表
◆◆
答案: B,C,E
解析:B类用于工艺控制、质量检测及物资管理的周期性检定的计量器具。 例如,卡尺可测量轴及孔的直径、塞尺可测量不同深度缝隙的大小、百分表在设备安装找正时可用来测量设备的端面圆跳动和径向圆跳动,还有焊接检验尺、 5m 以上卷尺、温度计、压力表、万用表等。

23、工业安装工程在验收过程中,承包方项目部的质量部门参与验收的项目有( )。
A 、 检验批
B 、 分项工程
C 、 分部工程
D 、 单位工程
E 、 单项工程
◆◆
答案: A,B,C,D
解析:承包单位项目部相关部门在验收过程中的质量责任
(1)项目部的质量部门参与对检验批、分项工程、分部(子分部)、单位(子单位)工程验收工作,收集相关的工程验收记录并建立工程质量动态台账。
(2)项目部的工程技术部门参与对检验批、分项工程、分部(子分部)、单位(子单位)工程验收工作,保存好验收记录,并负责整理全套验收资料上交相关单位和部门。
(3)项目部的物资管理部门负责提供、整理所供材料的合格证及试验报告等质量技术资料,使之在验收时具有可追溯性。
(4) 项目部的试验部门负责接受试验委托,出示真实可靠的试验数据,提供规范的试验报告,对试验结论负责,并存档备查。
所以正确答案是ABCD。

24、常用焊缝无损检测方法有(  )。
A 、 渗透检测
B 、 磁粉检测
C 、 射线检测
D 、 焊缝金属力学性能
E 、 超声检测
◆◆
答案: A,B,C,E
解析:常用的非破坏性检验包括:外观检验、无损检测(渗透检测、磁粉检测、超声检测、射线检测)、耐压试验和泄露试验。

25、激光经纬仪主要用于施工及设备安装中的(  )。
A 、 定线
B 、 定距
C 、 定位
D 、 测量已知角度
E 、 测量已知高度
◆◆
答案: A,C,D
解析:激光经纬仪用于施工及设备安装中的定线、定位和测设已知角度。通常在200m内的偏差小于1cm。

26、在5~10℃气温条件下仍可用于施工的耐火材料有(  )。
A 、 黏土结合耐火浇注料
B 、 水泥耐火浇注料
C 、 水玻璃耐火浇注料
D 、 耐火泥浆
E 、 耐火喷涂料
◆◆
答案: B,D,E
解析:冬期施工的技术要求中,耐火泥浆、耐火可塑料、耐火喷涂料和水泥耐火浇注料等在施工时的温度均不应低于5℃。但黏土结合耐火浇注料、水玻璃耐火浇注料、磷酸盐耐火浇注料施工时的温度不宜低于10℃。

27、喷射或抛射除锈金属表面处理质量等级分为(  )。
A 、 Sa1级
B 、 Sa2级
C 、 Sa2.5级
D 、 Sa5级
E 、 Sa3级
◆◆
答案: A,B,C,E
解析:喷射或抛射除锈金属表面处理质量等级分为Sa1级、Sa2级、Sa2.5级、Sa3级四级。

28、在吊装精密设备与构件时,会用到平衡梁进行吊装,下列选项中,属于平衡梁的作用的有(  )。
A 、 保持被吊设备的平衡
B 、 减小动滑轮的起吊高度
C 、 操作更简便
D 、 减少设备起吊时所承受的水平压力
E 、 多机抬吊时,合理分配或平衡各吊点的荷载
◆◆
答案: A,B,D,E
答案: A,B,D,E
解析:平衡梁的作用
①保持被吊设备的平衡,避免吊索损坏设备;
②缩短吊索的高度,减小动滑轮的起吊高度;
③减少设备起吊时所承受的水平压力,避免损坏设备;
④多机抬吊时,合理分配或平衡各吊点的荷载。

29、阀门进行壳体压力试验和密封试验的注意事项有(  )。
A 、 以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm
B 、 阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍
C 、 无特殊规定时,试验温度为7~40℃,低于7℃时,应采取升温措施
D 、 密封试验为阀门在20℃时最大允许工作压力的1.1倍
E 、 试验持续时间不得少于3min
◆◆
答案: A,B,D
解析:阀门检验时应进行壳体压力试验和密封试验
①阀门壳体试验压力和密封试验应以洁净水为介质,不锈钢阀门试验时,水中的氯离子含量不得超过25ppm;
②阀门的壳体试验压力为阀门在20℃时最大允许工作压力的1.5倍,密封试验为阀门在20℃时最大允许工作压力的1.1倍,试验持续时间不得少于5min,无特殊规定时,试验温度为5~40℃,低于5℃时,应采取升温措施;
③安全阀的校验应按照国家现行标准《安全阀安全技术监察规程》和设计文件的规定进行整定压力调整和密封试验,委托有资质的检验机构完成,安全阀校验应做好记录、铅封,并出具校验报告。

30、与保冷结构不同,保温结构通常由(  )组成。
A 、 防腐层
B 、 保温层
C 、 保冷层
D 、 保护层
E 、 防潮层
◆◆
答案: A,B,D
解析:保温结构的组成
(1)与保冷结构不同,保温结构通常只有防腐层、保温层及保护层三层组成。
(2)在潮湿环境或埋地状况下才需增设防潮层,各层的功能与保冷结构各层的功能相同。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料
某安装公司承包了环球开发区38层办公楼的机电安装工程,其合同总工期为24个月,内容包括建筑给水排水、建筑电气、通风与空调、建筑智能化等工程。在施工准备阶段该安装公司项目部编制材料采购计划,为确保材料供应工作质量和材料本身质量,组织了该项目的主要材料和大宗材料的采购。在施工现场该安装公司项目部组织专人对到达现场的各种材料进行了验收确认和入库管理,其中查出办公室照明用电源连接线型号出错,并给予了纠正。施工中监理工程师对施工单位将部分油品、保温玻璃和电气材料等长期露天放置于户外,只用塑料布简单覆盖提出批评,令其尽快改正。

问题:
1.该项目的材料采购计划一般由何部门制定?对供应商的选择有哪些要求?
2.简述进场材料验收的要求。
3.对于监理工程师提出的材料保管问题,该安装公司项目部应如何改进?
4.简述室内排水工程施工程序。

答案:
1.该项目的材料应由该安装公司物资管理部门制订采购计划对供应商的选择要求:
(1)对供货商的调查与评价。应对若干个供货商的质量保证能力进行调查,对调查结果进行分析,并做出评价。向曾经使用过或正在使用供货商商品的用户进行质量、价格、交货期、售后服务等方面的情况调查,征求这些用户的评价意见。
(2)对商品样品验证和评价。对供货商提供的商品样品进行质量验证和评价。
(3)对供货商对比和综合评价。对各个供货商对比,进行综合评价,为最后选择确定供货商做出判定。评价的方式和深入程度,应根据采购商品的类别、重要性和数量分别确定。
2.进场的材料验收的要求主要有:在材料进场时必须根据进料计划、送料凭证、质量保证书或产品合格证,进行材料的数量和质量验收;验收工作按质量验收规范和计量检测规定进行;验收内容包括品种、规格、型号、质量、数量、证件等;验收要做好记录、办理验收手续;要求复检的材料应有取样送检证明报告;对不符合、不合格材料拒绝接收。。
3.该安装公司项目部应做到:①部分油品属于易燃易爆的材料,应专门存放、专人保管,并有严格的防火、防爆措施;②保温玻璃属于易损坏的材料,应保护好外包装,防止损坏;③电气材料属于易受潮和腐蚀的材料,应采取必要的防潮防腐等。
4.室内排水工程施工程序:施工准备→预留、顶埋→管道测绘放线→管道元件检验→管道支吊架制作安装→管道预制→管道及配件安装→系统灌水试验→防腐→系统通球试验。

32、某机电安装公司总承包了一个炼油厂新建装置安装工程和2台50000m油罐区,装置安装工程内容包括:机械设备安装;工艺设备包括28台重30~120t的塔、器类设备的吊装;油、气和其他介质的工艺及系统管道安装;电气仪表、给排水、防腐绝热工程及露天照明等。机电安装公司具有特种设备安装改造维修许可证1级许可资格。新建装置位于一个正常运行的液化石油气罐区的东侧,北侧隔路与轻石油罐区相邻。
根据工程现场情况,机电安装公司组建了现场施工项目部,建立了项目部风险管理组,制定了风险控制措施,落实了施工现场的风险控制。施工开始后,有一台高度为60m的大型分馏塔,属于Ⅱ类压力容器,分三段到货,需要在现场进行组焊安装。机电安装公司项目部拟采用在基础由下至上逐段组对吊装的施工方法,并为此编制了分馏塔组对焊接施工方案。在分馏塔着手施工时,项目监理工程师认为机电安装公司不具备分馏塔的现场组焊安装资格,要求项目暂停施工。
工艺管道焊后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行了分析。经查验,工艺文件已按程序审批,并进行了技术交底。查出的问题有:个别焊工合格证的许可项目与实际施焊焊道不符;焊接记录中有部分焊材代用,焊缝外观检查有漏检,部分焊机性能较差。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提高。
露天照明工程完工后,项目部进行了通电试灯,照明电器验收合格,安全和使用功能的检验检测记录齐全。工程项目全部完工后,项目部进行了风险后评价,对已完成的项目进行分析、检查和总结,并交工验收。
消防系统的工程除消防泵未安装外,其余报警装置已调试完,消防管线试压合格。业主分析油品价格上涨,为保证年度效益,决定罐区先投入使用,同时购买一批干粉消防器材作为罐区火灾应急使用。

问题
1.本工程应进行重点风险识别的作业有哪些?
2.写出分段到货设备采用在基础由下至上逐段组对安装方法的组对焊接程序。
3.该工程电气照明的有关安全和使用功能的检验检测记录有哪些?
4.业主在罐区配备灭火器后,可否让罐区先投入使用?说明理由。

答案:
1.本工程应进行重点风险识别的作业有:脚手架搭设作业;动火作业;起重吊装作业。
2.分段到货设备在基础由下至上逐段组对安装程序(组对焊接):分段筒体、部件检查验收→基础验收、安放垫铁→塔体的最下段(带裙座段)吊装就位、找正→吊装第二段(由下至上排序)、找正→组焊段间环焊缝→重复上述过程:逐段吊装直至吊装最上段(带顶封头段)、找正、组焊段间环焊缝→整体找正、紧固地脚螺栓、垫铁点固及二次灌浆→内固定件和其他配件安装焊接→耐压试验、气密性试验。
3.露天照明工程的有关安全和使用功能的检验检测记录有:照明全负荷试验记录,灯具牢固性试验记录,线路、开关、插座接地检验记录。
4.罐区不能首先投入使用。因消防泵未安装,消防系统不能正常运行和使用。按规定,消防工程属专项验收,必须与主体工程同步验收,未经验收或验收不合格的不得投入使用。

33、背景资料:

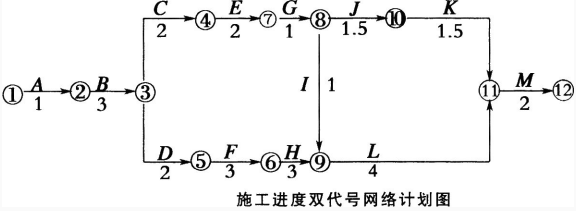

某机电安装公司承建某厂锅炉房工程安装任务。该锅炉房的机电设备安装工程由业主发包,工程项目的原施工进度双代号网络计划如下图所示,该工程总工期为18个月。

33.png在上述网络计划中,工作C、F、J三项工作均为锅炉安装。在工程按计划进行4个月后(已完成A、B两项工作的施工),业主提出增加一项新的锅炉安装工程N,该项工作要求在工作F结束以后开始,并在工作G开始前完成,以保证工作G在工作E和N完成后开始施工,根据承包商提出并经监理工程师审核批复,该项工作N施工时间需要3个月。根据施工计划安排,工作C、F、J和新增加工作N由同一套施工机械先后施工,现承包方提出由于增加工程N后,使总工期延长,因此提出延长工期3个月的索赔申请。
在工程施工过程中,在进行碳钢焊接管焊接安装施工后,检查发现管道出现堵塞,致使管路无法正常使用。

问题:
1.承包商要求延长工期3个月的索赔合理吗?为什么?
2.试分析可能造成碳素钢管安装后堵塞的质量通病原因及治理方法。
3.质量事故调查报告的内容主要有哪些?
4.工程质量问题改进的过程方法(循环原理)的步骤有哪些?

答案:
1.(1)承包商要求延长工期3个月的索赔不合理。
(2)因为增加了工作N后工期由原来的18个月延长到20个月,所以应给承包方顺延工期2个月。
2.(1)可能的质量通病原因有:
①焊接接口处对口缝隙过大,焊渣流到管内;
②阀件阀芯脱落;
③管子安装前未进行清理;
④与土建交叉施工时,泥土或杂物进入管内。
(2)治理方法如下:
①属于焊渣及杂物堵塞时,首先要确定堵塞位置,割开清理后再焊接好;
②如果是阀芯脱落,可将阀门压盖打开,取出阀芯后重新装好。
3.质量事故调查报告的内容有:
(1)事故项目及各参建单位概况。
(2) 事故发生经过和事故救援情况。
(3)事故造成的人员伤亡和直接经济损失。
(4) 事故项目有关质量检测报告和技术分析报告。
(5)事故发生的原因和事故性质。
(6)事故责任的认定和对事故责任者的处理建议。
(7)事故防范和整改措施。
4.工程质量改进过程步骤应遵循PDCA循环改进,即:P—计划,D—执行,C—检查,A—处置。如此不断循环,不断改进和提高工程质量。

34、某石化工程建设公司,以总承包模式承包了国家重点能源建设项目,合同约定的工程内容包括工程设计、土建及安装施工,由业主负责提供管道主材及其防腐保温后的半成品、站场进口特殊阀门、机组的采购,总承包单位负责采购其余机械设备和管件及其他材料。为了提高建设项目工程质量的全过程控制,业主要求管道的防腐层流水作业和管件热煨弯头在制造厂完成并驻厂监造。合同执行过程中发生下列情况:
由于施工图设计深度不够,漏定了两台风机和5km电缆、现场按图制作的非标设备尺寸误差过大与其他设备无法连接、地脚螺栓孔错误较多等,致使工期拖延。由于进口阀门不能及时到货安装,承包商项目部为了不影响工程进度,自行购置了具有相同性能和参数的国产阀门并进行安装。监理工程师发现后下令停止该阀门安装工作。
工程后期,为赶工,总承包商采用增加人力、机具、加班加点。采取管道系统压力试验和单机试运转同时进行;并缩短每台设备的单机试运转时间等措施,终于按期完成任务。

问题
1.根据背景资料分析,施工图设计应满足哪些需要?
2.本案例的监造工作应由那个单位负责执行?说明理由。
3.总承包商是否可以自行采购背景所述的特殊阀门?若自行采购应履行哪些程序?
4.重大设计变更有何要求?

答案:
1.施工图设计应当满足设备材料的采购、非标准设备的制作、施工图预算的编制和施工安装等的需要。
2.业主负责管道主材及其保温后半成品的采购,故业主应负责管道保温流水作业的监造;总承包单位负责采购其余机械设备和工程配件、辅材的采购.当然包括管件、弯头,热煨弯头,这部分监造工作就应由总承包单位负责。
3.总承包商不可以自行采购进口特殊阀门,因为合同约定,该进口阀门由业主提供。总承包商若要自行采购进口阀门,需要履行以下工作程序:(1)采购前应经过业主同意,履行批准手续;(2)请设计部门履行变更程序;(3)阀门进场时填报验收单;(4)进行安装时应经监理单位检查确认。
4.重大设计变更:由项目部总工程师组织研究、论证后,提交建设单位组织设计、施工,监理单位进一步论证、审核,决定后由设计单位修改设计图纸并出具设计变更通知书,还应附有工程预算变更单,经建设、监理、施工单位会签后生效。超出建设单位和设计单位审批权限的设计变更,应先由建设单位报有关上级单位批准。

35、华东机电安装公司通过招投标竞争在某市承包一大型商场的机电安装工程项目,工程范围包括:采暖及给水排水工程、建筑电气工程、通风与空调工程、建筑智能化工程、消防工程、电梯工程和锅炉安装工程等,合同造价为3200万元。其中变配电所已按设计要求建完,能满足生产使用,并应提前受电为其他建筑设备的试运转提供条件,由业主方运行管理。设备开箱检查时发现变压器漏油,因此停工3天进行处理,在分承包合同约定的日期与总承包方同步完工,启动整个单位工程的竣工验收。
在施工过程中,由于用户对某些分部分项工程达不到使用功能要求,向业主提出变更设计要求。当施工单位收到设计变更施工图后,采用综合单价法对工程量发生变更情况进行查对,结果分部分项工程量清单中工程量的增幅大于原工程量的18%。智能化监控设备安装后,安装公司对传感器、执行器、控制器及系统功能进行现场测试,传感器用高精度仪表现场校验,使用现场控制器调节给定值或用信号发生器对执行器进行检测。

【问题】
1.工程量清单计价应包括哪些组成部分?该工程因设计变更引发工程量变更情况,综合单价应如何调整?
2.指出该机电安装工程项目划分的分部工程有哪些?
3.智能化监控设备安装后,应对哪些建筑设备自动监控系统进行检测?
4.因变配电所已受电、由业主方运行管理,该公司是否可以提前办理竣工验收手续?说明理由。
5.设备开箱检查时需要检查变压器的哪些方面?

答案:
1.工程量清单计价的组成部分:分部分项工程费、措施项目费和其他项目费、规费和税金。由于本工程因设计变更引起工程量的增幅是18%,即大于原工程量的15%.其增加部分的工程量的综合单价应予调低。
2.该机电安装工程项目划分的分部工程有:采暖及给水排水工程、建筑电气工程,通风与空调工程、建筑智能化工程、电梯工程等五个分部工程。
3.对建筑设备自动监控系统检测的有:通风空调设备系统调试检测;变配电系统调试检测;公共照明控制系统调试检测;给排水系统调试检测;锅炉机组调试检测;冷冻和冷却水系统调试检测;电梯和自动扶梯监测系统检测启停、上下行、位置、故障等运行状态显示功能;能耗监测系统检测能耗数据的显示、记录、统计、汇总及趋势分析等功能;中央管理工作站与操作分站的检测;建筑设备监控系统可靠性的检测;建筑设备监控系统可维护性的检测。
4.变配电所是一个独立的专业工程.施工完毕并受电运行,已具备预期功能,可以在征得建设单位同意后,单独办理竣工验收或中间交工手续;况且变配电所要为其他建筑设备的试运转提供条件,因此必须保证试运行前变配电所的全部工作完成且正常运行。
5.设备开箱检查时需要检查变压器的方面有:按设备清单、施工图纸及设备技术文件核对变压器规格型号应与设计相符,附件与备件齐全无损坏;变压器无机械损伤及变形,油漆完好、无锈蚀; 油箱密封应良好,带油运输的变压器,油枕油位应正常,油液应无渗漏;绝缘瓷件及铸件无损伤、缺陷及裂纹。
