一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、为防止下渗水影响路基,排水基层下应(  )。
A 、 设置由水泥稳定粒料组成的不透水底基层
B 、 底基层底面宜铺设防水土工织物
C 、 设置由半开级配粒料组成的不透水底基层
D 、 底基层顶面宜铺设水泥封层
◆◆
答案: A
解析:基层的不透水性:底基层顶面宜铺设沥青封层或防水土工织物;为防止地下渗水影响路基,排水基层下应设置由水泥稳定粒料或密级配粒料组成的不透水底基层。

2、下列水泥路面基层材料,选择不当的是(  )。
A 、 特重交通宜选用贫混凝土、碾压混凝土或沥青混凝土
B 、 重交通道路宜选用天然级配砂砾
C 、 中、轻交通道路宜选择水泥或石灰粉煤灰稳定粒料或级配粒料
D 、 湿润和多雨地区,繁重交通路段宜采用排水基层
◆◆
答案: B
解析:基层材料的选用原则:根据道路交通等级和路基抗冲刷能力来选择基层材料。特重交通宜选用贫混凝土、碾压混凝土或沥青混凝土;重交通道路宜选用水泥稳定粒料或沥青稳定碎石;中、轻交通道路宜选择水泥或石灰粉煤灰稳定粒料或级配粒料。湿润和多雨地区,繁重交通路段宜采用排水基层。

3、路基施工测量主要是对已知的测量控制点进行闭合加密,建立测量控制网,再进行施工控制桩放线测量,(  ),补钉转角桩、路两侧外边桩等。
A 、 选择测量仪器
B 、 恢复中线测量
C 、 计算测量数据
D 、 埋设地下管线
◆◆
答案: B
解析:本题考查路基施工特点:对已知的测量控制点进行闭合加密,建立测量控制网,再进行施工控制桩放线测量,恢复中线,补钉转角桩、路两侧外边桩等。

4、路基土的液性指数I为0.5,则该土属于()状态。
A 、 流塑
B 、 软塑
C 、 硬塑
D 、 半坚硬
◆◆
答案: B
解析:液性指数I:土的天然含水量与塑限之差值对塑性指数之比值,I L= (ω-ωP ) /IP,I L可用以判别土的软硬程度;I L<0为坚硬、半坚硬状态,0≤I L<0.5为硬塑状态, 0.5≤I L< 1. 0为软塑状态,I L≥1.0流塑状态。

5、软土基的处理方法有十几种,不属于软土基处理方法的是(  )。
A 、 抛石挤淤
B 、 预浸法
C 、 砂垫层置换
D 、 反压护道
◆◆
答案: B
解析:软土基处理施工方法有数十种,常用的处理方法有表层处理法、换填法、重压法、垂直排水固结法等;具体可采取置换土、抛石挤淤、砂垫层置换、反压护道、砂桩、粉喷桩、塑料排水板及土工织物等处理措施。预浸法适用于湿陷性黄土。

6、沟埋管道沟槽地基处理,设计要求换填时.应首先按要求(  ),并经检验合格。
A 、 选填料
B 、 试验
C 、 清槽
D 、 回填
◆◆
答案: C
解析:开槽管道施工的地基处理,管道地基应符合设计要求,管道天然地基的强度不能满足设计要求时应按设计要求加固。设计要求换填时,应首先按要求清槽,并检查合格;回填材料应符合设计要求或有关规范规定。

7、钢筋混凝土桥梁施工时,同一施工段的混凝土应连续浇筑.并应在底层混凝土(  )将上一层混凝土浇筑完毕。
A 、 初凝前
B 、 初凝后
C 、 终凝前
D 、 终凝后
◆◆
答案: A
解析:混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间。同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。

8、混凝土拌合物的坍落度评定应以()的测值为准。
A 、 拌合站
B 、 浇筑地点
C 、 试验室
D 、 泵车内
◆◆
答案: B
解析:混凝土拌合物的坍落度应在搅拌地点和浇筑地点分别随机取样检测。每一工作班或每一单元结构物不应少于两次。评定时应以浇筑地点的测值为准。如混凝土拌合物从搅拌机出料起至浇筑入模的时间不超过15min时,其坍落度可仅在搅拌地点检测。在检测坍落度时,还应观察混凝土拌合物的黏聚性和保水性。

9、先张法张拉台座应具有足够的强度和刚度,其抗倾覆安全系数和抗滑移安全系数分别不应小于(  )。
A 、 1.3、1.3
B 、 1.5、1.4
C 、 1.5、1.3
D 、 1.5、1.5
◆◆
答案: C
解析:张拉台座应具有足够的强度和刚度,其抗倾覆安全系数不得小于1.5,抗滑移安全系数不得小干1. 3。张拉横梁应有足够的刚度,受力后的最大挠度不得大于2mm。锚板受力中心应与预应力筋合力中心一致。

10、下列资料中,不属于预制钢梁进场验收文件的是(  )
A 、 钢梁设计图
B 、 施工图和拼装简图
C 、 工厂试拼装记录
D 、 钢材和其他材料质量证明书和检验报告
◆◆
答案: A
解析:钢梁制造企业应向安装企业提供下列文件:
(1)产品合格证;
(2)钢材和其他材料质量证明书和检验报告;
(3)施工图,拼装简图;
(4)工厂高强度螺栓摩擦面抗滑移系数试验报告;
(5)焊缝无损检验报告和焊缝重大修补记录;
(6)产品试板的试验报告;
(7)工厂试拼装记录;
(8)杆件发运和包装清单。

11、关于基坑边坡稳定措施。下列说法中错误的是(  )
A 、 根据土层的物理力学性质确定基坑边坡坡度.并于不同土层处做成折线形边坡
B 、 必须做好基坑降水和防洪工作。保持基底和边坡的干燥
C 、 严禁在基坑边坡坡顶较近范围内堆放材料
D 、 施工时严格按照设计坡度进行边坡开挖,可以适当挖反坡
◆◆
答案: D
解析:基坑边坡稳定措施:
(1)根据土层的物理力学性质确定基坑边坡坡度,并于不同土层处做成折线形边坡或留置台阶。
(2)施工时严格按照设计坡度进行边坡开挖,不得挖反坡。
(3)在基坑周围影响边坡稳定的范围内,应对地面采取防水、排水、截水等防护措施,禁止雨水等地面水浸入土体,保持基底和边坡的干燥。
(4)严格禁止在基坑边坡坡顶较近范围堆放材料、土方和其他重物以及停放或行驶较大的施工机具。
(5)对于土质边坡或易于软化的岩质边坡,在开挖时应及时采取相应的排水和坡脚、坡面防护措施。
(6)在整个基坑开挖和地下工程施工期间,应严密监视。坡顶位移,随时分析监测数据。当边坡有失稳迹象时,应及时采取削坡、坡顶卸荷、坡脚压载或其他有效措施。

12、下列高压喷射注浆形式中。可采用单管法的是(  )
A 、 旋喷形式
B 、 定喷形式
C 、 摆喷形式
D 、 以上三种都可以
◆◆
答案: A
解析:高压喷射注浆有旋喷(固结体为圆柱状)、定喷(固结体为壁状)和摆喷(固结体为扇状)等三种基本形式。实践表明,旋喷形式可采用单管法、双管法和三管法中的任何一种方法;定喷和摆喷常采用双管法和三管法。

13、关于盾构施工中的管片拼装,下列说法中正确的是(  )
A 、 盾构推进结束后,迅速拼装管片成环,必须错缝拼装,不得通缝拼装
B 、 一般从上部的标准(A型)管开始,依次左右交替
C 、 紧固连接螺栓应先轴向后环向连接
D 、 管片拼装应保持真圆状态.有利于提高施工速度和止水性
◆◆
答案: D
解析:选项A错误,衬砌拼装方式分为通缝和错缝两种方式
选项B错误,拼装顺序一般从下部的标准(A型)管片开始,依次左右两侧交替安装标准管片,然后拼装邻接(B型)管片,最后安装楔形(K型)管片。
选项C错误,紧固连接螺栓。先紧固环向(管片之间)连接螺栓,后紧固轴向(环与环之间)连接螺栓。采用扭短扳手紧固,紧固力取决于螺栓的直径与强度。
选项D正确,真圆保持。管片拼装呈真圆,并保持真圆状态。对于确保隧道尺寸精度、提高施工速度与止水性及减少地层沉降非常重要。管片环从盾尾脱出后,到注浆浆体硬化到某种程度的过程中,多采用真圆保持装置。

14、下列项目中,不属于土压盾构初始掘进任务的是()
A 、 判断注浆量、注浆压力设定值是否适当
B 、 收集盾构掘进数据及地层变形量数据
C 、 把握盾构掘进方向控制特性
D 、 确定地面沉降控制值
◆◆
答案: D
解析:土压盾构初始掘进的主要任务:收集盾构掘进数据(推力、刀盘扭矩等)及地层变形量测数据,判断土压(泥水压)、注浆量、注浆压力等设定值是否适当,并通过测量盾构与衬砌的位置,及早把握盾构掘进方向控制特性,为正常掘进控制提供依据。

15、下列不属于给水深度处理工艺的是(  )
A 、 活性炭吸附法
B 、 臭氧氧化法
C 、 旋流沉砂法
D 、 臭氧活性炭法
◆◆
答案: C
解析:深度处理指在常规处理工艺之后,再通过适当的处理方法,将常规处理工艺不能有效去除的污染物或消毒副产物的前身物加以去除,从而提高和保证饮用水质。目前,应用较广泛的深度处理技术主要有活性炭吸附法、臭氧氧化法、臭氧活性炭法、生物活性炭法、光催化氧化法、吹脱法等。

16、分节制作沉井时.每节制作高度应符合施工方案要求。且第一节制作高度必须高于(  )
A 、 基坑地面
B 、 刃脚部分
C 、 第二节
D 、 最后一节
◆◆
答案: B
解析:分节制作沉井时,每节制作高度应符合施工方案要求,且第一节制作高度必须高于刃脚部分;井内设有底梁或支撑梁时应与刃脚部分整体浇捣。

17、采用敞口式(手掘式)顶管机时.应将地下水位降至(  )不小于0.5m处。并应采取措施。防止其他水源进入顶管的管道。
A 、 管底下
B 、 地面下
C 、 垫层下
D 、 槽底下
◆◆
答案: A
解析:采用敞口式(手掘式)顶管机时,应将地下水位降至管底下不小于0.5m处,并应采取措施,防止其他水源进入顶管管道。当周围环境要求控制地层变形或无降水条件时,宜采用封闭式的土压平衡或泥水平衡顶管机施工。

18、无压管道的闭水试验准备工作不包括(  )。
A 、 管道及检查井外观质量已验收合格
B 、 管道已回填土
C 、 全部预留孔应封堵,不得渗水
D 、 管道两端堵板承载力经核算应大于水压力的合力
◆◆
答案: B
解析:闭水试验准备工作:
(1)管道及检查井外观质量已验收合格。
(2)管道未回填土且沟槽内无积水。故选项B符合题意。
(3)全部预留孔应封堵,不得渗水。
(4)管道两端堵板承载力经核算应大于水压力的合力;除预留进出水管外,应封堵坚固,不得渗水。
(5)顶管施工,其注浆孔封堵且管口按设计要求处理完毕,地下水位于管底以下。
(6)应做好水源引接、排水疏导等方案。

19、项目部的施工成本管理是()的核心内容。
A 、 项目管理
B 、 企业经营
C 、 监理制度
D 、 建设管理
◆◆
答案: A
解析:施工项目管理的最终目标是建成质量高、工期短、安全的、成本低的工程产品,而成本是项目管理中的重中之重;因此成本管理是项目管理的核心内容。

20、盾构从工作井始发或到达工作井前,必须拆除洞口临时围护结构,拆除前必须确认(  ) 以确保拆除后洞口土体稳定。
A 、 围护结构安全
B 、 洞口土体加固效果
C 、 洞口密封效果
D 、 邻近既有建(构)筑物安全
◆◆
答案: B
解析:盾构始发与接收施工:(1)拆除洞口临时维护结构前,必须确认洞口土体加固效果,以确保拆除后洞口土体稳定。(2)施做好洞口密封,并设置注浆孔,作为洞口防水堵漏的应急措施,以防止盾构始发期间土砂随地下水从衬砌外围与洞体之间的间隙涌入工作井。

二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、水泥混凝土路面面层类型包括(  )。
A 、 普通混凝土
B 、 钢筋混凝土
C 、 连续配筋混凝土
D 、 钢纤维混凝土
E 、 重力混凝土
◆◆
答案: A,B,C,D
解析:水泥混凝土路面面层类型包括普通混凝土、钢筋混凝土、连续配筋混凝土与钢纤维混凝土,适用于各交通等级道路。

22、关于沥青玛珶脂碎石混合料(SMA),下列说法中正确韵有(  )
A 、 SMA是一种间断级配的沥青混合料
B 、 SMA因掺入纤维稳定剂,沥青用量少
C 、 SMA是一种以沥青、矿粉及纤维稳定剂组成的沥青玛珶脂结合料
D 、 SMA沥青粘结性要求高,且选用针入度小、软化点高、温度稳定性好的沥青
E 、 SMA是当前国内外使用较多的一种抗变形能力强,耐久性较好的沥青面层混合料
◆◆
答案: A,C,D,E
解析:沥青玛珶脂碎石混合料(简称SMA):
(1)SMA是一种以沥青、矿粉及纤维稳定剂组成的沥青玛珶脂结合料,填充于间断级配的矿料骨架中,所形成的混合料。
(2)SMA是一种间断级配的沥青混合料,5mm以上的粗骨料比例高达70%~80%,矿粉的用量达7%~13%(“粉胶比”超出通常值1.2的限制);沥青用量较多,高达6.5%~7%,粘结性要求高,且选用针入度小、软化点高、温度稳定性好的沥青。
(3)SMA是当前国内外使用较多的一种抗变形能力强、耐久性较好的沥青面层混合料,适用于城市主干道和城镇快速路。

23、城市沥青混凝土路面层施工时,热拌沥青混合料的最低摊铺温度根据(  ),按现行规范要求执行。
A 、 气温
B 、 摊铺速度
C 、 松铺系数
D 、 下卧层表面温度
E 、 铺筑层厚度
◆◆
答案: A,D,E
解析:热拌沥青混合料的最低摊铺温度根据铺筑层厚度、气温、风速及下卧层表面温度等,按规范要求执行。

24、下列关于预应力钢绞线进场检验要求的说法中,正确的有()
A 、 应对其质量证明文件、包装、标志和规格进行检验
B 、 钢绞线检验每批重量不得大于50t
C 、 每批大于3盘则任取3盘,进行力学性能试验及其他试验
D 、 每批少于3盘应全数检验,进行力学性能试验及其他试验
E 、 检验有一项不合格则该批钢绞线报废
◆◆
答案: A,C,D
解析:预应力筋进场时,应对其质量证明文件、包装、标志和规格进行检验。
钢绞线检验每批重量不得大于60t;逐盘检验表面质量和外形尺寸;再从每批钢绞线中任取3盘,并从每盘所选的钢绞线任一端截取一根试样,进行力学性能试验及其他试验。如每批少于3盘,应全数检验。检验如果如有一项不合格时,则不合格盘报废,并再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验。如仍有一项不合格,则该批钢绞线应实施逐盘检验,合格者接收。

25、钢板桩围堰施工的要求包括(  )。
A 、 施打前应对钢板桩的锁口用止水材料捻缝,以防漏水
B 、 大漂石及坚硬岩石的河床宜使用钢板桩围堰
C 、 钢板桩可用捶击、振动、射水等方法下沉
D 、 施打钢板桩时,应在围堰上下游及两岸设测量观测点
E 、 施打顺序一般为从上游向下游合龙
◆◆
答案: A,C,E
解析:钢板桩围堰施工要求:
(1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
(2)钢板桩的机械性能和尺寸应符合规定要求。
(3)施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。施打时,必须备有导向设备,以保证钢板桩的正确位置。
(4)施打前,应对钢板桩的锁口用止水材料捻缝,以防漏水。
(5)施打顺序一般从上游向下游合龙。
(6)钢板桩可用捶击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
(7)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢板桩,其相邻两钢板桩的接头位置应上下错开。
(8)施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。

26、确定悬臂浇筑段前段标高时应考虑的因素包括(  )。
A 、 预拱度设置
B 、 温度影响
C 、 预应力筋管道的检查
D 、 挂篮前端的垂直变形值
E 、 施工中已浇段的实际标高
◆◆
答案: A,B,D,E
解析:确定悬臂浇筑段前端标高时应考虑:
(1)挂篮前端的垂直变形值。
(2)预拱度设置。
(3)施工中已浇段的实际标高。
(4)温度影响。

27、当基坑邻近建筑物时,基坑开挖过程中控制基坑变形的方法有(  )
A 、 增加围护结构刚度
B 、 增加围护结构入土深度
C 、 施作底板
D 、 加固基坑内被动区土体
E 、 减少开挖后未及时支撑的暴露时间
◆◆
答案: A,B,D,E
解析:为保证基坑支护结构及邻近建(构)筑物等安全,必须控制基坑的变形以保证邻近建(构)筑物的安全。控制基坑变形的主要方法有:
(1)增加围护结构和支撑的刚度;
(2)增加围护结构入土深度;
(3)加固基坑内被动区土体;
(4)减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间;
(5)通过调整围护结构或隔水帷幕深度和降水井布置来控制降水对环境变形的影响。

28、符合暗挖隧道内喷锚支护主要材料规定的有(  )。
A 、 钢拱架宜选用钢筋、型钢、钢轨等制成,采用钢筋加工而成格栅拱架的主筋直径不宜小于15mm
B 、 钢筋网应与锚杆或其他固定装置连接牢固
C 、 钢筋网材料宜采用Q235钢,钢筋直径宜为3~10mm,网格尺寸宜采用150~300mm,搭接长度应符合规范
D 、 根据工程需要掺用外加剂,速凝剂应根据水泥品种、水胶比等,通过不同掺量的混凝土试验选择最佳掺量,使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝时间不应大于10min
E 、 严禁选用具有碱活性的集料
◆◆
答案: B,D,E
解析:选项A错误,钢拱架宜选用钢筋、型钢、钢轨等制成,采用钢筋加工而成格栅拱架的主筋直径不宜小于18mm。
选项B正确,选项C错误,钢筋网材料宜采用Q235钢,钢筋直径宜为6~12mm,网格尺寸宜采用150~300mm,搭接长度应符合规范。钢筋网应与锚杆或其他固定装置连接牢固。
选项DE正确,严禁选用具有碱活性的集料。可根据工程需要掺用外加剂,速凝剂应根据水泥品种、水胶比等,通过不同掺量的混凝土试验选择最佳掺量,使用前应做凝结时间试验,要求初凝时间不应大于5min,终凝时间不应大于10min。

29、市政公用工程施工测量应包括(  )
A 、 施工测图
B 、 钉桩放线
C 、 日照测量
D 、 竣工测量
E 、 细部放样
◆◆
答案: A,B,D,E
解析:施工测量包括交接桩及验线、施工控制测量、施工测图、钉桩放线、细部放样、变形测量、竣工测量和地下管线测量以及其他测量等内容。

30、项目部安全检查可分为(  )等多种形式。
A 、 定期检查
B 、 年度检查
C 、 专项检查
D 、 日常性检查
E 、 季节性检查
◆◆
答案: A,C,D,E
解析:项目部安全检查可分为定期检查、日常性检查、专项检查、季节性检查等多种形式。

三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:

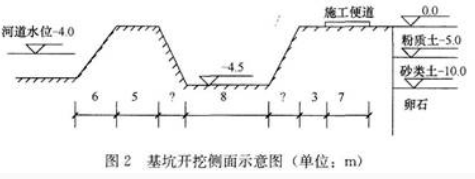

A公司承建一座桥梁工程,将跨河桥的桥台土方开挖分包给B公司。桥台基坑底尺寸为50m×8m,深4.5m。施工期河道水位为-4.0m,基坑顶远离河道一侧设置钢场和施工便道(用于弃土和混凝土运输及浇筑)。基坑开挖图如图2所示。

31-1.png在施工前,B公司按A公司项目部提供的施工组织设计编制了基坑开挖施工方案和施工安全技术措施。施工方案的基坑坑壁坡度按照上图提供的地质情况按表1确定。

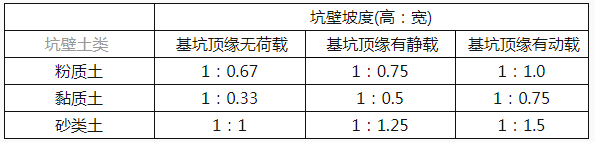

基坑坑壁容许坡度表(规范规定)表1

在施工安全技术措施中,B公司设立了安全监督员,明确了安全管理职责,要求在班前、班后对施工现场进行安全检查,施工时进行安全值日;辨识了施工机械伤害等危险源,进行了风险评估,并制定有应急预案。
基坑开挖前项目部对B公司作了书面的安全技术交底并经双方签字。

问题:
1.B公司上报A公司项目部后,施工安全技术措施处理的程序是什么?
2.根据所给图表确定基坑的坡度,并给出坡度形成的投影宽度。
3.依据现场条件,宜采用何种降水方式?应如何布置?
4.除了机械伤害和高处坠落,本项目的风险源识别应增加哪些内容?
5.安全监督员的职责还有哪些?安全技术交底包括哪些内容?

答案:
1.B公司上报A公司施工安全技术措施后,A公司处理的程序:(1)分包方提交给总包方以后,总包方技术负责人应该根据施工组织设计要求认真审查核对其完整性和适用性,必要时实地查看。(2)报企业技术负责人审核,填制审批表,加盖公章。(3)报建设单位和监理单位审核。(4)返还分包方签收,并监督其严格执行。
2.左边坡度按照粉质土坡顶无荷载设计坡度,即为1:0.67,右边坡度按照粉质土有动载设计坡度,即为1:1.0。基坑宽度方向两边可参照左边适当放坡。左边及两侧投影宽度分别为4.5×0.67=3.015m,右边投影宽度为4.5×1.0=4.5m。
3.依据现场条件,宜采用轻型井点降水方式。基坑坑底尺寸大于6m一般布置成双排,靠近河一侧适当加密。由于长度50m,若渗透系数大,宜布置成环形比较合适。挖土运输设备出入道可不封闭,间距可达4m,一般留在地下水下游方向。
4.除了机械伤害和高处坠落,本项目的风险源识别应增加:触电、物体打击、坍塌。
5.安全监督员的职责还有:危险源识别,参与制定安全技术措施和方案;施工过程监督检查,对规程、措施、交底要求的执行情况经常检查,随时纠正违章作业,发现问题及时纠正解决,做好安全记录和安全日记,协助调查和处理安全事故等。
安全技术交底包括的内容:一是按工程部位分部分项进行交底;二是对施工作业相对固定,与工程施工部位没有直接关系的工种(如起重机械、钢筋加工等)单独进行交底;三是对工程项目的各级管理人员,进行以安全施工方案为主要内容的交底。

32、背景资料:
某城市高架桥上部结构为预应力混凝土简支梁,下部结构采用独柱式T形桥墩,钻孔灌注桩基础。

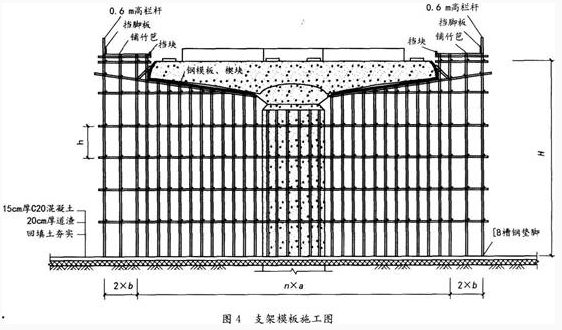

项目部编制了桥墩专项施工方案,方案中采用扣件式钢管支架及定型钢模板。为加强整体性,项目部将支架与脚手架一体化搭设,现场采用的支架模板施工图如图4所示:


项目部按施工图完成了桥墩钢筋安装和立模等各项准备工作后,开始浇筑混凝土。在施工中发生1名新工人从墩顶施工平台坠落致死事故,施工负责人立即通知上级主管部门。事故调查中发现:外业支架平台宽120cm;平台防护栏高60cm;人员通过攀爬支架上下;三级安全教育资料中只有项目部的安全教育记录。

问题:
1.施工方案中支架结构杆件不全,指出缺失杆件名称。
2.图示支架结构存在哪些安全隐患?
3.高处作业人员应配备什么个人安全防护用品?
4.按事故造成损失的程度,该事故属于哪个等级?
5.项目部三级安全教育还缺少哪些内容?

答案:
1.施工方案中支架结构缺失的杆件名称:纵、横向扫地杆,斜撑,剪刀撑。
2.图示支架结构存在的安全隐患:
(1)高处作业未设置安全网防护;
(2)防护栏过低(应高于作业通道面1.2m以上);
(3)未设置上下作业人员通道;
(4)承重架与脚手架未分隔设置。
3.高处作业人员应配备合格的安全帽、安全带、防滑鞋等个人安全防护用品。
4.按事故造成损失的程度,该事故属于一般事故。
5.项目部三级安全教育还缺少公司(企业)、施工班组的安全教育记录。


33、背景资料:
某公司承建地铁A线2标区间隧道工程,隧道采用两种方法施工,过路段采用暗挖法施工,其余地段采用明挖法施工。双线暗挖隧道净距2.0m,隧道宽5.5m,高6.0m,设计采用中隔壁法(CD工法)施工;明挖基坑深21m,钻孔灌注桩围护结构+深层搅拌桩,∮609×12钢管支撑,基坑底加固。地面标高4.0m。明挖基坑场地地下管线较多,开工前由专业公司对管线进行改移、拆迁,完成后进行开挖。基坑深度范围内有地下水,地下水位标高-2.0m。
总包单位根据法律要求将暗挖隧道部分分包给专业公司施工。专业公司为加快进度,按以往工程经验,按图1所示开挖顺序(1→2→3→4)进行施工。施工过程中发现地面变形明显,经实测,沉降最大达到50mm。监督站向总包单位开具罚单,要求整改。


基坑施工前,由施工单位委托具备相应资质的第三方对基坑实施现场监测。工程结束后,监测单位提交了完整的监测总结报告。

【问题】
1.对施工中存在的问题进行分析,并写出正确做法。
2.明挖基坑采用哪种降水方法最合适?
3.深基坑加固的方法有哪些?
4.监测总结报告内容包括哪些?

答案:
1.问题(1):专业公司按图示开挖顺序(1→2→3→4)进行暗挖隧道施工。
正确做法:隧道开挖顺序应为1 →3→2→4。
问题(2):基坑施工前,由施工单位委托具备相应资质的第三方对基坑实施现场监测。
正确做法:基坑施工前,由建设单位委托具备相应资质的第三方对基坑实施现场监测。
2.按照降水至基坑底0.5m计算,本工程降水深度=21-[4.0-(-2.0)]+0.5=15.5(m),采用喷射井点最合适。
3.深基坑加固的方法:可采用水泥土搅拌、高压喷射注浆、注浆或其他方法对地基掺入一定量的固化剂或使土体固结。
4.监测总结报告内容包括:工程概况、监测依据、监测项目和监测点布置、监测设备和监测方法、监测频率和报警值、各监测项目全过程的发展变化分析及整体评述、监测工作结论与建议。

34、背景资料:
某公司中标承建水源工程,项目包括43.2m×54.6m清水池两座,两池水平距离900mm。水池设计埋深5m,底板下为预应力管桩基础,池内净高5m,底板顶面设计标高-0.3m,底板厚500mm,池壁厚350mm,顶板厚250mm,现浇钢筋混凝土结构,池内支撑顶板的现浇柱的柱距为3800mm×3800mm,每座水池中间在长度方向设一道1m宽的后浇带,宽度方向设一道30mm的伸缩缝,缝缝内设橡胶止水带。混凝土强度等级:垫层C15,水池结构C30P8防水混凝土。施工项目部编制的清水池专项施工方案经批准后组织实施。
施工过程发生如下事件:
事件一:为满足水厂通水计划,施工项目部拟采用膨胀加强带技术,取消后浇带,以便加快施工速度。
事件二:原设计池内导流墙为MU10砖、M10水泥砂浆砌筑结构,1:2水泥砂浆抹面。建设单位坚持改为混凝土结构导流墙。

问题:
1.简述清水池单体工程施工部署(组织)。
2.给出单个清水池浇筑施工流程。
3.针对事件一,项目部应经过哪些程序?
4.对于事件二,项目部应注意哪些技术管理环节。

答案:
1.单体清水池由后浇带和伸缩缝分成四块,因此每个水池考虑按自然块分次施工,每块分两次施工,4个自然块之间组织流水作业。
2.底板→池柱→侧墙→顶板。
3.项目部应提出建议或报告,由监理或建设单位审批,由设计单位做变更设计。
4.建设单位应正式下达变更通知,由设计单位出变更设计,施工项目部照图施工。

35、背景资料:
A公司中标承建小型垃圾填埋场工程,填埋场防渗系统采用HDPE膜,膜下保护层为厚1000mm黏土层,膜上保护层为土工织物。
项目部按规定设置了围挡,并在门口设置了工程概况牌、管理人员名单、监督电话牌和扰民告示牌。为满足进度要求,现场安排3支劳务作业队伍,压缩施工流程并减少工序间隔时间。
施工过程中,A公司例行检查发现:有少数劳务人员所戴胸牌与人员登记不符,且现场无劳务队的管理员在场;部分场底基础层验收记录缺少建设单位签字;黏土保护层压实度报告有不合格项,且无整改报告。A公司明令项目部停工整改。

问题:
1.项目部门口还应设置哪些标牌?
2.针对检查结果,简述对劳务人员管理的具体规定。
3.简述填埋场施工前场底基础层验收的有关规定,并给出验收记录签字缺失的纠正措施。
4.指出黏土保护层压实度质量验收必须合格的原因,对不合格项应如何处理?

答案:
1.项目部门口还应设置消防安全牌、安全生产(无重大事故)牌、文明施工牌。
2.针对检查结果,对劳务人员管理的具体规定;
(1)施工现场的所有的劳务施工人员以及所有的管理人员都要进行实名制管理。无身份证、无劳务合同、无岗位证书的“三无”人员不得进入现场施工。进入施工现场的劳务人员佩戴注明姓名、身份证号、工种、所属分包企业的工作卡。
(2)施工现场要有劳务管理人员巡视和检查。
(3)要逐人建立劳务人员入场、继续教育培训档案。
(4)劳务企业与劳务人员要签订书面劳务合同明确双方义务,企业需要建立个人信息。
3.填埋场施工前场底基础层验收的有关规定:填埋场施工前场底基础层验收应该由建设单位组织勘察、设计、监理和施工单位共同进行;应严格按照合同约定的检验频率和质量检验标准同步进行,检验项目包括压实度试验和渗水试验两项。
验收记录签字缺失的纠正措施:必须按规定由建设单位完成签字,否则不允许进行下一道工序施工。
4.黏土保护层压实度质量验收必须合格的原因在于:
(1)黏性土保护层是垃圾填埋场的主控项目,主控项目检验必须100%合格。
(2)黏性土保护层不合格,很可能会导致填埋场后期使用过程中出现基础沉陷而致使HDPE膜的变形和开裂,造成垃圾填埋场的渗滤液渗漏,污染地下水源。
不合格项处理方式如下:
(1)委托有资质的单位重新进行检测。
(2)设计单位重新核算,看现状能否满足使用功能要求。
(3)如果前两条都不满足必须及时返工处理,认真进行复检。
