2019年度全国一级建造师《市政公用工程工程管理与实务》模拟预测卷(六)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1、完全为交通服务的城镇道路称为( )。
A 、 快速路
B 、 主干路
C 、 次干路
D 、 支路
◆◆
答案: A
解析:快速路,又称城市快速路,完全为交通功能服务,是解决城市大容量、长距离、快速交通的主要道路。
主干路以交通功能为主,为连接城市各主要分区的干路,是城市道路网的主要骨架。
次干路是城市区域性的交通干道,为区域交通集散服务,兼有服务功能,结合主干路组成干路网。
支路为次干路与居住小区、工业区、交通设施等内部道路的连接线路,解决局部地区交通,以服务功能为主。
2、不符合水泥混凝土面层施工原材料控制要求的是( )。
A 、 填缝材料宜用树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类填缝材料,并宜加入耐老化剂
B 、 使用机制砂时,应检验砂浆磨光值,其值宜大于35,可以使用水成岩类机制砂
C 、 出厂期超过3个月的水泥,必须经过试验,合格后方可使用
D 、 宜采用质地坚硬、细度模数在2.5以上、符合级配规定的洁净粗砂、中砂,技术指标应符合规范要求
◆◆
答案: B
解析:本题考核的是水泥混凝土面层施工原材料控制要求。水泥混凝土面层施工的原材料控制要求包括:
(1)出厂期超过3个月或受潮的水泥,必须经过试验,合格后方可使用;
(2)宜采用质地坚硬、细度模数在2.5以上、符合级配规定的洁净粗砂、中砂。技术指标应符合规范要求。使用机制砂时,还应检验砂浆磨光值,其值宜大于35,不宜使用抗磨性较差的水成岩类机制砂;
(3)填缝材料宜刚树脂类、橡胶类、聚氯乙烯胶泥类、改性沥青类填缝材料,并宜加入耐老化剂。
3、具有结构轻、可预制拼装并快速施工等优点的挡土墙是( )。
A 、 重力式
B 、 悬臂式
C 、 扶壁式
D 、 尾杆式
◆◆
答案: D
解析:自立式(尾杆式)挡土墙结构轻便、工程量节省,可以预制、拼装,施工快速、便捷。
4、城镇道路基层施工时,摊铺好的石灰稳定土应当天碾压成型,碾压时的含水量宜在最佳含水量的( )范围内。
A 、 ±2%
B 、 ±3%
C 、 ±4%
D 、 ±5%
◆◆
答案: A
解析:本题考核的是城镇道路基层施工的要求。城镇道路石灰稳定土基层施工时,摊铺好的石灰稳定土应当天碾压成型,碾压时的含水量宜在最佳含水量的±2%范围内。
5、高温施工时,混凝土拌合物的初凝时间不得小于( )h,低温施工时,终凝时间不得大于( )h。
A 、 3,10
B 、 2,10
C 、 3,12
D 、 2,12
◆◆
答案: A
解析:混凝土外加剂的使用应符合:高温施工时,混凝土拌合物的初凝时间不得小于3h,低温施工时,终凝时间不得大于10h。
6、关于钢筋施工技术正确的是( )。
A 、 钢筋弯制前应先调直。钢筋宜优先选用人工调直
B 、 弯钩平直部分的长度,一般结构不宜小于箍筋直径的10倍,有抗震要求的结构不得小于箍筋直径的5倍
C 、 钢筋与钢板的T形连接,宜采用埋弧压力焊或电弧焊
D 、 HRB335 、HRB400钢筋冷拉率不得大于2%
◆◆
答案: C
解析:选项A错误,钢筋弯制前应先调直。钢筋宜优先选用机械方法调直。
选项B错误,弯钩平直部分的长度,一般结构不宜小于箍筋直径的5倍,有抗震要求的结构不得小于箍筋直径的10倍。
选项C正确,钢筋与钢板的T形连接,宜采用埋弧压力焊或电弧焊。
选项D错误,当采用冷拉法进行调直时,HPB300钢筋冷拉率不得大于2%;HRB335 、HRB400钢筋冷拉率不得大于1%。
7、基层混凝土强度达到设计强度的( )以上,方可进行桥面防水层施工。
A 、 65%
B 、 70%
C 、 75%
D 、 80%
◆◆
答案: D
解析:本题考核的是桥面防水系统施工技术要求。当基层混凝土强度达到设计强度的80%以上时,方可进行桥面防水层施工。
8、对于深水基础不宜使用( )。
A 、 钢套筒围堰
B 、 钢筋混凝土板桩围堰
C 、 钢板桩围堰
D 、 双壁围堰
◆◆
答案: A
解析:钢套筒围堰适用流速≤2.0m/s ,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也可用于修建桩基承台。钢筋混凝土板桩围堰适用深水或深基坑,流速较大的砂类土、黏性土、碎石土河床。除用于挡水防水外还可作为基础结构的一部分,亦可采取拔除周转使用,能节约大量木材。
钢板桩围堰适用深水或深基坑,流速较大的砂类土、黏性土、碎石土及风化岩等坚硬河床。防水性能好,整体刚度较强。
双壁围堰适用大型河流的深水基础,覆盖层较薄、平坦的岩石河床。
9、人工挖孔深度不宜超过( )。
A 、 16m
B 、 20m
C 、 22m
D 、 25m
◆◆
答案: D
解析:人工挖孔桩截面一般为圆形,也有方形桩;孔径1200~2000mm,最大可达3500mm;挖孔深度不宜超过25m。
10、关于地下连续墙施工的说法,错误的是( )
A 、 施工振动小,噪声低
B 、 不适用于卵砾石地层
C 、 刚度大,开挖深度大
D 、 可作为主体结构的一部分
◆◆
答案: B
解析:地下连续墙的特点:①刚度大,开挖深度大,可适用于所有地层;②强度大,变位小,隔水性好,同时可兼作主体结构的一部分;③可邻近建筑物、构筑物使用,环境影响小;④造价高。
地下连续墙有如下优点:施工时振动小、噪声低,墙体刚度大,对周边地层扰动小;可适用于多种土层,除夹有孤石、大颗粒卵砾石等局部障碍物时影响成槽效率外,对黏性土、无黏性土、卵砾石层等各种地层均能高效成槽。
11、全断面开挖法采取( )一次开挖成型,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。
A 、 自左向右
B 、 自下而上
C 、 自上而下
D 、 自前向后
◆◆
答案: C
解析:本题考核的是全断面开挖法。全断面开挖法采取自上而下一次开挖成型,沿着轮廓开挖,按施工方案一次进尺并及时进行初期支护。
12、下列关于盾构施工适用条件说法错误的是(??)。
A 、 适用除硬岩外的相对均质的地质条件
B 、 盾构施工不需要注浆加固
C 、 截面形状可采用异形截面
D 、 隧道覆土深度不宜小于1D(洞径)
◆◆
答案: B
解析:盾构法施工适用条件与施工准备:
选项A,适用地层范围:除硬岩外的相对均质的地质条件,应该注意的是,广州等地区已经有采用复合盾构施工软硬不均地层的成功经验。
选项C,截面形状:标准形状为圆形。也可采用异形截面。
选项D,隧道埋深:隧道应有足够的埋深,覆土深度不宜小于1D (洞径)。采用压气施工法和泥水加压盾构时,隧道覆土太浅,有冒顶的可能性;覆土最大也有限制,取决于盾构对地下水的抵御能力和衬砌的防水性能。
13、城市污水处理工艺流程中,三级处理使用的方法有生物脱氮除磷、混凝沉淀、过滤以及( )等。
A 、 筛滤截留
B 、 重力分离
C 、 离心分离
D 、 活性炭吸附
◆◆
答案: D
解析:城市污水处理工艺流程中,三级处理使用的方法有生物脱氮除磷、混凝沉淀、过滤以及活性炭吸附等。
14、大型水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑,块(单元)需养护( )d后,各块(单元)间浇筑后浇缝带。
A 、 14
B 、 21
C 、 28
D 、 42
◆◆
答案: D
解析:大型矩形水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑。各块(单元)间留设后浇缝带,池体钢筋按设计要求一次绑扎好,缝带处不切断,待块(单元)养护42d后,再采用比块(单元)强度高一个等级的混凝土或掺加UEA的补偿收缩混凝土灌注后浇缝带且养护时间不应低于14d,使其连成整体。
15、沉井构造中,( )作用是使井筒下沉时减少井壁下端切土的阻力。
A 、 刃脚
B 、 隔墙
C 、 壁桩
D 、 底板
◆◆
答案: A
解析:沉井的组成部分包括井筒、刃脚、隔墙、梁、底板。
刃脚在沉井井筒的下部,形状为内刃环刀, 其作用是使井筒下沉时减少井壁下端切土的阻力,并便于操作人员挖掘靠近沉井刃脚外壁的土体。
16、给排水管网水压试验段的划分做法不正确的是( )。
A 、 管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验
B 、 不具备分别试验的条件设计又无具体要求时,应采用不同管材的管段中试验控制不严的标准进行试验
C 、 对于无法分段试验的管道,应由工程有关方面根据工程具体情况确定
D 、 除设计有要求外,水压试验的管段长度不宜大于1.0km
◆◆
答案: B
解析:管道采用两种(或两种以上)管材时,宜按不同管材分别进行试验;不具备分别试验的条件必须组合试验,且设计无具体要求时,应采用不同管材的管段中试验控制最严的标准进行试验。除设计有要求外,水压试验的管段长度不宜大于1.0km;对于无法分段试验的管道,应由工程有关方面根据工程具体情况确定。
17、热力管道严密性试验压力为设计压力的1.25倍且不小于( )MPa。
A 、 0.3
B 、 0.4
C 、 0.5
D 、 0.6
◆◆
答案: D
解析:热力管道的严密性试验压力为设计压力的1.25倍且不小于0.6MPa。
18、供热站中设备基础地脚螺栓底部锚固环钩的外缘与预留孔壁和孔底的距离不得小于( )mm。
A 、 15
B 、 10
C 、 5
D 、 8
◆◆
答案: A
解析:本题考核的是供热站的安装要点。供热站中,设备基础地脚螺栓底部锚固环钩的外缘与预留孔壁和孔底的距离不得小于15mm;拧紧螺母后,螺栓外露长度应为2~5倍螺距。
19、燃气管道严密性试验中,稳压的持续时间应为( )h。
A 、 6
B 、 12
C 、 24
D 、 48
◆◆
答案: C
解析:稳压的持续时间应为24h,每小时记录不应少于1次,修正压力降不超过133Pa为合格。
20、施工项目质量控制应坚持( )的方针和实施GB/T 19001-2016的“计划、执行、检查、处理”循环工作方法,不断改进过程控制。
A 、 安全第一,质量可靠
B 、 质量第一,安全可靠
C 、 安全第一,预防为主
D 、 质量第一,预防为主
◆
◆
答案: D
解析:施工项目质量控制应坚持“质量第一,预防为主”的方针和实施GB/T 19001-2016的“计划、执行、检查、处理”循环工作方法,不断改进过程控制。
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
21、下列道路材料中,属于柔性基层材料的有( )
A 、 石灰稳定土
B 、 级配碎石
C 、 水泥稳定土
D 、 级配砾石
E 、 石灰粉煤灰稳定砂砾
◆◆
答案: B,D
解析:级配砂砾及级配砾石基层属于柔性基层,可用作城市次干路及其以下道路基层。无机结合料稳定粒料基层属于半刚性基层,包括石灰稳定土类基层、石灰粉煤灰稳定砂砾基层、石灰粉煤灰钢渣稳定土类基层、水泥稳定土类基层等。
22、水泥稳定基层压实养护做法正确的是( )。
A 、 水泥稳定土宜在水泥终凝前碾压成活
B 、 直线和不设超高的平曲线段,应由中心向两侧碾压
C 、 设超高的平曲线段,应由内侧向外侧碾压
D 、 纵、横接缝(槎)均应设斜槎
E 、 纵向接缝宜设在路中线处,横向接缝应尽量减少
◆◆
答案: C,E
解析:水泥稳定土基层压实:摊铺好的稳定土类混合料应当天碾压成活,碾压时的含水量宜在最佳含水量的±2%范围内。水泥稳定土宜在水泥初凝前碾压成活。直线和不设超高的平曲线段,应由两侧向中心碾压;设超高的平曲线段,应由内侧向外侧碾压;纵、横接缝(槎)均应设直槎。纵向接缝设在路中线处,横向接缝应尽量减少。
23、在钻孔灌注桩施工中,可以不用泥浆的成孔方式有( )。
A 、 螺旋钻机成孔
B 、 回转钻机成孔
C 、 冲抓钻成孔
D 、 潜水钻机成孔
E 、 全护筒冲击钻成孔
◆◆
答案: A,C,E
解析:泥浆护壁成孔桩的成孔方式有:正循环回转钻机成孔、反循环回转钻机成孔、冲击钻成孔、旋挖钻成孔、潜水钻成孔。干作业成孔桩的成孔方式有:冲抓钻成孔、长螺旋钻机成孔、钻孔扩底成孔、人工挖孔。
其中冲抓钻当用深孔时,需用泥浆护壁,成为湿作业;全套管钻机为干孔作业。
24、箱涵顶进前的检查工作有( )。
A 、 箱涵主体结构混凝土强度必须达到施工要求
B 、 顶进设备液压系统安装及预顶试验结果符合要求
C 、 顶进作业面包括路基下地下水位已降至基底下500mm以下,并宜避开雨期施工
D 、 后背施工、线路加固达到规范要求
E 、 工作坑内与顶进无关人员、材料、物品及设施撤出现场
◆◆
答案: B,C,E
解析:本题考核的是箱涵顶进前的检查工作。箱涵顶进前的检查工作包括:
(1)箱涵主体结构混凝土强度必须达到设计强度,防水层级保护层按设计完成;选项A错误。
(2)顶进作业面包括路基下地下水位已降至基底下500mm以下,并宜避开雨期施工,若在雨期施工,必须做好防洪及防雨排水工作;选项C正确。
(3)后背施工、线路加固达到施工方案要求;顶进设备及施工机具符合要求;选项D错误。
(4)顶进设备液压系统安装及预顶试验结果符合要求;选项B正确。
(5)工作坑内与顶进无关人员、材料、物品及设施撤出现场;选项E正确。
(6)所穿越的线路管理部门的配合人员、抢修设备、通信器材准备完毕。
25、盾构始发施工结束后需要拆除(??),分体始发时还要将后续台车移入隧道内,以便后续正常掘进。
A 、 临时管片
B 、 临时支撑
C 、 吊装门架
D 、 马头门
E 、 反力架
◆◆
答案: A,B,E
解析:始发结束后要拆除临时管片、临时支撑和反力架,分体始发时还要将后续台车移入隧道内,以便后续正常掘进。
26、喷锚加固支护施工技术中,冻结法的主要优点有( )。
A 、 冻结加固的地层强度高
B 、 地层整体固结性好
C 、 成本较低
D 、 对工程环境污染小
E 、 地下水封闭效果好
◆◆
答案: A,B,D,E
解析:本题考核的是冻结法的主要优点。喷锚加固支护施工技术中,冻结法的主要优点:冻结加固的地层强度高;地下水封闭效果好;地层整体固结性好;对工程环境污染小。主要缺点:成本较高;有一定的技术难度。
27、管道焊接质量检查的项目有( )。
A 、 对口质量
B 、 表面质量
C 、 无损探伤检测
D 、 强度和严密性
E 、 超声波检测
◆◆
答案: A,B,C,D
解析:在施工过程中,焊接质量检验依次为:对口质量检验、管道外观质量检验、无损探伤检验、强度和严密性试验。
28、渗沥液收集导排系统施工主要有( )等施工过程。
A 、 导排层摊铺
B 、 收集花管连接
C 、 收集渠码砌
D 、 基础
E 、 防渗层
◆◆
答案: A,B,C
解析:渗沥液收集导排系统施工主要有导排层摊铺、收集花管连接、收集渠码砌等施工过程。
29、下列需要编制编制专项方案并需要专家论证的的分部分项工程的有( )。
A 、 开挖深度5m的基坑降水工程
B 、 高度为6m的承重模板支撑工程
C 、 高度为24m的悬挑式脚手架工程
D 、 开挖深度为16m的人工挖孔桩工程
E 、 桥台大体积混凝土浇筑
◆◆
答案: A,C,D
解析: 需要专家论证的工程范围:
(1)开挖深度超过5m (含5m) 的基坑(槽)的土方开挖、支护、降水工程。
(2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上。
(3)分段架体搭设高度20m及以上的悬挑式脚手架工程。
(4)开挖深度16m及以上的人工挖孔桩工程。
30、城市桥梁工程在进行混凝土浇筑时,常采用的方法有( )浇筑。
A 、 全面分层
B 、 分段分层
C 、 局部分层
D 、 斜面分层
E 、 全面连续
◆◆
答案: A,B,D
解析:城市桥梁工程在进行混凝土浇筑时,常采用的方法有全面分层、分段分层和斜面分层。
三、实务操作和案例分析题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)
31、背景资料:
某市政工程,现浇混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》GB 50500—2013。共有甲、乙、丙等B家单位参加了工程投标。
经过公开开标、评标,最终确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工总承包合同。
合同部分条款约定如下:①本工程合同工期549d;②本工程采用综合单价计价模式;③包括安全文明施工费的措施费包干使用;④因建设单位责任引起的工程实体设计变更发生的费用予以调整;⑤工程预付款比例为10%。
工程投标及施工过程中,发生了下列事件:
事件1:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经过认真核算,认为乙施工单位报价中的实际费用不符合《建设工程工程量清单计价规范》GB 50500—2013中不可作为竞争性费用条款的规定给予废标处理。
事件2:甲施工单位投标报价书情况是:土石方工程量650m,定额单价人工费为8.40元/m、材料费为12.00元/m、机械费1.60元/m。分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价为120万元,总包服务费30万元,企业管理费为15%,利润为5%,规费为225.68万元,税金为9%。
事件3:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》GB/T 50326—2006进行了合同管理工作。
事件4:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件5:施工单位随时将建筑垃圾、废弃包装、生活垃圾等常见固体废物按相关规定进行了处理。
事件6:在基坑施工中,由于正值雨期,施工现场的排水费用比中标价中的费用超出3万元。甲施工单位及时向建设单位提出了签证要求,建设单位不予支持。对此,甲施工单位向建设单位提交了索赔报告。
问题:
1.事件1中,评标小组的做法是否正确?并指出不可作为竞争性费用的项目分别是什么?
2.事件2中,甲施工单位所报的土石方分项工程综合单价是多少元/m ?中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,答案保留小数点后两位)
3.事件3中,甲施工单位合同管理工作中,应执行哪些程序?
4.事件4中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件5中,施工产生的固体废物的主要处理方法有哪些?
6.事件6中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因有哪些?
答案:
1.事件1中,评标小组的做法正确。 不可作为竞争性费用项目的分别是安全文明施工费、规费和税金。
2.土石方分项工程综合单价为:(8.40+12.00+1.60)×(1+15%)×(1+5%)=26.57元/m。
中标造价为:(8200+360+120+225.68)×(1+9%)=9707.19万元。
工程预付款金额为:(9707.19-50)×10%=965.72万元。
3.事件3中,甲施工单位合同管理工作中,应执行的程序:合同评审;合同订立;合同实施计划;合同实施控制;合同综合评价;有关知识产权的合法使用。
4.事件4中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交的备案资料有进场施工人员花名册、身份证、劳动合同文本、岗位技能证书复印件。
5.事件5中,施工产生的固体废物的主要处理方法:回收利用、减量化处理、焚烧、稳定和固化、填埋。
6.事件6中,甲施工单位的索赔不成立。
索赔的起因包括:
1)合同对方违约,不履行或未能正确履行合同义务与责任;
2)合同错误,如合同条文不全、错误、矛盾等,设计图纸、技术规范错误等;
3)合同变更;
4)工程环境变化,包括法律、物价和自然条件的变化等;
5)不可抗力因素,如恶劣气候条件、地震、洪水、战争状态等。
32、 背景资料:

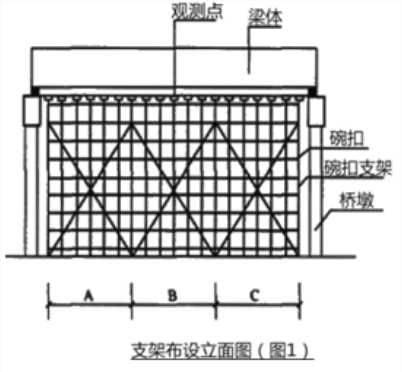

某跨度40m现烧预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见图1),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的1.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。
观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为185.725m。

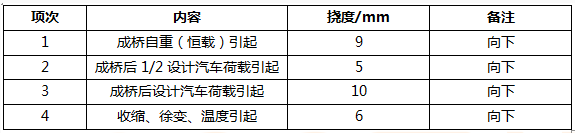

经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见表1,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)见图1),分批次分次拆除支架。
恒载、活载、混凝土温度、徐变、收缩引起挠度表(表1)
问题:
1、计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
2、计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
3、排列A、B、C三部分合理的拆除顺序。
4、写出旧扣件外观质量可能存在的病害。
5、写出架设本桥支架所需要的特殊工种。
答案:
1、185.725-185.701=0.024m
2、预拱度=0.024+0.009+0.005+0.006=0.044m
立模标高=185.956+0.044=186.000m
3、先B后A、C,A、C必须同时拆除。
4、旧扣件外观质量可能存在的病害有:扣件变形、锈蚀(或生锈)、裂缝(或破裂、裂纹、开裂)、螺栓的滑丝。
5、特殊工种:架子工、起重机司机(或吊车驾驶员)、司索工(起重工)、信号指挥工(或起重信号工)、电焊工、电工。
33、背景资料:
某城市跨线立交桥工程,桥梁全长811m,共计24跨,桥梁下部结构有220根1.5m的钻孔灌注桩,采用反循环钻机成孔。项目部针对钻孔桩数量多,经招标程序将钻孔作业分项工程分包给甲机械施工公司,由甲公司负责组织钻孔机械进行钻孔作业。施工过程中现场发生如下事件:
事件1:因地下管线改移困难,经设计单位现场决定10轴、11轴、12轴原桩位移动并增加钻孔桩数量,立即办理了洽商变更手续。项目部及时复印后,直接交给测量员和负责本段施工的工长。
事件2:项目部在现场文明施工检查中发现原有泥浆沉淀池已淤积,正在进行钻孔施工的泥浆水沿排水沟流到工地附近的河道里,现场土堆旁有未燃尽的油毡碎片。
事件3:甲公司液压吊车起吊钢筋笼时,因钢筋笼的U形吊环与主筋焊接不牢,起吊过程中钢筋笼倾倒,作业人员及时避开,但将泥浆搅拌棚砸坏。项目经理组织人员清理现场,并开展事故调查分析,对分包方进行罚款处理,调查报告完成后,经项目经理签字,上报了企业负责安全的部门。
事件4:受钻孔机械故障影响,项目部要求甲公司增加钻孔机械,以保障钻孔作业计划进度。因甲公司钻机在其他工地,需等5d后才能运到现场,等到该桥全部钻孔桩完成时已拖延工期13d。
问题:
1.事件1的执行程序是否妥当?说明理由,写出正确程序。
2.事件2的做法有无违规之处?如有违规之处,写出正确做法。
3.事件3的事故处理程序是否妥当?如不妥当,写出正确做法。
4.事件4中,结合项目部进度控制中的问题指出应采取的控制措施。
答案:
1.事件1的执行程序不妥。
理由:洽商变更作为有效文件管理,对发放范围应有签字手续。
正确程序:在施工过程中,项目技术负责人对有关施工方案、技术措施及设计变更要求,应在执行前向执行人员进行书面交底。
2.事件2中,做法的违规之处:排放泥浆水到河道中,现场焚烧油毡。
正确做法:妥善处理泥浆水,未经处理不得直接排入城市排水设施和河流;除设有符合规定的装置外,不得在施工现场熔融沥青或者焚烧油毡、油漆以及其他会产生有毒有害烟尘和恶臭气体的物质。
3.事件3中,事故处理程序不妥。
(1)事故处理正确做法:事故发生后,应排除险情,做好标志,保护好现场。
(2)事故调查正确做法:项目经理应指定技术、安全、质量等部门人员,会同企业工会代表组成调查组,开展事故调查。
(3)调查报告正确做法:调查组应把事故经过、原因、损失、责任、处理意见、纠正和预防措施写成调查报告,并经调查组全体人员
签字确认后报企业安全主管部门。安全事故调查报告不能只有项目经理一人的签字。
4.项目部应紧密跟踪计划实施进行监督,当发现进度计划执行受到干扰时,应采取调度措施,控制进度计划的实现。 分包人的施工进度计划必须依据承包人的施工进度计划编制,承包人应将分包人的施工进度计划纳入总进度计划的控制范畴,总分包之间相互协调,处理好进度的执行过程中的相关关系,并协助分包人解决项目进度控制中的相关问题 。
34、背景资料:
某城市隧道工程项目,采用喷锚暗挖法施工,该工程施工项目部针对工程的特点,在施工组织设计的每一个环节抓住其关键,做出了最恰当的安排,并选择了合理有效的措施。在施工过程中,喷锚暗挖加固支护的方法采用小导管注浆措施,小导管注浆采用石灰砂浆,并充满钢管及周围空隙,经过试验确定了合理的注浆量和注浆压力。在砂层注浆施工中采用了渗入注浆法,这样可提高固结后的强度、抗渗、稳定和耐久性能。在注浆施工期间,为了防止注浆液溢出或超出注浆范围,施工人员随时监测地下水的受污染情况。
问题:
1.城市隧道工程的主要施工方法有哪些?
2.喷锚暗挖隧道的施工组织设计必须包括哪些内容?
3.指出背景材料中有关小导管注浆施工中的不妥之处,并改正。
4.在砂卵石地层、砂层、黏土层、淤泥质土层中注浆施工时分别宜采用何种方法?
5.喷锚暗挖法隧道施工时进行现场监测的目的是什么?
答案:
1.城市隧道工程的主要施工方法是明挖法、喷锚暗挖法和盾构法。
2.喷锚暗挖隧道的施工组织设计与其他工程类别的施工组织设计一样,必须包括:工程概况、施工平面布置图、施工部署和管理体系、质量目标设计、施工方法及技术措施、安全措施、文明施工措施、环境措施、节能降耗措施、其他专项设计等内容。
3.背景材料中小导管注浆施工中的不妥之处如下:
不妥之处一:小导管注浆采用石灰砂浆。
正确做法:小导管注浆采用水泥浆或水泥砂浆。
不妥之处二:在砂层中注浆施工中采用渗入注浆法。
正确做法:在砂层中宜采用挤压、渗透注浆法进行注浆。
4.注浆施工中的注浆方法的选用是:在砂卵石地层中宜采用渗入注浆法;在砂层中宜采用挤压、渗透注浆法;在黏土层中宜采用劈裂或电动硅化注浆法。
5.喷锚暗挖法隧道施工时进行现场监测的目的是:
(1)掌握围岩和支护状态,进行动态管理,根据测量信息,预见事故和险情,以便及时采取措施,确保安全;
(2)分析和处理测量数据,预测隧道围岩最终稳定时间,指导施工工序掌握好各项工程的施工结点;
(3)对收集到的测试数据进行综合分析,修正支护参数,确保工程整体经济投入的合理性;
(4)积累的测试数据处理资料可作为临近工程地质及水文地质隧道施工的设计参考资料。
35、背景资料:
某公司承接了一项市政供热管道工程,管道为DN1200mm的钢管,采用Q235B管材,采用明挖开槽施工,全线共设2座检查室。项目部进场后立即编制施工组织设计,开工前,项目技术负责人对承担施工的负责人进行书面技术交底,交底资料应办理签字手续并归档。按照施工组织设计拟将表层杂填土放坡挖除后再打设钢板桩,放坡坡度为1:0.75,钢板桩设置两道水平钢支撑及型钢围檩。沟槽地表标高为±0.000,沟槽开挖后,槽底标高为-6.0m,沟槽拟采用机械开挖至设计标高。
沟槽开挖后,开始做粘土垫层。垫层施工完工后,开始下管、稳管、接管。
在施工下管工序时,发生了如下事件:吊车支腿距沟槽边缘较近使沟槽局部变形过大,导致吊车倾覆;正在吊装的混凝土管道掉入沟槽,导致一名施工人员重伤。施工负责人立即将伤员送到医院救治,同时将吊车拖离现场,用了两天时间对沟槽进行清理加固,在这些工作完成后,项目部把事故和处理情况汇报至上级主管部门。
在接管的过程中,监理发现如下情况:
(1)现场正在焊接作业的两名焊工是公司临时增援人员,均已在公司总部从事管理岗位半年以上;
(2)管道准备连接施焊的数个坡口有油渍等杂物,检查后向项目部发出整改通知。
项目整改后,对管道进行功能性试验。试验合格后,开始回填土。
在1号检查室内热机安装施工时,施工单位预先在管道上截下一段短节,留出安装波纹管的位置。后因补偿器迟迟未到货,只好将管端头临时用彩条布封堵。
问题:
1、指出施工组织设计中错误之处并给出正确做法。
2、按安全事故类别分类,案例中的事故属哪类?该事故的处理过程存在哪些不妥之处。
3、案例背景中沟槽放坡坡率1:0.75是根据哪些因素确定的?
4、管道连接焊接施工是否符合相关规范要求,如不符合如何整改?
5、施工单位安装波纹管补偿器时,是否妥当?如不妥当,请写出正确的程序。
答案:
1、(1)错误之处:项目部进厂后立即编制施工组织设计。
正确做法:进场前,就应该编制施工组织设计,该文件应该由施工企业技术负责人审批,同时,监理工程师审查签字,才能施工。同时,由于沟槽开挖深度达到6m,故需要编制专项方案,并请专家论证,获批后执行。
(2)错误之处:表层杂填土放坡挖除后再打设钢板桩。
正确做法:先打钢板桩,再挖杂填土。
(3)错误之处:沟槽拟采用机械开挖至设计标高。
正确做法:机械开挖时槽底预留200~300mm土层,由人工开挖至设计高程,整平。
(4)错误之处:沟槽开挖后,开始做粘土垫层
正确做法:清槽后需请监理工程师等进行槽底隐蔽工程验收,验收合格,并形成文件签字后才能做垫层;不能用粘土做垫层,只能用中粗砂。
2、一般安全事故。
不妥之处一:将吊车拖离现场;
正确做法:保护现场
不妥之处二:在这些工作完成后,项目部把事故和处理情况汇报至上级主管部门。
正确做法:事故的发生后,事故现场有关人员应当立即向本单位负责人报告,单位负责人接到报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门和负有安全生产监督职责的有关部门报告。
3、开挖深度、土质、坡顶是否有荷载,荷载类型
4、不符合。
(1)间断焊接时间超过6个月,再次重新上岗前应该重新进行考试,并进行培训,考试合格后方能上岗;
(2)连接坡口处及两侧100mm范围内应清除油渍、铁锈、毛刺等杂物,清理合格后应该立即施焊。
5、(1)波纹管补偿器应与管道保持同轴,但是施工单位的做法,不一定保证。正确做法是在补偿器运至现场时,再在已固定好的刚关上切口吊装焊接。
(2)将管端头临时用彩布条封堵不恰当。应用堵板封闭,否则不能防止管道漂移、泥浆进入管腔。
