魔考速记宝典二级建造师施工管理第二章对比

魔考速记宝典项目管理

2019年考试对比分析

(2)

项目管理第2章,速记宝典共归纳64个小考点,共考到了16个考点。共考19题,考中16题,有3题未涉及到

魔考速记宝典采用大数据,对历年真题进行考点归类,2019年实践证明,这个方法是行之有效的!少看书,多做题,多做魔考速记宝典的题,过关更容易!

目录

2.1.1.2材料费,考1 2

2.1.2.3其他项目费,考1 2

2.1.4增值税计算,考1道,未涉及到。 3

2.2.5.3人工定额编制的方法,考1 4

2.2.6.3.2周转材料消耗量计算方式,考1 5

2.3.1.1清单计价,考1 6

2.3.1.3项目特征与描述不符,考1 6

2.4.1单价合同工程计量,考1题,未涉及到 7

2.4.3.6法律法规变化,考1 7

2.4.4.2措施费的调整,考1 7

2.4.7质量保证金,考1 8

2.4.5.2暂停施工的索赔,考1道真题 8

2.4.8竣工结算与支付,考1 9

2.5.1.3施工成本计划,考1 10

2.5.1.6.2技术措施,考1 11

2.6.3.2时间一成本累积曲线,考1 12

2.6.5.1赢得值法,考1 12

2.7.2.3综合成本综合分析,考2题,其中未涉及到1 13

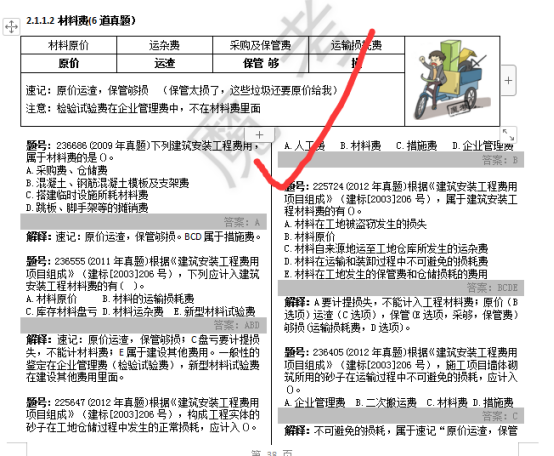

2.1.1.2材料费,考1

题号420379(2019年真题)下列与材料有关的费用中,应计入建筑安装工程材料费的有( )。
A.运杂费   B.运输损耗费  C.检验试验费   D.采购费   E.工地保管费

答案:ABDE

解释原价运渣,保管够损。选项C属于企业管理费。

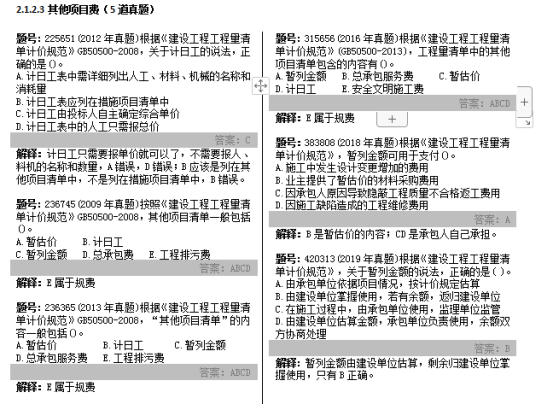

2.1.2.3其他项目费,考1

题号420313(2019年真题)根据《建设工程工程量清单计价规范》,关于暂列金额的说法,正确的是( )。
A.由承包单位依据项目情况,按计价规定估算
B.由建设单位掌握使用,若有余额,返归建设单位
C.在施工过程中,由承包单位使用,监理单位监管
D.由建设单位估算金额,承包单位负责使用,余额双方协商处理

答案:B

解释:暂列金额由建设单位估算,剩余归建设单位掌握使用,只有B正确

2.1.4增值税计算,考1道,未涉及到。

题号420337(2019年真题)某建设工程项目的造价中人工费为3000万元,材料费为6000万元,施工机具使用费为1000万元,企业管理费为400万元,利润为800万元,规费为300万元,各项费用均不包含增值税可抵扣进项税额,增值税税率为9%。则增值税销项税额为( )万元。
A.900   B.1035   C.936  D.1008

答案:B

解释:增值税销项税额=(人+++++规)×增值税税率=(3 000+6000+1000+400+800+300)×9% =1035

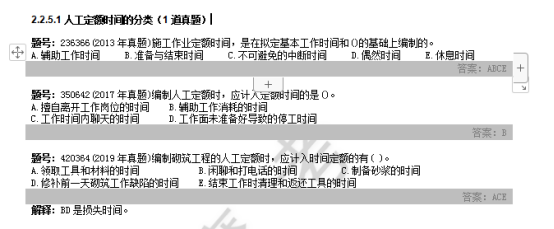

2.2.5.1人工定额时间的分类(1道真题)

题号420364(2019年真题)编制砌筑工程的人工定额时,应计入时间定额的有( )。
A.领取工具和材料的时间            B.闲聊和打电话的时间         C.制备砂浆的时间
D.修补前一天砌筑工作缺陷的时间    E.结束工作时清理和返还工具的时间

答案:ACE

解释BD损失时间。

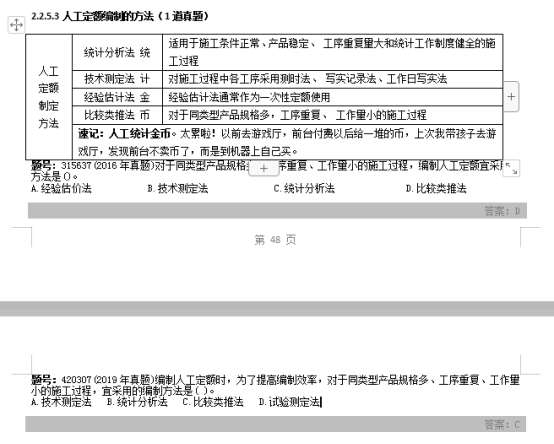

2.2.5.3人工定额编制的方法,考1

题号:420307(2019年真题)编制人工定额时,为了提高编制效率,对于同类型产品规格多、工序重复、工作量小的施工过程,宜采用的编制方法是( )。
A.技术测定法   B.统计分析法   C.比较类推法   D.试验测定法

答案:C

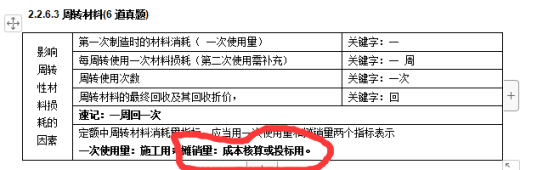

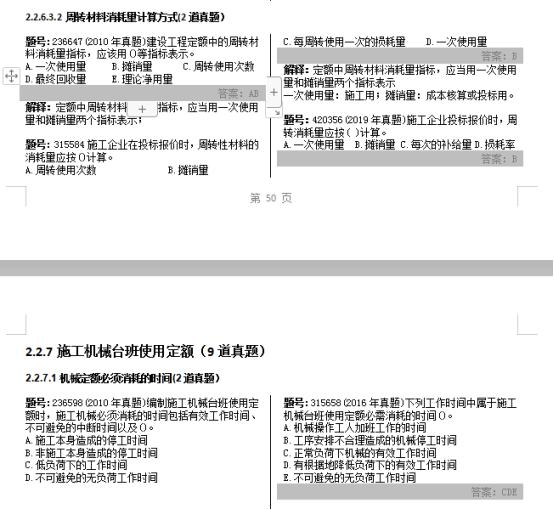

2.2.6.3.2周转材料消耗量计算方式,考1

题号:420356(2019年真题)施工企业投标报价时,周转消耗量应按( )计算。
A.一次使用量  B.摊销量 C.每次的补给量D.损耗率

答案:B

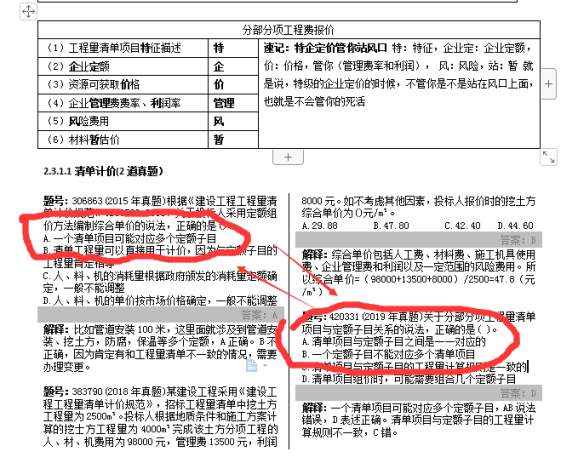

2.3.1.1清单计价,考1

题号420331(2019年真题)关于分部分项工程量清单项目与定额子目关系的说法,正确的是( )。
A.清单项目与定额子目之间是一一对应的
B.一个定额子目不能对应多个清单项目
C.清单项目与定额子目的工程量计算规则是一致的
D.清单项目组价时,可能需要组合几个定额子目

答案:D

解释:一个清单项目可能对应多个定额子目,AB说法错误,D表述正确。清单项目与定额子目的工程量计算规则不一致C错

2.3.1.3项目特征与描述不符,考1

题号:420342(2019年真题)根据《建设工程工程量清单计价规范》,投标人进行投标报价时,发现某招标工程量清单项目特征描述与设计图纸不符,则投标人在确定综合单价时,应( )。

A.以招标工程量清单项目的特征描述为报价依据  B.以设计图纸作为报价依据

C.综合两者对项目特征共同描述作为报价依据    D.暂不报价,待施工时依据设计变更后的项目特征报价

答案:A

解释:投标人进行投标报价时,发现某招标工程量清单项目特征描述与设计图纸不符,则投标人在确定综合单价时,应以招标工程量清单项目的特征描述为报价依据。

2.4.1单价合同工程计量,考1题,未涉及到

题号420302(2019年真题)单价合同模式下,承包人支付的建筑工程险保险费,宜采用的计量方法是( )。
A.凭据法   B.估价法   C.均摊法   D.分解计量法

答案:A

解释:所谓凭据法,就是按照承包人提供的凭据进行计量支付。如建筑工程险保险费、第三方责任险保险费、履约保证金等项目,一般按凭据法进行计量支付。

2.4.3.6法律法规变化,考1

题号:420301(2019年真题)根据《建设工程施工合同(示范文本)》,招标工程一般以投标截止日前( )天作为基准日期。
A.7   B.14   C.42   D.28

答案:D

解释:招标工程以投标截止日前28天,非招标工程以合同签订前28天为基准日。

2.4.4.2措施费的调整,考1

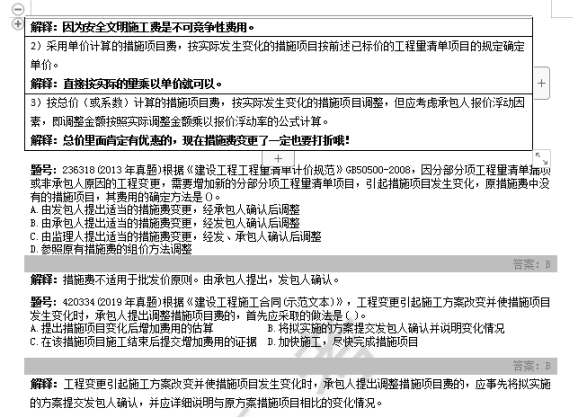

题号:420334(2019年真题)根据《建设工程施工合同(示范文本)》,工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,首先应采取的做法是( )
A.提出措施项目变化后增加费用的估算          B.将拟实施的方案提交发包人确认并说明变化情况
C.在该措施项目施工结束后提交增加费用的证据  D.加快施工,尽快完成措施项目

答案:B

解释:工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。

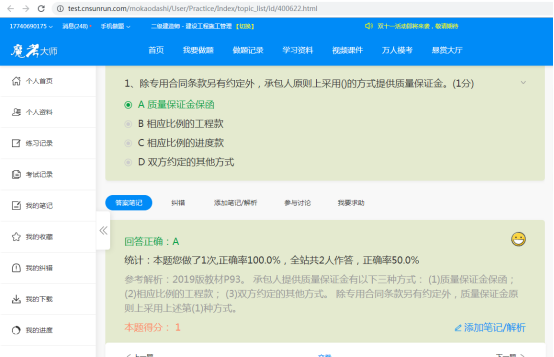

2.4.7质量保证金,考1

题号420300(2019年真题)根据《建设工程施工合同》,承包人提供质量保证金的方式原则上应为( )。
A.质量保证金保函  B.相应比例的工程款  C.相应额度的担保物  D.相应额度的现金

答案:A

解释:以下三种方式:①质量保证金保函;②相应比例的工程款;③双方约定的其他方式。除专用合同条款另有约定外,质量保证金原则上采用上述第①种方式。

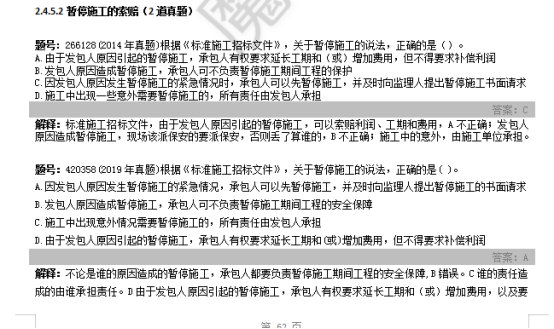

2.4.5.2暂停施工的索赔,考1道真题

题号:420358(2019年真题)根据《标准施工招标文件》,关于暂停施工的说法,正确的是( )。
A.因发包人原因发生暂停施工的紧急情况,承包人可以先暂停施工,并及时向监理人提出暂停施工的书面请求
B.发包人原因造成暂停施工,承包人可不负责暂停施工期间工程的安全保障
C.施工中出现意外情况需要暂停施工的,所有责任由发包人承担
D.由于发包人原因引起的暂停施工,承包人有权要求延长工期和(或)增加费用,但不得要求补偿利润

答案:A

解释:不论是谁的原因造成的暂停施工,承包人都要负责暂停施工期间工程的安全保障,B错误C谁的责任造成的由谁承担责任。D由于发包人原因引起的暂停施工,承包人有权要求延长工期和(或)增加费用,以及要求补偿合理的利润

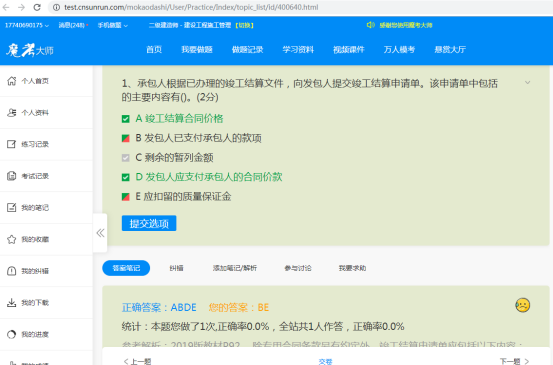

2.4.8竣工结算与支付,考1

题号:420368(2019年真题)根据《建设工程施工合同》,承包人提交的竣工结算申请单应包括的内容有( )。
A.所有已经支付的现场签证  B.竣工结算合同价格  C.发包人已支付承包人的款项
D.应扣留的质量保证金      E.发包人应支付承包人的合同价款

答案:BCDE

解释:除专用合同条款另有约定外,竣工结算申请单应包括以下内容:1)竣工结算合同价格;2)发包人已支付承包人的款项;3)应扣留的质量保证金,已缴纳履约保证金的或提供其他工程质量担保方式的除外;4)发包人应支付承包人的合同价款。

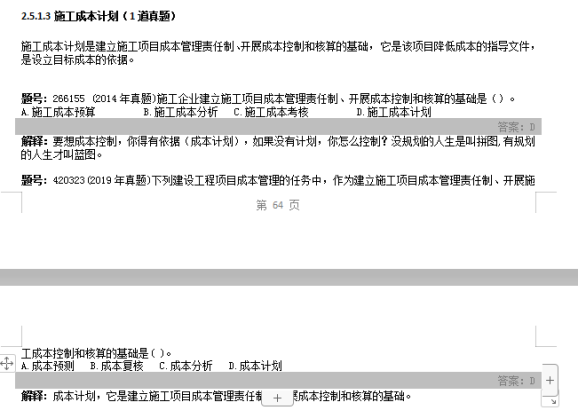

2.5.1.3施工成本计划,考1

题号420323(2019年真题)下列建设工程项目成本管理的任务中,作为建立施工项目成本管理责任制、开展施工成本控制和核算的基础是( )。
A.成本预测   B.成本复核   C.成本分析   D.成本计划

答案:D

解释:成本计划它是建立施工项目成本管理责任制、开展成本控制和核算的基础。

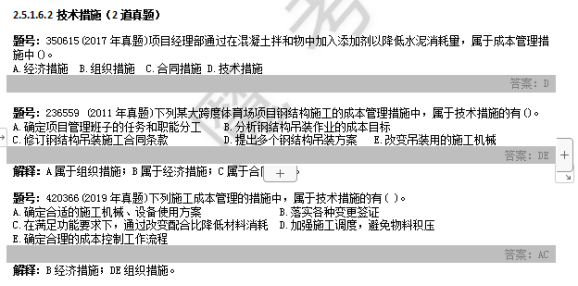

2.5.1.6.2技术措施,考1

题号420366(2019年真题)下列施工成本管理的措施中,属于技术措施的有( )。
A.确定合适的施工机械、设备使用方案              B.落实各种变更签证
C.在满足功能要求下,通过改变配合比降低材料消耗  D.加强施工调度,避免物料积压
E.确定合理的成本控制工作流程

答案:AC

解释B经济措施;DE组织措施。

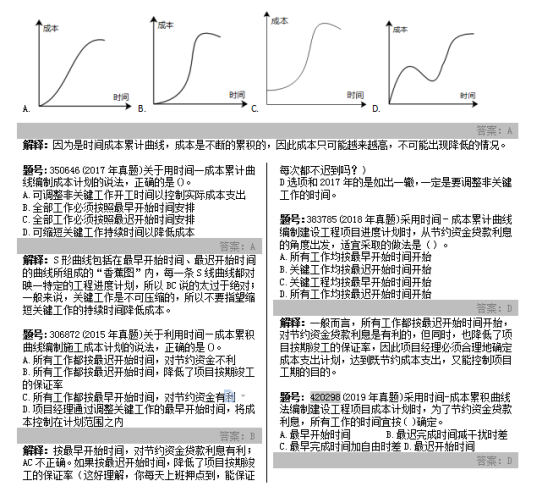

2.6.3.2时间一成本累积曲线,考1

题号420298(2019年真题)采用时间-成本累积曲线法编制建设工程项目成本计划时,为了节约资金贷款利息,所有工作的时间宜按( )确定。
A.最早开始时间       B.最迟完成时间减干扰时差
C.最早完成时间加自由时差D.最迟开始时间

答案:D

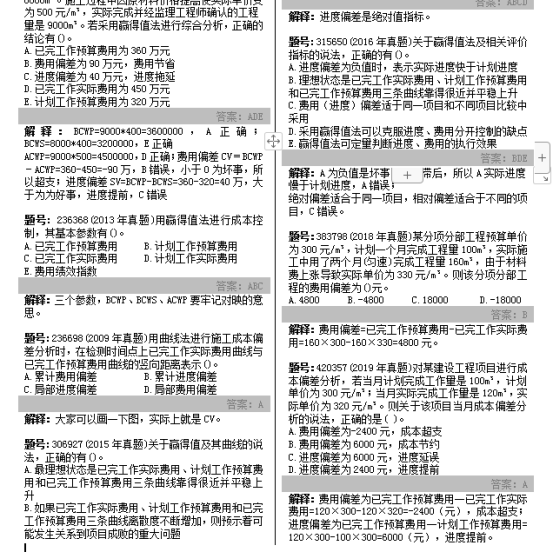

2.6.5.1赢得值法,考1

题号:420357(2019年真题)对某建设工程项目进行成本偏差分析,若当月计划完成工作量是100m³,计划单价为300元/m³;当月实际完成工作量是120m³,实际单价为320元/m³。则关于该项目当月成本偏差分析的说法,正确的是( )。
A.费用偏差为-2400元,成本超支
B.费用偏差为6000元,成本节约
C.进度偏差为6000元,进度延误
D.进度偏差为2400元,进度提前

答案:A

解释:费用偏差为已完工作预算费用一已完工作实际费用=120×300-120×320=-2400(元),成本超支;进度偏差为已完工作预算费用一计划工作预算费用= 120×300-100×300=6000(元),进度提前。

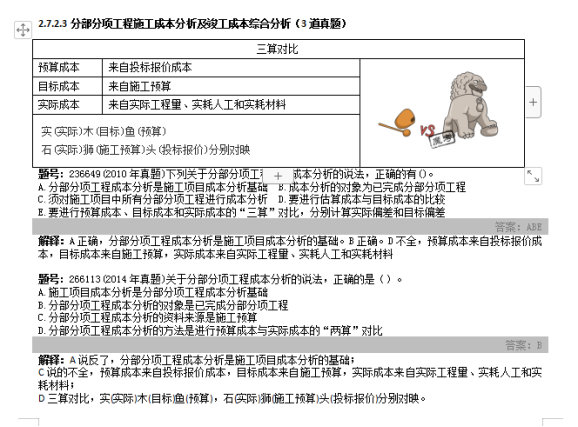

2.7.2.3综合成本综合分析,考2题,其中未涉及到1

题号420382(2019年真题)关于分部分项工程成本分析资料来源的说法,正确的有( )。
A.实际成本来自实际工程量和计划单价的乘积  B.投标报价来自预算成本  C.预算成本来自投标报价
D.成本偏差来自预算成本与目标成本的差额    E.目标成本来自施工预算

答案:CE

解释:分部分项工程成本分析资料来源:预算成本来自投标报价成本,目标成本来自施工预算,实际成本来自施工任务单的实际工程量、实耗人工和限额领料单的实耗材料。

题号420308(2019年真题)关于施工企业年度成本分析的说法,正确的是( )。

A.一般一年结算一次,可将本年度成本转入下一年

B.分析的依据是年度成本报表

C.分析应以本年度开工建设的项目为对象,不含以前年度开工的项目

D.分析应以本年度竣工验收的项目为对象,不含本年度未完工的项目

答案:B

解释:A企业成本要求一年结算一次,不得将本年成本转入下一年度。CD错误,项目成本以项目的寿命周期为结算期,要求从开工到竣工直至保修期结束连续计算,最后结算出总成本及其盈亏。由于项目的施工周期一般较长,除进行月(季)度成本核算和分析外,还要进行年度成本的核算和分析。
