我很想问一下福建人事考试中心,这种题你让二级建造师考生用电脑怎么求解?

我很想问一下福建人事考试中心,这种题你让考生用电脑怎么求解?

1、网络进度计划图要重新绘制

2、要在图上标关键线路,求计算工期


总不能让考生重新用绘图软件绘制一遍吧?

创新是好事,但一定要想好了才能做!


关于福建二级建造师考试的新闻>>

福建2019二级建造师机考一波三折,取消后再重考?机考怎么考,要注意哪些事?

案例11.1.10[2019年二建建筑真题]

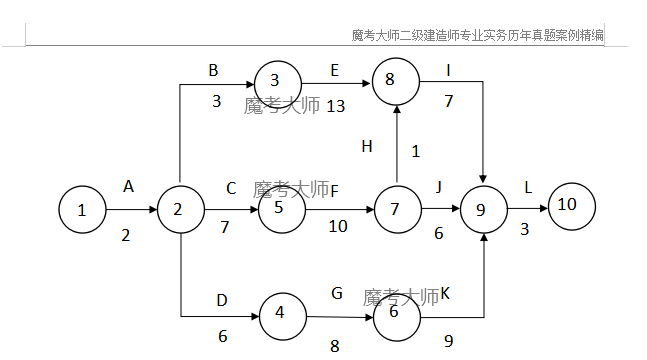

(2019年真题)某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如下图所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。


因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某种特种设备,且需按“B-F-K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。
项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。
项目经理二次审查发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间,优化施工进度安排以节约设备租赁成本。
    问题1:写出网络图的关键线路(用工作表示)和总工期。

答案:总工期是30周,关键线路为工作ACFHIL




问题2:项目技术负责人还应补充哪些施工进度计划的组成内容?

答案:还应补充:工程建设概况,工程施工情况,单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

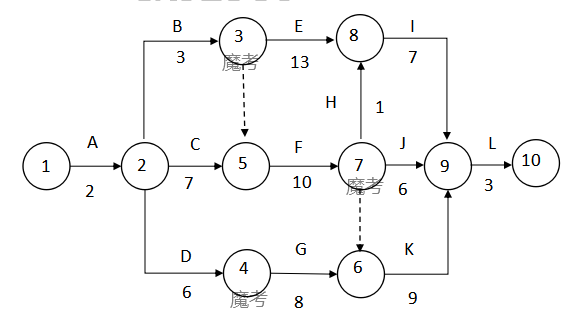

问题3:根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?

答案:新的网络图如下:


其关键线路图如下,总工期是31天:



问题4根据重新绘制的网络图,如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?

答案:如各工序按最早时间考虑,则特种设备在3-5之间会浪费1周,计取租赁费用的时间为:3+4+10+9=26周

优化后特种设备在第6周进场,计取的时长为3+10+9=22周
