【某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合】

    • 某工程项目业主采用工程量清单招标方式确定了承包人,双方签订了工程施工合同,合同工期4个月,开工时间为2011年4月1日。该项目的主要价款信息及合同付款条款如下:(1)承包商各月计划完成的分部分项工程费、措施费见表64。 (2)措施项目费160000元,在开工后的前两个月平均支付。(3)其他项目清单中包括专业工程暂估价和计日工,其中专业工程暂估价为180000元;计日工表中包括数量为100个工13的某工种用工,承包商填报的综合单价(含管理费和利润)为120元/工日。(4)工程预付款为合同价的20%,在开工前支付,在最后两个月平均扣回。(5)工程价款逐月支付,经确认的变更金额、索赔金额、专业工程暂估价、计日工金额等与工程进度款同期支付。(6)业主按承包商每次应结算款项的90%支付。(7)工程竣工验收后结算时,按总造价的5%扣留质量保证金。(8)规费综合费率为3.55%,税金率为3.41%。施工过程中,各月实际完成工程情况如下:(1)各月均按计划完成计划工程量。(2)5月业主确认计日工35个工日,6月业主确认计日工40个工日。(3)6月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为80000元,7月业主确认原专业工程暂估价款的实际发生分部分项工程费合计为70000元。(4)6月由于业主设计变更,新增工程量清单中没有的一部分分项工程,经业主确认的人工费、材料费、机械费之和为100000元,措施费为10000元,参照其他分部分项工程量清单项目确认的管理费费率为10%(以人工费、材料费、机械费之和为计费基础),利润率为7%(以人工费、材料费、机械费、管理费之和为计费基础)。(5)6月因监理工程师要求对已验收合格的某分项工程再次进行质量检验,造成承包商人员窝工费5000元,机械闲置费2000元,该分项工程持续时间延长1天(不影响总工期)。检验表明该分项工程合格。为了提高质量,承包商对尚未施工的后续相关工作调整了模板形式,造成模板费用增加10000元。【问题】1.该工程预付款是多少?2.每月完成的分部分项工程量价款是多少?承包商应得的工程价款是多少?3.若承发包双方如约履行合同,列式计算6月末累计已完成的工程价款和累计已实际支付的工程价款。4.填写承包商2011年6月的“工程款支付申请表”(表6-5)(计算过程与结果均以元为单位,结果取整)


问题1
解:(1)该工程分部分项工程费=550000+750000+900000+600000=2800000(元)
措施费=160000(元)
其他项目费=180000+100×120=192000(元)
合同价=(2800000+160000+192000)×(1+3.55%)×(1+3.41%)=3375195(元)
(2)预付款=3375195×20%=675039(元)
问题2
解:(1)4月完成的分部分项工程量价款=550000×(1+3.55%)×(1+3.41%)=588946(元)
4月承包商应得工程价款=(550000+160000/2)×(1+3.55%)×(1+3.41%)×90%=607150(元)
(2)5月完成的分部分项工程量价款=750000×(1+3.55%)×(1+3.41%)=803108(元)
5月承包商应得工程价款=(750000+160000/2+35×120)×(1+3.55%)×(1+3.41%)×90%=803943(元)
(3)6月完成的分部分项工程量价款=900000×(1+3.55%)×(1+3.41%)=963729(元)
6月承包商应得工程价款:
①发生计日工金额:40×120×(1+3.55%)×(1+3.41%)=5140(元)
②增加变更金额:[100000×(1+10%)×(1+7%)+10000]×(1+3.55%)×(1+3.41%)=136743(元)
③增加索赔金额:(5000+2000)×(1+3.55%)×(1+3.41%)=7496(元)
④专业工程暂估价实际发生额:80000×(1+3.55%)×(1+3.41%)=85665(元)
小计:5140+136743+7496+85665=235044(元)
(963729+235044)×90%-675039/2=741376元
(4)7月完成的分部分项工程量价款=600000×(1+3.55%)×(1+3.41%)=642486(元)
7月承包商应得工程价款=(600000+70000)×(1+3.55%)×(1+3.41%)×90%-675039/2=308179(元)
问题3
解:(1)(550000+750000+900000)+(80000+30000+30000)+35×120+40×120+80000+100000×(1+10%)×(1+7%)+10000+5000+2000]×(1+3.55%)×(1+3.41%)=2745237(元)
(2)675039+607150+803943=2086132(元)

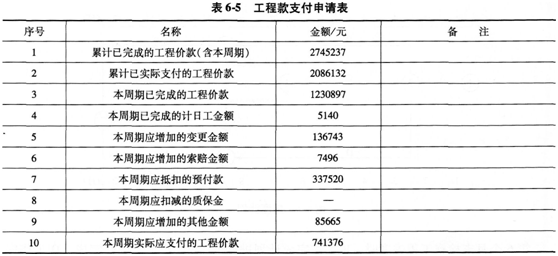

问题4
解:答案见表6.5。

6月末累计已实际支付工程价款,不包括6月应支付价款本身。
表6.5中本周期已完成的工程价款:(900000+30000+40×120+80000+100000×(1+10%)×(1+7%)+10000+5000+2000]×(1+3.55%)×(1+3.41%)=1230897(元),严格按已完成的分部分项价款、措施项目价款、其他项目价款计算。
应增加的其他金额为专业工程暂估价实际发生额:80000×(1+3.55%)×(1+3.41%)=85665(元)
