问题1
解:[(1100×180+1550 ×480+3050×375)×(1+2%)+208600]×(1+3.5%)×(1+3.35%)=(2085750.O0+41715.O0+208600)×1.0696725=2498824.49(元)
问题2
解:(1)(1100×180+1550×480+3050×375)×15%=312862.50(元)
(2)(1100×180+1550 ×480+3050 ×375)×2%×(1+3.5%)×(1+3.35%)×50%×90%=20079.62(元)
问题3

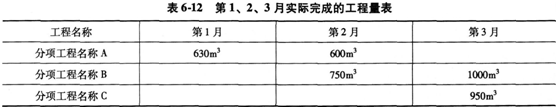

解:(1)1月:(630×180+41715.00×50%)×(1+3.5%)×(1+3.35%)×90%=129250.40(元)
(2)2月:A工程:[(630+600)-(500+600)]/1100=11.82%>10%
应调整单价的量:(630+600)-(500+600)×1.1=20m3
分项工程费:(600-20)×180+20×180×0.95=107820(元)
B工程:750 ×480=360000(元)
小计:(107820+360000)×(1+3.5%)×(1+3.35%)=500414.19(元)
进度款:500414.19 ×90%-312862.50/3=346085.27(元)
问题4
答:(1)对于主要由市场价格浮动导致的价格风险,承发包双方合理分摊。
(2)不可抗力导致的风险,承发包双方各自承担自己的损失。
(3)发包方承担的其他风险包括:基准日后法律、法规、规章或有关政策出台造成的施工风险;设计变更、工程洽商;工程地质原因导致的风险;工程量清单变化,特征描述不清的风险。
(4)承包人承担的其他风险:承包人根据自己技术水平、管理、经营状况能够自主控制的风险;承包人原因导致的施工质量、工期延误风险;承包人施工组织设计不合理的风险。
问题3的2月份计算中,只有超出部分工程量需要调整单价。预付措施项目价款不同于材料预付款,受90%的制约,支取不扣回。
