【(20分)某市政府拟投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关】

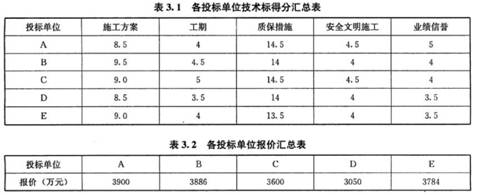

    • (20分)某市政府拟投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建工程外,还有全套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地址勘察资料反映地基条件复杂,地基处理采用钻孔灌注桩。招标单位委托某咨询公司进行全过程投资管理。该项目厂房土建工程有A、B、C、D、E共五家施工单位参加投标,资格预审结果均合格。招标文件要求投标单位将技术标和商务标分别封装。评标原则及方法如下:1. 采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。2. 技术标共40分,其中施工方案10分,工程质量及保证措施15分,工期、业绩信誉、安全文明施工措施分别为5分。3. 商务标共60分。(1)若最低报价低于次低报价15%以上(含15%),最低报价的商务标得分为30分,且不再参加商务标基准价计算;(2)若最高报价高于次高报价15%以上(含15%),最高报价的投标按废标处理;(3)人工、钢材、商品混凝土价格参照当地有关部门发布的工程造价信息,若低于该价格10%以上时,评标委员会应要求该投标单位作必要的澄清;(4)以符合要求的商务报价的算术平均数作为基准价(60分),报价比基准价每下降1%扣1分,最多扣10分,报价比基准价每增加1%扣2分,扣分不保底。各投标单位的技术标得分和商务标报价见表3.1、表3.2。 评标过程中又发生E投标单位不按评标委员会要求进行澄清,说明补正。问题:1. 该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分时应当综合考虑的因素是什么?本项目可如何划分?2. 按照评标办法,计算各投标单位商务标得分。3. 按照评标办法,计算各投标单位综合得分,并把计算结果填入答题纸表3.1中4. 推荐合格的中标候选人,并排序。 (计算结果均保留两位小数)表3.1 综合得分计算表


(20分)
问题1:
①应采取公开招标方式。因为根据有关规定,垃圾焚烧发电站项目是政府投资项目,属于必须公开招标的范围。
②标段划分应综合考虑以下因素:招标项目的专业要求、招标项目的管理要求、对工程投资的影响、工程各项工作的衔接,但不允许将工程肢解成分部分项工程进行招标。
③本项目可划分成:土建工程、垃圾焚烧发电进口设备采购、设备安装工程三个标段招标。
问题2
计算各投标单位商务标得分:
①最低D与次低C报价比:(3600-3050)/3600=15.28%>15%,
最高A与次高B报价比:(3900-3886)/3886=0.36% <15%,
承包商D的报价(3050万元)在计算基准价时不予以考虑,且承包商D商务标得分30分;
②E投标单位不按评委要求进行澄清和说明,按废标处理;
③基准价=(3900+3886+3600)/3=3795.33(万元)
④计算各投标单位商务标得分:

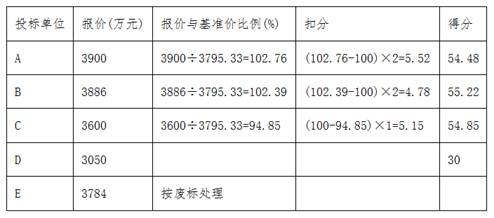

问题3

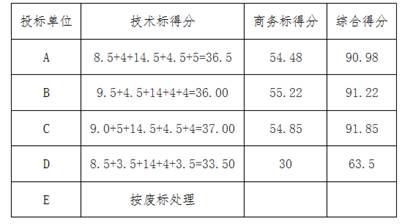

问题4
推荐中标候选人及排序:1、C单位;2、B单位;3、A单位
