【某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签】

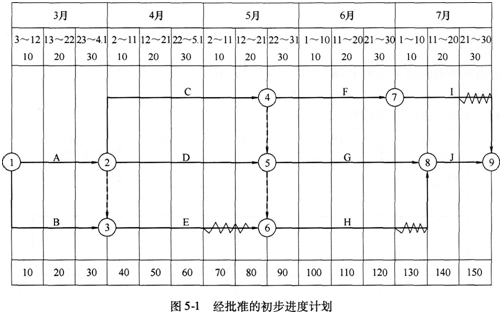

    • 某工程项目,业主通过招标方式确定了承包商,双方采用工程量清单计价方式签订了施工合同。该工程共有10个分项工程,工期150天,施工工期为3月3日至7月30日。合同规定,工期每提前一天,承包商可获得工期奖1.2万元;工期每拖后一天,承包商承担逾期违约金1.5万元。开工前承包商提交并经审批的施工进度计划,如图5—1所示。该工程如期开工后,在施工过程中发生了监理人核准的如下事件:事件1:3月6日,由于业主提供的部分施工场地条件不充分,致使工作B作业时间拖延4天,工人窝工20个工日,施工机械B闲置5天(台班费:800元/台班)。事件2:4月25—26日,当地供电中断,导致工作C停工2天,工人窝工40个工日,施工机械C闲置2天(台班费1000元/台班);工作D没有停工,但因停电改用手动机具替代原配动力机械D使功效降低,导致作业时间拖延1天,增加用工18个工作日,原配动力机械D闲置2天(台班费:800元/台班),增加手动机具使用2天(台班费:500元/台班)。事件3:按合同规定由业主负责采购且应于5月22日到场的材料,直到5月26日清晨才到场;5月24 日发生了脚手架倾倒事故,因处理停工待料状态,承包商未及时重新搭设;5月26 日上午承包商安排10名架子工重新搭设脚手架;5月27日恢复正常作业。因此导致工作F持续停工5天,该工作班组20名工人持续窝工5天,施工机械F闲置5天(台班费:1200元/台班)。截至5月末,其他工程内容的作业持续时间和费用均与原计划相符。承包商分别于5月5 日(针对事件1、2)和6月10日(针对事件3)向监理人提出索赔。机械台班均按每天一个台班计。【问题】1.分别指出承包商针对三个事件提出的工期和费用索赔是否合理,并说明理由。2.对于能被受理的工期索赔事件,分别说明每项事件应被批准的工期索赔为多少天,如果该工程最终按原计划工期(150天)完成,承包商是可获得提前工期奖还是需承担逾期违约金?相应的数额为多少?3.该工程架子工Et工资为180元/工日,其他工种工人日工资为150元/工日,人工窝工补偿标准为13工资的50%;机械闲置补偿标准为台班费的60%;管理费和利润的计算费率为人材机费用之和的10%,规费和税金的计算费率为人材机费用、管理费与利润之和的9%,计算应被批准的费用索赔为多少元?4.按初始安排的施工进度计划(见图5.1),如果该工程进行到第6月末时检查进度情况为:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;在图5-1中绘制实际进度前锋线,分析这三项工作进度有无偏差,并说明对工期的影响。


问题1:
答:事件1:费用、工期索赔均不合理。理由:因为3月6日发生的事件,5月5日才提出索赔,已经超过了索赔的期限28天。
事件2:工期索赔和费用索赔均合理。理由:全场停电累计超过8小时是业主应承担的责任,C、D工作属于关键工作,该事件导致了承包商有工期损失和费用损失,且在规定期限28天内提出索赔。
事件3:(1)5.22~5.25日的费用索赔合理。5.22~5.25日是业主采购材料未按时入场导致的延误,业主应当承担风险,并导致承包商费用损失,且在规定期限28天内提出索赔。
(2)5.22~5.25日的工期索赔不合理。由于F工作的延误未超过总时差,没有工期损失。
(3)5.26日的工期和费用索赔均不合理。5.26日的停工,是由于承包商未及时进行脚手架的搭设导致的,应由承包商自己承担由此造成的工期和费用的损失。
问题2
解:(1)事件2可索赔工期2天,因为C、D工作属于关键工作,且C、D属于平行工作。
(2)实际合同工期:150+2=152天。实际工期150天。应当获得2天的工期提前奖。
(3)工期提前奖总计2×1.2=2.4(万元)。
问题3
解:对于事件2:C工作费用索赔:(40×150×50%+2×1000×60%)×(1+9%)=4578.00(元);
D工作费用索赔:(18×150+2×500)×(1+10%)×(1+9%)+(2×800×60%)×(1+9%)=5482.70(元);
对于事件3:索赔费用:(4×20×150 × 50%+4×1200 × 60%)×(1+9%)=9679.20(元);
故被批准的索赔费用为4578+5482.7+9679.20=19739.90(元);
问题4

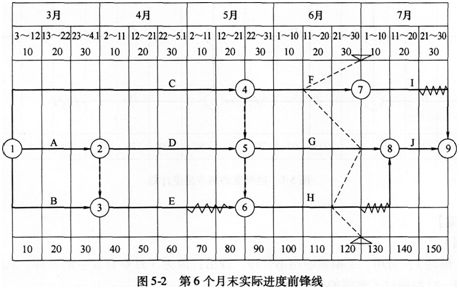

解:实际进度前锋线如图5-2所示。

F工作:实际进度比计划进度延迟20天,其有10天总时差,工期延期10天。
G工作:实际进度与计划进度同步,不影响工期,无进度偏差。
H工作:实际进度比计划进度延迟10天,其有10天总时差,不影响工期。
承包商索赔成立的三个前提条件:(1)索赔的事件是非承包人的原因造成的,故应由对方承担责任;(2)造成的结果要有工期或费用的损失;(3)承包人在规定的期限按程序提出索赔。如果能索赔必须三个条件同时具备,如果不能索赔只需有一个条件不满足即可。工期损失的判定,要看其是否超过了总时差,超过总时差就赔,没有超过就不赔。求任意工作的总时差的步骤:①经过该工作;②到达关键节点;③各线路波形线相加之和的最小值。
关于费用索赔,窝工费按惯例不计算管理费和利润。
在绘制实际进度前锋线,分析进度有无偏差时要进行三个层面的分析:
(1)实际进度与计划进度分析:前锋线与工作线的交点落在检查线左侧表明实际进度滞后,滞后的时长为两点之差;前锋线与工作线交点落在检查线上,实际进度与计划进度一致;前锋线与工作线的交点落在检查线右侧表明实际进度提前,提前的时长为两点之差。
(2)如果实际进度滞后需要进一步分析对紧后工作的影响,那就要看本工作与紧后工作的时间间隔,如果滞后时长小于或等于与某项工作的时间间隔,不影响该紧后工作的最早开始;如果滞后时长大于与某项工作的时间间隔,则影响该紧后工作的最早开始时间。
(3)如果进度滞后时长超过了与紧后工作时间间隔最小值,要进一步分析对总工期的影响,就要先求出本工作的总时差。如果滞后时长小于或等于本工作总时差,不影响该总工期;如果滞后时长大于该工作总时差,则总工期将被延误。
