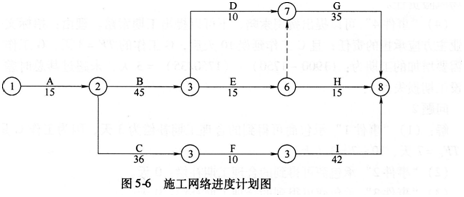

【某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 505002】

    • 某政府投资建设工程项目,采用《建设工程工程量清单计价规范》(GB 505002013)计价方式招标,发包方与承包方签订了施工合同。施工合同约定如下:(1)合同工期为110天,工期每提前(或拖延)1天,奖励(或罚款)均为3000元/天(已含税金)。(2)各项工作实际工程量在清单工程量变化幅度±10%以外的,双方可协商调整综合单价;在变化幅度±10%以内的,综合单价不予调整。(3)规费综合费率3.55%,税金率3.41%。(4)发包方原因造成机械闲置,其机械闲置补偿单价为机械台班单价的50%,人员窝工补偿单价为50元/工日。工程项目开工前,承包人编制并经发包人批准的网络计划图如图5-6所示。 根据施工方案及施工进度计划,工作B和I需要使用同一台施工机械,只能顺序施工,不能同时进行,该机械台班单价为1000元/台班。该工程项目按合同约定正常开工,施工过程中发生如下事件:事件1:C工作施工中,业主要求调整设计方案,使C工作的持续时间延长10天,造成承包方人员窝工50个工日。事件2:I工作施工开始前,承包方为了获得工期提前奖励,拟定了I工作持续时间缩短2天作业时间的技术组织措施方案,发包方批准了该调整方案,为了保证质量,1工作时间在压缩2天后不能再压缩。该项技术组织措施产生费用为3500元。事件3:H工作施工过程中,因劳动力供应不足,使该工作拖延了5天。承包方强调劳动力供应不足是因为天气过于炎热所致。事件4:招标文件中G工作的清单工程量为1750m3(综合单价为300元/m3),与施工图纸不符,实际工程量为1900m3,经承发包双方商定,在G工作工程量增加但不影响因事件1~3而调整的项目总工期的前提下,每完成1m3增加的赶工工程量按综合单价60元计算赶工费(不考虑其他措施费)。上述事件发生后,承包方均及时向发包方提出了索赔,并得到了相应的处理。【问题】1.承包方是否可以分别就事件1~4提出工期和费用索赔?说明理由。2.事件1~4发生后,承包方可得到的合理工期补偿为多少天?该项目的实际工期是多少天?3.事件1~4发生后,承包方可得到总的费用追加额是多少?(计算过程和结果均以元为单位,结果取整)


问题1
答:(1)“事件1”可以提出工期和费用索赔。理由:设计方案调整是业主方应承担的责任,且C工作的TF=7天,延误10天超出其总时差,有工期和费用损失。
(2)“事件2”不可以提出工期和费用索赔。理由:赶工是为了获得工期提前奖励,是承包方自身的责任。
(3)“事件3”不可以提出工期和费用索赔。理由:劳动力供应不足是承包方应承担的市场风险责任。
(4)“事件4”可以提出费用索赔,不可以提出工期索赔。理由:招标文件与图样不符是业主方应承担的责任;且C工作延误10天后,G工作的TF=3天,G工作增加工程量对应需要增加的工期为:(1900-1750)/(1750/35)=3天,未超过其总时差,有费用损失但没工期损失。
问题2
解:(1)“事件1”承包商可得到的合理工期补偿为3天,因为工作C是非关键工作,且TFr=7天,10-7=3(天)。
(2)“事件2”承包商可得到的合理工期补偿:0天。
(3)“事件3”承包商可得到的合理工期补偿:0天。
(4)“事件4”承包商可得到的合理工期补偿:0天。
承包商可得到的合理工期补偿为:3+0+0+0=3天,该项目的实际工期是110+3-2=111(天)。
问题3
解:(1)“事件1”中承包商可得到的费用为:工作C的人员窝工费:(50×50)×(1+3.55%)×(1+3.41%)=2677(元);
工作1的机械闲置补偿费:(1000×50%×10)×(1+3.55%)×(1+3.41%)=5354(元);
总补偿费用为:2677+5354=8031(元)。
(2)“事件2”承包商可得到的费用为:0元。
(3)“事件3”承包商可得到的费用为:0元。
(4)“事件4”承包商可得到的费用为:
因事件1和事件2影响后,G工作的总时差为1天。
工作G增加工程量:1900-1750=150(m3),其中1750/35=50m3(工期一天)无须赶工,100m3需要赶工,所以工作G的费用索赔额为:(150×300+100×60)×(1+3.55%)×(1+3.41%)=54611(元);
工期提前奖为:3000×2=6000(元)。
(5)承包商可得到总的费用追加额是:8031+54611+6000=68642(元)。
若计算多个事件影响后某项目的实际工期,将每个工作的实际持续时间重新标注在网络计划中进行重新计算是一种原始而准确的做法。
工作B和I需要使用同一台施工机械,只能顺序施工,实际需要在初步进度计划中增加约束条件,即需要从B工作的结束节点拉一条虚箭线指向I工作的起点节点形成实际的网络计划,然后再计算计划工期和相关时间参数,并分析机械窝工费。
应注意各事件的发生是否与其他事件发生有联系、关联,注意审题。
索赔的计算一般隐藏着机械窝工,本题中的I工作的机械窝工是因为C工作延误而造成的,容易漏算,需要特别注意。

相关文章
