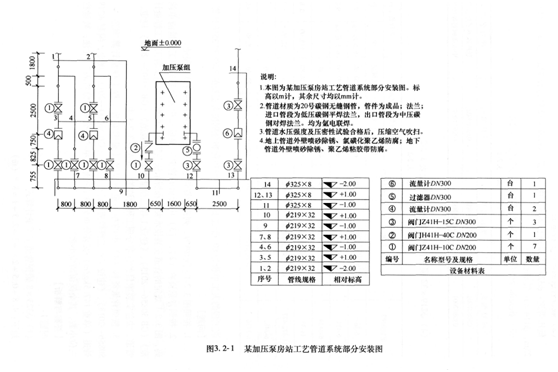

【(1)图3.2-1为某加压泵房工艺管道系统安装的截取图。 (2)假设管道的清单工】

    • (1)图3.2-1为某加压泵房工艺管道系统安装的截取图。 (2)假设管道的清单工程量如下:低压管道:+325×8管道长21m。中压管道:φ219×32管道长32m,φ168×24管道长23m,φ114×16管道长7m。(3)相关部分分项工程量清单同意项目编码见表3.2-1。表3.2-1 项目编码 项目名称 项目编码 项目名称 030801001 低压碳钢管 030810002 低压碳钢平焊法兰 030802001 中压碳钢管 030811002 中压碳钢对焊法兰 (4)+219×32碳钢管管道的相关定额见表3.2-2。表3.2-2 安装基价/元 未计价主材 定额编码 项目名称 计量单位 人工费 材料费 机械费 单价 耗量 6-36 低压管道电弧焊安装 10m 672.80 80.00 267.00 6.5元/kg 9.38m 6_411 中压管道氩电联焊安装 10m 699.20 80.00 277.00 6.5元/kg 9.38m 6-2429 中低压管道水压试验 100m 448.00 81.30 21.00 11—33 管道喷砂除锈 100m2 164.80 30.60 236.80 115.00 0.83m3 11.472477 氯碘化聚乙烯防腐 10m2 309.4 39.00 112 22.00 7.75kg 6.2483 管道空气吹扫 100m 169.60 120.00 28.00 6.2476 管道水冲洗 100m 272.00 102.50 22.00 5.50 43.70 该工程的人工单价为80元/工日,管理费和利润分别按人工费的83%和35%计算。【问题】1.按照图3.2-1所示内容,列式计算管道、管件安装项目的清单工程量。2.按照背景资料(2)、(3)中给出的管道工程量和相关分部分项工程量清单统一编码,图3.2-1规定的管道安装技术要求和所示法兰算量,根据《通用安装工程工程量计算规范》(GB 508562013)、《建设工程工程量清单计价规范》(GB 505002013)规定,编制管道、法兰安装项目的分布分项工程量清单,填入表3.2-3中。3.按照背景资料(4)中的相关定额根据《通用安装工程工程量计算规范》(GB508562013)、《建设工程工程量清单计价规范》(GB 505002013)规定,编制+219×32管道(单重147.5kg/m)安装分布分项工程量清单“综合单价分析表”。(注:数量栏保留三位小数,其余保留两位小数)


问题1:
(1)φ325×8碳钢管道工程量计算式:
地下:1.8+0.5+2.0+1+2.5+1=8.8(m)
地上:1+2.5+0.75+0.825+0.755+1+1+0.755+0.825+0.75+0.65=10.81(m)
合计:8.8+10.81=19.61(m)
(2)qb219×32碳钢管道工程量计算式:
地下:(1.8+0.5+1+1)×2+(0.8+0.5+2.5+0.75+1)×2+0.8×3+1.8+1×5=28.9(m)
地上:(1+2.5+0.75+0.825+0.755+1)×2+(1+0.825+0.755+1)×2+1+0.755+0.825+0.75+0.65=24.8(m)
合计:28.9+24.8=53.7(m)
(3)管件工程量计算式:
DN300弯头:2+2+2+1=7(个)
DN200弯头:(2+2)×2+(1+2)×2+1×4+1+2+1=22(个)
三通:1×2+1×3=5(个)
问题2:
具体计算结果见表3.2-3。
表3.2-3分部分项工程和单价措施项目清单与计价表
工程名称:某泵房标段:工艺管道系统安装

序号



项目编号



项目名称



项目特征描述



计量

单位

工程

 金额/元

综合单价



合价



其中暂估价



1





 030801001001





低压碳钢管



φ325×8、20号碳钢、氩电联焊、水



压试验、空气吹扫



m





21







2



030802001001



中压碳钢管



φ219×32、20号碳钢、氩电联焊、水压试验、空气吹扫



m





32





3



030802001002





中压碳钢管



φ168×24、20号碳钢、氩电联焊、水压试验、空气吹扫



m





23





4



030802001003





中压碳钢管



φ114×16、20号碳钢、氩电联焊、水压试验、空气吹扫





7



5

030810002001

低压焊接法兰

DN300,1.6MPa碳钢平焊

5

6

 030810002002

低压焊接法兰

DN300,1.6MPa碳钢平焊

1

7

 030811002001

中压焊接法兰

DN200,4.0MPa碳钢平焊

10

8

 030811002002

中压焊接法兰

DN200,4.0MPa碳钢平焊

1

本页小计



合计

问题3:
具体计算结果见表3.2-4。
表3.2_4综合单价分析表
工程名称:某泵房标段:工业管道系统安装
项目编码

 030802001001
 项目名称
 φ19×32中压管道
计量单位
  工程量
        32
清单综合单价组成明细

定额编号





定额名称



定额

单位





数量







人工费



材料费



机械使用费

管理费和利润

人工费



材料费



机械使用费

管理费

和利润



6—411



中压管道氩电连焊安装



10m





0.1





 699.2





80





277





 825.06





 69.92





8





27.7





82.51





6.2429



中压管道水压试验



100111





0.01





448





81.3





21



528.64





4.48





0.81





0.21





5.29



6-2483

管道空气吹扫

100m

0.01

169.6

120

28

200.13

1.7

1.2

0.28

2

人工单价

76.1

10.01

28.19

89.8

80元/工日

未计价材料费

899.31

清单项目综合单价

1103.41



主要材料费名称规格、型号

单位

数量

单价

合计

暂估单价/元

暂估合价/元

材料

φ19×32钢管

kg

138.355

6.5

 899.31





费明

或:φ219×32钢管



0.938

 958.75

 899.31





其他材料费









材料费小计



899.31





【解析】
本案例主要考察以下三个方面的知识点,复习时应对照练习,做到有的放矢。
1.管道工程量计算规则。要认真学习2013版清单《通用安装工程工程量计算规范》(GB 508562013),历年考题基本都会在第一部分考察管道工程量的计算。
2.工程量清单编制。
同样要认真学习2013版清单《通用安装工程工程量计算规范》(GB 508562013),清单编制也是历年考查的重点,也是得分点,项目编码和项目特征是编制的重点。
3.综合单价分析
每年必考项目之一,尤其要注意填写材料费明细时,其他材料费栏和材料费小计栏不要填错。
