【某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图样及技术参数如图】

    • 某大型公共建筑施工土方开挖、基坑支护、止水帷幕的工程图样及技术参数如图3.1-1一图3.1-3所示。护坡桩施工方案采用泥浆护壁成孔混凝土灌注桩,其相关项目定额预算单价见.表3.1.1。 说明:(1)本图样采用相对坐标系,±0.00m以实际地面高程49.25m为准,自然地面标高为-0.79m。基坑支护采用砌筑挡墙+护坡桩+预应力锚索。(2)图1-1、2-2剖面基底-15.10m,基坑支护深度14.31m。(3)1-1剖面护坡桩直径800ram,间距1.50m,共计194根。2-2剖面护坡桩直径800mm,间距1.50m,共计156根。(4)基坑采用旋喷桩止水帷幕。旋喷桩直径800ram,间距1.5m,与护坡桩间隔布置,旋喷桩桩顶标高-7.29m,共计350根。(5)护坡桩桩顶设置800×600连梁,1-1、2-2剖面连梁以上2000mm为370mm厚挡土墙。(6)护坡桩、连梁以及压顶梁的混凝土强度设计等级采用C25。(7)图中标注尺寸以mm计,标高以m计。 【问题】1.根据工程图样及技术参数,按《房屋建筑与装饰工程工程量计算规范》(GB 50854—2013)的计算规则,在答题纸表3.1.2“工程量计算表”中,列式计算混凝土灌注护坡桩、护坡桩钢筋笼、旋喷桩止水帷幕及长锚索四项分部分项工程的工程量。护坡桩钢筋含量为93.42/m3。2.混凝土灌注护坡桩在《房屋建筑与装饰工程工程量计算规范》(GB 508542013)中的清单编码为010302001,根据给定数据,列式计算综合单价,填入答题纸表3.1.3中,管理费以及人、材、机费用合计为基数按9%计算,利润以人、材、机和管理费用合计为基数按7%计算。3.根据问题1、2的结果,按《建设工程工程量清单计价规范》(GB 505002013)的要求,在答题纸中编制表3.1-4。(答题纸中已含部分清单项目,仅对空缺部分填写)4.利用以下相关数据,在答题纸中编制表3.1-5,已知相关数据如下:①分部分项工程费用为16000000.00元;②单价措施费用为440000.00元,安全文明施工费为分部分项工程费的3.82%;③规费为分部分项工程费、措施项目费及其他项目费合计的3.16%;④税金利率为3.48%。注:计算结果保留两位小数。


问题1:

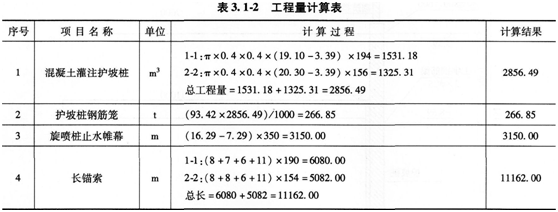

具体计算过程见表3.1-2。

问题2:

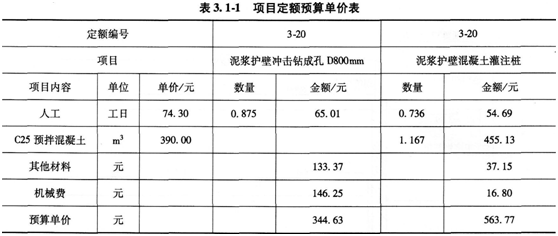

综合单价中管理费和利润的计算:
(65.01+133.37+146.25)×9%+(65.01+133.37+146.25)×(1+9%)× 7%+(54.69+492.28+16.8)×9%+(54.69+492.28+16.8)×(1+9%)×7%=151.06(元)其他材料费=625.65-1.167×390=170.52(元)
综合单价的具体计算情况见表3.1-3。

问题3:
编制分部分项工程和单价措施项目清单与计价表,计算见表3.1-4。

问题4:

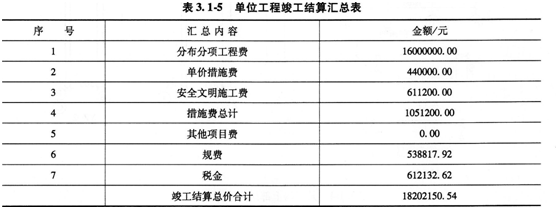

编制单位工程竣工结算汇总见表3.1-5。


相关文章
