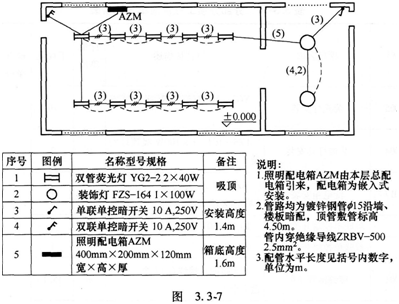

【表3.3.18中数据为计算该照明工程的相关定额,图3.3-7为该照明工程的电路】

    • 表3.3.18中数据为计算该照明工程的相关定额,图3.3-7为该照明工程的电路图。表3.3.18相关定额 序号 项目名称 计量单位 安装费/元 人工费 主材 材料费 机械使用费 单价 损耗率 1 镀锌钢管φ15暗配 100m 344.18 64.22 4.10元/m 3% 2 暗装接线盒 10个 18.48 9.76 1.80元/个 2% 3 暗装开关盒 10个 19.72 4.52 1.50元/个 2% 人工单价为41.80元/工日,管理费和利润分别按人工费的30%和10%计。【问题】1.根据图3.3-7所示内容和《建设工程工程量清单计价规范》的相关规定计算工程量,将管线工程量计算式填入答题纸上指定的位置,并根据表3.3-19给定的统一项目编码编制分部分项工程量清单及计价表(不计算计价部分),填入“分部分项工程量清单与计价表”(表3.3-19)中。 2.假设镀锌钢管φ5暗配的清单工程量为50m,其余条件不变,依据上述相关定额计算分析镀锌钢管西5暗配项目的综合单价,并填人答题纸表“工程量清单综合单价分析表”中。(金额保留两位小数,其余保留三位小数。)

问题1:
1.镀锌钢管A15工程量计算:
(4.5-1.6-0.2)+(4.5-1.4)+3 ×8+5+4.2+3+(4.5-1.4)=45.1(m)
阻燃绝缘导线ZEBV500、2.5 mm2的工程量计算:
{2.7 ×2+(4.5-1.4)×2+3 ×4×3+3×4×2+5×2+4.2 ×2+[3+(4.5-1.4)]×2}=102.2(m)

分部分项工程量清单与计价表见表3.3.20。

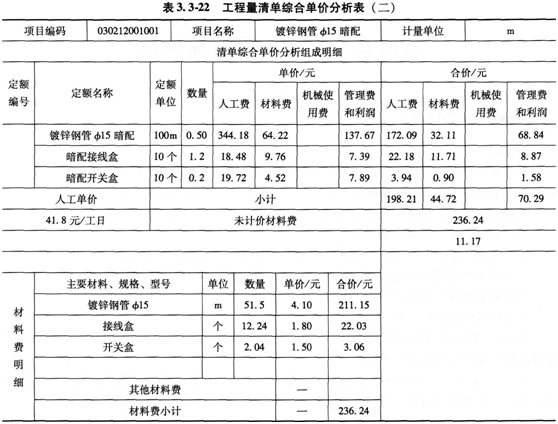

问题2:

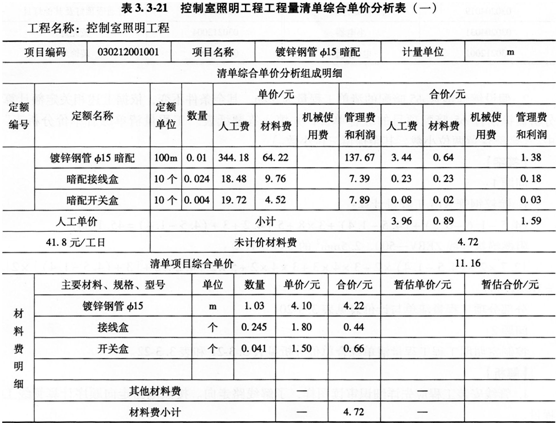

控制室照明工程工程量清单综合单价分析见表3.3-21和表3.3-22。
【解析】
1.管线安装工程应先详细识审读图样,了解线路走向。按照电路走向顺序计算管线工程量。

2.照明工程的安装需计算两部分工程量,即:穿线管工程量及管内所穿电线的工程量。
3.首先计算穿线管的工程量,穿线管工程量按照该工程施工工艺要求,按图示尺寸以m计算。(在计算电力设备管线工程量时要注意识读系统图,明确该工程是否存在共管敷设。)
4.管内所穿电线工程计算方法为线管长度加设备安装预留长度以延长m计算。
5.要认真学习2013版清单《通用安装工程工程量计算规范》(GB 508562013),历年考题基本都会在第一部分考查配管配线工程量的计算。清单编制是历年考察的重点,也是得分点,项目编码和项目特征是编制的重点。
