【某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长】

      某隧洞工程,施工单位与项目业主签订了120000万元的施工总承包合同,合同约定:每延长(或缩短)1天工期,处罚(或奖励)金额3万元。

      施工过程中发生了以下事件:

      事件1:施工前,施工单位拟定了三种隧洞开挖施工方案,并测算了各方案的施工成本,见表2.1。

      表2.1 各施工方案施工成本 单位:万元

    施工方案 施工准备工作成本 不同地质条件下的施工成本
        地质较好 地质不好
    先拱后墙法 4300 101000 102000
    台阶法 4500 99000 106000
    全断面法 6800 93000 /

      当采用全断面法施工时,在地质条件不好的情况下,须改用其他施工方法,如果改用先拱后墙法施工,需再投入3300万元的施工准备工作成本;如果改用台阶法施工,需再投入1100万元的施工准备工作成本。

      根据对地质勘探资料的分析评估,地质情况较好的可能性为0.6。

      事件2:实际开工前发现地质情况不好,经综合考虑施工方案采用台阶法,造价工程师测算了按计划工期施工的施工成本;间接成本为2万元/天;直接成本每压缩工期5天增加30万元,每延长工期5天减少20万元。

      问题:

      1.绘制事件1中施工单位施工方案的决策树。

      2.列式计算事件1中施工方案选择的决策过程,并按成本最低原则确定最佳施工方案。

      3.事件2中,从经济的角度考虑,施工单位应压缩工期,延长工期还是按计划工期施工?说明理由。

      4.事件2中,施工单位按计划工期施工的产值利润率为多少万元?若施工单位希望实现10%的产值利润率,应降低成本多少万元?

点击立即获取 2016年造价工程师案例分析真题及解析完整资料

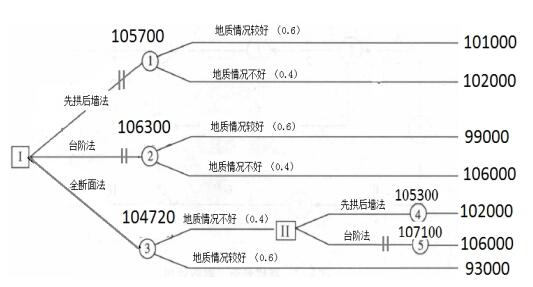

  问题1:



  问题2:

  机会点4成本期望值=102000+3300=105300万元

  机会点5成本期望值=106000+1100=107100万元

  由于机会点5的成本期望值大于机会点4的成本期望值,所以应当优选机会点4的方案。

  机会点1 总成本期望值=101000x0.6+102000 x0.4+4300=105700万元

  机会点2总成本期望值=99000 x0.6+ 106000 x0.4+4500=106300万元

  机会点3总成本期望值=93000x0.6+105300x0.4+6800=104720万元

  由于机会点3的成本期望值小于机会点1和机会点2的成本期望值,所以应当优选机会点3的方案。

  问题3:

  压缩工期一天增加费用=30/5-2-3=1万元

  延长工期一天增加费用=2+3-20/5=1万元

  由于延长工期和压缩工期一天均增加费用,所以应当选择按计划方案施工。

  问题4:

  合同额=120000万元

  地质情况不好情况下采用台阶法施工成本=4500+106000=110500万元

  产值利润率=(120000-110500) /120000=7.92%

  若施工单位希望实现10%的产值利润率,设降低成本X万元,则:

  (120000-110500+X) /120000=10%

  求解得X=2500,故应降低成本2500万元

  (知识点来源:案例教材第二章案例12,P72-74)
