【某城市生活垃圾焚烧发电厂钢筋混凝土多管式(钢管内)80米高烟囱基础,如图6.1“钢内】

    【2018真题】

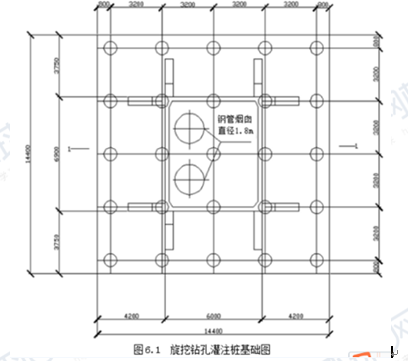

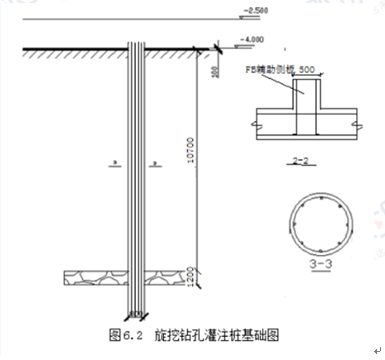

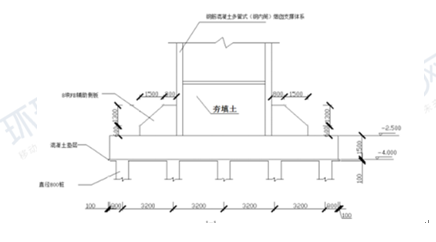

    某城市生活垃圾焚烧发电厂钢筋混凝土多管式(钢管内)80米高烟囱基础,如图6.1“钢内筒烟囱基础平面布置图”、图6.2“旋挖钻孔灌注桩基础图”所示。已建成类似工程钢筋用量参考指标见表6.1“单位钢筋混凝土钢筋参考用量表”





    表6.1单位钢筋混凝土钢筋参考用量表
    序号 钢筋混凝土项目名称 参考钢筋含量(kg/m³) 备注
    1 钻孔灌注桩 49.28
    2 筏板基础 63.50
    3 FB辅助侧板 82.66
    问题:
    1.根据该多管式(钢管内)烟囱基础施工图纸、技术参数及参考资料,及答题卡表6.1给定的信息,按《房屋建筑与装饰工程工程量计算规范》(GB50584-2013)的计算规则,在答题卡表6.1“工程量计算表”中,列式计算该烟囱基础分部分项工程量。(筏板上8块FB辅助侧板的斜面在混凝土浇捣时必须安装模板)。
    序号 项目名称 单位 计算过程 工程量
    1 C30混凝土旋挖钻孔灌注桩
    2 C15混凝土筏板基础垫层
    3 C30混凝土筏板基础
    4 C30混凝土FB辅助侧板
    5 灌注桩钢筋笼 t
    6 筏板基础钢筋 t
    7 FB辅助侧板钢筋 t
    8 混凝土垫层模板
    9 筏板基础模板
    10 FB辅助侧板钢筋
    2.根据问题1的计算结果,及答题卡表6.2中给定的信息,按照《建设工程工程量清单计价规范》(GB50584-2013)的要求,在答题卡表6.2“分部分项工程和单价措施项目清单与计价表”中,编制该烟囱钢筋混凝土基础分部分项工程和单价措施项目清单与计价表。
    序号 项目名称 项目特征 计量单位 工程量 金额(元)
    综合单价 合价
    1 C30混凝土旋挖钻孔灌注桩 C30,成孔、混凝土浇筑   1120.00
    2 C15混凝土筏板基础垫层 C15,混凝土浇筑   490.00
    3 C30混凝土筏板基础 C30,混凝土浇筑   680.00
    4 C30混凝土FB辅助侧板 C30,混凝土浇筑   695.00
    5 灌注桩钢筋笼 HRB400 t   5800.00
    6 筏板基础钢筋 HRB400 t   5750.00
    7 FB辅助侧板钢筋 HRB400 t   5750.00
      小计
    8 混凝土垫层模板 垫层模板   28.00
    9 筏板基础模板 筏板模板   49.00
    10 FB辅助侧板钢筋 FB辅助侧板模板   44.00
    11 基础满堂脚手架 钢管 t 256.00 73.00
    12 大型机械进出场及安拆   台次 1.00 28000.00
      小计
      分部分项工程及单价措施项目合计
    3.假定该整体烟囱分部分项工程费为2000000.00元;单价措施项目费150000.00元,总价措施项目仅考虑安全文明施工费,安全文明施工费按分部分项工程费的3.5%计取;其他项目考虑基础基坑开挖的土方、护坡、降水专业工程暂估价为110000.00元(另计5%总承包服务费);人工费占比分别为分部分项工程费的8%、措施项目费的15%;规费按照人工费的21%计取,增值税税率按10%计取。按《建设工程工程量清单计价规范》(GB50584-2013)的要求,在答题卡中列示计算安全文明施工费、措施项目费、人工费、总承包服务费、规费、增值税;并在答题卡表6.3“单位工程最高投标限价汇总表”中编制该钢筋混凝土多管式(钢内筒)烟囱单位工程最高投标限价。
    (1)安全文明施工费
    (2)措施项目费
    (3)人工费
    (4)总承包服务费
    (5)规费
    (6)增值税
    表6.3  单位工程最高投标限价汇总表
    序号 汇总内容 金额(元) 其中暂估价(元)
    1 分部分项工程
    2 措施项目
    2.1 其中:安全文明施工费
    3 其他项目费
    3.1 其中:专业工程暂估价
    3.2 其中:总承包服务费
    4 规费(人工费21%)
    5 增值税10%
    最高总价合计=1+2+3+4+5
    (上述问题中提及的各项费用均不包含增值税可抵扣进项税额。所有计算结果均保留两位小数)


【参考答案】
问题1:
序号 项目名称 单位 计算过程 工程量
1 C30混凝土旋挖钻孔灌注桩 m3 3.14×(0.8/2)2×12×25=150.72 150.72
2 C15混凝土筏板基础垫层 m3 (14.4+0.1×2)×(14.4+0.1×2)×0.1=21.32 21.32
3 C30混凝土筏板基础 m3 14.4×14.4×1.5=311.04 311.04
4 C30混凝土FB辅助侧板 m3 [(0.6+0.6+1.3)×1.5/2+(0.6+1.3)×0.8]×0.5×8=13.58 13.58
5 灌注桩钢筋笼 t 150.72×49.28/1000=7.43 7.43
6 筏板基础钢筋 t 311.04×63.50/1000=19.75 19.75
7 FB辅助侧板钢筋 t 13.58×82.66/1000=1.12 1.12
8 混凝土垫层模板 m2 (14.4+0.1×2)×4×0.1=5.84 5.84
9 筏板基础模板 m2 14.4×4×1.5=86.40 86.40
10 FB辅助侧板模板 m2 {[(0.6+0.6+1.3)×1.5/2+(0.6+1.3)×0.8]×2+0.5×0.6+(1.32+1.520.5×0.5}×8=64.66 64.66
问题2:
序号 项目名称 项目特征 计量单位 工程量 金额(元)
综合单价 合价
1 C30混凝土旋挖钻孔灌注桩 C30,成孔、混凝土浇筑 m3 150.72 1120.00 168806.40
2 C15混凝土筏板基础垫层 C15,混凝土浇筑 m3 21.32 490.00 10446.80
3 C30混凝土筏板基础 C30,混凝土浇筑 m3 311.04 680.00 211507.20
4 C30混凝土FB辅助侧板 C30,混凝土浇筑 m3 13.58 695.00 9438.10
5 灌注桩钢筋笼 HRB400 t 7.43 5800.00 43094.00
6 筏板基础钢筋 HRB400 t 19.75 5750.00 113562.50
7 FB辅助侧板钢筋 HRB400 t 1.12 5750.00 6440.00
小计   563295.00
8 混凝土垫层模板 垫层模板 m2 5.84 28.00 163.52
9 筏板基础模板 筏板模板 m2 86.40 19.00 4233.60
10 FB辅助侧板模板 FB辅助侧板模板 m2 64.66 44.00 2845.04
11 基础满堂脚手架 钢管 m2 256.00 73.00 18688.00
12 大型机械进出场及安拆   台次 1.00 28000.00 28000.00
  小计   53930.16
  分部分项工程及单价措施项目合计   617225.16
问题3:
  1. 安全文明施工费:2000000.00×3.5%=70000.00元
  2. 措施项目费:150000.00+70000.00=220000.00元
  3. 人工费:2000000.00×8%+220000.00×15%=193000.00元
  4. 总承包服务费:110000.00×5%=5500.00元
  5. 规费:193000.00×21%=40530.00元
  6. 增值税:(2000000.00+220000.00+110000.00+5500.00+40530.00)×10%=237603.00元
表6.3  单位工程最高投标限价最总表
序号 汇总内容 金额(元) 其中暂估价(元)
1 分部分项工程 20000000.00
2 措施项目 220000.00
2.1 其中:安全文明施工费 70000.00
3 其他项目费 115500.00 110000.00
3.1 其中:专业工程暂估价 110000.00 110000.00
3.2 其中:总承包服务费 5500.00
4 规费(人工费21%) 40530.00
5 增值税(10%) 237603.00
最高投标限价总价合计=1+2+3+4+5 2613633.00
