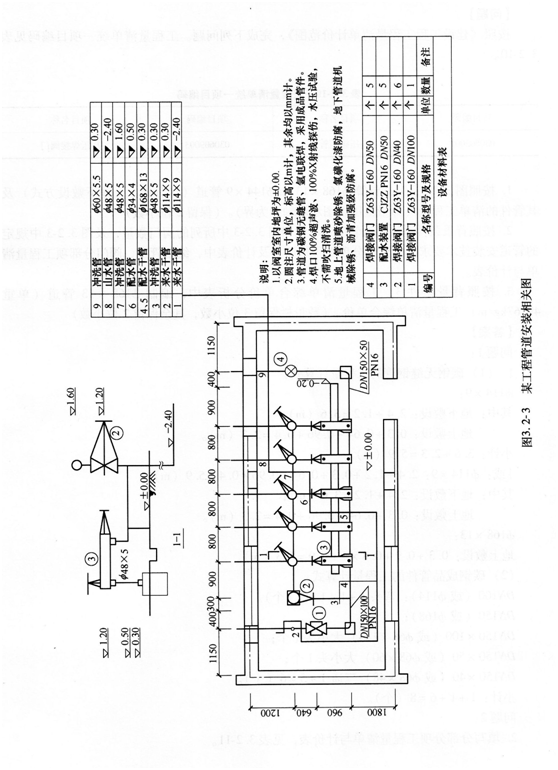

【1.图3.2—3为某配水阀室工艺管道系统安装图。2.某配水阀室管道的清单工】

    • 1.图3.2—3为某配水阀室工艺管道系统安装图。2.某配水阀室管道的清单工程量有关情况如下:φ168×13管道5.5m;φ114×9管道6m,其中地下敷设3.5m;φ60×5.5管道3.2m;φ8×5;管道33m,其中地下敷设18m;φ34×4管道8.5m。3.管道工程相关定额见表3.2-9。表3.2-9管道工程的相关定额 序号 项目名称 计量单位 安装费/元 人工费 材料费 机械费 主材 单价 耗量 1 管道安装电弧焊φ168 10m 347.20 60.82 187.53 6.50元/kg 9.5m 2 管道安装氩电连焊φ168 10m 360.00 65.00 190.00 6.50元/kg 9.5m 3 高压管道水压试验 100m 353.10 115.60 88.50 4 中低压管道水压试验 100m 294.32 95.80 26.60 5 管道机械除锈 10m2 31.25 18.60 41.50 6 管道喷砂除锈 10m2 42.50 35.80 62.20 7 沥青加强级防腐 10m2 40.50 86.50 18.50 8 氯磺化漆防腐 10m2 48.40 286.50 45.60 企业管理费和利润分别是人工费的85%和35%。【问题】按照《建设工程工程量清单计价范围》,完成下列问题。工程量清单统一项目编码见表3.2-10。表3.2-10工程量清单统一项目编码 项目编码 项目名称 项目编码 项目名称 030603001 高压碳钢管道 0306019003 高压焊接阀门 1.按照图3.2—3,列式计算φ168×13和φ144 × 9管道(区分地上、地下敷设方式)及其管件的清单工程量(计量范围以图示墙轴线为界)。(保留2位小数)2.按照背景条件2给出的管道工程量和图3.2.3中所列的阀门数量,及图3.2-3中规定的管道安装技术要求,在分部分项工程量清单及计价表中,编制管道、阀门分部项工程量清单与计价表。3.按照背景条件3,工程量清单综合单价分析表中,编制φ168×13管道(单重49.67kg/m)工程量清单综合单价。(数量栏保留3位小数,其余保留2位小数)


问题1:
1.(1)碳钢无缝钢管的工程量计算式:
φ114 ×9:
其中:地下敷设:2.4+1.2=3.6(m);
地上敷设:0.3+0.64-0.96+0.4=2.3(m)。
小计:3.6+2.3=5.9(m)。
{或:φ114×9:2.4+1.2+0.3+0.64-0.96+0.4=5.9(m)
其中:地下敷设:2.4+1.2=3.6(m);
地上敷设:0.3+0.64-0.96+0.4=2.3(m)。
 φ168 ×13:
地上敷设:0.3+0.9+0.8 ×4+0.9=5.3(m)。
(2)碳钢成品管件的工程量计算式:
0N100(或φ114):弯头1+1+1=3(个)。
DN150(或φ168);
DN150×100(或φ8 × 114)大小头1个;
DN150 ×50(或φ68×60)大小头1个;
DN150×40(或φ68×48)三通1+5=6(个)。
小计:1+1+6=8(个)。
问题2:
2.填写分部分项工程量清单与计价表,见表3.2一11。

表3.2-11分部分项工程量清单与计价表
工程名称:配水阀室标段:工艺管道系统安装



序号







项目编码







项目名称







项目特征描述





计量

单位



工程量





综合

单价

合计



其中:

暂估价



1





 030603001001





高压碳钢管



φ168×13为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐





5.5







2





 030603001002





高压碳钢管



φ114×9为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐



m





2.5





3





 030603001003





高压碳钢管



φ114×9为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐



m





3.5





4





 030603001004





高压碳钢管



φ60×5.5为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐



m





3.2





5





 030603001005





高压碳钢管



φ48 ×5为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐



m





18





6





 030603001006





高压碳钢管



φ48×5为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐





15





7





 030603001007





高压碳钢管



φ34×4为碳钢无缝管、氩电联焊、水压试验、喷砂除锈氯磺化漆防腐



m





8.5



8

030609003001

高压焊接阀门

Z63Y-160,DN100

1

9

030609003002

高压焊接阀门

Z63Y-160,DN50

5

10

030609003003

高压焊接阀门

Z63Y-160,DN40

6

本页小计

合计

3.填写工程量清单综合单价分析表3.2—12。
表3.2-12工程量清单综合单价分析表
工程名称:配水阀室标段:工艺管道系统安装
项目编码 030212001001  项目名称 高压碳钢管(或西168×13管道安装)

计量单位  m
清单综合计价组成明细

定额

编码







定额名称





定额



单位





数量





 单价 /元



人工费



  合价/元



材料费







机械费





管理费



和利润





人工费







材料费







机械费





管理费



和利润

1

管道焊接

10m

0.100

 360.00

 65.00

 190.00

 432.00

 36.00

 6.50

 19.00

 43.20

 2

压力试验

100m

0.010

 353.10

 115.60

 88.50

 423.72

3.53

1.16

0.89

4.24

3

喷砂除锈

10m2

0.053

42.50

35.80

62.20

51.00

2.25

1.90

3.30

2.70

4

氯磺化漆防腐

10m2

0.053

 48.40

 286.50

 45.60

 58.08

 2.57

 15.18

 2.42

3.08

人工单价

小计

44.35

 24.74

 25.61

53.22

元/工日

为计价材料费

306.71(或306.72)

清单项目综合单位/(元/m)

454.63(或454.64)

(续)

  主要材料名称、规格、型号 单位


数量
单价/元


合价/元

暂估单价/元 暂估合价/元


费


 φ168×13无缝碳钢管  kg   47.187  6.50  306.72
  或:
   φ168×13无缝碳钢管  m 0.95  322.86  306.72
  其他材料费
  材料费小计
【解析】
