【某高速工程,需要在A标段上修建四个结构形式与规模完全相同的涵洞,其施工】

    • 某高速工程,需要在A标段上修建四个结构形式与规模完全相同的涵洞,其施工过程包括基础开挖、预制涵管、安装涵管和回填压实四个过程,承包合同工期不超过60天。需要在B标段(第三服务区)上修建三栋建筑结构完全相同的房屋配套工程,房屋的主要施工过程包括挖土方、浇筑基础、主体结构和装修四个施工过程,根据工艺要求浇筑基础1周才能进行主体结构施工,各施工过程的流水节拍分别为2周、4周、6周、2周。在G标段上的某服务项目的基础分部工程包括挖土方、做垫层、砌基础和回填土四个施工过程,分为四个施工段组织施工,流水节拍如表2所示。根据工艺要求,砌基础和回填土两个施工过程之间要求技术间歇时间2天。表2 流水节拍表 (单位:天) 施工过程 施工段 Ⅰ Ⅱ Ⅲ Ⅳ 挖土方 2 2 3 3 做垫层 1 1 2 2 砌基础 3 3 4 4 回填土 1 1 2 2 <1> 、对涵洞工程而言,固定节拍流水施工意味着什么?若组织固定节拍流水施工时,流水节拍和流水步距不超过多少天(取整数)?绘制出涵洞工程固定节拍的流水施工计划图。 <2> 、对于B标段上房屋配套工程,按照加快成倍节拍流水施工方式组织施工,绘制出相应的流水施工计划图。 <3> 、对于G标段上的某服务项目的基础分部工程,确定相邻施工过程之间的流水步距和施工工期,并绘制相应的流水施工计划图。

<1>、
【正确答案】 (1)对于本工程,固定节拍流水施工意味着所有施工过程在每个施工段(每个涵洞作为一个施工段)上的流水节拍相等。
(2)由背景材料可知:施工过程数n=4,施工段数m=4;无技术间歇时间和提前插入时间。要求工期不超过60天,则:
T=(m+n-1)t=(4+4-1)t≤60,t≤8.57(天)
取t=8天,实际工期56天,满足合同工期要求。
所以,流水节拍为8天,流水步距均为8天。

(3)横道图如图1所示。

<2>、
【正确答案】 (1)计算流水步距:K=min[2,4,6,2]=2(周)。
(2)确定专业工作队数(tj/K):
挖土方b1=2/2=1(队)
浇筑基础b2=4/2=2(队)
主体结构b3=6/2=3(队)
装修b4=2/2=1(队)
n’= ∑bi=1+2+3+1=7(队)
(3)施工工期=(m+n-1)K+∑G+∑Z-∑C=(3+7-1)×2+1=19(周)。

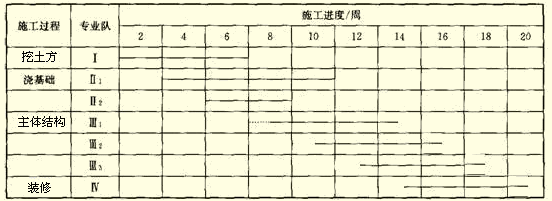

(4)横道图如图2所示。

<3>、
【正确答案】 (1)按照“累加数列错位相减取大差法”确定流水步距:
K1,2=max[2,3,5,6,6]=6(天)
K2,3=max[1,-1,-2,-4,-14]=1(天)
K3,4=max[3,5,8,10,-6]=10(天)
(2)T=(6+1+10)+(1+1+2+2)+2=25(天)

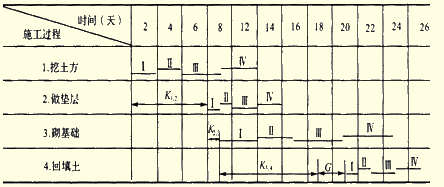

(3)横道图如图3所示。

相关文章
