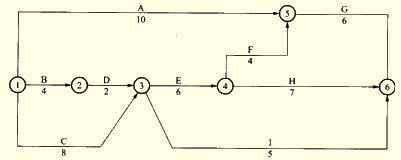

【某施工单位施工一综合楼工程施工某网络计划如图1所示,该计划已经被监理工】

    • 某施工单位施工一综合楼工程施工某网络计划如图1所示,该计划已经被监理工程师审核批准。 图1 施工网络进度计划<1> 、当计划执行到第5天结束时检查,结果发现工作A已经完成4天的工作量,工作B已完成2天的工作量,工作C已完成3天的工作量,设各项工作为匀速进展,试绘制时标网络计划及实际进度前锋线,并判断实际进度状况对后续工作及总工期的影响。 <2> 、如果在开工前监理工程师发出工程变更指令,要求增加一项工作J(持续时间为6天),该工作必须在工作D之后和工作F、H之前进行。试对原网络计划进行调整,画出调整后的双代号网络计划,并判断是否发生了工程延期事件。


<1>、
【正确答案】 时标网络计划如图2所示,实际进度前锋线如图2中虚线所示。

图2 时标网络进度计划
由于C工作为关键工作,所以C拖后2天将可能使总工期延长2天,其后续工作E、F、G、H、I将因其而全部顺延2天。
A工作为非关键工作,且有8天的自由时差,故其拖后1天不影响总工期,也不影响其后续工作。
B工作为非关键工作,有2天的总时差,故B工作拖延3天将使总工期延长1天。
综上分析,实际进度为工期延长2天,相应的后续工作顺延2天。
<2>、

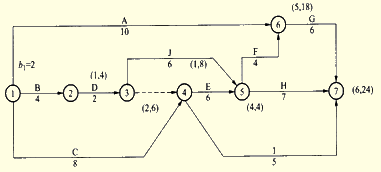

【正确答案】 调整后的双代号网络计划如图3所示。
利用标号法分析:调整后的关键线路未发生变化,工期未变。

图3 调整后的网络计划

相关文章
